Gần 1.500 lượt thanh niên hỗ trợ dự án đường dây 500kV Lào Cai – Vĩnh Yên

13:05' - 13/08/2025
BNEWS Với tinh thần “làm ngày làm đêm”, gần 1.500 lượt thanh niên Lào Cai, Phú Thọ đã tham gia hỗ trợ giải phóng mặt bằng dự án đường dây 500kV Lào Cai – Vĩnh Yên.
Thực hiện chỉ đạo của Ban Bí thư Trung ương Đoàn, với tinh thần “làm ngày làm đêm, làm thêm ngày nghỉ”, sau khoảng một tháng triển khai đợt “ra quân”, 31/31 Đoàn xã tại hai tỉnh Lào Cai và Phú Thọ – nơi dự án đi qua đã thành lập 31 đội hình thanh niên, tích cực tuyên truyền, vận động nhân dân đồng thuận giải phóng mặt bằng phục vụ thi công dự án đường dây 500kV Lào Cai – Vĩnh Yên.

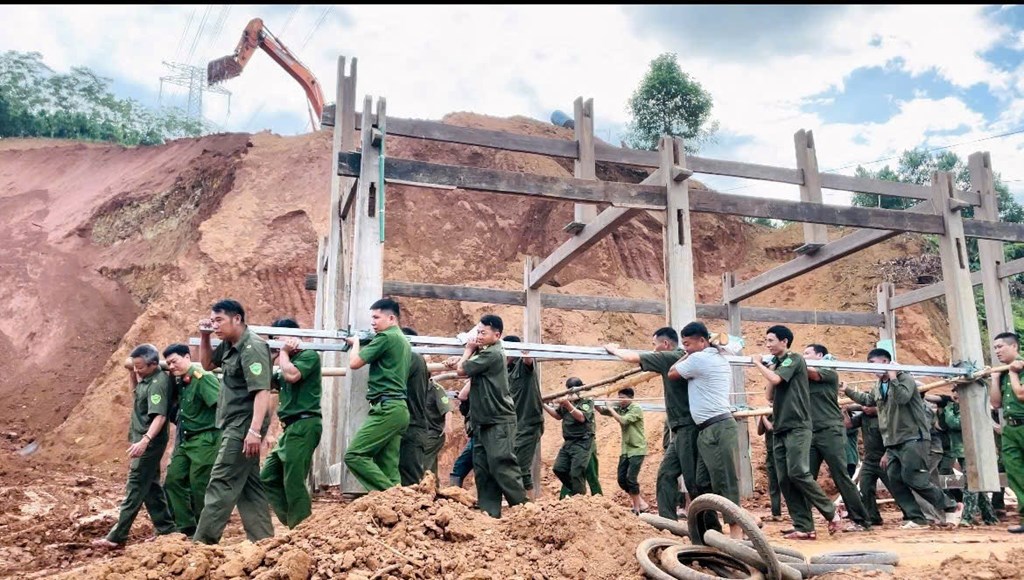

Gần 1.500 lượt thanh niên hỗ trợ giải phóng mặt bằng đường dây 500kV Lào Cai – Vĩnh Yên. Ảnh: EVN

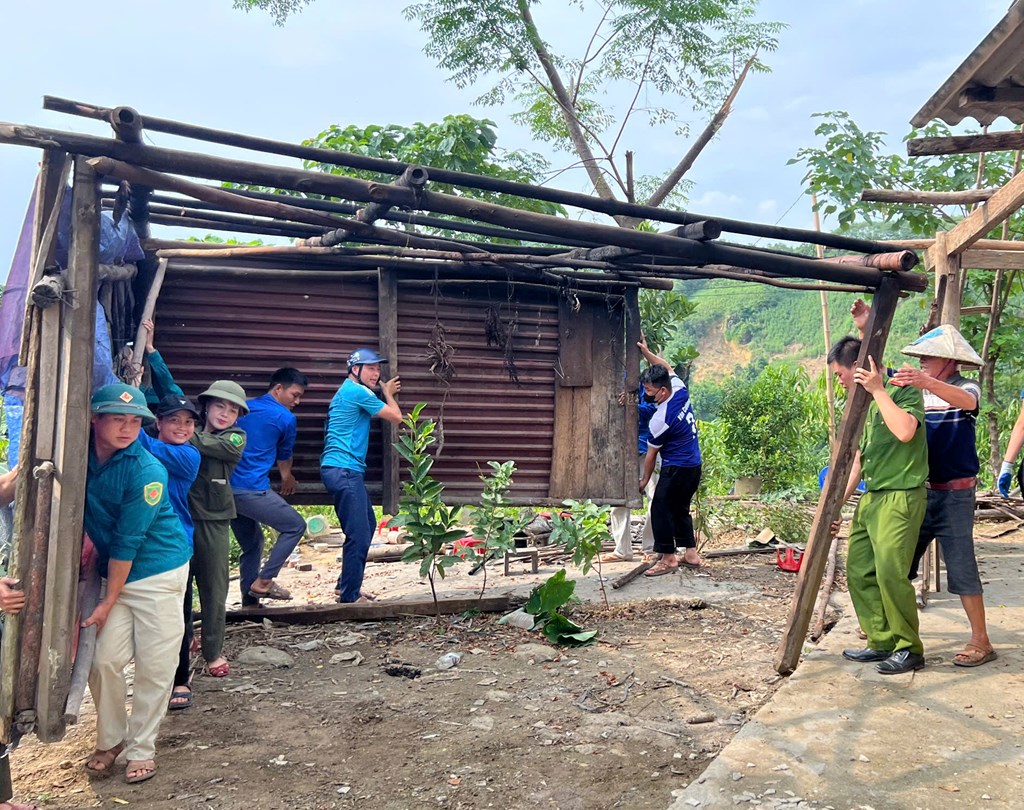

Theo kết quả Đợt thi đua cao điểm tình nguyện từ 4/7 đến 10/8/2025, gần 1.500 lượt đoàn viên, thanh niên đã tham gia hỗ trợ tháo dỡ 39 nhà ở, 42 vật kiến trúc và phát quang hành lang tuyến tại 28 khoảng cột. Các đội hình cũng chủ động đến từng hộ dân để vận động, giải thích, tạo sự đồng thuận với chủ trương giải phóng mặt bằng.

Bí thư Đoàn Thanh niên EVN Phạm Xuân Minh Trí cho biết, đến nay 25/31 xã đã hoàn thành phê duyệt bồi thường, hỗ trợ tái định cư; 196/242 khoảng néo đã bàn giao mặt bằng cho chủ đầu tư. Tuy nhiên, việc giải phóng mặt bằng vẫn gặp nhiều khó khăn do một số hộ dân chưa di dời, chưa tận thu cây cối, vật kiến trúc; vướng mắc thủ tục bồi thường; cùng với đó là địa hình đồi núi hiểm trở, thời tiết thất thường và lực lượng thanh niên cơ sở còn hạn chế.

Ghi nhận kết quả đạt được, Bí thư Ban Chấp hành Trung ương Đoàn Nguyễn Tường Lâm yêu cầu các đơn vị tiếp tục phối hợp chặt chẽ với ngành Điện và Ban Quản lý dự án Điện 1, duy trì các đội hình tình nguyện, đẩy mạnh vận động bàn giao mặt bằng, hỗ trợ tháo dỡ nhà cửa; đồng thời cập nhật kế hoạch triển khai hằng ngày và tổ chức thăm hỏi, động viên thanh niên. Đợt thi đua cao điểm tình nguyện sẽ được duy trì xuyên suốt quá trình thi công, vừa góp phần đẩy nhanh tiến độ công trình, vừa lan tỏa tinh thần xung kích của tuổi trẻ.

Dự án đường dây 500kV Lào Cai – Vĩnh Yên được khởi công ngày 16/3/2025 và Thủ tướng Chính phủ yêu cầu khánh thành vào ngày 19/8/2025, nhằm giải tỏa công suất các nhà máy thủy điện khu vực Tây Bắc, dự phòng truyền tải điện nhập khẩu và bảo đảm an sinh xã hội cho các tỉnh phía Bắc.
