Đầu tư xây dựng 6 công trình điện trên đảo Phú Quốc
Tổng mức đầu tư cho 6 công trình điện khoảng 3.300 tỷ đồng, nhằm đảm bảo yêu cầu cung cấp điện liên tục và ổn định, phục vụ phát triển kinh tế - xã hội đảo ngọc này.

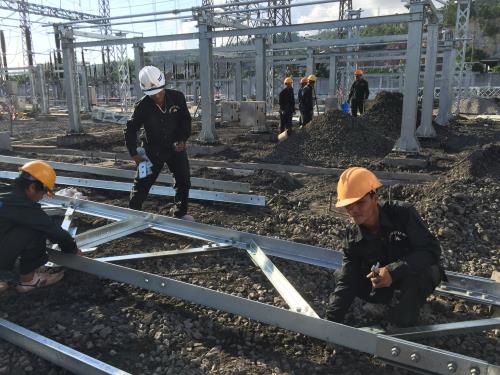

Theo Ban Quản lý dự án Điện lực miền Nam, công trình trạm biến áp 110 kV Nam Phú Quốc có tổng mức đầu tư 61,2 tỷ đồng, công suất 2 x 63 MVA, giai đoạn 1 lắp đặt 1 máy 63 MVA; đường dây 110 kV Phú Quốc - Nam Phú Quốc, tổng mức đầu tư 597,7 tỷ đồng, chiều dài 19,9 km gồm: đoạn 2 mạch, 4 mạch và đoạn cáp ngầm; trạm biến áp 110 kV Bắc Phú Quốc, tổng mức đầu tư 71 tỷ đồng, công suất 2 x 63 MVA, giai đoạn 1 lắp đặt 1 máy 63 MVA; đường dây 110 kV Phú Quốc - Bắc Phú Quốc, tổng mức đầu tư 184,7 tỷ đồng, chiều dài đường dây 20,7 km, 2 mạch; trạm ngắt 110 kV Phú Quốc, tổng mức đầu tư 156 tỷ đồng; đường dây 220 kV Kiên Bình - Phú Quốc, tổng mức đầu tư 2.212,3 tỷ đồng, chiều dài đường dây trên không 80,4 km, 2 mạch, từ phía bờ trong đất liền xã Kiên Bình, huyện Kiên Lương vượt biển ra đảo Phú Quốc.
Theo ông Võ Quốc Tuấn, Giám đốc Ban Quản lý dự án Điện lực miền Nam, các công trình đường dây và trạm biến áp 110 kv- 220 kV khởi công đồng bộ năm 2018 và đóng điện đưa vào vận hành các công trình 110 kV trong năm 2018.Tuy nhiên, khó khăn và bất cập trong triển khai các dự án điện này là vướng mắc về bồi thường giải phóng mặt bằng, nhiều chủ đất không hợp tác, huyện Phú Quốc chưa ban hành quyết định thông báo thu hồi đất cho công trình đến hộ dân để làm cơ sở kiểm đếm, lập phương án bồi thường. Quá trình triển khai thi công các hạng mục của công trình sẽ ảnh hưởng đến rừng phòng hộ; trở ngại vị trí móng trụ và nhà trong hành lang,…
Chủ tịch UBND tỉnh Kiên Giang Phạm Vũ Hồng chỉ đạo huyện Phú Quốc phối hợp với Tổng Công ty Điện lực miền Nam đẩy mạnh tuyên truyền để người dân hiểu rõ về yêu cầu, mục đích, lợi ích của việc xây dựng các công trình điện để có sự đồng thuận, chấp hành tốt, nhất là những hộ dân trong khu vực dự án phải bồi thường, giải tỏa di dời.Ban hành quyết định bồi thường, thu hồi đất cho công trình đến hộ dân để làm cơ sở kiểm đếm, lập phương án bồi thường gắn với tích cực giải phóng mặt bằng để bàn giao cho chủ đầu tư,…/.
>>> EVN tiếp tục khắc phục sự cố điện do mưa lũ tại một số tỉnh miền núi phía Bắc
Tin liên quan
-
Kinh tế Việt Nam
Huyện đảo Cô Tô đã có điện trở lại nhưng du khách vẫn nên hạn chế ra đảo
10:09' - 29/06/2018
Bí thư Huyện ủy, Chủ tịch UBND huyện Cô Tô (Quảng Ninh) Trần Như Long thông tin: Vào lúc 4 giờ ngày 29/6, toàn huyện đảo Cô Tô đã được cấp điện trở lại.
-
Đời sống
Cơ bản khôi phục việc cấp điện tại một số tỉnh phía Bắc sau mưa lũ
20:54' - 28/06/2018
Tập đoàn Điện lực Việt Nam (EVN) vừa thông tin cập nhật về ảnh hưởng của đợt mưa lũ xảy ra tại một số tỉnh miền núi phía Bắc đến tình hình cung cấp điện tính đến 17h00 ngày 28/6.
-
Doanh nghiệp
EVN tiếp tục khắc phục sự cố điện do mưa lũ tại một số tỉnh miền núi phía Bắc
13:13' - 26/06/2018
Ngành điện tiếp tục đảm bảo an toàn cung cấp điện cho các địa điểm diễn ra kỳ thi Phổ thông trung học, đồng thời theo dõi sát diễn biến mưa lũ để khôi phục cấp điện trở lại nhanh nhất có thể.
Tin cùng chuyên mục
-
Chuyển động DN
EVNCPC tăng cường kiểm tra an toàn điện, phòng chống cháy nổ
15:50' - 05/07/2025
Trong 6 tháng đầu năm 2025, EVNCPC đã triển khai đồng bộ nhiều giải pháp nhằm tăng cường tuyên truyền, kiểm tra, hướng dẫn sử dụng điện an toàn tại các hộ gia đình và cơ sở sản xuất, kinh doanh.
-
Chuyển động DN
Vinatex chuyển dần trọng tâm từ phát triển nhanh sang phát triển xanh
16:48' - 04/07/2025
Giai đoạn 2025 - 2030 tiếp tục là thời kỳ thế giới đối mặt với nhiều biến động. Vinatex đặt mục tiêu tăng trưởng 2 con số, chuyển dần trọng tâm từ phát triển nhanh sang phát triển xanh
-
Chuyển động DN
Mục tiêu hòa đồng bộ tổ máy số 1 Dự án Thuỷ điện Hoà Bình mở rộng ngày 19/8
16:08' - 04/07/2025
Dự án Nhà máy Thủy điện Hòa Bình mở rộng đang bước vào giai đoạn nước rút với nhiều áp lực về tiến độ và khối lượng thi công.
-
Chuyển động DN
Ứng dụng phần mềm quản lý thí nghiệm tại Trạm biến áp 220kV Kiên Bình
16:05' - 04/07/2025
Công tác thí nghiệm định kỳ thiết bị là một trong những công tác trọng yếu nhằm đánh giá tình trạng làm việc của các thiết bị điện trong trạm biến áp.
-
Chuyển động DN
Tập trung hoàn thành Dự án TBA 220kV Vũng Áng và đấu nối trong tháng 7/2025
15:59' - 04/07/2025
Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) Phạm Lê Phú và đoàn công tác vừa đi kiểm tra và đôn đốc tiến độ thi công Dự án Trạm biến áp 220kV Vũng Áng và đấu nối.
-
Chuyển động DN
Đường dây 500kV Lào Cai – Vĩnh Yên: Hoàn thành kéo dây những khoảng néo đầu tiên
20:27' - 03/07/2025
Việc hoàn thành những khoảng kéo dây đầu tiên là cột mốc quan trọng, thể hiện tinh thần ‘vượt nắng thắng mưa’ của đơn vị thi công.
-
Chuyển động DN
Vietnam Airlines khai trương đường bay thẳng giữa Đà Nẵng và Osaka (Nhật Bản)
17:54' - 03/07/2025
Việc khai thác đường bay Đà Nẵng đến Osaka một lần nữa đánh dấu nỗ lực của Vietnam Airlines trong chiến lược mở rộng mạng bay tại khu vực Bắc Á.
-
Chuyển động DN
Microsoft sẽ thực hiện đợt cắt giảm nhân sự lớn nhất kể từ năm 2023
15:33' - 03/07/2025
Tập đoàn công nghệ Microsoft (Mỹ) cho biết sẽ sa thải hàng nghìn nhân viên, và đây là đợt cắt giảm thứ ba trong vài tháng gần đây.
-
Chuyển động DN
Đà Nẵng đón chuyến bay đầu tiên từ Osaka (Nhật Bản) sau thời gian tạm dừng
14:54' - 03/07/2025
Chuyến bay mang số hiệu VN337 của Hãng hàng không Quốc gia Việt Nam (Vietnam Airlines), khởi hành từ thành phố Osaka (Nhật Bản) đã hạ cánh xuống sân bay quốc tế Đà Nẵng.
