Đẩy nhanh tiến độ các dự án tăng cường nhập khẩu điện
Theo đó, NPMB đang triển khai dự án trạm biến áp (TBA) 500kV Vĩnh Yên và đường dây đấu nối (đã đóng điện giai đoạn 1 vào ngày 21/7/2025), TBA 220kV Bá Thiện và tuyến 220kV Việt Trì – Tam Dương – Bá Thiện; đồng thời nâng khả năng tải các tuyến 220kV Việt Trì – Vĩnh Yên – Sóc Sơn, Yên Bái – Việt Trì, Thái Nguyên – Bắc Giang, Hà Giang – rẽ Thủy điện Bắc Mê, Hà Giang – Thái Nguyên và Thái Nguyên – Lưu Xá – Phú Bình.
Bên cạnh đó là các dự án TBA 220kV Bát Xát; đường dây 220kV Bát Xát – Bảo Thắng/TBA 500kV Lào Cai; TBA 220kV Phong Thổ; đường dây 220kV Phong Thổ – Than Uyên; TBA 220kV Móng Cái; đường dây 220kV Hải Hà – Móng Cái và đường dây 220kV Huang Qiao – Móng Cái (đoạn trên lãnh thổ Việt Nam).
Ở hướng kết nối Lào, dự án đường dây 220kV Nậm Sum – Nông Cống đã hoàn thành và đóng điện từ ngày 9/12/2024, tạo thêm biên độ an toàn cho hệ thống và tăng tính linh hoạt nguồn nhập khẩu.
Tuy nhiên, theo NPMB, quá trình triển khai các dự án này còn gặp nhiều khó khăn, đặc biệt là những vướng mắc liên quan đến thủ tục pháp lý và công tác giải phóng mặt bằng. Để tháo gỡ, NPMB đã và đang triển khai đồng bộ nhiều giải pháp.
Cụ thể, ngay từ giai đoạn chuẩn bị đầu tư, Ban đã tập trung rà soát thiết kế cơ sở, xác định tổng mức đầu tư chính xác và làm việc trực tiếp với địa phương để thống nhất hướng tuyến, sớm hoàn thiện hồ sơ trình thẩm định, phê duyệt. Trong quá trình thực hiện, NPMB đẩy mạnh tổ chức khảo sát, lập thiết kế kỹ thuật, đấu thầu và triển khai giải phóng mặt bằng song song nhằm rút ngắn tối đa thời gian.
Lãnh đạo Ban cũng thường xuyên có mặt tại hiện trường để trực tiếp chỉ đạo, điều phối tiến độ thi công, đồng thời xử lý kịp thời những vướng mắc phát sinh trong cung cấp vật tư, thiết bị.
Đặc biệt, NPMB áp dụng cơ chế giải ngân linh hoạt, khối lượng đến đâu giải ngân đến đó, bảo đảm các nhà thầu có đủ nguồn lực tài chính để tập trung thi công. Tình hình tiến độ được cập nhật hàng ngày, báo cáo trực tiếp tới lãnh đạo để có giải pháp điều phối nhân lực, vật lực kịp thời tại những điểm nghẽn. Nhờ đó, nhiều công trình trọng điểm vẫn đang được triển khai đúng tiến độ, đáp ứng yêu cầu của Tổng công y Truyền tải điện Quốc gia (EVNNPT) và Tập đoàn Điện lực Việt Nam.
Từ thực tiễn triển khai, NPMB cũng rút ra những bài học kinh nghiệm trong việc phân công công việc rõ người, rõ trách nhiệm, rõ sản phẩm; phối hợp chặt chẽ với chính quyền và các đoàn thể địa phương trong suốt quá trình triển khai. Đặc biệt, Ban luôn khuyến khích tinh thần dám nghĩ, dám làm, sẵn sàng áp dụng những giải pháp táo bạo, quyết liệt vì mục tiêu chung, đồng thời giữ vững sự đoàn kết, đồng lòng trong toàn thể cán bộ, công nhân viên.
Trong bối cảnh nhu cầu tiêu thụ điện năng ngày càng tăng, bảo đảm vững chắc an ninh năng lượng quốc gia không chỉ là nhiệm vụ cấp thiết mà còn là nền tảng và tiền đề quan trọng để phát triển kinh tế - xã hội. Ngày 14/5/2025, Thủ tướng Chính phủ đã ban hành Quyết định số 768/QĐ-TTg về việc phê duyệt điều chỉnh quy hoạch phát triển điện lực Quốc gia thời kỳ 2021 – 2030, tầm nhìn đến năm 2050.
Một trong những phương án phát triển điện lực Quốc gia được đề ra là: “Xuất nhập khẩu điện: Thực hiện kết nối, trao đổi điện năng có hiệu quả với các nước trong khu vực, bảo đảm lợi ích của các bên, tăng cường an toàn hệ thống điện; đẩy mạnh nhập khẩu điện từ các nước Đông Nam Á (ASEAN) và Tiểu vùng sông Mê Kông (GMS) có tiềm năng về thủy điện …”
Nhận thức rõ nhiệm vụ được giao, NPMB khẳng định sẽ tiếp tục tập trung cao nhất để đẩy nhanh tiến độ các dự án nhập khẩu điện, góp phần thực hiện thành công Quy hoạch điện VIII điều chỉnh. Đây không chỉ là trách nhiệm với ngành Điện, mà còn là đóng góp thiết thực vào bảo đảm an ninh năng lượng quốc gia, tạo nền tảng vững chắc cho sự phát triển kinh tế - xã hội của đất nước trong giai đoạn tới.
- Từ khóa :
- điện lực
- nhập khẩu điện
- điện lực miền bắc
- dự án điện
Tin liên quan
-
Doanh nghiệp
Điện lưới quốc gia thắp sáng Côn Đảo khẳng định dấu ấn điều độ
12:08' - 05/09/2025
Dự án cấp điện từ lưới quốc gia ra Côn Đảo đã chính thức đóng điện thành công, dưới sự điều độ trực tiếp của Trung tâm Điều độ Hệ thống điện miền Nam (SSO), khẳng định dấu ấn ngành điện Việt Nam.
-
Doanh nghiệp
Hóa đơn tiền điện tăng cao: Điện lực miền Bắc lý giải nguyên nhân và hướng dẫn khách hàng
06:03' - 05/09/2025
Hóa đơn tiền điện tháng 8 tại một số tỉnh miền Bắc tăng cao do nắng nóng kéo dài. EVNNPC lý giải nguyên nhân và hướng dẫn khách hàng kiểm tra, giải đáp thắc mắc qua nhiều kênh chính thức.
-
Doanh nghiệp
Tổng công ty Phát điện 1 vận hành an toàn, ổn định hệ thống điện mùa mưa bão
18:46' - 04/09/2025
Tháng 8/2025, EVNGENCO1 vận hành an toàn, ổn định hệ thống điện, vượt kế hoạch sản xuất kinh doanh và đầu tư, giữa bối cảnh thị trường điện biến động và thiên tai phức tạp.
Tin cùng chuyên mục
-
Chuyển động DN
Khai mạc Festival OCOP Việt Nam 2025: Hội tụ tinh hoa, lan tỏa giá trị
21:01' - 20/12/2025
Tối 20/12, tại Khu di tích Hoàng thành Thăng Long đã khai mạc Festival OCOP Việt Nam 2025 với chủ đề “Việt Nam - Hội tụ và Lan tỏa”.
-
Chuyển động DN
Trạm 220kV Bá Thiện tăng gấp đôi công suất, đảm bảo điện cho Phú Thọ
19:49' - 20/12/2025
Dự án được triển khai trong Trạm biến áp 220kV Bá Thiện hiện hữu thuộc địa phận xã Trung Mỹ, huyện Bình Xuyên, tỉnh Vĩnh Phúc (cũ), nay là xã Bình Tuyền, tỉnh Phú Thọ.
-
Chuyển động DN
Khánh thành dự án mở rộng Nhà máy lốp Radial DRC 1 triệu lốp/năm
15:19' - 20/12/2025
CTCP Cao su Đà Nẵng (DRC) đã khánh thành Dự án đầu tư mở rộng Nhà máy sản xuất lốp xe tải Radial nâng công suất lên 1 triệu lốp/năm, tổng mức đầu tư 916 tỷ đồng.
-
Chuyển động DN
Trung Quốc vận hành dự án tích hợp sản xuất hydro, ammonia và methanol xanh lớn nhất thế giới
07:30' - 20/12/2025
Trung Quốc vừa vận hành dự án tích hợp hydro, ammonia và methanol xanh lớn nhất thế giới, góp phần thúc đẩy nhiên liệu sạch và giải bài toán lưu trữ, vận chuyển năng lượng tái tạo.
-
Chuyển động DN
Vietravel ra mắt nhận diện thương hiệu mới
19:52' - 19/12/2025
Vietravel công bố nhận diện thương hiệu mới cùng tuyên ngôn “Your Journey – Your Value”, định hướng phát triển dựa trên ba trụ cột: Xanh, Số và Kết nối sâu.
-
Chuyển động DN
Facebook đổi luật chơi, các nhà xuất bản tin tức lo ngại
17:49' - 19/12/2025
Mạng xã hội Facebook bắt đầu thử nghiệm việc tính phí người dùng khi đăng tải các đường dẫn (link) lên nền tảng này.
-
Chuyển động DN
VICEM Tam Điệp tận dụng nhiệt khí thải để phát điện giúp giảm 26.000 tấn CO2/năm
16:40' - 19/12/2025
VICEM Tam Điệp khánh thành Dự án Tận dụng nhiệt khí thải để phát điện Nhà máy Xi măng Tam Điệp đáp ứng khoảng 30% nhu cầu điện năng của toàn nhà máy, làm lợi khoảng 60 tỷ đồng mỗi năm.
-
Chuyển động DN
VICEM Hà Tiên đầu tư 315 tỷ đồng cho dự án phát điện từ nhiệt khí thải
15:56' - 19/12/2025
VICEM Hà Tiên khởi công Dự án Tận dụng nhiệt khí thải để phát điện Nhà máy Xi măng Bình Phước theo mô hình kinh tế tuần hoàn trong sản xuất xi măng với tổng mức đầu tư khoảng 315 tỷ đồng.
-
Chuyển động DN
Hòa Phát sẵn sàng cung cấp sản phẩm cho các dự án trọng điểm
13:13' - 19/12/2025
Sáng 19/12, Tập đoàn Hòa Phát tổ chức Lễ khởi công Dự án Nhà máy Sản xuất Ray và Thép đặc biệt Hòa Phát Dung Quất.

Cán bộ NPMB họp với người dân trên địa bàn có Dự án đi qua. Ảnh: Như Mai/Bnews/Vnanet.Vn

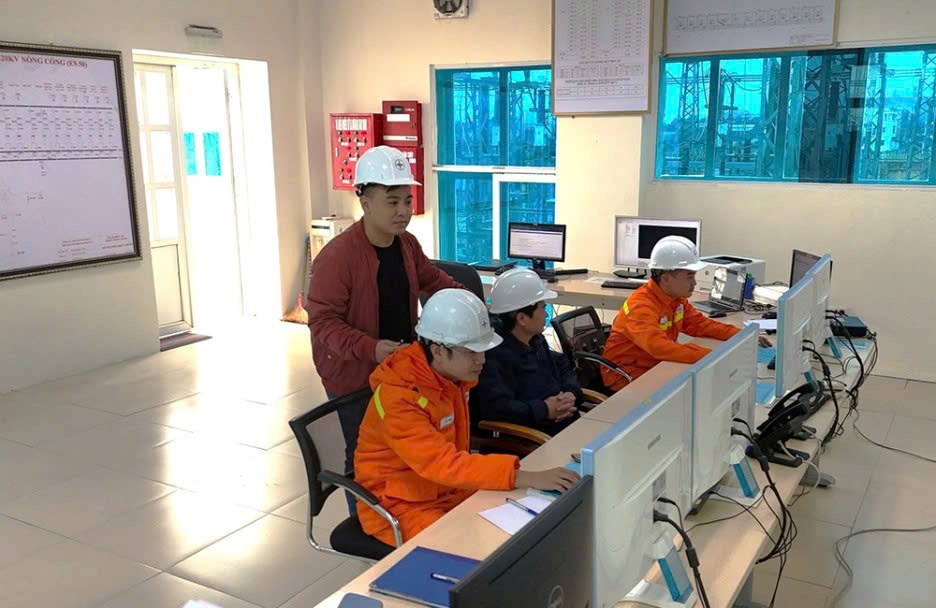

Đóng điện Dự án đường dây 220kV Nậm Sum – Nông Cống, chào mừng 70 năm Ngày truyền thống ngành Điện lực Việt Nam. Ảnh: Như Mai/bnews/vnanet.vn
