BNEWS Trước thông tin phản ánh trên mạng xã hội và một số cơ quan báo chí về hiện tượng “sạt lở chân cột điện” tại đường dây 500 kV Lào Cai – Vĩnh Yên, EVNPMB1 có thông tin chính thức nhằm làm rõ vụ việc.
Theo đó, EVNPMB1 được Tập đoàn Điện lực Việt Nam (EVN) giao làm đại diện Chủ đầu tư để tổ chức thực hiện Dự án Đường dây 500 kV Lào Cai – Vĩnh Yên (Dự án).
Dự án đã được tổ chức khánh thành từ ngày 17/10/2025 và chính thức đi vào vận hành từ ngày 2/4/2026.
Mặc dù đường dây đã đáp ứng yêu cầu đưa vào vận hành nhưng trên công trường vẫn còn một số công việc tiếp tục được các nhà thầu thi công như: Kè móng, thanh thải đất đá thừa.…
Mặc dù EVNPMB1 thường xuyên đôn đốc nhà thầu khẩn trương hoàn thành các hạng mục, nhưng do có những khó khăn khách quan về phía nhà thầu nên chưa hoàn thiện toàn bộ các công việc này.

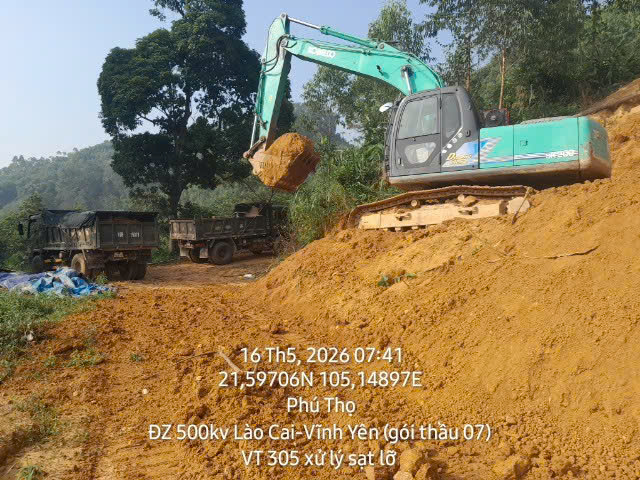

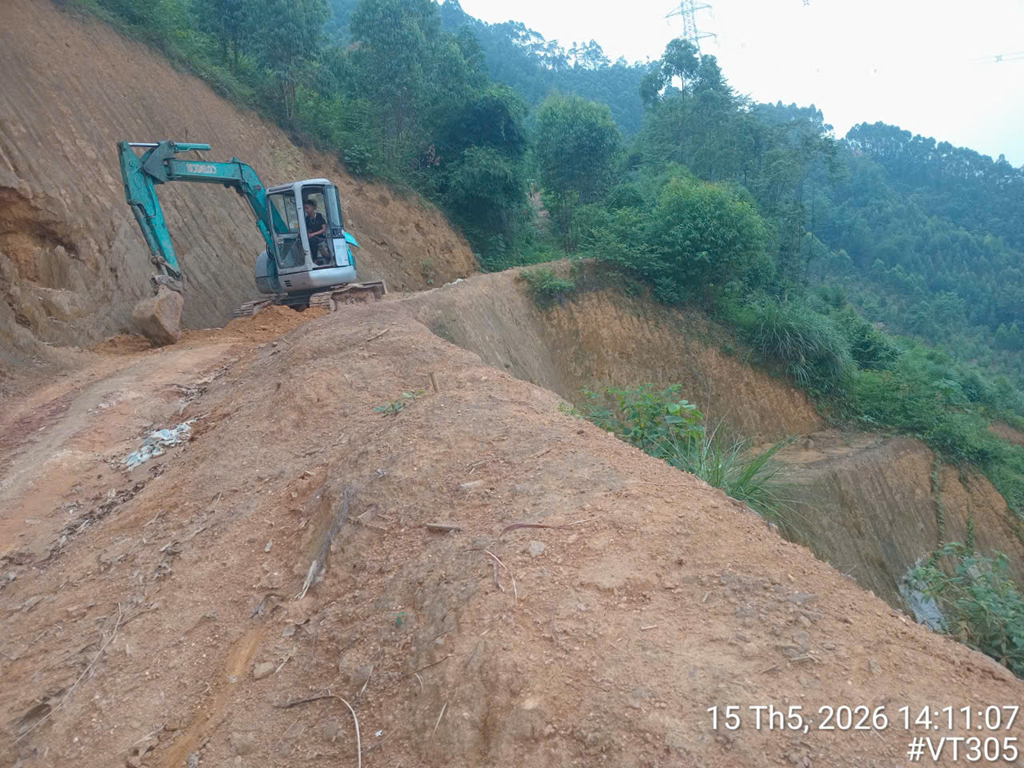

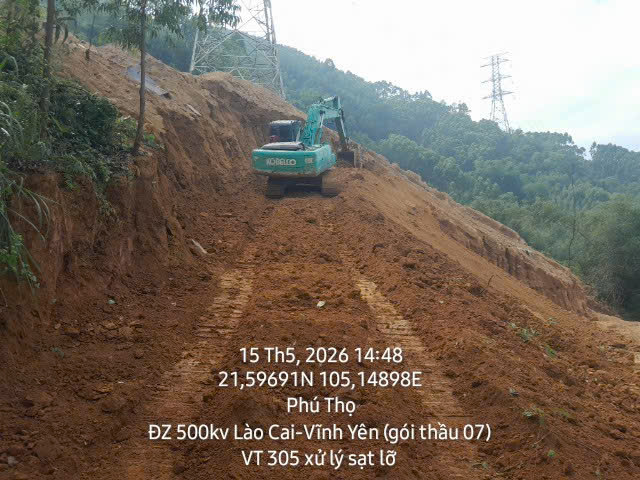

Bên cạnh đó, còn có thêm yếu tố khách quan từ phía người dân địa phương khi yêu cầu chi phí bồi thường cho hạng mục đường phục vụ thi công với mức quá cao so với quy định cũng ảnh hưởng một phần đến tiến độ hoàn thành các công việc còn lại của dự án. Do mưa lớn kéo dài nên ngày 11/5/2026 tại vị trí cột điện 305 của dự án xảy ra hiện tượng xói lở một vị trí của mái taluy.
Ngay sau khi tiếp nhận thông tin phản ánh của người dân, EVNPMB1 đã triệu tập nhà thầu có mặt tại hiện trường tập trung xem xét, đánh giá và thấy rằng phần đất bị xói lở này chỉ là phần đất thừa khi thi công trước đây chưa kịp thu dọn, các hạng mục của công trình như: Móng, cột, dây dẫn và các phụ kiện… vẫn đảm bảo ổn định bình thường, đảm bảo vận hành an toàn.

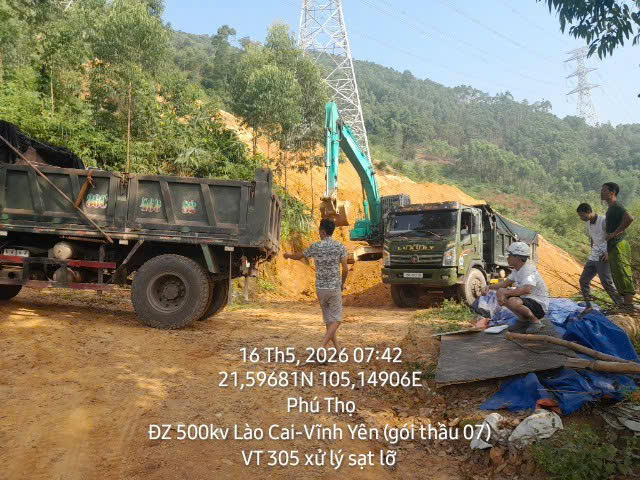

Mặc dù vậy, với tinh thần khẩn trương xử lý dứt điểm, EVNPMB1 đã yêu cầu nhà thầu triển khai thực hiện các công việc: Xúc vận chuyển đất thừa ra khỏi vị trí móng cột 305 đưa về bãi thải, thi công rãnh đỉnh cắt nước để hạn chế nước mưa chảy từ đỉnh núi xuống mái taluy chảy vào khu vực móng cột điện giảm thiểu hiện tượng xói lở mái taluy như đợt mưa vừa qua, thi công kè móng, gia cố mái taluy...
Thời gian để tiến hành xử lý các hạng mục công việc này dự kiến trong khoảng 15 ngày nếu điều kiện thời tiết đảm bảo.
Mặc dù sự việc xảy ra nêu trên không làm ảnh hưởng đến an toàn vận hành công trình nhưng về mặt mỹ quan khu vực lân cận công trình cũng cần rút kinh nghiệm. EVNPMB1 đã làm việc với chính quyền địa phương, nhà thầu kịp thời tháo gỡ vướng mắc, đồng thời đôn đốc Nhà thầu khẩn trương thi công hoàn thành sớm các công việc còn lại trên công trường.
Tin liên quan
Khánh thành dự án đường dây 500kV Lào Cai – Vĩnh Yên
Ngày 17/10, tại xã Xuân Quang, tỉnh Lào Cai, Tập đoàn Điện lực Việt Nam (EVN) tổ chức lễ khánh thành dự án đường dây 500 kV Lào Cai - Vĩnh Yên. Dự buổi lễ có Phó Thủ tướng Chính phủ Hồ Đức Phớc.
Tin cùng chuyên mục
-
Kinh tế xã hộiNghệ An khẩn trương xác lập lại không gian phát triển của 130 xã, phường.
Sau sắp xếp đơn vị hành chính cấp xã, Nghệ An đang đứng trước yêu cầu khẩn trương xác lập lại không gian phát triển của 130 xã, phường.
-
Kinh tế xã hộiHỏa hoạn trong đêm, hàng chục xe máy bị thiêu rụi
Vụ cháy cửa hàng xe máy trên phố Nguyễn Khánh Toàn, Hà Nội, tối 8/10 khiến hàng chục xe bị thiêu rụi, nhiều tài sản hư hỏng, may mắn không có thiệt hại về người.
-
Kinh tế xã hộiPhú Quốc vượt Bali, dẫn đầu đảo được yêu thích nhất châu Á 2026
Phú Quốc đạt 95,26 điểm, đứng đầu danh sách đảo được yêu thích nhất châu Á năm 2026 do độc giả Condé Nast Traveler bình chọn, vượt qua Bali và nhiều điểm đến nổi tiếng khác.
-
Kinh tế xã hộiLịch thi đấu bóng đá hôm nay ngày 9/10/2026
Bnews. Lịch thi đấu bóng đá hôm nay 9/10, sáng mai 10/10 các trận đấu trong nước, quốc tế đêm nay và sáng mai được cập nhật mới nhất, chính xác nhất. Lịch thi đấu ngoại hạng Anh, La Liga, Bundesliga.
-
Kinh tế xã hộiLao động Việt Nam trở thành người nước ngoài đầu tiên vô địch giải TETSU-1 GRAND PRIX toàn Nhật Bản
Chiến thắng của anh Lương Đức Quý đã thu hút sự chú ý của truyền thông Nhật Bản.
-
Kinh tế xã hộiNâng cao kiến thức nhà ở an toàn trước thiên tai
Cuộc thi do Cục Quản lý đê điều và phòng, chống thiên tai (Bộ Nông nghiệp và Môi trường) phối hợp cùng Tổ chức Di cư Quốc tế (IOM) thực hiện, dưới sự hỗ trợ tài chính từ Chính phủ Hàn Quốc.
-
Kinh tế xã hộiVĩnh Long đẩy nhanh tiến độ dự án Kè Láng Thé hơn 160 tỷ đồng
Dự án Kè chống sạt lở bờ sông Láng Thé kết hợp khán đài đua ghe Ngo có tổng mức đầu tư hơn 160 tỷ đồng. Dự án gồm các hạng mục kè chống sạt lở dài khoảng 650m, khán đài 4.000 chỗ ngồi.
-
Kinh tế xã hộiChuyển biến mới trong giải phóng mặt bằng dự án nhà ở xã hội tại Phúc Lợi, Hà Nội
Ngày 8/10, trong quá trình tổ chức cưỡng chế thu hồi đất tại phường Phúc Lợi (Hà Nội), gia đình có liên quan đã đồng thuận phối hợp với chính quyền thu dọn tài sản, bàn giao mặt bằng.
-
Kinh tế xã hộiXSMT 9/10. Kết quả xổ số miền Trung hôm nay ngày 9/10/2026. XSMT thứ Sáu ngày 9/10
Bnews. XSMT 9/10. Kết quả xổ số hôm nay ngày 9/10. XSMT thứ Sáu. Trực tiếp KQXSMT ngày 9/10. Kết quả xổ số miền Trung hôm nay thứ Sáu ngày 9/10/2026.
