Một loạt dự án thủy điện ở Đăk Glei, Kon Tum chậm triển khai
Tuy nhiên nhiều năm qua, các dự án thủy điện trên đều chậm triển khai, trừ thủy điện Đăk Pru 1 công suất 7MW đã hoàn thành, khiến chính quyền và người dân nơi đây bức xúc. Người dân và chính quyền địa phương đã kiến nghị nhiều lần nhưng chủ đầu tư vẫn phớt lờ.

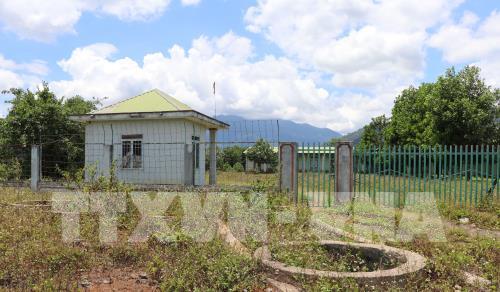

* Mười năm sống tạm bợ Trong số 11 dự án của huyện Đăk Glei thì Thủy điện Đăk Mi 1 là công trình tai tiếng nhất hiện nay. Công trình do Công ty cổ phần Quang Đức Kon Tum làm chủ đầu tư với tổng công suất 84 MW. Dù là công trình lớn nhất huyện nhưng sau 10 năm triển khai, đến nay, dự án vẫn đang lập hồ sơ thiết kế kỹ thuật trình Bộ Công Thương và các bộ ngành có liên quan thẩm định. Dự án mới triển khai thi công khu phụ trợ và nhà quản lý vận hành.Để triển khai dự án, đã có 32 hộ dân ở làng Kon Năng, Bê Rê (trong đó có 15 hộ phải tái định cư thuộc lòng hồ, 7 hộ tách mới và 10 hộ muốn dời nhà theo làng) xã Đăk Choong đã nhường nhà cửa, ruộng vườn cho thủy điện để chờ tái định cư nơi ở mới. Suốt 10 năm qua, 32 hộ dân trên vẫn sống lay lắt tại nơi ở cũ. Nhà cửa xuống cấp, hiểm nguy rình rập mỗi khi mưa bão.
Người dân vẫn cứ đợi chờ, muốn sửa nhà cũng không được với lời hứa chờ công ty san ủi mặt bằng, làm nhà tại nơi ở mới. Nhưng năm này qua năm khác vẫn không thấy mặt bằng đâu - ông Hồ Văn Nại, già làng Kon Năng than thở. Sau 10 năm bám trụ, nơi ở của 32 hộ dân nơi đây đã xuống cấp nhiều. Nhà tôn, mục nát, chắp vá. Nhà xây nứt, thủng mái, mùa mưa ẩm ướt... khiến cuộc sống thêm vất vả. Không chịu nổi cảnh sống tạm bợ, một số hộ dân đã tự sửa nhà để ở. Công ty hứa và cử người đi đo đếm để hỗ trợ tiền công cho bà con sửa nhà hư hỏng nặng nhưng cũng chẳng thấy đâu - anh A Chép, trưởng thôn Kon Năng giãi bày. Nhà A Chép xây nhiều năm, chắp vá, nứt nhiều nên đã mua vật liệu, gạch về nhưng cũng chưa dám sửa vì lo công ty không hỗ trợ thì không đủ tiền làm. Bí bách, A Chép phải sửa nhà bằng cách dựng tạm thêm hiên, phòng bằng mái tôn để có chỗ cư ngụ của cả nhà. Ngoài đất tái định cư, hiện đất sản xuất tái canh cho dân công ty cũng chưa bố trí. Hiện dân Kon Năng vẫn gieo trồng tại rẫy cũ. Sản xuất cầm chừng, trồng cây ngắn ngày. Các loại cây lâu năm đem lại hiệu quả kinh tế cao, phù hợp với tập quán canh tác của dân như bời lời, cà phê người dân cũng không dám trồng... Trước thực trạng trên, anh A Tương - Phó Chủ tịch UBND xã Đăk Choong kiến nghị, chủ đầu tư dự án sớm bố trí đất ở, đất tái định canh để người dân ổn định cuộc sống. Những năm qua, huyện đã nhiều lần trao đổi trực tiếp và kiến nghị với Sở Công Thương trao đổi với Công ty cổ phần quang Đức Kon Tum về tình hình triển khai dự án và việc tái định cư cho 32 hộ dân nhưng việc liên hệ với đơn vị rất khó khăn. Do chủ đầu tư bất hợp tác, ngày 5/7/2019, UBND huyện Đăk Glei tiếp tục có Văn bản số 884/UBND-CV đề nghị UBND tỉnh Kon Tum chỉ đạo Công ty cổ phần Quang Đức Kon Tum khẩn trương hoàn thành tái định cư cho 32 hộ dân, xử lý dứt điểm những tồn tại trong bồi thường, hỗ trợ dân và đẩy nhanh hoàn thành dự án thủy điện Đăk Mi 1 (và Đăk Mi 1A, công suất 11 MW - cùng chủ đầu tư) để sớm ổn định đời sống và niềm tin cho người dân trong vùng dự án yên tâm. * Lay lắt kéo… dài Theo ông Lê Như Nhất - Giám đốc Sở Công Thương tỉnh Kon Tum, Thủy điện Đăk Mi 1 ban đầu có công suất 49MW, sau nâng lên thành 84MW nên việc thẩm định, phê duyệt hồ sơ thiết kế cơ sở, hồ sơ kỹ thuật, báo cáo đánh giá tác động môi trường… liên quan đến nhiều bộ ngành nên thời gian thực hiện kéo dài. Hiện dự án đã được Tổng cục Năng lượng (Bộ Công Thương) thẩm định thiết kế cơ sở và kết luận thiết kế cơ sở đủ để trình phê duyệt, triển khai các bước tiếp theo…Tuy nhiên, ngoài Đăk Mi 1, hiện tại (trừ thủy điện Đăk Pru 1 công suất 7MW đã hoàn thành) tất cả các dự án thủy điện trên địa bàn huyện Đăk Glei đều “treo” chưa hẹn ngày tái khởi động, vận hành.

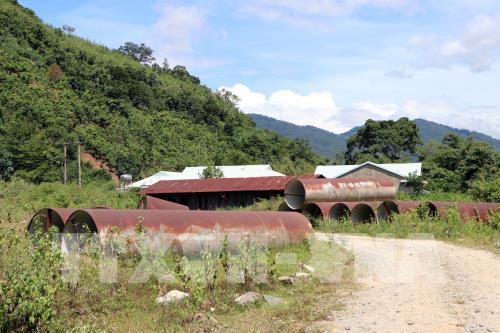

Cụ thể, Thủy điện Đăk Mek 3 (đã thi công được gần 80%) của Công ty cổ phần thủy điện Hồng Phát - Đăk Mek, sau sự cố vỡ đập dẫn đến chết người (năm 2012), đến nay vẫn bỏ hoang. Hiện Ngân hàng Nông nghiệp và Phát triển nông thôn tỉnh Kon Tum và chủ đầu tư đã thống nhất đưa ra phát mãi, xử lý tài sản nhà máy để trả nợ. Thế nhưng, dù đã ra thông báo đấu giá 14 lần nhưng đến nay dự án vẫn chưa chọn được nhà đầu tư mới. Hiện dự án bỏ hoang, vật tư, thiết bị hen rỉ. Cả trăm tỷ đồng đầu tư vào dự án đang có nguy cơ mất trắng. Cùng đó, Thủy điện Đăk Brot công suất 2MW cũng rơi vào tình trạng thi công kéo dài. Chủ đầu tư để xảy ra việc khai thác vàng trái phép, lặp lại nhiều lần, ảnh hưởng đến môi trường sinh thái, gây mất an ninh trật tự, tạo dư luận xấu trong dân...Thủy điện Đăk Ruồi 2, 3 với tổng công suất 17 MW, do Công ty cổ phần thủy điện VRG Ngọc Linh thực hiện chậm triển khai dù Sở Kế hoạch và Đầu tư tỉnh Kon Tum đã phải chấp thuận giãn tiến độ thực hiện từ năm 2011 đến tháng 12/2021 đưa dự án vào hoạt động. Các công trình thủy điện khác như Đăk Krin, Đăk Pru 3… cũng đang tạm dừng thi công, chưa hẹn ngày khởi động.
Một trong những lý do khiến các nhà đầu tư không mặn mà với thủy điện vì huyện Đăk Glei chưa có hệ thống lưới điện đường dây và trạm biến áp 110kV để phục vụ đấu nối điện từ các nhà máy thủy điện vào hệ thống truyền tải quốc gia khi hoàn thành. Theo quy hoạch phát triển điện lực Kon Tum, huyện Đăk Glei sẽ có lưới điện và trạm biến áp 220kV (trước năm 2020) nhưng đến nay dự án vẫn chưa triển khai. Theo ông Nguyễn Kim Chiến - Giám đốc Công ty điện lực Kon Tum, việc đầu tư (theo quy hoạch) là có nhưng ai có quyền lợi phải làm. Giờ đường dây phụ tải cấp điện cho huyện Đăk Glei đã có, dùng điện của nhà máy Đăk Pru 1 công suất 7MW.Việc đầu tư đường truyền tải và trạm 110kV (hay 220kV) để hòa lưới điện cho các nhà máy cần phải có người làm đầu mối kết nối các nhà đầu tư liên kết cùng làm. Hiện các dự án tại Đăk Glei toàn nhỏ lẻ, làm đường truyền và trạm 110kV sẽ không hiệu quả bởi chi phí khoảng 200 tỷ đồng. Bài toàn cho các dự án thủy điện ở huyện Đăk Glei vẫn chưa có lời giải.
Tại phiên chất vấn kỳ họp thứ 8 HĐND tỉnh Kon Tum khóa XI (nhiệm kỳ 2016-2021) vừa tổ chức mới đây, Bí thư Tỉnh ủy Kon Tum Nguyễn Văn Hùng đã nhấn mạnh: "Kon Tum cần phải vào cuộc. UBND tỉnh và các sở, ngành trong tỉnh mời tất cả những đơn vị có công trình thủy điện chưa triển khai trên địa bàn huyện Đăk Glei và toàn tỉnh họp thống nhất làm đường dây tải điện kết nối, nếu không thì dừng, thu hồi dự án và tìm kiếm nhà đầu tư khác có năng lực thực hiện cả cụm công trình, cả đường dây tải điện; trong đó, cam kết bồi thường, giải phóng mặt bằng là giải pháp quan trọng"./. Xem thêm:>>EVN nỗ lực hoàn thành 3 dự án nguồn điện
>>Thủ tướng chỉ rõ việc phát triển nhà máy thủy điện quá mức ở miền Trung Tây Nguyên
Tin liên quan
-
Kinh tế & Xã hội
Đại biểu Kon Tum bức xúc vấn đề tái định cư Nhà máy thủy điện Đăk Mi 1
17:40' - 11/07/2019
Vấn đề tái định cư của Nhà máy thủy điện Đăk Mi 1 (huyện Đăk Glei) đã làm nóng phiên chất vấn ngày 11/7 của Kỳ họp thứ 8, HĐND tỉnh Kon Tum khóa XI, nhiệm kỳ 2016-2021.
-
Kinh tế & Xã hội
Khởi tố vụ án liên quan đến thủy điện xả nước gây tai nạn lật thuyền, chết người
17:52' - 10/07/2019
Trước đó, ngày 23/5, tại khu vực dưới đập Thủy điện Nậm Nơn, cách cửa xả của Thủy điện Nậm Nơn khoảng 40m đã xảy ra vụ tai nạn lật thuyền khiến 1 người chết.
-
Kinh tế Việt Nam
Thủy điện Hòa Bình đảm bảo sản xuất điện và cung cấp nước khu vực hạ lưu
16:54' - 09/07/2019
Hiện tại, mực nước tại thượng lưu hồ Hòa Bình là 94,05m, hạ lưu đập thủy điện là 11,36m; lượng nước về hồ (lúc 15h) là 1.097m3/s, nước qua tổ máy là 1.512m3/s và đang chạy phát đủ 8 tổ máy.
-
Kinh tế Việt Nam
Nước hồ thủy điện Hòa Bình xuống thấp ảnh hưởng đến cung cấp điện
20:57' - 06/07/2019
Theo Trung tâm Điều độ Hệ thống điện quốc gia, mặc dù hiện đã bước vào mùa lũ, nhưng lưu lượng nước về các hồ trên bậc thang sông Đà vẫn còn khá thấp, trong khi lượng nước còn lại không đáng kể.
Tin cùng chuyên mục
-
Doanh nghiệp
Petrovietnam - Thành công từ quản trị biến động
18:05'
Năm 2023 là năm thứ 4 liên tiếp công tác “Quản trị biến động” của Petrovietnam đạt được kết quả ấn tượng; là yếu tố quan trọng, tác động toàn diện đến hoạt động sản xuất kinh doanh của Tập đoàn.
-
Doanh nghiệp
Du lịch công tác - niềm hy vọng sống còn của các hãng hàng không Mỹ
16:08'
Các hãng hàng không của Mỹ, trong đó có Delta Air Lines, United Airlines và Alaska Airlines, đều báo cáo sự phục hồi mạnh mẽ trong hoạt động bay nhờ nhóm khách hàng thường xuyên đi công tác.
-
Doanh nghiệp
Đâu là động lực cho mảng xuất khẩu của Vinamilk năm 2024
15:17'
Trước thềm đại hội cổ đông sẽ tổ chức ngày 25/4 tới, dự báo, mảng xuất khẩu của Vinamilk trong quý I duy trì được phong độ so với cùng kỳ năm trước trên mức nền cao.
-
Doanh nghiệp
Cảng hàng không Nội Bài và Đà Nẵng lọt Top 100 sân bay tốt nhất thế giới
15:12'
Cảng hàng không quốc tế Đà Nẵng là lần đầu tiên và Cảng hàng không quốc tế Nội Bài là lần thứ 6 có mặt trong Top 100 Sân bay tốt nhất thế giới.
-
Doanh nghiệp
Hai công ty công nghệ Mỹ có thể đối mặt điều tra chống độc quyền của EU
14:31'
Các cơ quan quản lý của EU đang chuẩn bị cho một cuộc điều tra chống độc quyền đối với khoản đầu tư 13 tỷ USD của Microsoft vào công ty công nghệ OpenAI, chủ sở hữu ứng dụng ChatGPT.
-
Doanh nghiệp
Ngăn chặn thành công một vụ lừa đảo chuyển tiền
11:17'
Đối tượng yêu cầu chị mua một máy điện thoại thông minh, tải phần mềm bảo mật, phần mềm Signal để liên lạc, trao đổi thông tin nhằm mục đích nắm quyền kiểm soát điện thoạị.
-
Doanh nghiệp
Agribank tặng quà quân và dân huyện đảo Cồn Cỏ (Quảng Trị)
10:29'
Đây là hoạt động mang ý nghĩa chính trị - xã hội sâu sắc, qua đó khơi dậy lòng yêu quê hương đất nước, tình cảm, nhận thức, trách nhiệm trong việc giữ gìn, bảo vệ chủ quyền biển, đảo của Tổ quốc.
-
Doanh nghiệp
Netflix giành thêm lợi thế trước các đối thủ
09:32'
Netflix cho biết lợi nhuận và số thuê bao trong quý trước đều tăng vượt dự kiến, nhờ các chương trình có nội dung phong phú.
-
Doanh nghiệp
Tập trung đóng điện dự án: Lắp đặt tụ bù lưới truyền tải điện miền Bắc
16:10' - 18/04/2024
Đến nay dự án đã hoàn thành 95% tiến độ đã đặt ra và dự kiến đóng điện từ ngày 23/4/2024 đến ngày 27/4/2024.
