BNEWS Ban Quản lý dự án các công trình điện miền Trung vừa nối lại liên kết lưới điện 220kV giữa miền Bắc với miền Trung sau gần 3 tuần cắt điện cô lập.
Ban Quản lý dự án các công trình điện miền Trung (CPMB) vừa hoàn thành đóng điện đoạn tuyến 220kV cuối cùng từ Ba Đồn đến Đồng Hới thuộc công trình đương dây 220kV Vũng Áng - Ba Đồn - Đồng Hới và nối lại liên kết lưới điện 220kV giữa miền Bắc với miền Trung đã được cắt điện cô lập từ ngày 29/11/2015.

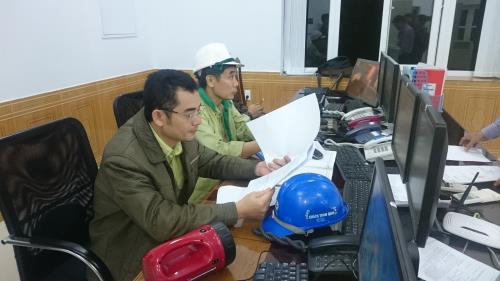

Ban Quản lý dự án các công trình điện miền Trung cho biết, CPMB đã xây dựng phương án cắt điện thi công rất chi tiết cho từng cung đoạn với mục tiêu giảm thấp nhất việc gián đoạn cung cấp điện của khu vực.Để thực hiện phương án này, CPMB đã phát động phong trào thi đua nước rút thực hiện thắng lợi chiến dịch 63 ngày đêm với mục tiêu hoàn thành đóng điện đoạn tuyến 220kV Formosa - Ba Đồn vào ngày 24/01/2016 và hoàn thành đóng điện đoạn tuyến 220kV Ba Đồn - Đồng Hới vào ngày 31/01/2016.

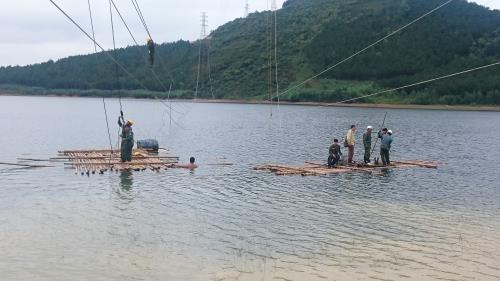

Theo ông Nguyễn Đức Tuyển - Giám đốc CPMB, việc thi công hoàn thành công trình đường dây 220kV Vũng Áng - Ba Đồn - Đồng Hới tiềm ẩn rất nhiều yếu tố có khả năng gây ảnh hưởng đến tiến độ của dự án với khối lượng thi công trong thời gian cắt điện rất lớn.Tuy nhiên, nhờ sự vào cuộc rất quyết liệt của chính quyền địa phương nơi đường dây đi qua, sự chỉ đạo điều hành trực tiếp của Tổng công ty Truyền tải điện Quốc gia (EVN NPT), quyết tâm cao của các đơn vị thi công trên công trường nên Ban Quản lý dự án các công trình điện miền Trung đã hoàn thành đóng điện đưa vào vận hành đoạn tuyến 220kV Formosa - Ba Đồn vào ngày 09/01/2016 (vượt tiến độ 15 ngày của chiến dịch nước rút 63 ngày đêm) và đóng điện đưa vào vận hành đoạn tuyến 220kV Ba Đồn - Đồng Hới vào ngày 17/01/2016 (vượt tiến độ 14 ngày của chiến dịch nước rút 63 ngày đêm).
Công trình đường dây 220kV Vũng Áng - Ba Đồn - Đồng Hới đi qua địa bàn thị xã Kỳ Anh (Hà Tĩnh) và các huyện Quảng Trạch, Bố Trạch và thành phố Đồng Hới (Quảng Bình) có tổng chiều dài 84,6km.
Đây là dự án cấp bách theo Quyết định số 897/TTg-KTN ngày 16/6/2014 của Thủ tướng Chính phủ. Đường dây đưa vào vận hành sẽ tăng cường liên kết mạnh lưới điện 220kV Bắc – Trung với công suất truyền tải tăng thêm từ 300 - 400MW.
Ngoài việc tăng khả năng giải phóng công suất các Nhà máy điện khu vực lên hệ thống điện Quốc gia, cấp điện cho hệ thống điện miền Nam, đường dây còn góp phần tăng cường độ tin cậy cung cấp điện, giảm tổn thất hệ thống của lưới điện truyền tải khu vực Bắc Trung Bộ.
Dự án do Tổng công ty Truyền tải điện Quốc gia làm chủ đầu tư và Ban Quản lý dự án các công trình điện miền Trung thay mặt chủ đầu tư quản lý đầu tư. Các Công ty Truyền tải điện 1 và 2 là đơn vị quản lý vận hành./.
Tin liên quan
1,3 tỷ USD vốn ODA được đầu tư vào các dự án truyền tải điện
Tổng công ty Truyền tải điện Quốc gia (EVN NPT ) cho biết, từ năm 2011 đến năm 2015, EVN NPT đã ký kết tổng số vốn ODA tương đương 1,3 tỷ USD.
Tin cùng chuyên mục
-
Doanh nghiệpEVNNPC phối hợp tháo gỡ điểm nghẽn hạ tầng điện tại Điện Biên
EVNNPC phối hợp cùng tỉnh Điện Biên tháo gỡ điểm nghẽn hạ tầng điện, đẩy nhanh tiến độ lưới điện trọng điểm, đảm bảo an ninh năng lượng khu vực Tây Bắc.
-
Doanh nghiệpDoanh nghiệp bán lẻ tăng tốc kích cầu tiêu dùng cuối năm
Sức mua trên thị trường tiếp tục duy trì đà tăng trưởng, tạo dư địa để các doanh nghiệp đẩy mạnh hoạt động kinh doanh và kích cầu trong những tháng cuối năm.
-
Doanh nghiệpPTC3 ứng dụng AI, đổi mới tuyên truyền bảo vệ an toàn lưới điện
PTC3 ứng dụng AI đổi mới công tác tuyên truyền bảo vệ an toàn lưới điện, giúp chuyển tải kiến thức an toàn điện sinh động, dễ nhớ đến người dân.
-
Doanh nghiệpEVNNPT đôn đốc tiến độ đường dây 500kV Bình Dương 1 – Chơn Thành
Lãnh đạo EVNNPT trực tiếp kiểm tra công trường, yêu cầu tháo gỡ vướng mắc mặt bằng để đóng điện Đường dây 500kV Bình Dương 1 – Chơn Thành trong năm 2026.
-
Doanh nghiệpTháo gỡ các điểm nghẽn, hướng tới phát triển ngành sữa bền vững
Những năm qua ngành sữa dù đạt được nhiều kết quả tích cực nhưng bức tranh toàn cảnh của ngành vẫn cho thấy tồn tại những điểm yếu và hạn chế lớn cần sớm giải quyết.
-
Doanh nghiệpPetrovietnam dẫn đầu doanh nghiệp Việt trong Bảng xếp hạng Fortune Southeast Asia 500 năm 2026
Tại Hội nghị Fortune Southeast Asia 500 năm 2026, Petrovietnam được vinh danh ở vị trí thứ 11, dẫn đầu các doanh nghiệp Việt Nam.
-
Doanh nghiệpPVFCCo-Phú Mỹ điều chỉnh tăng hơn gấp đôi chỉ tiêu lợi nhuận năm 2026
PVFCCo-Phú Mỹ đã công bố thông tin bất thường về việc điều chỉnh kế hoạch sản xuất kinh doanh năm 2026, trong đó chỉ tiêu lợi nhuận sau thuế hợp nhất tăng hơn gấp đôi.
-
Doanh nghiệpSCG xếp thứ 22 Fortune Southeast Asia 500, tăng đầu tư tại Việt Nam
Đứng thứ 22 trong Fortune Southeast Asia 500 năm 2026, Tập đoàn SCG tiếp tục xác định Việt Nam là thị trường chiến lược, tập trung đầu tư công nghệ và sản xuất giá trị gia tăng cao.
-
Doanh nghiệpCần Thơ đặt mục tiêu 80% doanh nghiệp logistics trong nông nghiệp số hóa
Đến năm 2030, Cần Thơ phấn đấu 80% doanh nghiệp logistics nông nghiệp ứng dụng công nghệ số, 100% vùng sản xuất tập trung được cung cấp dịch vụ truy xuất nguồn gốc và chứng nhận chất lượng.
