BNEWS Với một sự kiện quốc tế có quy mô lớn như Tuần lễ cấp cao APEC 2027, yêu cầu đối với hệ thống điện không dừng ở việc có đủ công suất.
Điều quan trọng hơn là hệ thống phải vận hành ổn định, có dự phòng và đủ khả năng ứng phó với những tình huống bất thường.
Đó cũng là lý do ngành điện đang đặt mục tiêu hoàn thành sớm các công trình lưới điện trọng điểm tại Phú Quốc, dành thời gian để vận hành, kiểm tra và tổ chức diễn tập trước khi sự kiện diễn ra.
Không chỉ đủ điện, phải tin cậy

Hiện Phú Quốc được cấp điện từ 2 nguồn 110 kV nhưng chưa có sự liên kết. Việc triển khai Trạm biến áp 220 kV Phú Quốc cùng các tuyến đường dây 110 kV Phú Quốc - Bắc Phú Quốc và Phú Quốc - Nam Phú Quốc sẽ góp phần hoàn thiện kết nối lưới điện trên địa bàn.
Khi các công trình hoàn thành, hệ thống đáp ứng tiêu chí N-1 và nâng tổng năng lực cấp điện cho đặc khu lên 315 MVA.
Ý nghĩa của tiêu chí này không chỉ nằm ở con số công suất. Với một hệ thống điện, khả năng dự phòng và chuyển đổi khi xảy ra sự cố có ý nghĩa đặc biệt quan trọng, nhất là tại địa bàn đảo và trong thời điểm phụ tải tăng cao.
Đối với APEC 2027, yêu cầu càng cao hơn. Nguồn điện phục vụ các địa điểm tổ chức hội nghị, lưu trú, dịch vụ và các hoạt động liên quan phải được bảo đảm liên tục. Một sự cố điện, dù xảy ra trong thời gian ngắn, cũng có thể ảnh hưởng đến hoạt động của cả hệ thống dịch vụ phía sau.
Vì vậy, hoàn thành công trình mới chỉ là bước đầu. Sau khi đóng điện, ngành điện còn phải tiếp tục kiểm tra, theo dõi các thông số, đánh giá khả năng vận hành và xây dựng các phương án xử lý tình huống.
Ông Đào Hòa Bình, Phó Tổng giám đốc EVNSPC, cho biết việc hoàn thành các công trình trong năm 2026, sớm khoảng một năm so với yêu cầu, sẽ tạo điều kiện để ngành điện có thời gian vận hành và “trải nghiệm” các khó khăn, đồng thời tổ chức diễn tập xử lý sự cố trước khi APEC 2027 diễn ra.
Khoảng thời gian này có ý nghĩa như một giai đoạn “thử lửa” đối với hệ thống. Những vấn đề phát sinh trong quá trình vận hành thực tế sẽ được nhận diện sớm, qua đó có phương án khắc phục trước khi bước vào thời điểm diễn ra sự kiện.
Chủ động từ những tình huống nhỏ
Bảo đảm cấp điện cho APEC không chỉ là nhiệm vụ của một đơn vị hay một công trình riêng lẻ. Đó là yêu cầu phối hợp giữa đầu tư, vận hành, thí nghiệm, bảo vệ công trình và xử lý sự cố.
Đặc thù Phú Quốc cũng đặt ra những yêu cầu riêng đối với công tác bảo vệ hệ thống điện. Các tuyến cáp ngầm và công trình điện trên biển có thể chịu tác động từ hoạt động hàng hải, thời tiết và các yếu tố môi trường. Vì vậy, phương án bảo vệ, cảnh báo và phòng ngừa sự cố cần được chuẩn bị từ sớm.
Ông Nguyễn Tài Anh, Phó Tổng giám đốc Tập đoàn Điện lực Việt Nam, cho biết bảo đảm cung cấp điện an toàn, tin cậy phục vụ Hội nghị cấp cao APEC 2027 là một trong những nhiệm vụ được Tập đoàn đặc biệt ưu tiên. Sau khi hoàn thành xây dựng, các đơn vị cần tiếp tục kiểm tra, theo dõi, hoàn thiện hệ thống và tổ chức diễn tập để bảo đảm trạng thái sẵn sàng cao nhất.
Đây cũng là cách tiếp cận phù hợp với yêu cầu của một hệ thống điện hiện đại: không chờ sự cố xảy ra mới xử lý mà phải nhận diện rủi ro, xây dựng kịch bản và chủ động chuẩn bị từ trước.

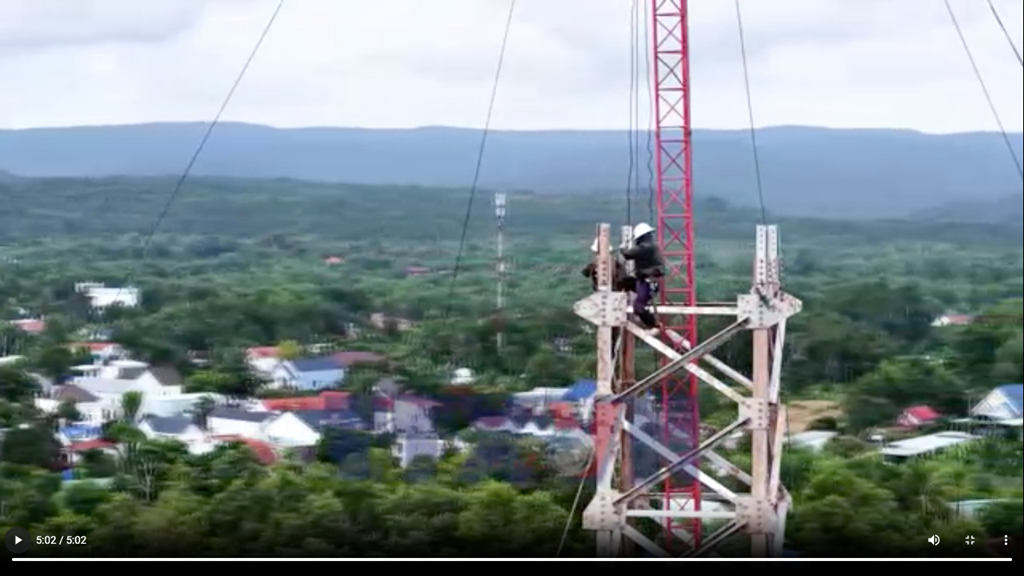

Mới đây, Ban Quản lý dự án Điện lực miền Nam, Công ty Điện lực An Giang phối hợp với Trung tâm Điều độ hệ thống điện miền Nam và các đơn vị liên quan đã đóng điện thành công đường dây 110kV Phú Quốc - Bắc Phú Quốc. Đây là công trình thứ 3 liên tiếp, cùng với Trạm biến áp 220kV Phú Quốc và đường dây 110kV Phú Quốc - Nam Phú Quốc cũng vừa đóng điện hoàn thành, sẵn sàng đảm bảo hạ tầng năng lượng cho đặc khu Phú Quốc, tỉnh An Giang phục vụ sự kiện APEC 2027 và chiến lược phát triển kinh tế - xã hội cho đảo Ngọc.
APEC 2027 còn hơn một năm nữa mới diễn ra. Việc hoàn thành sớm các công trình giúp ngành điện có thêm thời gian để kiểm tra, vận hành thử, diễn tập và hoàn thiện phương án ứng phó. Đây chính là khoảng đệm cần thiết để chuyển từ trạng thái “có công trình” sang “sẵn sàng vận hành”.
Không chỉ phục vụ một sự kiện quốc tế, những công trình điện mới còn tạo thêm năng lực dự phòng cho Phú Quốc, đáp ứng nhu cầu phát triển du lịch, dịch vụ và đô thị trong những năm tới.
Từ hôm nay, khi từng tuyến đường dây được hoàn thiện, từng trạm biến áp được đưa vào vận hành và từng phương án sự cố được diễn tập, hệ thống điện Phú Quốc đang được chuẩn bị cho một yêu cầu cao hơn: không chỉ đủ điện mà phải cấp điện an toàn, ổn định và tin cậy.
Đó là nền tảng hạ tầng cần thiết để đảo ngọc sẵn sàng đón APEC 2027 và tiếp tục phát triển trong giai đoạn mới.
Tin liên quan
Tăng tốc thi công 7 cầu qua sông Hồng phục vụ Hội nghị APEC 2027
Đến nay, 100% mặt bằng nằm trong chỉ giới của các dự án đã được bàn giao. Tuy nhiên, tại một số công trình vẫn còn những phần việc cần tiếp tục xử lý.
Tin cùng chuyên mục
-
Kinh tế xã hộiDịp lễ 2/9 An Giang đón hơn 580.000 lượt khách, Phú Quốc tiếp tục khẳng định vai trò "hạt nhân"
Lượng khách đến các khu, điểm du lịch tăng cao, tạo nên bầu không khí lễ hội sôi động khắp các địa phương trong tỉnh như: Phú Quốc, Hà Tiên, Núi Cấm - Thất Sơn…
-
Kinh tế xã hộiVai trò của khuyến nông trong xây dựng chuỗi giá trị và thị trường nông sản
Lực lượng cộng đồng đang đóng vai trò xuyên suốt và là cầu nối quan trọng trong việc hỗ trợ nông dân chuyển đổi từ tư duy sản xuất nông nghiệp sang phát triển kinh tế nông nghiệp.
-
Kinh tế xã hộiChuyến bay quốc tế đầu tiên trở lại Cảng hàng không quốc tế Liên Khương
Việc nối lại các chuyến bay quốc tế tại Cảng hàng không quốc tế Liên Khương có ý nghĩa quan trọng đối với hoạt động giao thông hàng không, du lịch và kết nối kinh tế của Lâm Đồng.
-
Kinh tế xã hộiLượng phương tiện đổ về cửa ngõ phía Đông Thủ đô tăng mạnh từ trưa ngày 2/9
Hàng dài ô tô, xe máy di chuyển chậm, gây ùn tắc cục bộ tại một số đoạn.
-
Kinh tế xã hộiGần 550.000 lượt phương tiện lưu thông trên các tuyến cao tốc dịp nghỉ lễ Quốc khánh
Công an thành phố Hà Nội đã triển khai phương án tổ chức, phân luồng giao thông từ sớm, từ xa, tập trung giảm áp lực tại các khu vực cửa ngõ.
-
Kinh tế xã hộiĐiểm hỏa tự động 100% pháo hoa chào mừng Quốc khánh
Theo kế hoạch, từ 21 giờ đến 21 giờ 15 phút ngày 2/9/2026, Thành phố Hồ Chí Minh sẽ tổ chức bắn pháo hoa nghệ thuật chào mừng Quốc khánh tại 7 địa điểm trên địa bàn.
-
Kinh tế xã hộiĐảm bảo hoạt động xuất nhập cảnh thông suốt ở khu vực cửa khẩu
Ghi nhận thực tế trong kỳ nghỉ lễ Quốc khánh 2/9, lưu lượng người xuất nhập cảnh qua cửa khẩu quốc tế Hữu Nghị đã tăng từ 25-30% so với ngày thường.
-
Kinh tế xã hộiDịp nghỉ lễ Quốc khánh 2/9, lượng khách tại các khu, điểm du lịch duy trì ở mức cao
Dịp nghỉ lễ Quốc khánh 2/9 kéo dài 5 ngày là cơ hội "vàng" để các địa phương đón khách du lịch. Các điểm đến ở nhiều địa phương như Lào Cai, Ninh Bình đều đón lượng khách đông đảo.
-
Kinh tế xã hộiVề Long Hưng hôm nay: Mở lối ấm no trên vùng căn cứ cách mạng
Từ vùng đất từng chịu nhiều đau thương, Long Hưng hôm nay mang diện mạo mới. Những tuyến đường nhựa phẳng phiu dẫn vào trung tâm xã và các ấp, nhiều ngôi nhà khang trang xen giữa các vườn cây ăn trái.
