Hoàn thành nâng công suất Trạm biến áp 110kV Bắc Việt Trì
Trước đó, tranh thủ ngày nghỉ bù lễ 30/4 và 1/5 một số phụ tải trên địa bàn thành phố Việt Trì như Khu công nghiệp Thụy Vân giảm sản lượng điện sử dụng, có thể dụng nguồn điện từ máy biến áp T1 40MVA thuộc trạm 110kV Bắc Việt trì và trạm 110kV Việt Trì để cung cấp cho khách hàng nên Chi nhánh Lưới điện cao thể Phú Thọ và Công ty Điện lực Phú Thọ vẫn đảm bảo phương án cấp điện liên tục, ổn định cho khách hàng.
Đồng thời có thể cắt điện máy biến áp T2 trạm 110kV Bắc Việt Trì để thay thế máy biến áp công suất lớn hơn. Sau hơn 17 giờ đồng hồ di chuyển máy T2 cũ 40MVA ra khỏi trạm, các công việc lắp đặt thiết bị, căn chỉnh, thí nghiệm, máy biến áp T2 63MVA đã đóng điện vận hành, hoàn thành nâng công suất, trạm biến áp 110kV Bắc Việt Trì, cấp điện trở lại với công suất đặt 103 MVA, góp phần đảm bảo đáp ứng nhu cầu điện trong mùa nắng nóng 2016 trên địa bàn tỉnh Phú Thọ .
Ông Hồ Anh Sơn, Phó Giám đốc Công ty Lưới điện cao thế miền Bắc cho biết, trạm biến áp 110 kV Bắc Việt Trì nằm trong khu công nghiệp Thụy Vân, xã Thụy Vân, thành phố Việt Trì, tỉnh Phú Thọ được đầu tư xây dựng và đi vào vận hành từ năm 2004 với 1 máy biến áp T1 có tổng công suất 40MVA. Năm 2009, trạm nâng công suất, lắp đặt thêm 1 máy biến áp T2 công suất 40MVA.
Theo ông Hồ Anh Sơn, trong thời gian tới dự báo tốc độ đô thị hoá nhanh, nhu cầu sử dụng điện ở địa phương tăng cao dẫn tới có khả năng sẽ bị quá tải. Theo số liệu thống kê, quý I/2016, tổng sản lượng điện của trạm biến áp 110kV Bắc Việt Trì là 100,68 triệu kWh, tăng trưởng khoảng 20% so với cùng kỳ năm 2015. Do đó, máy biến áp T2 40MVA đã đầy tải.
Trước thực tế này, Tổng công ty Điện lực miền Bắc đã đầu tư lắp đặt máy biến áp T2 công suất 63MVA thay thế máy biến áp 40MVA cũ nhằm nâng công suất trạm biến áp 110kV Bắc Việt Trì. Dự án có tổng vốn đầu tư hơn 27,2 tỷ đồng và giao Công ty Lưới điện cao thế miền Bắc quản lý dự án.
Dự án hoàn thành đã đáp ứng nhu cầu tăng trưởng phụ tải tại Khu công nghiệp Thụy Vân, khách hàng thành phố Việt Trì và các vùng lân cận như Lâm Thao, Phù Ninh... thuộc địa bàn tỉnh Phú Thọ.
Đ ể chống quá tải lưới điện 110kV, từ cuối năm 2015 và năm 2016, Tổng công ty Điện lực miền Bắc đã và đang triển khai nâng công suất 10 trạm biến áp. Ngoài ra, Tổng công ty tiếp tục đầu tư nâng công suất, lắp đặt 14 máy biến áp thứ hai chống quá tải. Dự kiến, các công trình sẽ hoàn thành trong quý II này . /.
Tin liên quan
-
Kinh tế Việt Nam
Tập đoàn điện lực Việt Nam đáp ứng nhu cầu nước cho sản xuất, sinh hoạt
14:30' - 16/04/2016
Tập đoàn Điện lực Việt Nam phối hợp chặt chẽ với các địa phương, nhà máy thủy điện đáp ứng nhu cầu nước cho người dân.
-
Kinh tế Việt Nam
Điện lực miền Nam đảm bảo cung cấp điện an toàn trong mùa khô
07:58' - 15/04/2016
Do ảnh hưởng thời tiết nắng nóng, nhu cầu tiêu thụ điện tăng cao, EVN SPC đã và đang nỗ lực để đảm bảo cung cấp điện an toàn và liên tục trên địa bàn.
-
Doanh nghiệp
Tăng công suất cho trạm biến áp 220kV Tuy Hòa
11:15' - 03/02/2016
Ban quản lý dự án các công trình điện Miền Trung (CPMB) vừa đóng điện thành công máy biến áp AT1, công suất 125 MVA thuộc dự án lắp máy biến áp thứ 2 trạm 220kV Tuy Hòa.
-
Chuyển động DN
Trên 190 tỷ đồng xây dựng trạm biến áp 110 KV Hương Khê – Hà Tĩnh
17:46' - 17/01/2016
Ngày 17/1, tại huyện miền núi Hương Khê, tỉnh Hà Tĩnh, Tổng Công ty Điện lực Miền Bắc, Công ty Điện lực Hà Tĩnh đã tổ chức khởi công Dự án đường dây và trạm biến áp 110 kV Hương Khê – Hà Tĩnh.
-
Kinh tế Việt Nam
Đóng điện trạm biến áp 110kV Khu công nghiệp Long Bình An
13:46' - 16/01/2016
Dự án đường dây và trạm biến áp 110kV Long Bình An do Tổng công ty Điện lực miền Bắc làm chủ đầu tư, Công ty Điện lực Tuyên Quang quản lý, được khởi công từ đầu tháng 11/2015.
Tin cùng chuyên mục
-
Kinh tế Việt Nam
Khởi động dự án tổ hợp cáp treo kết hợp du lịch văn hóa lịch sử Điện Biên Phủ
21:15' - 10/05/2026
Chiều 10/5, tại xã Mường Phăng, UBND tỉnh Điện Biên phối hợp với Tập đoàn Sun Group tổ chức Lễ động thổ Dự án tổ hợp cáp treo kết hợp du lịch văn hóa lịch sử Điện Biên Phủ.
-
Kinh tế Việt Nam
Việt Nam nghiên cứu mô hình thành phố cảng thông minh Colombo (Sri Lanka)
20:04' - 10/05/2026
Mục tiêu của Sri Lanka là thu hút các doanh nghiệp và dòng vốn quốc tế lớn tới hoạt động tại thành phố cảng Colombo, qua đó hình thành một trung tâm tài chính, dịch vụ...
-
Kinh tế Việt Nam
Giải pháp tối ưu hóa vận hành và chuỗi cung ứng
17:23' - 10/05/2026
Mặc dù ngành logistics Việt Nam đang duy trì tốc độ tăng trưởng tích cực từ 14–16% mỗi năm, thực trạng ứng dụng công nghệ chuyên sâu vẫn chưa thực sự đồng đều.
-
Kinh tế Việt Nam
Liên kết “3 trụ cột” đầu vào, hướng tới nền nông nghiệp xanh và bền vững
17:12' - 10/05/2026
Giống cây trồng, phân bón và thuốc bảo vệ thực vật là ba yếu tố đầu vào then chốt, có mối liên kết chặt chẽ và không thể tách rời trong sản xuất nông nghiệp.
-
Kinh tế Việt Nam
Vốn đầu tư của Việt Nam ra nước ngoài tăng gấp 2,3 lần
16:17' - 10/05/2026
Tổng vốn đầu tư của Việt Nam ra nước ngoài (bao gồm cả vốn cấp mới và điều chỉnh) trong 4 tháng năm 2026 đạt 713,9 triệu USD, gấp 2,3 lần so với cùng kỳ năm trước.
-
Kinh tế Việt Nam
Ngành chế biến, chế tạo tiếp tục giữ vai trò “đầu tàu” trong sản xuất công nghiệp
16:16' - 10/05/2026
Theo số liệu của Cục Thống kê (Bộ Tài chính), chỉ số sản xuất toàn ngành công nghiệp tháng 4/2026 ước tăng 3% so với tháng trước và tăng 9,9% so với cùng kỳ năm trước.
-
Kinh tế Việt Nam
Phó Thủ tướng Thường trực: Dự án khai thác và tuyển quặng mỏ sắt Thạch Khê xử lý dứt điểm trong tháng 5/2026
15:01' - 10/05/2026
Phó Thủ tướng Thường trực Phạm Gia Túc cho biết, Bộ Chính trị đã có kết luận rất rõ về dự án khai thác và tuyển quặng sắt mỏ Thạch Khê.
-
Kinh tế Việt Nam
Chuẩn bị các kịch bản ứng phó nguy cơ thiếu điện mùa khô 2026
14:26' - 10/05/2026
Việc bảo đảm cung ứng điện mùa khô năm 2026 đang trở thành nhiệm vụ trọng tâm của ngành điện và cơ quan quản lý.
-
Kinh tế Việt Nam
Hai đô thị tạo cực tăng trưởng mới cho Đông Nam Bộ
13:14' - 10/05/2026
Với việc Đồng Nai trở thành thành phố trực thuộc Trung ương từ ngày 30/4/2026, vùng Đông Nam Bộ hiện có hai thành phố lớn, nền kinh tế quy mô tốp đầu cả nước.

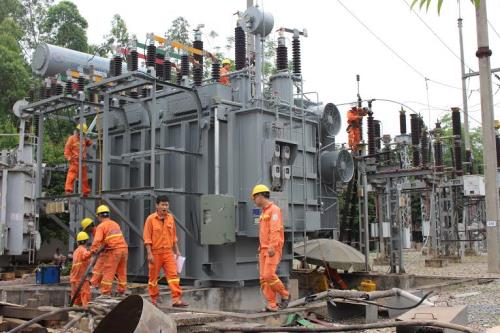

Hoàn thành nâng công suất Trạm biến áp 110kV Bắc Việt Trì. Ảnh: Mai Phương/BNEWS/TTXVN

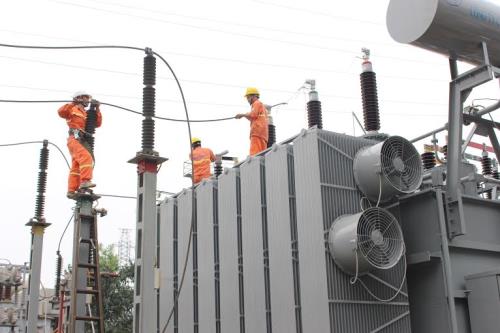

Dự án hoàn thành đã đáp ứng nhu cầu tăng trưởng phụ tải tại Khu công nghiệp Thụy Vân, khách hàng thành phố Việt Trì và các vùng lân cận như Lâm Thao, Phù Ninh...Ảnh: Mai Phương/BNEWS/TTXVN
