BNEWS Đây là các dự án trọng điểm, có vai trò quan trọng trong việc giải tỏa công suất NMĐ Nhơn Trạch 3 và Nhơn Trạch 4, tăng cường liên kết lưới, truyền tải công suất phục vụ phát triển kinh tế - xã hội.
Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) Phạm Lê Phú và đoàn công tác vừa đi kiểm tra và đôn đốc tiến độ thi công các dự án truyền tải giải tỏa công suất Nhà máy điện (NMĐ) Nhơn Trạch 3 và Nhơn Trạch 4.
Đây là các dự án trọng điểm, có vai trò quan trọng trong việc giải tỏa công suất NMĐ Nhơn Trạch 3 và NMĐ Nhơn Trạch 4, tăng cường liên kết lưới, truyền tải công suất phục vụ phát triển kinh tế - xã hội các tỉnh khu vực phía Nam; trong đó có tỉnh Đồng Nai. Khi các dự án đi vào hoạt động sẽ góp phần đảm bảo an ninh năng lượng và tăng nguồn thu ngân sách cho địa phương.

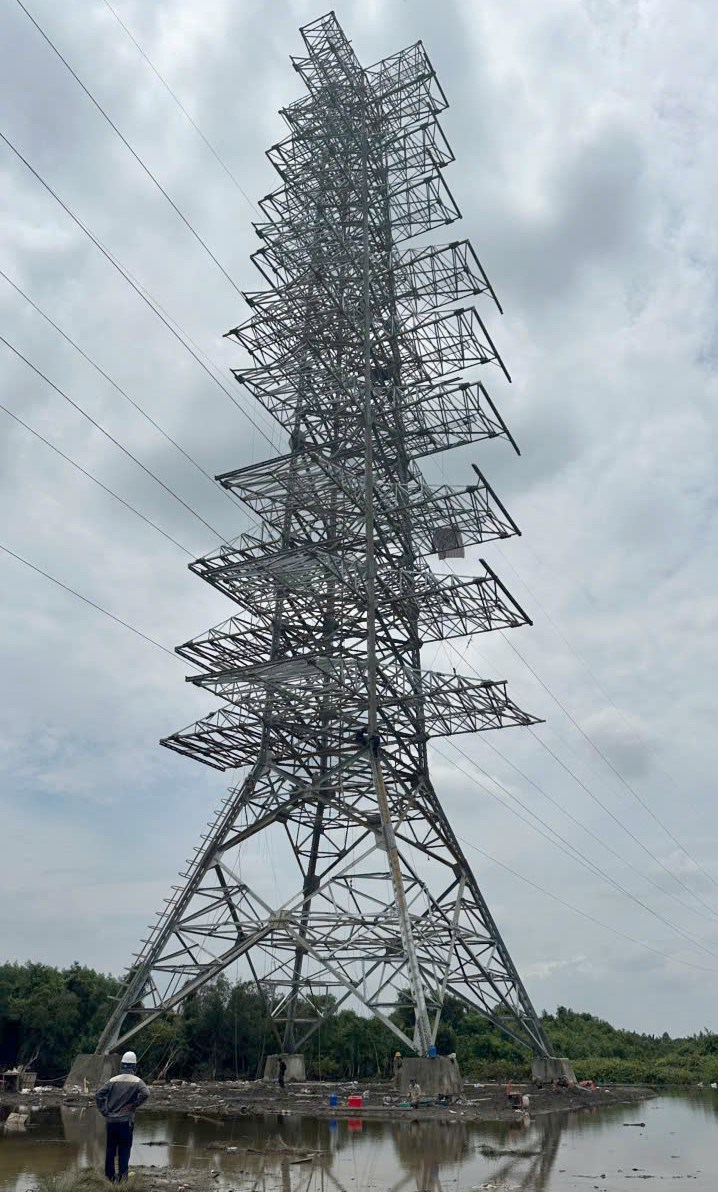

Báo cáo tại buổi kiểm tra, lãnh đạo Ban QLDA Truyền tải điện (NPTPMB) – đơn vị được giao triển khai Dự án đường dây 220kV Nhơn Trạch 3 rẽ Mỹ Xuân – Cát Lái cho biết: Dự án đi qua địa bàn xã Vĩnh Thanh và xã Phước Khánh, huyện Nhơn Trạch, tỉnh Đồng Nai. Hiện nay dự án đã vận động bàn giao mặt bằng, hoàn thành đúc móng toàn bộ vị trí và đang tổ chức dựng cột. Hiện còn 4 vị trí trùng tim tuyến, đang đăng ký cắt điện để thi công.
Đại diện Ban QLDA các công trình điện miền Nam (SPMB)– đơn vị được giao quản lý điều hành Dự án đường dây 220kV NMĐ Nhơn Trạch 3 - TBA 500kV Long Thành cho biết: Dự án đi qua các huyện Nhơn Trạch và huyện Long Thành, tỉnh Đồng Nai. Đến nay dự án đã vận động bàn giao 50/87 vị trí móng, đào móng 49/87 vị trí; đúc móng 46/87 vị trí; dựng cột được 20/87 vị trí.
Đối với Dự án Đường dây 220kV Long Thành - Công nghệ cao, đại diện SPMB cho biết: Dự án đi trên địa bàn huyện Long Thành, thành phố Biên Hòa - tỉnh Đồng Nai và thành phố Thủ Đức – Thành phố Hồ Chí Minh. Đến nay dự án đã hoàn thành công tác đo vẽ; đang phối hợp với UBND huyện Long Thành cùng các phòng ban liên quan lên lịch họp dân triển khai dự án.
Đối với dự án Trạm biến áp 220kV KCN Nhơn Trạch và đấu nối, đại diện SPMB cho biết đến nay dự án đã vận động bàn giao mặt bằng 27.260/35.627m2. Đơn vị đã thi công các Nhà điều khiển nhà bơm, nhà bảo vệ, nhà nghỉ ca; đang thi công hoàn thiện móng thiết bị SPP 220kV và mương cáp, hàng rào.
Tại buổi kiểm tra công trường, Tổng giám đốc EVNNPT Phạm Lê Phú nhấn mạnh đây là cụm dự án truyền tải có ý nghĩa rất quan trọng đối với hệ thống điện quốc gia. Sau khi các dự án hoàn thành sẽ giải tỏa công suất NMĐ Nhơn Trạch 3 và Nhơn Trạch 4 vào hệ thống điện quốc gia, góp phần tăng tổng công suất nguồn thêm hơn 1.600 MW phục vụ cho phát triển kinh tế - xã hội của đất nước và đời sống nhân dân.
Theo ông Phạm Lê Phú, trong thời gian qua, với sự chỉ đạo của Thủ tướng, Phó Thủ tướng, Ban Chỉ đạo nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng, Bộ Công Thương, các bộ, ngành, Tỉnh ủy, UBND tỉnh Đồng Nai, các sở, ngành, địa phương huyện Nhơn Trạch, Long Thành (tỉnh Đồng Nai), sự ủng hộ của người dân có dự án đi qua đã hỗ trợ tối đa mặt bằng để các đơn vị đẩy nhanh thi công các dự án.
Mới đây nhất, ngày 21/5/2025, Thứ trưởng Bộ Công Thương Nguyễn Hoàng Long đã họp với UBND tỉnh Đồng Nai và tỉnh Đồng Nai cam kết sẽ vào cuộc quyết liệt để đẩy nhanh tiến độ bàn giao mặt bằng các dự án trước ngày 15/6/2025. Với mốc tiến độ này sẽ tạo điều kiện rất thuận lợi để SPMB và NPTPMB đẩy nhanh tiến độ thi công.
Chính vì vậy Tổng giám đốc EVNNPT Phạm Lê Phú yêu cầu 2 đơn vị trên cần tranh thủ sự ủng hộ của Ban Chỉ đạo, của Tỉnh ủy, UBND tỉnh Đồng Nai để làm việc với chính quyền huyện, xã nhằm hoàn thành công tác bàn giao mặt bằng (bao gồm cả phần hành lang tuyến) trong tháng 6/2025 (trước thời điểm sáp nhập, tinh gọn bộ máy của tỉnh).
Trong quá trình thực hiện nếu có vướng mắc khó khăn làm ảnh hưởng đến tiến độ các đơn vị cần kịp thời báo cáo UBND tỉnh Đồng Nai và EVNNPT để có báo cáo gửi Ban Chỉ đạo xem xét chỉ đạo nhằm hoàn thành bàn công tác bàn giao mặt bằng trong tháng 6/2025.
Tổng giám đốc EVNNPT cũng yêu cầu SPMB, NPTPMB thường xuyên kiểm tra, đôn đốc các nhà thầu tập trung nguồn lực, đẩy nhanh tiến độ thi công theo kế hoạch và cam kết đã đề ra. Chủ động phối hợp chặt chẽ với UBND huyện Nhơn Trạch, Long Thành và các đơn vị liên quan, thực hiện giải pháp phù hợp đẩy nhanh bồi thường giải phóng mặt bằng để bàn giao toàn bộ mặt bằng cho nhà thầu xây lắp thi công trong tháng 6/2025.
Trong quá trình thực hiện nếu có khó khăn, vướng mắc vượt thẩm quyền, NPTPMB kịp thời báo cáo đề xuất về EVNNPT để xem xét, giải quyết nhằm đảm bảo chất lượng, tiến độ Dự án.
Cùng với đó lãnh đạo EVNNPT yêu cầu nhà thầu tập trung nhân lực, phương tiện, máy móc để đẩy nhanh tiến độ thi công, bất cứ khoảng cột, khoảng néo nào có mặt bằng cần triển khai thi công dựng cột, kéo dây ngay.
Tin liên quan
Đảm bảo truyền tải điện an toàn, liên tục, ổn định mùa nắng nóng
Việc đảm bảo điện an toàn, liên tục, ổn định cho mùa nắng nóng năm nay được Thủ tướng Chính phủ, Bộ Công Thương, lãnh đạo EVN đặc biệt quan tâm.
Tin cùng chuyên mục
-
Chuyển động DNEVNCPC sẵn sàng phương án cấp điện an toàn dịp Quốc khánh 2/9
EVNCPC cũng đã yêu cầu các đơn vị không thực hiện những công việc phải ngừng, giảm cung cấp điện làm mất điện khách hàng trong thời gian nghỉ lễ, từ 0 giờ ngày 29/8 đến 24 giờ ngày 2/9/2026.
-
Chuyển động DNCục Thuế đẩy mạnh ứng dụng AI, dữ liệu lớn trong quản lý rủi ro hóa đơn
Ngành thuế nghiên cứu ứng dụng dữ liệu lớn, phân tích mạng lưới và AI để phát hiện dấu hiệu, mô hình, mối quan hệ rủi ro mà phương pháp truyền thống khó nhận diện.
-
Chuyển động DNCentral Retail Việt Nam quảng bá hơn 200 sản phẩm OCOP tới người tiêu dùng Hà Nội
Ngày 19/8/2026, tập đoàn Central Retail Việt Nam tổ chức khai mạc Lễ hội “Tự hào đặc sản Việt” 2026 tại Đại siêu thị GO! Thăng Long (Hà Nội).
-
Chuyển động DNChính thức khai thác đường bay Cần Thơ – Đà Lạt hằng ngày
Từ ngày 19/8, VASCO khai thác đường bay Cần Thơ - Đà Lạt - Cần Thơ mỗi ngày một chuyến, rút ngắn thời gian di chuyển và tăng kết nối du lịch, thương mại giữa miền Tây và Tây Nguyên.
-
Chuyển động DNVietnam Airlines đưa những hành khách đầu tiên trở lại sân bay Liên Khương
Riêng các đường bay từ Hà Nội, TP. Hồ Chí Minh và Đà Nẵng có tổng tần suất 7 chuyến khứ hồi mỗi ngày bằng tàu bay Airbus A321.
-
Chuyển động DNApple điều chỉnh biểu phí trên App Store tại châu Âu
Hãng công nghệ Apple ngày 18/8 thông báo sẽ áp dụng mức hoa hồng 5% đối với các giao dịch kỹ thuật số trên những ứng dụng được phân phối bên ngoài nền tảng App Store tại thị trường Liên minh châu Âu.
-
Chuyển động DNAmerican Airlines lắp màn hình sau lưng ghế trên hơn 800 máy bay
Nội thất mới nằm trong kế hoạch của American Airlines nhằm thu hút thêm doanh thu từ nhóm hành khách cao cấp và bắt kịp Delta Air Lines và United Airlines, hai đối thủ có lợi nhuận cao hơn.
-
Chuyển động DNDoanh nghiệp Việt thay đổi cách tiếp cận để mở rộng thị phần tại Hoa Kỳ
Doanh nghiệp cần xác định cụ thể phân khúc, địa bàn, kênh phân phối và tổng chi phí để đưa sản phẩm tới người tiêu dùng, thay vì tiếp cận thị trường theo cách dàn trải.
-
Chuyển động DNTuyển than Cửa Ông đẩy mạnh công nghệ, hướng tới mục tiêu "Đưa công viên vào nhà máy"
Công ty đã thực hiện “Xanh hóa khuôn viên” bằng việc trồng bổ sung hàng chục ngàn cây xanh, cây bóng mát, thảm cỏ và bồn hoa trải dài khắp mặt bằng sản xuất.
