Đóng điện trạm biến áp số đầu tiên của EVNNPT
Vào lúc 5h33 phút sáng nay 19/4, Ban Quản lý dự án các công trình điện miền Bắc (NPMB) phối hợp với các đơn vị liên quan đóng điện, nghiệm thu trạm biến áp 220 kV Thủy Nguyên - Hải Phòng. Đây là công trình trạm biến áp số đầu tiên của Tổng công ty Truyền tải điện Quốc gia (EVNNPT).
Công trình có quy mô xây dựng mới Trạm biến áp 220 kV công suất 02 máy biến áp 220/110/22 kV - 250 MVA... Trạm có diện tích khoảng 40.100 m2 nằm trên địa bàn xã Đông Sơn và xã Kênh Giang, huyện Thủy Nguyên, thành phố Hải Phòng. Đây là công trình năng lượng cấp I nhóm B có tổng mức đầu tư hơn 348 tỷ đồng do EVNNPT làm chủ đầu tư, NPMB quản lý điều hành dự án, Công ty Truyền tải điện 1 tiếp nhận, vận hành. Ông Lưu Việt Tiến, Phó Tổng giám đốc EVNNPT cho biết, Trạm biến áp số 220 kV Thuỷ Nguyên được trang bị hệ thống điều khiển bảo vệ tích hợp bằng máy tính của Siemens với nhiều điểm khác biệt. Đó là, mạng LAN mức thiết bị (Process Bus) sử dụng cáp quang theo giao thức truyền tin IEC 61850-9-2 kết nối các thiết bị điều khiển và bảo vệ của Siemens, như bảo vệ so lệch máy biến áp, bảo vệ so lệch đường dây, bảo vệ khoảng cách, bộ điều khiển mức ngăn...Việc đầu tư trạm biến áp số 220 kV Thủy Nguyên giúp giảm khoảng 80% lượng cáp đồng, giảm chi phí vận chuyển, thi công lắp đặt cáp đồng và giảm diện tích mương cáp do chỉ sử dụng cáp đồng đấu nối từ biến điện áp, biến dòng điện, máy cắt, dao cách ly đến thiết bị; giảm không gian lắp đặt các thiết bị điều khiển, bảo vệ và giảm nguy cơ sự cố do chạm chập cáp đồng.
Ông Lưu Việt Tiến cũng cho biết thêm, trạm biến áp số không chỉ là công nghệ mới với Việt Nam mà còn với các nước tiên tiến trên thế giới. Trước khi triển khai dự án, EVNNPT đã tổ chức nhiều hội thảo với các hãng thiết bị lớn trên thế giới như Siemens, ABB, GE,… về trạm biến áp số.Tuy nhiên, số lượng trạm biến áp 220 kV có quy mô tương tự trạm biến áp 220 kV Thủy Nguyên sử dụng công nghệ số là rất ít.
Do trạm biến áp số là công nghệ mới với Việt Nam, lần đầu tiên được EVNNPT triển khai nên quá trình thiết kế gặp nhiều khó khăn. EVNNPT đã lựa chọn Công ty DNV.GL Singapore Pte.Ltd để đánh giá, rà soát, hoàn thiện các yêu cầu kỹ thuật của hệ thống điều khiển trạm biến áp theo tiêu chuẩn IEC 618650 và đánh giá hệ thống điều khiển bảo vệ trạm biến áp 220 kV Thủy Nguyên.Nhờ đó EVNNPT hoàn thiện yêu cầu kỹ thuật, làm cơ sở để lựa chọn nhà thầu có đủ năng lực triển khai dự án.
Việc đóng điện, đưa vào vận hành trạm biến áp số 220 kV Thủy Nguyên sẽ đảm bảo cung cấp điện cho phụ tải và đáp ứng nhu cầu phát triển kinh tế xã hội cho huyện Thủy Nguyên, thành phố Hải Phòng và khu vực lân cận, giảm tổn thất điện năng và tăng cường liên kết, an toàn, ổn định và linh hoạt trong vận hành hệ thống điện. Đồng thời, trong quá trình đầu tư, vận hành trạm biến áp số 220 kV Thủy Nguyên, EVNNPT sẽ tổng kết, đánh giá các ưu/nhược điểm, lợi ích/chi phí, hiệu quả đầu tư trạm biến áp số để làm cơ sở quyết định lựa chọn công nghệ điều khiển, bảo vệ trạm biến áp trong tương lai./.Tin liên quan
-
Chuyển động DN
EVNNPC cải tạo, vận hành 214 trạm biến áp không người trực
17:25' - 15/04/2021
Theo thông tin từ EVNNPC, hết tháng 3/2021, các đơn vị của tổng công ty đã cải tạo và vận hành 214 trạm biến áp không người trực trong tổng số 270 trạm biến áp đang vận hành.
-
Doanh nghiệp
Lần đầu tiên ứng dụng công nghệ số vào vận hành trạm biến áp
09:51' - 08/04/2021
Hiện EVNNPT đang gấp rút thử nghiệm và dự kiến trong tháng 4 này sẽ đóng điện đưa vào vận hành Trạm biến áp 220 kV Thuỷ Nguyên.
-
Kinh tế Việt Nam
Hải Dương đóng điện 5 trạm biến áp, chống quá tải điện mùa nắng nóng
14:22' - 28/03/2021
Công ty Điện lực Hải Dương đặt mục tiêu sản lượng điện thương phẩm đạt trên 6,3 tỷ kWh, tỷ lệ tổn thất dưới 3,5%, chỉ số tiếp cận điện năng dưới 5 ngày...
Tin cùng chuyên mục
-
Doanh nghiệp
Nâng công suất Trạm 220kV Mỹ Tho lên 500MVA, đảm bảo điện cho Đồng Tháp
14:25'
EVNNPT vừa đóng điện dự án nâng công suất Trạm 220kV Mỹ Tho lên 500MVA, bảo đảm cung cấp điện ổn định cho khu vực Đồng Tháp.
-
Doanh nghiệp
EVN hỏa tốc chỉ đạo khôi phục điện, đồng hành cùng địa phương trong “Chiến dịch Quang Trung”
11:04'
EVN vừa ban hành văn bản hỏa tốc yêu cầu các tổng công ty điện lực khẩn trương khôi phục lưới điện, bảo đảm “nhà đến đâu, điện tới đó” và hỗ trợ các địa phương triển khai “Chiến dịch Quang Trung”.
-
Doanh nghiệp
Tầm nhìn chiến lược của dự án điện LNG đầu tiên của Việt Nam
09:59'
Với nhu cầu điện của vùng kinh tế trọng điểm phía Nam liên tục tăng cao trong khi các nguồn cung truyền thống đã đến giới hạn, dự án điện khí LNG Nhơn Trạch 3 và 4 vào phát điện có ý nghĩa lớn.
-
Doanh nghiệp
Amazon và Google bắt tay ra mắt dịch vụ mạng đa đám mây tốc độ cao
08:55'
Amazon và Google giới thiệu dịch vụ mạng đa đám mây chung, cho phép thiết lập kết nối riêng tư, tốc độ cao giữa hai nền tảng chỉ trong vài phút, đáp ứng nhu cầu kết nối ngày càng lớn.
-
Doanh nghiệp
Dồn lực sửa chữa lưới điện, sẵn sàng cho năm vận hành 2026
15:40' - 09/12/2025
NSMO phối hợp EVN, EVNNPT và các đơn vị điện lực đẩy nhanh bảo dưỡng, sửa chữa và nâng cấp lưới điện, nhằm bảo đảm vận hành an toàn cuối 2025 và tạo nền tảng tin cậy cho 2026, nhất là tại miền Bắc.
-
Doanh nghiệp
Tuần lễ hồng EVN lần thứ XI: Vạn trái tim – Một tấm lòng
15:39' - 09/12/2025
Chương trình hiến máu tình nguyện Tuần lễ hồng EVN là hoạt động thường niên được EVN tổ chức vào tháng 12 hằng năm và năm 2025 là lần thứ 11 chương trình được triển khai liên tiếp.
-
Doanh nghiệp
Làm rõ, thống nhất phương thức vận hành hệ thống điện miền Trung
13:16' - 09/12/2025
CSO đã họp với các đơn vị vận hành nhằm làm rõ yêu cầu và thống nhất phương thức vận hành hệ thống điện miền Trung năm 2026, chuẩn bị cho giai đoạn dự báo nhiều biến động về phụ tải và nguồn.
-
Doanh nghiệp
Mỹ bật đèn xanh cho Nvidia bán chip H200 sang Trung Quốc
08:26' - 09/12/2025
Tổng thống Mỹ Donald Trump vừa phát đi tín hiệu nới lỏng rào cản thương mại công nghệ khi thông báo sẽ cho phép Nvidia xuất khẩu dòng chip trí tuệ nhân tạo (AI) H200 sang Trung Quốc.
-
Doanh nghiệp
Meta nới lựa chọn quảng cáo để tuân thủ quy định DMA của châu Âu
08:06' - 09/12/2025
Meta cam kết cho phép người dùng Facebook, Instagram tại châu Âu chọn hình thức quảng cáo ít khai thác dữ liệu hơn mà không phải trả phí, nhằm đáp ứng yêu cầu DMA và giảm rủi ro pháp lý.

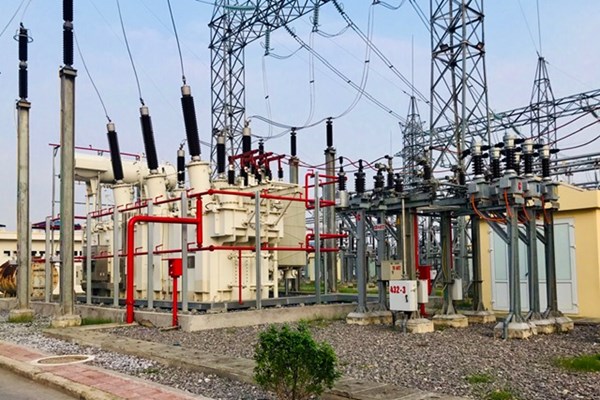

Trạm có diện tích khoảng 40.100 m2 nằm trên địa bàn xã Đông Sơn và xã Kênh Giang, huyện Thủy Nguyên, thành phố Hải Phòng. Ảnh: Đức Dũng/BNEWS/TTXVN
Việc đầu tư trạm biến áp số 220 kV Thủy Nguyên giúp giảm khoảng 80% lượng cáp đồng, giảm chi phí vận chuyển, thi công lắp đặt cáp đồng và giảm diện tích mương cáp. Ảnh: Đức Dũng/BNEWS/TTXVN
