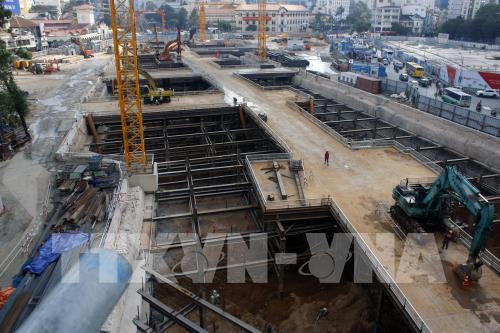

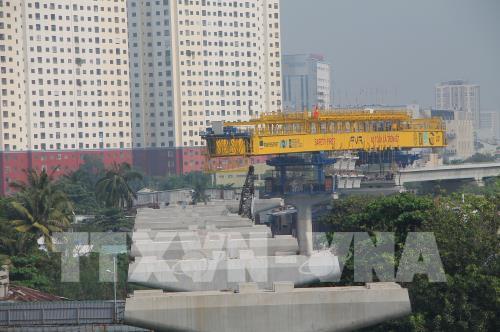

BNEWS Theo Kiểm toán Nhà nước, tại dự án tuyến metro số 1, chủ đầu tư đã báo cáo không đầy đủ, chưa chính xác...
Ngoài việc phân tích, chỉ rõ các sai phạm tại dự án metro số 1 Bến Thành - Suối Tiên, các cơ quan chức năng cũng đã có nhiều kiến nghị xử lý trách nhiệm các cá nhân, tổ chức có liên quan, đảm bảo thời gian thực hiện và chất lượng, hiệu quả của dự án. Cùng với đó, những “lình xình” về công tác nhân sự tại Ban Quản lý đường sắt đô thị Tp.Hồ Chí Minh hiện nay cũng cần sớm được chấn chỉnh, ổn định để đảm bảo công tác điều hành thực hiện dự án hiệu quả.
Theo Kiểm toán Nhà nước, tại dự án tuyến metro số 1, chủ đầu tư đã báo cáo không đầy đủ, chưa chính xác...Chưa kể sai phạm trong xác định đơn giá và khối lượng gói thầu 1a, dẫn tới tăng giá trị dự toán hơn 1.608 tỷ đồng (sai đơn giá nhân công, nhiên liệu sắt thép, chi phí trực tiếp khác, chi phí lán trại…), không tiến hành sơ tuyển nhà thầu theo quy định, Ban quản lý đường sắt đô thị đã thay đổi thiết kế kỹ thuật trái với thẩm quyền…Ngoài ra, Kiểm toán Nhà nước cũng chỉ ra hàng loạt sai phạm trong công tác quản lý chi phí đầu tư, đấu thầu, lựa chọn nhà thầu, ký kết hợp đồng, đền bù giải phóng mặt bằng, chế độ quản lý tài chính, kế toán…
Trên cơ sở kết luận nêu trên, Kiểm toán Nhà nước kiến nghị Ban Quản lý đường sắt đô thị Tp.Hồ Chí Minh tổ chức đàm phán, thương thảo với các nhà thầu để giảm giá hợp đồng các gói thầu CP1b, CP2 và tư vấn chung, tránh thất thoát, lãng phí vốn đầu tư; rà soát khối lượng, đơn giá, định mức và các căn cứ pháp lý xây dựng dự toán, giá gói thầu để điều chỉnh giảm giá trị dự toán các gói thầu 1a, CP1b, CP2; kiểm tra, rà soát và giảm giá trị quyết toán gói thầu 1a đối với các hạng mục không thuộc chi phí dự án tuyến số 1 (chi phí giá trị dự toán tuyến số 2 là 345,9 tỷ đồng, tuyến số 4 là hơn 50,5 tỷ đồng). Tổ chức kiểm điểm, xác định trách nhiệm tập thể, cá nhân và xử lý theo đúng quy định trong công tác lập, thẩm định, phê duyệt điều chỉnh tổng mức đầu tư, công tác lập, thẩm định phê duyệt thiết kế kỹ thuật, dự toán và việc xác định giá gói thầu, công tác lựa chọn nhà thầu, điều chỉnh kiểu dáng từ dầm Super T sang dầm chữ U của đoạn tuyến đi trên cao làm tăng giá trị công trình lên 1.420 tỷ đồng, nghiệm thu, thanh toán và quản lý tiến độ của các gói thầu còn có sai sót, tồn tại… Đối với UBND Tp. Hồ Chí Minh, Kiểm toán Nhà nước đề nghị Thủ tướng Chính phủ chỉ đạo UBND Tp. Hồ Chí Minh rà soát, báo cáo Thủ tướng tình hình thực hiện dự án từ khi thực hiện đến nay, các vấn đề phát sinh trong quá trình thực hiện, rà soát các hợp đồng, biên bản đàm phán thương thảo hợp đồng; đồng thời rà soát, xác định chính xác tổng mức đầu tư của dự án và tổ chức thẩm định theo quy định của pháp luật để tránh thất thoát, lãng phí vốn đầu tư, trình cấp có thẩm quyền xem xét, thông qua chủ trương đầu tư và phê duyệt dự án theo đúng quy định. Ngoài ra, UBND Thành phố tổ chức kiểm điểm và làm rõ trách nhiệm của các tổ chức, cá nhân có liên quan về những tồn tại, sai sót như đã nêu tại Báo cáo kiểm toán và có hình thức xử lý theo đúng quy định. UBND Thành phố chỉ đạo Ban Quản lý Đường sắt đô thị Tp.Hồ Chí Minh thực hiện nghiêm túc, kịp thời các kết luận, kiến nghị và báo cáo kết quả thực hiện về Kiểm toán Nhà nước trước ngày 31/3/2019.Theo báo cáo của Ban Quản lý Đường sắt Đô thị Tp. Hồ Chí Minh, tuyến metro số 1 (tổng mức đầu tư sau điều chỉnh là 236.626 triệu Yên Nhật, tương đương 47.325 tỷ đồng) đã thực hiện được tổng khối lượng đạt 57%. Cụ thể, gói thầu CP1a (đoạn ngầm từ ga Bến Thành đến ga Nhà hát thành phố) đạt 50,6%; gói thầu CP1b (đoạn ngầm từ ga Nhà hát thành phố đến ga Ba Son) đạt 67,6%; gói thầu CP2 (đoạn trên cao và depot) đạt 78%; gói thầu CP3 (mua sắm thiết bị cơ điện, đầu máy toa xe, đường rat và bảo dưỡng) đạt 33,7%; gói CP4 (hệ thống thông tin cho tòa nhà vận hành và bảo dưỡng) dự kiến triển khai thiết kế kỹ thuật từ đầu năm 2019.
Trong năm 2018, dự án tiếp tục không được Bộ Kế hoạch Đầu tư giao vốn cấp phát (vốn ODA) do vướng thủ tục pháp lý liên quan đến điều chỉnh tổng mức đầu tư. UBND thành phố đã tạm ứng 1.000 tỷ đồng. Từ đầu năm 20018 đến nay, dự án đã giải ngân được 220 tỷ đồng (tỉ lệ 22%). Kể từ khi dự án không được giao vốn (tháng 9/2016) đến nay, UBND thành phố đã tạm ứng cho dự án tổng cộng 3.273 tỷ đồng. Không chỉ “lình xình” công tác đầu tư dự án mà tại Ban Quản lý dự án đường sắt đô thị Tp. Hồ Chí Minh còn “nhùng nhằng” công tác nhân sự. Đáng chú ý là ông Lê Nguyễn Minh Quang với vai trò Trưởng Ban (từ tháng 6/2016) đã 2 lần có đơn xin nghỉ việc nhưng chưa được giải quyết.Hiện UBND Tp.Hồ Chú Minh đang thực hiện theo quy trình để giải quyết vấn đề này. Thực hiện chỉ đạo của Thường trực Thành uỷ Tp. Hồ Chí Minh, UBND thành phố cũng đang tiến hành công tác nhân sự tại Ban Quản lý đường sắt đô thị; trong đó, thực hiện tạm đình chỉ chức Trưởng Ban đối với ông Lê Nguyễn Minh Quang để thay người mới cũng như tạm đình chỉ chức vụ Bí thư Đảng uỷ đối với ông Hoàng Như Cương, Phó Trưởng Ban quản lý đường sắt đô thị do đi nước ngoài việc riêng khi chưa được cấp có thẩm quyền cho phép theo quy định.
Đơn xin nghỉ việc của ông Hoàng Như Cương thể hiện, bản thân ông cũng đã nhiều lần làm đơn xin nghỉ việc, lần cuối là vào ngày 16/11/2018. Trước khi đi nước ngoài, bản thân ông đã giải trình việc điều chỉnh tổng mức đầu tư của dự án tuyến metro số 1 và tuyến metro số 2; giải trình kết luận của Thanh tra Thành phố đối với dự án tuyến metro số 1; giải trình dự thảo kết luận của Kiểm toán Nhà nước đối với dự án tuyến metro số 1, đồng thời làm xong bản kiểm điểm cá nhân sau thanh tra theo chỉ đạo của Chủ tịch UBND thành phố./.>>> Dự án metro số 1 Bến Thành - Suối Tiên: Bài 1 - Có dấu hiệu làm trái thẩm quyền
Tin liên quan
Dự án metro số 1 Bến Thành - Suối Tiên: Bài 1 - Có dấu hiệu làm trái thẩm quyền
Nhiều bất cập trong quá trình triển khai dự án xây dựng tuyến đường sắt đô thị số 1 Bến Thành – Suối Tiên tại Tp.Hồ Chí Minh vừa được Kiểm toán Nhà nước chỉ ra.
Tin cùng chuyên mục
-
Kinh tế Việt NamCao tốc Mỹ An - Cao Lãnh phấn đấu về đích sớm 5 tháng
Đến cuối tháng 7/2026, dự án cao tốc Mỹ An - Cao Lãnh đạt hơn 25% giá trị hợp đồng, nhiều hạng mục cầu, đường được triển khai đồng loạt, hướng tới mục tiêu hoàn thành sớm hơn kế hoạch từ 4-5 tháng.
-
Kinh tế Việt NamTổng Bí thư, Chủ tịch nước Tô Lâm: Xác định ngoại giao phục vụ phát triển là trung tâm
Tổng Bí thư, Chủ tịch nước Tô Lâm đã có buổi làm việc với Lãnh đạo Bộ Ngoại giao và các Đại sứ, Trưởng Cơ quan Đại diện Việt Nam tại nước ngoài.
-
Kinh tế Việt NamViệt Nam đẩy mạnh quảng bá du lịch, đón đường bay thẳng tới Sri Lanka
Đại sứ quán Việt Nam tại Sri Lanka, phối hợp với Công ty Du lịch Viettravel và Tập đoàn Hayleys tổ chức chương trình xúc tiến du lịch Việt Nam tại Colombo.
-
Kinh tế Việt NamHà Lan sẵn sàng hỗ trợ Việt Nam tăng cường hội nhập với thị trường tài chính quốc tế
Phó Thủ tướng Chính phủ Nguyễn Văn Thắng ngày 31/7 đã đến thăm và làm việc với lãnh đạo Sở Giao dịch Chứng khoán Euronext Amsterdam và Cơ quan Giám sát Thị trường Tài chính Hà Lan (AFM).
-
Kinh tế Việt NamĐiểm tin Kinh tế Việt Nam nổi bật ngày 31/7/2026
Dưới đây là những thông tin Kinh tế Việt Nam nổi bật ngày 31/7/2026:
-
Kinh tế Việt NamBổ nhiệm lại Thứ trưởng Bộ Công Thương đối với ông Nguyễn Sinh Nhật Tân
Thủ tướng Chính phủ Lê Minh Hưng ký Quyết định số 1426/QĐ-TTg ngày 29/7/2026 về việc bổ nhiệm lại Thứ trưởng Bộ Công Thương.
-
Kinh tế Việt NamĐồng chí Hồ Thị Hoàng Yến giữ chức Phó Bí thư Thường trực Tỉnh ủy Tây Ninh
Chiều 31/7, Ban Thường vụ Tỉnh ủy Tây Ninh tổ chức Hội nghị công bố Quyết định của Bộ Chính trị, Ban Bí thư về công tác cán bộ.
-
Kinh tế Việt NamĐịnh vị không gian phát triển công nghiệp xanh
Thành phố Đồng Nai đang định hướng quy hoạch 89 khu công nghiệp với tổng diện tích hơn 43.386 ha cùng 1 khu kinh tế quy mô 25.864 ha và 1 khu công nghệ cao quy mô 497 ha.
-
Kinh tế Việt NamThống kê khu vực kinh tế chưa được quan sát: Việc đo lường phải thực hiện theo lộ trình
Đây là lần đầu tiên Việt Nam triển khai một đề án tổng thể về thống kê khu vực kinh tế chưa được quan sát - lĩnh vực mới, khó, phạm vi rộng.
