BNEWS UBND tỉnh Vĩnh Long chấp thuận EVNNPT làm nhà đầu tư Dự án đường dây 220kV Mỏ Cày – Mỹ Tho quy mô hơn 923 tỷ đồng, triển khai giai đoạn 2026–2028.
UBND tỉnh Vĩnh Long đã ban hành Quyết định số 6612/QĐ-UBND chấp thuận Tổng công ty Truyền tải điện Quốc gia (EVNNPT) thuộc Tập đoàn Điện lực Việt Nam là nhà đầu tư Dự án đường dây 220kV Mỏ Cày –Mỹ Tho.
Theo quyết định, dự án được đầu tư nhằm truyền tải công suất các nguồn năng lượng tái tạo như điện gió, điện mặt trời tại khu vực miền Tây Nam Bộ vào hệ thống điện; góp phần giảm tải, tránh quá tải các đường dây truyền tải điện trong khu vực nhằm đảm bảo cung cấp điện cho tỉnh Vĩnh Long và Đồng Tháp. Dự án cũng hướng tới nâng cao chất lượng điện áp, giảm tổn thất điện năng, tăng cường liên kết lưới điện, góp phần bảo đảm ổn định hệ thống điện quốc gia và nâng cao độ tin cậy cung cấp điện.

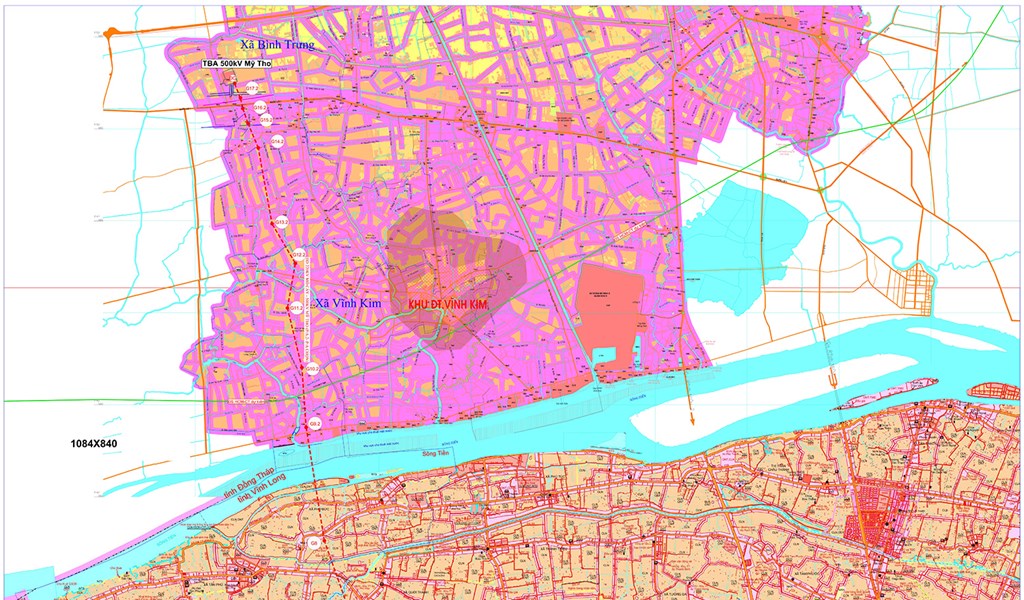

Dự án có quy mô xây dựng mới đường dây 220kV trên không, 2 mạch, từ Trạm biến áp 220kV Mỏ Cày đến Trạm biến áp 500/220kV Mỹ Tho, với chiều dài tuyến khoảng 36,23 km. Trong đó, đoạn tuyến qua địa bàn tỉnh Vĩnh Long dài khoảng 25,37 km, đi qua 06 xã gồm: Mỏ Cày, Tân Thành Bình, Phước Mỹ Trung, Vĩnh Thành, Tiên Thủy và Tân Phú. Đoạn tuyến qua tỉnh Đồng Tháp dài khoảng 10,86 km, đi qua 02 xã gồm: Vĩnh Kim và Bình Trưng.
Cùng với phần đường dây, dự án thực hiện lắp đặt thiết bị 220kV cho 2 ngăn lộ tại Trạm biến áp 220kV Mỏ Cày, đồng thời lắp đặt thiết bị 220kV cho 2 ngăn lộ tại Trạm biến áp 500/220kV Mỹ Tho. Các ngăn lộ này được bố trí tại những vị trí đã dự phòng trong khuôn viên các trạm biến áp.
Tổng vốn đầu tư dự án hơn 923 tỷ đồng. Thời hạn hoạt động của dự án là 50 năm kể từ khi nhà đầu tư được giao đất, cho thuê đất hoặc cho phép chuyển mục đích sử dụng đất để thực hiện dự án.
Theo tiến độ được chấp thuận, dự án triển khai trong giai đoạn 2026–2028. Công tác lập, phê duyệt Báo cáo nghiên cứu khả thi đầu tư xây dựng dự kiến thực hiện từ tháng 10 đến tháng 12/2026; các thủ tục về đất đai, bồi thường, giải phóng mặt bằng, tái định cư và thu hồi đất dự kiến thực hiện từ tháng 12/2026 đến tháng 12/2027. Thời gian thi công dự kiến từ tháng 6/2027 đến tháng 12/2028.
Quyết định của UBND tỉnh Vĩnh Long yêu cầu EVNNPT phối hợp với các cơ quan, địa phương liên quan rà soát hướng tuyến, bảo đảm phù hợp quy hoạch và không chồng lấn với các dự án khác; đồng thời thực hiện đầy đủ các thủ tục về đất đai, xây dựng, bảo vệ môi trường, bồi thường, hỗ trợ, giải phóng mặt bằng, đấu nối và các thủ tục chuyên ngành theo quy định.
Sở Công Thương tỉnh Vĩnh Long có trách nhiệm chủ trì, phối hợp với các cơ quan, tổ chức liên quan theo dõi, hướng dẫn, kiểm tra việc thực hiện quyết định. Các sở, ngành và UBND các xã có dự án đi qua phối hợp với nhà đầu tư trong quá trình thực hiện các thủ tục thuộc thẩm quyền. Đối với phần dự án trên địa bàn tỉnh Đồng Tháp, UBND tỉnh Vĩnh Long đề nghị UBND tỉnh Đồng Tháp chỉ đạo các cơ quan, đơn vị liên quan phối hợp với nhà đầu tư theo quy định.
Tin liên quan
EVNNPT và DUT hợp tác phát triển nguồn nhân lực, nghiên cứu khoa học
EVNNPT và DUT ký kết hợp tác 5 năm về đào tạo nguồn nhân lực, nghiên cứu khoa học và chuyển giao công nghệ, hướng tới hiện đại hóa lưới điện.
Tin cùng chuyên mục
-
Doanh nghiệpToyota Việt Nam hỗ trợ công trình nước sạch cho trường học vùng cao Cao Bằng
Công trình nước sạch do Quỹ Toyota Việt Nam hỗ trợ tại Cao Bằng góp phần cải thiện điều kiện sinh hoạt, học tập cho giáo viên và học sinh vùng khó khăn.
-
Doanh nghiệpViệt Nam kêu gọi doanh nghiệp Brazil ủng hộ đàm phán PTA với MERCOSUR
Đại sứ Bùi Văn Nghị đã đưa ra lời kêu gọi trên tại Triển lãm Thủy sản Mỹ Latinh năm 2026 và trong các buổi làm việc với các hiệp hội, tập đoàn và doanh nghiệp Brazil.
-
Doanh nghiệpThúc đẩy kết nối kinh tế Việt Nam - Lào qua các dự án bất động sản và nông nghiệp thông minh
Chiều 23/10, tại thủ đô Viêng Chăn, Tập đoàn Supchaleun của Lào và Tập đoàn Việt Nga của Việt Nam đã tổ chức Lễ ký Biên bản thỏa thuận hợp tác (MOA).
-
Doanh nghiệpHà Lan phát triển máy bay điện chở 90 hành khách, tầm bay 1.000 km
Công ty Elysian của Hà Lan đang phát triển máy bay điện E9X có sức chứa 90 hành khách, với tầm bay dự kiến đạt 1.000 km.
-
Doanh nghiệpTranh chấp với nhà cung cấp gây đình trệ hoạt động sản xuất máy bay Boeing 777
Theo đơn khiếu nại Boeing nộp hồi tháng 8, nhà cung cấp Vaero có trụ sở tại bang Florida đã ngừng giao một bộ phận quan trọng của cánh máy bay, gọi là khung sườn mép sau (trailing-edge spar).
-
Doanh nghiệpEVN còn hơn 17.500 tỷ đồng chi phí chưa hạch toán vào giá thành điện
Tập đoàn Điện lực Việt Nam (EVN) cho biết, còn 17.506,64 tỷ đồng chi phí chưa được hạch toán vào giá thành sản xuất, kinh doanh điện lũy kế đến hết năm 2025.
-
Doanh nghiệpVinh danh 40 an toàn vệ sinh viên giỏi cấp Tổng công ty Truyền tải điện Quốc gia năm 2026
Sau hai ngày tranh tài sôi nổi, nghiêm túc và trách nhiệm, Hội thi An toàn vệ sinh viên (ATVSV) giỏi Tổng công ty Truyền tải điện Quốc gia (EVNNPT) năm 2026 đã bế mạc ngày 23/10/2026 tại Ninh Bình.
-
Doanh nghiệpPVFCCo – Phú Mỹ duy trì đà tăng trưởng, mở rộng không gian phát triển
Cùng với việc duy trì sản xuất kinh doanh ổn định, PVFCCo-Phú Mỹ còn ghi dấu ấn trong phát triển sản phẩm mới, mở rộng thị trường, đổi mới quản trị, tạo nền tảng thuận lợi để "về đích" năm 2026.
-
Doanh nghiệpGiá nhiên liệu tăng bào mòn lợi nhuận các hãng hàng không Mỹ
Chi phí nhiên liệu tăng cao tiếp tục bào mòn lợi nhuận quý III/2026 của các hãng hàng không lớn Mỹ dù doanh đạt thu kỷ lục và nhu cầu đi lại cao, làm giảm kỳ vọng khi bước vào quý cuối cùng của năm.
