Giải pháp chống quá tải các đường dây 110kV ở Quảng Trị
Phó Giám đốc Công ty, ông Phan Văn Vĩnh cho biết, năm nay, các nguồn điện gió và thủy điện nhỏ khu vực phía Tây Quảng Trị sẽ đưa vào phát điện với tổng công suất là 66 MW, bao gồm Nhà máy Điện gió Hướng Linh 1, công suất 30 MW sẽ đưa vào vận hành trong tháng 9/2019; các nguồn thủy điện La Tó, công suất 12 MW, Đakrông 4, công suất 24 MW cũng được đưa vào vận hành cuối năm 2019.
Bên cạnh đó, đường dây 110kV mạch kép Đông Hà - Khe Sanh - Lao Bảo có tiết diện dây ACSR 185mm2 đã xuất hiện vận hành quá tải. Ngoài việc cung cấp điện cho các phụ tải khu vực phía Tây tỉnh Quảng Trị và nước bạn Lào, đường dây này còn đảm bảo truyền tải công suất của các nhà máy điện ở khu vực này lên hệ thống điện Quốc gia với công suất hiện tại là 153,9 MW.
Tuy nhiên, đường dây 110kV trên không còn khả năng truyền tải thêm công suất, trong khi đó, đường dây 220kV và Trạm biến áp (TBA) 220kV Lao Bảo đến tháng 12/2020 mới hoàn thành.
Để đảm bảo đường dây 110kV Đông Hà-Khe Sanh-Lao Bảo vận hành tin cậy và truyền tải thêm công suất nguồn trong thời gian tới, Công ty Điện lực Quảng Trị đã tính toán cụ thể các chế độ vận hành của đường dây này.
Theo kết quả tính toán, phương án tăng thêm mỗi mạch dây ACSR 185 mm2 thì đường dây 110kV Đông Hà-Khe Sanh-Lao Bảo đủ khả năng truyền tải hết công suất là 219,9 MW cho các nhà máy điện phía Tây Quảng Trị giai đoạn 2019-2020 và phương án thi công không gây mất điện phụ tải.
Bên cạnh đó, Tập đoàn Điện lực Việt Nam cũng đã giao cho Tổng công ty Truyền tải điện Quốc gia xây dựng đường dây 220kV Đông Hà-Lao Bảo và TBA 220kV Lao Bảo để cuối năm 2020 sẽ hoàn thành nhằm giải tỏa công suất của các nhà máy trên.Bởi hiện nay trên địa bàn tỉnh đã có các nhà máy thủy điện đi vào hoạt động với tổng công suất 160 MW và sắp tới sẽ có thêm 220 MW công suất từ các nhà máy thủy điện trong khu vực đi vào vận hành, chưa kể thêm 30 MW công suất của nhà máy điện gió Hướng Linh 1 cũng sẽ đi vào vận hành trong năm nay.
Ngoài ra, đường dây 110kV từ TBA 220kV Đông Hà về TBA 110kVE4 dài 3,1km cũng bắt đầu quá tải, Công ty Điện lực Quảng Trị cũng đề nghị Tổng công ty Điện lực miền Trung cho phép thực hiện phương án chống quá tải các đường dây 110kV trên với quy mô nâng tiết diện dây với tổng chiều dài 105 km và giá trị đầu tư khoảng 40 tỷ đồng. Thời gian hoàn thành trước 30/6/2019.
Đối với huyện đảo Cồn Cỏ, kể từ khi Công ty Điện lực Quảng Trị tiếp nhận bán điện ở đây đã lắp thêm 2 máy biến áp mới với công suất mỗi máy 500 KVA và cải tạo toàn bộ 2 máy biến áp cũ công suất mỗi máy 100 KVA; đồng thời hòa đồng bộ với nhau để cung cấp điện liên tục 24/24 giờ cho huyện đảo, so với trước kia chỉ là 13 giờ/ngày.
Hiện nay, huyện đảo này vẫn chưa phát triển dịch vụ nên các máy biến áp trên sau khi tăng thêm công suất không chạy được hết tải./.
>>> Đóng điện công trình Nâng công suất trạm biến áp 220kV Krông BukTin liên quan
-
Chuyển động DN
Điện lực miền Trung đầu tư hơn 7.300 tỷ đồng xây dựng lưới điện
16:50' - 29/03/2019
Tổng công ty Điện lực miền Trung (EVN CPC) cho biết, năm nay, Tổng công ty có kế hoạch đầu tư hơn 7.323 tỷ đồng xây dựng lưới điện ở khu vực các tỉnh miền Trung và Tây Nguyên.
-
Thị trường
Giá bán điện tính theo mức mới từ ngày 20/3
17:05' - 20/03/2019
Ngày 20/3, Bộ Công Thương đã có Quyết định số 648/QĐ-BCT về điều chỉnh mức giá bán lẻ điện bình quân và quy định giá bán điện.
Tin cùng chuyên mục
-
Chuyển động DN
Cảng hàng không quốc tế Đà Nẵng tiếp tục lọt top 100 thế giới nhưng tăng 9 bậc
18:49' - 31/03/2026
Trong năm 2026, Cảng hàng không quốc tế Đà Nẵng dự kiến triển khai hệ thống phối hợp ra quyết định ACDM, nhằm tăng hiệu quả phối hợp giữa các đơn vị trong quá trình khai thác.
-
Chuyển động DN
Vietnam Airlines duy trì nhịp độ khai thác trước áp lực chi phí nhiên liệu
17:43' - 31/03/2026
Từ quý II/2026, Vietnam Airlines đã chủ động xây dựng các kịch bản điều hành linh hoạt, tập trung tối ưu hóa mạng bay trên các trục nội địa và quốc tế trọng điểm.
-
Chuyển động DN
Doanh nghiệp, hợp tác xã của Hà Tĩnh kết nối đưa sản phẩm OCOP vào hệ thống siêu thị GO!
16:46' - 31/03/2026
55 doanh nghiệp và Hợp tác xã của tỉnh Hà Tĩnh đã kết nối trực tiếp với đội ngũ thu mua đến từ ngành hàng tiêu dùng nhanh và ngành hàng thực phẩm tươi sống của Central Retail Việt Nam.
-
Chuyển động DN
Các hãng hàng không Mỹ gặp khó khăn tài chính do giá nhiên liệu tăng cao
14:29' - 31/03/2026
Theo Hiệp hội thương mại Airlines for America, nhiên liệu chiếm khoảng 25% chi phí hoạt động của các hãng hàng không.
-
Chuyển động DN
Tham vấn xây dựng khung tiêu chuẩn chất lượng tự nguyện cho cà phê Robusta Việt Nam
19:33' - 30/03/2026
Ngày 30/3, Hiệp hội Cà phê Buôn Ma Thuột tổ chức Hội thảo “Tham vấn chuyên gia về chất lượng và chuyển đổi thị trường Robusta”, trong khuôn khổ sáng kiến Robusta XXI.
-
Chuyển động DN
Gỡ vướng mặt bằng, Phú Thọ tăng tốc phát triển hạ tầng điện
16:35' - 30/03/2026
Tỉnh Phú Thọ đang triển khai 5 dự án năng lượng trọng điểm, 37 dự án lưới điện 110kV và 129 dự án trung áp.
-
Chuyển động DN
Nhà máy Lọc dầu Dung Quất vận hành vượt công suất trong quý I
20:22' - 29/03/2026
Sản lượng sản xuất đạt 2,03 triệu tấn sản phẩm các loại (đạt 105% kế hoạch quản trị); sản lượng tiêu thụ đạt 2,02 triệu tấn (đạt 113% kế hoạch).
-
Chuyển động DN
Tìm giải pháp nâng cao năng lực điều độ hệ thống điện trong kỷ nguyên năng lượng mới
21:03' - 27/03/2026
Tìm giải pháp nâng cao năng lực điều độ hệ thống điện trong kỷ nguyên năng lượng mới
-
Chuyển động DN
Chuyển đổi sang khu công nghiệp sinh thái để tham gia chuỗi cung ứng toàn cầu
17:13' - 27/03/2026
Chuyển đổi sang khu công nghiệp sinh thái không còn là lựa chọn mà đã trở thành yêu cầu bắt buộc để doanh nghiệp Việt Nam không bị loại khỏi chuỗi cung ứng toàn cầu.

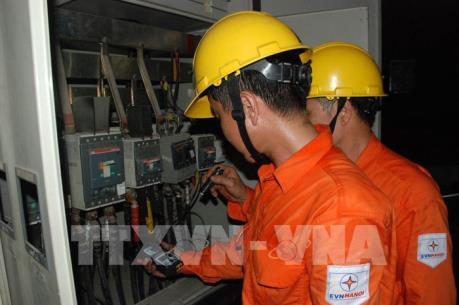

Theo dõi chỉ số vận hành máy biến áp 110kV. Ảnh: Tuấn Nghĩa/BNEWS
TBA 110kV Khu công nghiệp Quán Ngang, Gio Linh, Quảng Trị. Ảnh: Tuấn Nghĩa/BNEWS
