BNEWS Trạm biến áp 500kV Pleiku 2 đã hoàn thành toàn bộ thử nghiệm thao tác xa ở mọi chế độ vận hành từ Trung tâm Điều độ Hệ thống điện Quốc gia (NSMO) và Trung tâm Điều độ Hệ thống điện Miền Trung (CSO).
Đây là trạm biến áp 500kV đầu tiên do Công ty Truyền tải điện 3 (PTC3) quản lý hoàn thành thử nghiệm thao tác xa, với toàn bộ thông số kỹ thuật như: tín hiệu trạng thái, cảnh báo và chỉ danh thiết bị hiển thị chính xác, đáp ứng đầy đủ các yêu cầu kỹ thuật theo quy định.
Để đạt được kết quả này, Công ty Truyền tải điện 3 (PTC3) đã tổ chức triển khai đồng bộ các giải pháp, trong đó Đội Truyền tải điện Gia Lai (trực thuộc PTC3) được giao trực tiếp quản lý, vận hành và thực hiện nhiều phần công việc cả về tổ chức và kỹ thuật nhằm đảm bảo hoàn thành tiến độ theo lộ trình nhưng gắn liền với đó phải đảm bảo an toàn vận hành lưới truyền tải điện khu vực do đơn vị quản lý.

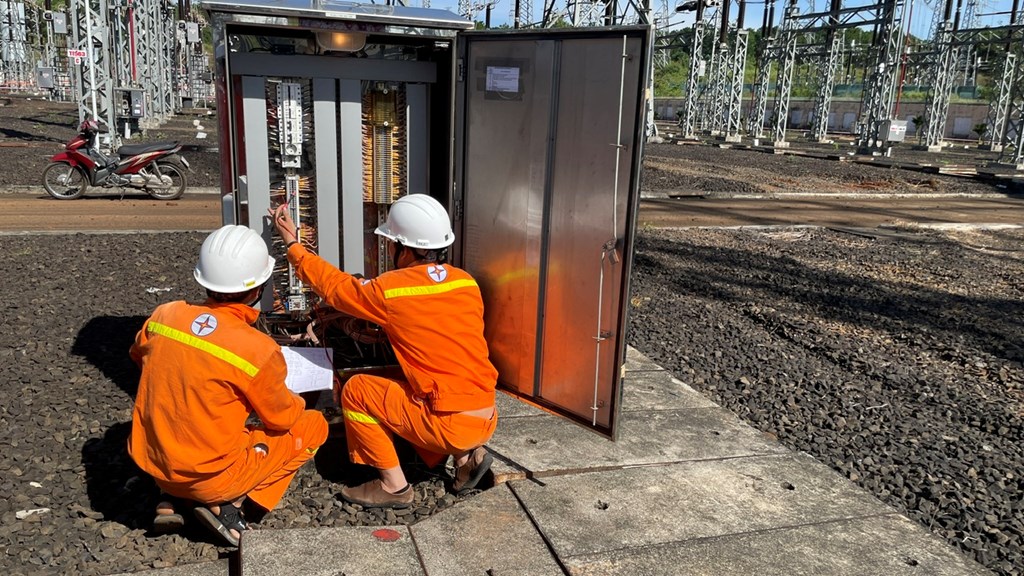

Trao đổi về công tác chuẩn bị kỹ thuật, ông Huỳnh Tấn Long – Tổ trưởng Tổ Quản lý vận hành Trạm biến áp 500kV Pleiku 2 cho biết: “Đơn vị đã tổ chức kiểm tra, bảo dưỡng toàn bộ các thiết bị nhất thứ, bảo đảm các thông số kỹ thuật làm việc đúng yêu cầu kỹ thuật. Trong đó, các bộ truyền động của toàn bộ hệ thống máy cắt gồm 12 máy cắt 500kV các xuất tuyến, 06 máy cắt kháng 500kV, 04 máy cắt kháng trung tính, 2 máy cắt tụ bù dọc, 12 máy cắt 220kV và 01 máy cắt 35kV, cùng toàn bộ các dao cách ly đi kèm đều được kiểm tra kỹ lưỡng, bảo đảm vận hành trơn tru, không bị kẹt và tiếp xúc tốt, đáp ứng yêu cầu thao tác xa an toàn, tin cậy”
Cùng đó, các thiết bị nhị thứ, hệ thống rơle, bảo vệ: nguồn tự dùng AC/DC, hệ thống ắc quy, hệ thống máy tính chủ và kênh truyền SCADA được rà soát toàn diện. Đặc biệt, PTC3 đã đầu tư lắp đặt kênh truyền SCADA vật lý thứ hai, hoạt động song song, độc lập với kênh hiện hữu, góp phần nâng cao độ tin cậy cho công tác giám sát, điều khiển và thao tác xa trạm biến áp.
Theo ông Huỳnh Quang Thịnh – Trưởng phòng Kỹ thuật PTC3: “Trạm biến áp 500kV Pleiku 2 là trạm đầu tiên trong PTC3 được lựa chọn triển khai thử nghiệm thao tác xa, với yêu cầu kỹ thuật cao và phạm vi công việc lớn như: kết nối kênh truyền, tín hiệu thiết bị về NSMO, CSO và Trung tâm giám sát vận hành PTC3”
“Để thực hiện thử nghiệm thao tác xa PTC3 đã phối hợp với Điều độ các cấp lập phương án thao tác chi tiết cho từng thiết bị, ngăn lộ trong trạm. Trong đó nhiều hạng mục và phép thử kỹ thuật phức tạp, đòi hỏi sự cẩn trọng, tập trung cao độ của lực lượng trực tiếp tham gia, chỉ cần lơ là, thiếu kiểm soát hoặc bỏ sót một phép thử đều có thể ảnh hưởng lớn đến tiến độ cũng như an toàn vận hành trạm” – ông Thịnh cho biết thêm.
Đáng chú ý, trong cùng giai đoạn cao điểm, bên cạnh việc hoàn thành thử nghiệm thao tác xa, tập thể cán bộ công nhân viên Trạm biến áp 500kV Pleiku 2 vẫn phát huy tinh thần tận tâm, trách nhiệm, triển khai Dự án nâng công suất thay 2 máy biến áp 500kV 450MVA lên 2x900MVA, được đóng điện lúc 1 giờ 38 phút ngày 23/12/2025, đồng thời thực hiện các hạng mục sửa chữa lớn như chuyển đổi kháng điện 500kV, thay thế máy cắt tụ bù dọc và cải tạo mặt bằng trạm… bảo đảm tuyệt đối an toàn và không ảnh hưởng đến vận hành hệ thống điện.
Việc cùng lúc hoàn thành thử nghiệm thao tác xa, nâng công suất và các hạng mục sửa chữa lớn tại Trạm biến áp 500kV Pleiku 2 đã thể hiện rõ tinh thần quyết tâm cao của tập thể cán bộ công nhân viên trong triển khai nhiệm vụ, qua đó góp phần cùng Công ty Truyền tải điện 3 thực hiện hiệu quả các nhiệm vụ do Tổng công ty Truyền tải điện Quốc gia giao.
Đặc biệt, việc hoàn thành thử nghiệm thao tác xa tại Trạm biến áp 500kV Pleiku 2 cũng là một bước phát triển vượt bậc nhằm cụ thể hóa Nghị quyết số 57-NQ/TW ngày 22/12/2024 của Bộ Chính trị về đột phá phát triển khoa học, công nghệ, đổi mới sáng tạo và chuyển đổi số quốc gia.
