BNEWS Phó Tổng giám đốc EVNNPT Nguyễn Ngọc Tân yêu cầu tập trung nguồn lực, đẩy nhanh tiến độ hoàn thành đóng điện máy biến áp 220kV Trạm 500kV Đức Hòa trước 10/10/2025, bảo đảm cung cấp điện Tây Ninh.

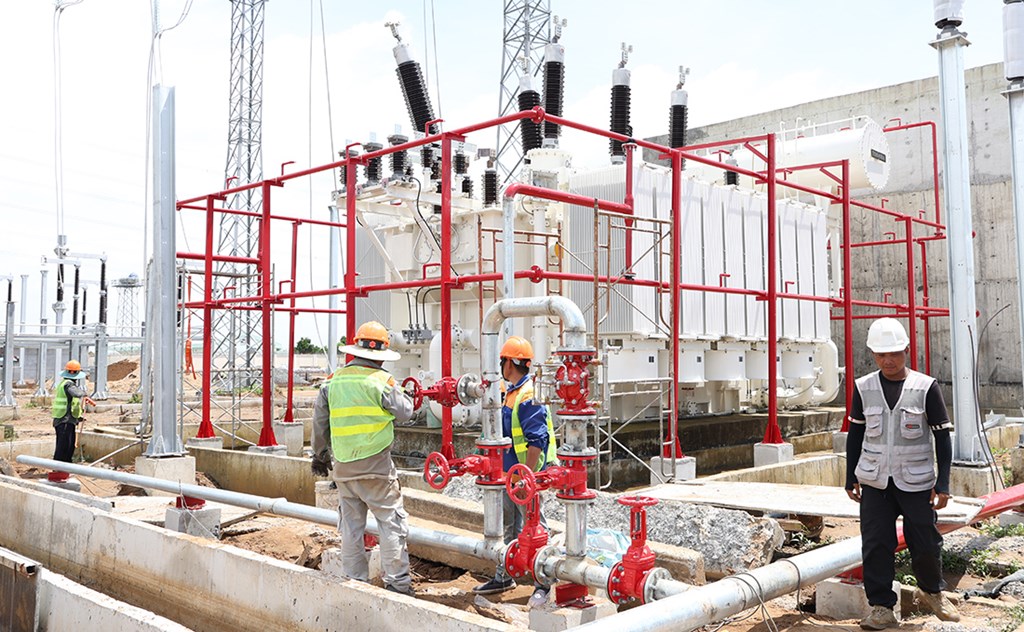

Tại buổi kiểm tra công trường và họp rà soát tiến độ dự án Lắp máy biến áp 500kV thứ 2 và máy biến áp 220kV trạm biến áp 500kV Đức Hòa diễn ra ngày 18/9/2025, tại Tây Ninh, Phó Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) – Nguyễn Ngọc Tân yêu cầu tập trung nguồn lực để đóng điện máy biến áp 220kV Trạm biến áp 500kV Đức Hòa trước ngày 10/10/2025
Tham gia buổi kiểm tra công trường có ông Lê Tuấn Anh – Phó Giám đốc Ban QLDA Truyền tải điện (NPTPMB), lãnh đạo các Ban chuyên môn của EVNNPT, các đơn vị tham gia dự án.
Dự án Lắp máy biến áp 500kV thứ 2 và máy biến áp 220kV Trạm biến áp 500kV Đức Hòa do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư, NPTPMB quản lý điều hành dự án, Công ty Truyền tải điện 4 tiếp nhận vận hành.
Dự án được triển khai tại trạm biến áp 500kV Đức Hòa hiện hữu, thuộc địa phận xã Hòa Khánh Đông (huyện Đức Hòa, tỉnh Long An cũ), nay là xã Hòa Khánh, tỉnh Tây Ninh.
Dự án có quy mô phần thi công trong trạm biến áp: Lắp 1 máy biến áp 500/220kV-900 MVA, 1 máy biến áp 220/110kV-250 MVA, 1 ngăn thiết bị 500kV, 4 ngăn thiết bị 220kV, 6 ngăn thiết bị 110kV.
Phần đường dây 500kV đấu nối bao gồm: Treo dây một mạch còn lại trên đường dây mạch kép 500kV Đức Hòa- Cầu Bông với chiều dài tuyến là 12,5km và treo dây một mạch còn lại trên đường dây mạch kép 500kV Đức Hòa- Phú Lâm với chiều dài tuyến là 12,5km.
Tại buổi kiểm tra công trường, ông Lê Tuấn Anh – Phó Giám đốc NPTPMB cho biết, đến thời điểm này, hạng mục lắp đặt máy biến áp 220kV và các ngăn lộ 110kV đã cơ bản hoàn thành việc lắp thiết bị nhất thứ (phấn đấu hoàn thành các công việc không liên quan đến việc cắt điện đấu nối ngày 28/9/2025). Đường găng tiến độ là mương cáp, thi công kéo rải cáp, đấu nối, thí nghiệm hiệu chỉnh, cấu hình hệ thống máy tính. Hiện NPTPMB yêu cầu các nhà thầu tăng cường nhân lực để hoàn thành các hạng mục này trong tháng 9/2025.
Tại buổi kiểm tra công trường, Phó Tổng giám đốc EVNNPT – Nguyễn Ngọc Tân ghi nhận và đánh giá những nỗ lực của NPTPMB cùng các đơn vị tham gia dự án đã hoàn thành khối lượng công việc lớn đề ra, tuy nhiên vẫn chưa đáp ứng được tiến độ điều hành.
Lãnh đạo EVNNPT cho biết, dự án có ý nghĩa rất quan trọng nhằm đảm bảo nguồn cung cấp điện cho các Khu công nghiệp trên địa bàn tỉnh Tây Ninh, góp phần giải tỏa công suất các nguồn điện trong khu vực; Nâng cao độ tin cậy hệ thống truyền tải điện, tăng khả năng cung cấp nguồn điện 500kV, 220kV đáp ứng nhu cầu phát triển kinh tế xã hội cho khu vực kinh tế trọng điểm TP. Hồ Chí Minh và tỉnh Tây Ninh; tăng cường ổn định cho hệ thống điện và đảm bảo an ninh năng lượng quốc gia. Đây là khu vực phát triển kinh tế sôi động của đất nước và có tốc độ tăng trưởng điện nhanh.
Vì vậy lãnh đạo EVNNPT yêu cầu NPTPMB chỉ đạo các đơn vị tham gia dự án cần tập trung nhân lực đẩy nhanh tiến độ thi công mương cáp, thi công lắp đặt thiết bị. Trong quá trình thi công cần tuân thủ chặt chẽ kỹ thuật, quy trình quy phạm khi thi công dự án trong trạm biến áp đang mang điện và có nhiều xuất tuyến giao chéo; quản lý tốt công tác an toàn vệ sinh lao động, môi trường; đảm bảo chất lượng công trình xây dựng.
Lãnh đạo EVNNPT cũng yêu cầu các đơn vị thi công, đơn vị tư vấn giám sát tăng cường và huy động lực lượng, phối hợp chặt chẽ với đơn vị quản lý điều hành dự án và các đơn vị liên quan tập trung thi công đảm bảo chất lượng, đúng tiến độ theo chỉ đạo của EVNNPT; trong đó, hoàn thành đóng điện máy biến áp 220kV trước ngày 10/10/2025. Sau khi hoàn thành hạng mục này cần tiếp tục duy trì lực lượng, tập trung thi công để đóng điện máy biến áp 500kV thứ 2 trong năm 2025.
Lãnh đạo EVNNPT yêu cầu NPTPMB phối hợp chặt chẽ với EVNSPC trong quá trình thực hiện, kịp thời thông tin về tình hình triển khai dự án để EVNSPC biết và phối hợp triển khai đấu nối, khai thác tải các ngăn lộ ra 110kV của Trạm biến áp. Đồng thời phối hợp với các cấp điều độ đăng ký lịch cắt điện để sẵn sàng phương án đóng điện máy biến áp 220kV trong thời gian sớm nhất.
Tin liên quan
Tổng giám đốc EVNNPT động viên người lao động thi công Dự án Trạm biến áp 220kV Chân Mây và đường dây đấu nối
Ngày 4/9/2025, Tổng giám đốc EVNNPT – ông Phạm Lê Phú – kiểm tra thực địa, nắm tình hình thi công Trạm biến áp 220kV Chân Mây và đường dây đấu nối.
Tin cùng chuyên mục
-
Doanh nghiệpVPI và TÜV SÜD hợp tác thúc đẩy chuyển dịch năng lượng tại Việt Nam
VPI đã ký Biên bản ghi nhớ hợp tác (MoU) với TÜV SÜD Việt Nam nhằm thúc đẩy hợp tác trong lĩnh vực tư vấn kỹ thuật, đào tạo và phát triển các giải pháp phục vụ chuyển dịch năng lượng tại Việt Nam.
-
Doanh nghiệpSau danh hiệu Anh hùng Lao động, Vinamilk tiếp tục đón nhận Huân chương độc lập hạng nhất
Vinamilk đón nhận Huân chương Độc lập hạng Nhất nhân dịp 50 năm thành lập, khẳng định sức bền doanh thu và vai trò tiên phong đóng góp cho nền kinh tế cùng sức khỏe cộng đồng giai đoạn 2026.
-
Doanh nghiệpNPTPMB cần rà soát cụ thể tiến độ, xác định rõ đường găng các dự án
Chủ tịch HĐTV EVNNPT Nguyễn Quang Trung đã đưa ra chỉ đạo trên tại buổi làm việc về tiến độ triển khai, đóng điện các dự án với NPTPMB sáng 21/8 tại Hà Nội.
-
Doanh nghiệpĐề xuất giảm 30% thuế: Tiếp lực doanh nghiệp nhỏ, nuôi dưỡng nguồn thu
Dự thảo giảm 30% thuế giai đoạn 2026-2027 cho doanh nghiệp dưới 10 tỷ đồng giúp tiết giảm chi phí, giảm áp lực tài chính và tạo nguồn lực phục hồi sản xuất, thúc đẩy tăng trưởng kinh tế bền vững.
-
Doanh nghiệpNhà sáng tạo nội dung chất lượng cao trên TikTok ghi nhận lượt xem cao hơn 73%
TikTok Việt Nam ghi nhận hơn 70 triệu người dùng, trong khi nội dung chất lượng cao tăng 73% lượt xem, mở ra động lực tăng trưởng mới cho kinh tế sáng tạo.
-
Doanh nghiệpHợp tác giữ nhịp dòng điện cho siêu đô thị TP. Hồ Chí Minh
NSMO và EVNHCMC ký kết thỏa thuận hợp tác vận hành hệ thống điện tại TP. Hồ Chí Minh, nâng cao an ninh năng lượng và đáp ứng nhu cầu phụ tải mới.
-
Doanh nghiệpEVF tăng vốn và nới room ngoại lên 50%
Sáng 21/8, tại Ninh Bình, Công ty Tài chính Tổng hợp Cổ phần Điện lực (EVF) tổ chức thành công Đại hội đồng cổ đông (ĐHĐCĐ) bất thường năm 2026.
-
Doanh nghiệpEVN chủ động ứng phó mưa lớn, bảo đảm an toàn hệ thống điện
Ban Chỉ huy Phòng thủ dân sự Tập đoàn Điện lực Việt Nam (EVN) ban hành Công điện số 4825/CĐ-EVN về việc chủ động ứng phó với nguy cơ mưa lớn, lũ ống, lũ quét, sạt lở đất tại Bắc Bộ và Bắc Trung Bộ.
-
Doanh nghiệpThúc đẩy hợp tác về đầu tư, đào tạo và phát triển nguồn nhân lực ngành điện
Lãnh đạo Tập đoàn Điện lực Việt Nam (EVN) vừa có các buổi làm việc với các đối tác nước ngoài về thu hút đầu tư, đào tạo và phát triển nguồn nhân lực ngành điện.
