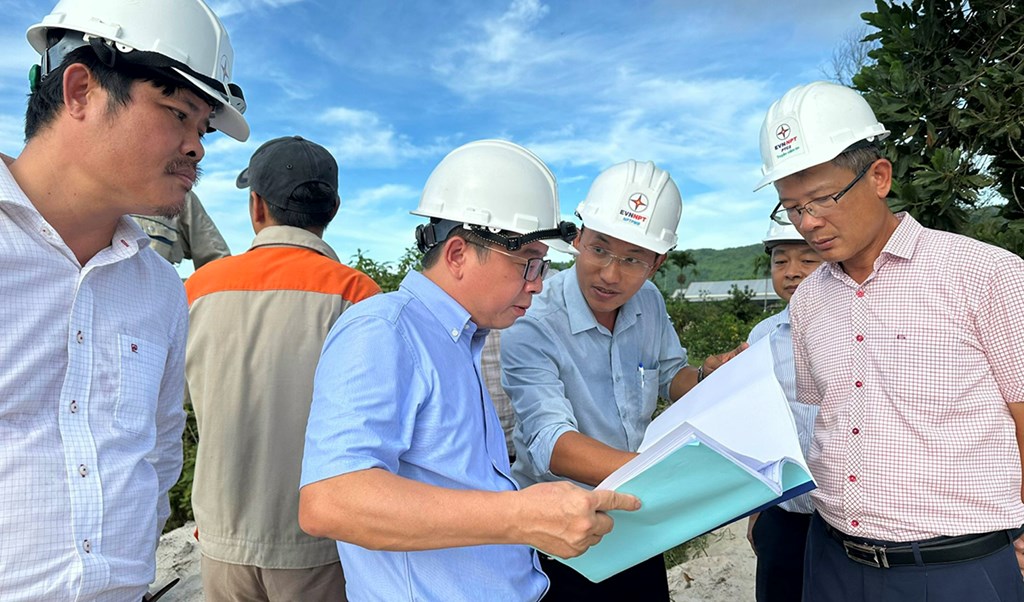

BNEWS Ngày 4/9/2025, Tổng giám đốc EVNNPT – ông Phạm Lê Phú – kiểm tra thực địa, nắm tình hình thi công Trạm biến áp 220kV Chân Mây và đường dây đấu nối.
Tham gia đoàn có ông Nguyễn Ngọc Tân – Phó Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT), lãnh đạo các ban chuyên môn của EVNNPT và Ban Quản lý dự án các công trình điện truyền tải (NPTPMB).
Dự án trạm biến áp 220kV Chân Mây và đường dây đấu nối là công trình năng lượng cấp I, nhóm B, do EVNNPT làm chủ đầu tư; NPTPMB thay mặt chủ đầu tư quản lý, điều hành; Công ty Truyền tải điện 2 sẽ tiếp nhận vận hành sau khi hoàn thành. Dự án được xây dựng tại xã Chân Mây – Lăng Cô, thành phố Huế.
Trạm biến áp 220kV Chân Mây có quy mô xây dựng mới trạm biến áp 220/110/22kV, công suất 2x125MVA; trong giai đoạn này lắp đặt 01 máy biến áp 220/110/22kV – 125MVA.
Phía 220kV: tổng quy mô 8 ngăn lộ, giai đoạn này lắp đặt 3 ngăn lộ, dự phòng vị trí cho 5 ngăn lộ.
Phía 110kV: tổng quy mô 16 ngăn lộ, giai đoạn này lắp đặt 11 ngăn lộ, dự phòng vị trí cho 5 ngăn lộ.
Hệ thống điều khiển, bảo vệ, đo lường, thông tin liên lạc và SCADA được trang bị hệ thống điều khiển tích hợp bằng máy tính, phù hợp quy định của EVN và EVNNPT; thiết bị bảo vệ và đo lường đáp ứng quy chuẩn hiện hành.
Phần đường dây đấu nối bao gồm tuyến 220kV dài khoảng 5,13 km, trong đó có các đoạn tuyến 2 mạch và 4 mạch 220kV.
Báo cáo tại buổi làm việc, đại diện NPTPMB cho biết: Hiện dự án đang trong giai đoạn bồi thường, giải phóng mặt bằng và san nền trạm biến áp. Tuy nhiên, quá trình triển khai vẫn gặp nhiều khó khăn như: tranh chấp đất đai giữa các hộ dân kéo dài chưa được giải quyết dứt điểm; một số diện tích vượt hạn mức không đủ điều kiện bồi thường theo quy định; nhiều hộ dân yêu cầu thu hồi thêm diện tích còn lại do nhỏ lẻ, khó canh tác; một phần diện tích đất chồng lấn với dự án khác chưa được giải phóng xong. Ngoài ra, Hội đồng bồi thường, hỗ trợ và tái định cư đang đồng thời xử lý nhiều dự án, gây áp lực lớn trong công tác xác minh nguồn gốc đất và thẩm định điều kiện bồi thường.

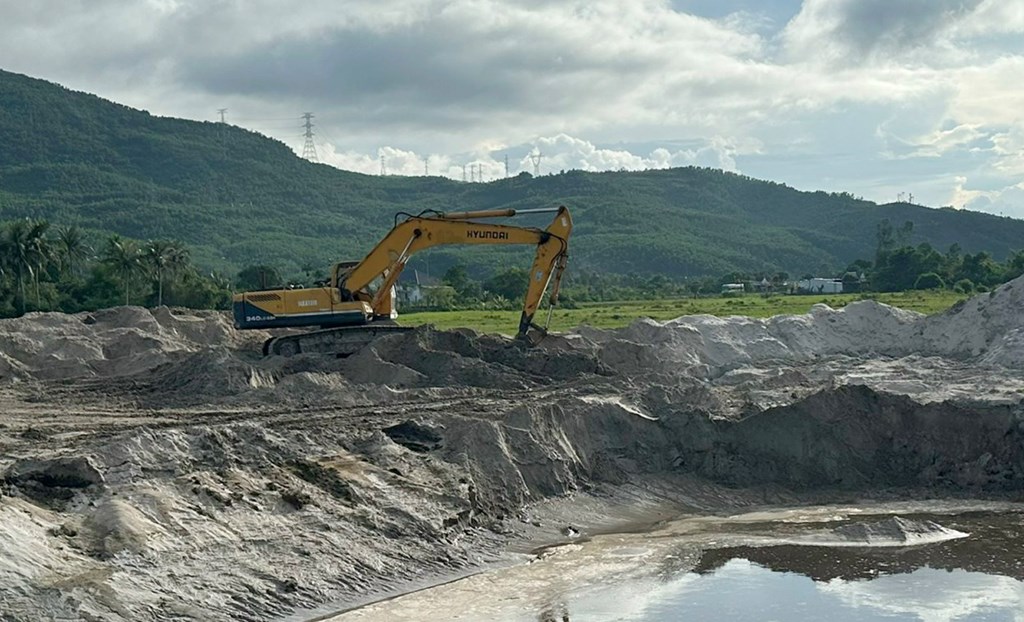

Đến nay, phần trạm biến áp đã giải phóng mặt bằng đạt 78%. Đối với phần đường dây đấu nối, đã có mặt bằng sạch phục vụ thi công tại 14/23 vị trí móng trụ. NPTPMB đang phối hợp với nhà thầu, chính quyền địa phương và người dân để sớm tháo gỡ vướng mắc, đẩy nhanh tiến độ bàn giao mặt bằng.
Tại công trường, Tổng giám đốc EVNNPT ghi nhận nỗ lực của NPTPMB và các đơn vị liên quan, đồng thời biểu dương tinh thần làm việc nghiêm túc, trách nhiệm, linh hoạt trong xử lý khó khăn thực tế, góp phần thúc đẩy tiến độ giải phóng mặt bằng.
Tổng giám đốc EVNNPT - Phạm Lê Phú nhấn mạnh: Dự án trạm biến áp 220kV Chân Mây và đường dây đấu nối có ý nghĩa đặc biệt quan trọng trong việc đáp ứng nhu cầu phụ tải ngày càng tăng tại thành phố Huế – địa phương đang phát triển mạnh về công nghiệp, du lịch, dịch vụ. Công trình còn góp phần tăng cường liên kết hệ thống điện khu vực, nâng cao độ an toàn, tin cậy và ổn định vận hành của lưới điện truyền tải quốc gia, giảm tổn thất điện năng, nâng cao hiệu quả sản xuất – kinh doanh của EVNNPT.
Do đó, Tổng giám đốc EVNNPT yêu cầu NPTPMB bám sát chính quyền địa phương để tháo gỡ khó khăn trong BTGPMB; phối hợp với các đơn vị liên quan đẩy mạnh tuyên truyền, vận động người dân hiểu rõ ý nghĩa dự án, từ đó sớm bàn giao đất phục vụ thi công. Đồng thời, các đơn vị tham gia dự án cần huy động tối đa nhân lực, máy móc để đẩy nhanh tiến độ san lấp mặt bằng, chuẩn bị sẵn sàng vật tư, thiết bị để ngay khi có mặt bằng là triển khai lắp đặt.
Tổng giám đốc EVNNPT cũng yêu cầu NPTPMB và các Ban chuyên môn EVNNPT phối hợp chặt chẽ, tập trung nguồn lực, khẩn trương tháo gỡ các vướng mắc còn lại, đảm bảo dự án hoàn thành đúng kế hoạch, đáp ứng yêu cầu chỉ đạo của Tập đoàn Điện lực Việt Nam (EVN).
Sau buổi kiểm tra, Tổng giám đốc Phạm Lê Phú và đoàn công tác đã tặng quà, động viên lực lượng trực tiếp thi công tại công trường, ghi nhận những nỗ lực khắc phục khó khăn, bám sát tiến độ và đảm bảo chất lượng công trình. Đây là sự quan tâm, khích lệ tinh thần kịp thời của lãnh đạo EVNNPT đối với đội ngũ thi công, nhất là trong bối cảnh thời tiết và điều kiện mặt bằng còn nhiều thách thức.
Tin liên quan
EVN và CSG-LMI tăng cường hợp tác trong lĩnh vực năng lượng
Phó Tổng giám đốc EVN Ngô Sơn Hải khẳng định EVN luôn coi trọng quan hệ hợp tác với CSG-LMI, sẵn sàng phối hợp chặt chẽ để triển khai các hoạt động hợp tác cụ thể, hướng tới phát triển bền vững.
Tin cùng chuyên mục
-
Doanh nghiệpKhởi công chuỗi chế biến lúa gạo 500.000 tấn/năm kết hợp năng lượng sinh khối
Chiều 3/10, tại xã Đông Thuận (thành phố Cần Thơ) đã chính thức khởi công chuỗi nhà máy chế biến lúa gạo công suất 500.000 tấn/năm và Trung tâm cung ứng nhiên liệu sinh khối.
-
Doanh nghiệp9 tháng, số doanh nghiệp thành lập mới tiếp tục tăng
Số doanh nghiệp thành lập mới tiếp tục tăng, quy mô vốn đăng ký bình quân được cải thiện, song số doanh nghiệp rút lui khỏi thị trường vẫn ở mức cao.
-
Doanh nghiệpThúc đẩy nghiên cứu ứng dụng bản sao số trong công nghiệp - năng lượng
VPI vừa tổ chức hội thảo chuyên đề “Bản sao số trong lĩnh vực công nghiệp - năng lượng” nhằm đề xuất các định hướng nghiên cứu, ứng dụng bản sao số trong lĩnh vực công nghiệp - năng lượng.
-
Doanh nghiệpTổng công ty Điện lực miền Bắc đón nhận Cờ Thi đua của Chính phủ
EVNNPC đón nhận Cờ Thi đua của Chính phủ; các tập thể, cá nhân thuộc Tổng công ty được trao tặng Huân chương Lao động của Chủ tịch nước.
-
Doanh nghiệpTăng năng lực điều hành bay, sẵn sàng cho APEC 2027
Theo Tổng công ty Quản lý bay Việt Nam (VATM), Phân khu kiểm soát tiếp cận Phú Quốc (APP Phú Quốc) vừa chính thức được đưa vào khai thác an toàn, thông suốt.
-
Doanh nghiệpMSR khẳng định vai trò trong chuỗi cung ứng vật liệu công nghệ cao
Với lợi thế về nguồn tài nguyên chiến lược, đang tạo nền tảng để Masan High-Tech Materials nâng cao hiệu quả kinh doanh và củng cố vai trò trong chuỗi cung ứng vật liệu công nghệ cao toàn cầu.
-
Doanh nghiệpBảo dưỡng tổng thể lần 2 nhà máy Lọc hoá dầu Nghi Sơn vào tháng 8/2027
Nhà máy Lọc hoá dầu Nghi Sơn sẽ thực hiện bảo dưỡng tổng thể lần 2 vào tháng 8/2027, dự kiến kéo dài từ 45-50 ngày.
-
Doanh nghiệpLọc hóa dầu Nghi Sơn cung ứng 6,54 triệu tấn xăng dầu trong 9 tháng
Trong 9 tháng của năm 2026, Công ty TNHH Lọc hóa dầu Nghi Sơn (NSRP) đã chế biến khoảng 8,38 triệu tấn dầu thô và cung ứng khoảng 6,54 triệu tấn sản phẩm xăng dầu cho thị trường.
-
Doanh nghiệpNgành dệt may chuyển mình xanh và số, kỳ vọng cán mốc 47,5 tỷ USD
Dệt may Việt Nam đẩy mạnh đa dạng hóa thị trường, số hóa và xanh hóa sản xuất, hướng tới mục tiêu xuất khẩu 47-47,5 tỷ USD năm 2026.
