Tổ máy số 2 Nhiệt điện Thái Bình 2 lần đầu lưới đồng bộ bằng dầu
Theo Ban Quản lý dự án nhiệt dầu khí Thái Bình 2, tổ máy số 2 của Nhà máy Nhiệt điện Thái Bình 2 đã đốt lửa lần đầu vào ngày 27/8 vừa qua.
Sau khi kiểm tra toàn bộ hệ thống của tổ máy số 2, nhà thầu đã tiến hành thông thổi đường ống vào ngày 5/9. Đến 23h 35 phút hôm qua 7/10, Nhà máy Nhiệt điện Thái Bình 2 đã hòa lưới điện đồng bộ bằng dầu lần đầu tiên thành công.
Ban Quản lý dự án nhiệt dầu khí Thái Bình 2 cho biết, thời gian qua, nhiều khó khăn vướng mắc đã cơ bản được tháo gỡ nên dự án đã có những chuyển biến tích cực, nhiều hạng mục công việc nằm trên đường găng tiến độ đã hoàn thành. Hiện, tiến độ tổng thể của dự án đạt khoảng 94% tiến độ đề ra.
Các hạng mục còn lại của dự án gồm hệ thống băng tải than, kho than đã đáp ứng yêu cầu vận hành đồng bộ, nâng công suất. Các tồn tại lớn trong mua sắm kết cấu hệ thống băng tải vận chuyển than và đá vôi; mua sắm bảo ôn cho phần còn lại đã được xử lý. Đến nay, việc mua sắm hàng hóa và dịch vụ đang được triển khai đáp ứng tiến độ của dự án.
Hiện thi công xây lắp đã hoàn thành khoảng 96%, cơ bản hoàn thành xây dựng, lắp đặt các hạng mục nhà máy chính. Nhà thầu đang tập trung hoàn thiện vận hành đồng bộ các hệ thống gồm: Vận chuyển than, kho than, đường ống thải xỉ, bãi thải xỉ, quan trắc môi trường trực tuyến. Công tác chạy thử của nhà máy đã hoàn thành khoảng 50%; trong đó, nhà thầu đã đốt dầu lần đầu tổ máy số 1 vào ngày 23/2/2022 và hòa đồng bộ bằng dầu tổ máy số 1 vào ngày 13/5/2022 và hòa lưới điện bằng than vào ngày 16/6/2022.
Đạt được các mốc tiến độ như trên, PVN, Ban Quản lý dự án nhiệt dầu khí Thái Bình 2, Tổng thầu Petrocons và các nhà thầu phụ đã huy động mọi nguồn lực đẩy nhanh tiến độ xây dựng, lắp đặt, chạy thử nghiệm Nhà máy, đồng thời thực hiện nhiều giải pháp đồng bộ để tháo gỡ những khó khăn, vướng mắc.
Đặc biệt, PVN đã củng cố bộ máy quản lý Dự án, điều động hàng trăm cán bộ, kỹ sư, công nhân từ các đơn vị trong ngành dầu khí tham gia hỗ trợ tại dự án trong giai đoạn chuẩn bị sản xuất, sửa chữa bảo dưỡng, chạy thử nghiệm thu. Hiện nay, dự án luôn có trên 1.000 kỹ sư, công nhân thi công trực tiếp. Dự án Nhà máy Nhiệt điện Thái Bình 2 là một trong những dự án nguồn điện trọng điểm quốc gia theo Quy hoạch phát triển điện VII. Với tổng công suất 1.200 MW của 2 tổ máy, khi đi vào hoạt động, Nhà máy có thể bổ sung cho hệ thống điện quốc gia hơn 7,2 tỷ kWh điện thương phẩm/năm./.Tin liên quan
-
Doanh nghiệp

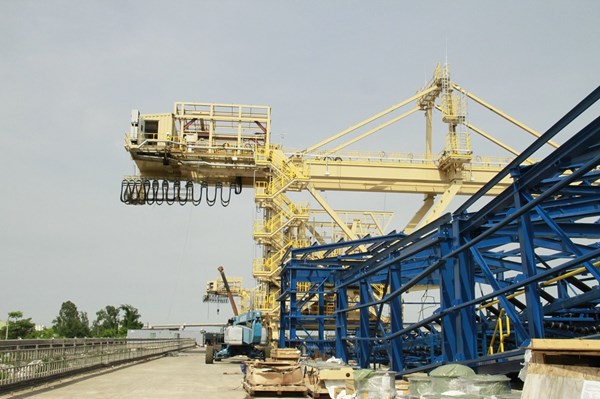

Nhiệt điện Thái Bình 2 sẽ hoàn thiện vận hành toàn bộ hệ thống than vào 20/9
09:21' - 28/08/2022
Tập đoàn Dầu khí Việt Nam (PVN), tổng thầu PETROCONs và các nhà thầu đang đẩy nhanh tiến độ để hoàn thiện vận hành toàn bộ hệ thống than của Nhà máy Nhiệt điện Thái Bình 2 vào ngày 20/9 tới đây.
-
Doanh nghiệp

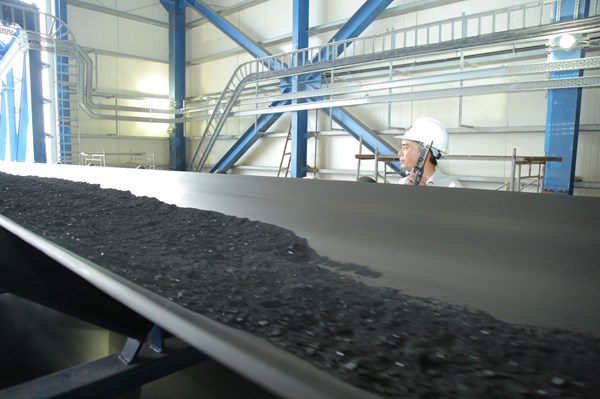

Nhiệt điện Thái Bình 2 chuẩn bị thử nghiệm nâng công suất tổ máy 1
12:30' - 10/07/2022
Tổ máy số 1 của dự án Nhiệt điện Thái Bình 2 dự kiến sẽ khởi động lại lò hơi vào ngày 15/7 và triển khai chạy thử đến công suất 100% tương đương 600MW.
-
Chuyển động DN
Dự kiến ngày 16/6, đốt than lần đầu tổ máy số 1 Nhiệt điện Thái Bình 2
20:48' - 14/06/2022
Tập đoàn Dầu khí Việt Nam và các nhà thầu đang khẩn trương thi công các hạng mục chính để chuẩn bị cho mốc tiến độ quan trọng đốt than lần đầu tổ máy số 1 Nhà máy nhiệt điện Thái Bình 2 ngày 16/6.
Tin cùng chuyên mục
-
Chuyển động DN
Khai mạc Festival OCOP Việt Nam 2025: Hội tụ tinh hoa, lan tỏa giá trị
21:01' - 20/12/2025
Tối 20/12, tại Khu di tích Hoàng thành Thăng Long đã khai mạc Festival OCOP Việt Nam 2025 với chủ đề “Việt Nam - Hội tụ và Lan tỏa”.
-
Chuyển động DN
Trạm 220kV Bá Thiện tăng gấp đôi công suất, đảm bảo điện cho Phú Thọ
19:49' - 20/12/2025
Dự án được triển khai trong Trạm biến áp 220kV Bá Thiện hiện hữu thuộc địa phận xã Trung Mỹ, huyện Bình Xuyên, tỉnh Vĩnh Phúc (cũ), nay là xã Bình Tuyền, tỉnh Phú Thọ.
-
Chuyển động DN
Khánh thành dự án mở rộng Nhà máy lốp Radial DRC 1 triệu lốp/năm
15:19' - 20/12/2025
CTCP Cao su Đà Nẵng (DRC) đã khánh thành Dự án đầu tư mở rộng Nhà máy sản xuất lốp xe tải Radial nâng công suất lên 1 triệu lốp/năm, tổng mức đầu tư 916 tỷ đồng.
-
Chuyển động DN
Trung Quốc vận hành dự án tích hợp sản xuất hydro, ammonia và methanol xanh lớn nhất thế giới
07:30' - 20/12/2025
Trung Quốc vừa vận hành dự án tích hợp hydro, ammonia và methanol xanh lớn nhất thế giới, góp phần thúc đẩy nhiên liệu sạch và giải bài toán lưu trữ, vận chuyển năng lượng tái tạo.
-
Chuyển động DN
Vietravel ra mắt nhận diện thương hiệu mới
19:52' - 19/12/2025
Vietravel công bố nhận diện thương hiệu mới cùng tuyên ngôn “Your Journey – Your Value”, định hướng phát triển dựa trên ba trụ cột: Xanh, Số và Kết nối sâu.
-
Chuyển động DN
Facebook đổi luật chơi, các nhà xuất bản tin tức lo ngại
17:49' - 19/12/2025
Mạng xã hội Facebook bắt đầu thử nghiệm việc tính phí người dùng khi đăng tải các đường dẫn (link) lên nền tảng này.
-
Chuyển động DN
VICEM Tam Điệp tận dụng nhiệt khí thải để phát điện giúp giảm 26.000 tấn CO2/năm
16:40' - 19/12/2025
VICEM Tam Điệp khánh thành Dự án Tận dụng nhiệt khí thải để phát điện Nhà máy Xi măng Tam Điệp đáp ứng khoảng 30% nhu cầu điện năng của toàn nhà máy, làm lợi khoảng 60 tỷ đồng mỗi năm.
-
Chuyển động DN
VICEM Hà Tiên đầu tư 315 tỷ đồng cho dự án phát điện từ nhiệt khí thải
15:56' - 19/12/2025
VICEM Hà Tiên khởi công Dự án Tận dụng nhiệt khí thải để phát điện Nhà máy Xi măng Bình Phước theo mô hình kinh tế tuần hoàn trong sản xuất xi măng với tổng mức đầu tư khoảng 315 tỷ đồng.
-
Chuyển động DN
Hòa Phát sẵn sàng cung cấp sản phẩm cho các dự án trọng điểm
13:13' - 19/12/2025
Sáng 19/12, Tập đoàn Hòa Phát tổ chức Lễ khởi công Dự án Nhà máy Sản xuất Ray và Thép đặc biệt Hòa Phát Dung Quất.

Công suất phát điện lần đầu của Tổ máy số 2 NMNĐ Thái Bình 2 lên đến 51,22 MW. Ảnh: A.N/BNEWS/TTXVN
Một góc Nhà máy Nhiệt điện Thái Bình 2. Ảnh: A.N/BNEWS/TTXVN
