Bảo vệ thi công Dự án Đường dây 110kV Bá Thiện - Khai Quang

14:52' - 22/05/2025
BNEWS Việc tổ chức bảo vệ thi công nhằm thực hiện nghiêm các quy định của pháp luật về quản lý đất đai, xây dựng và các quy định liên quan đến thi công, bảo vệ công trình nhà nước.

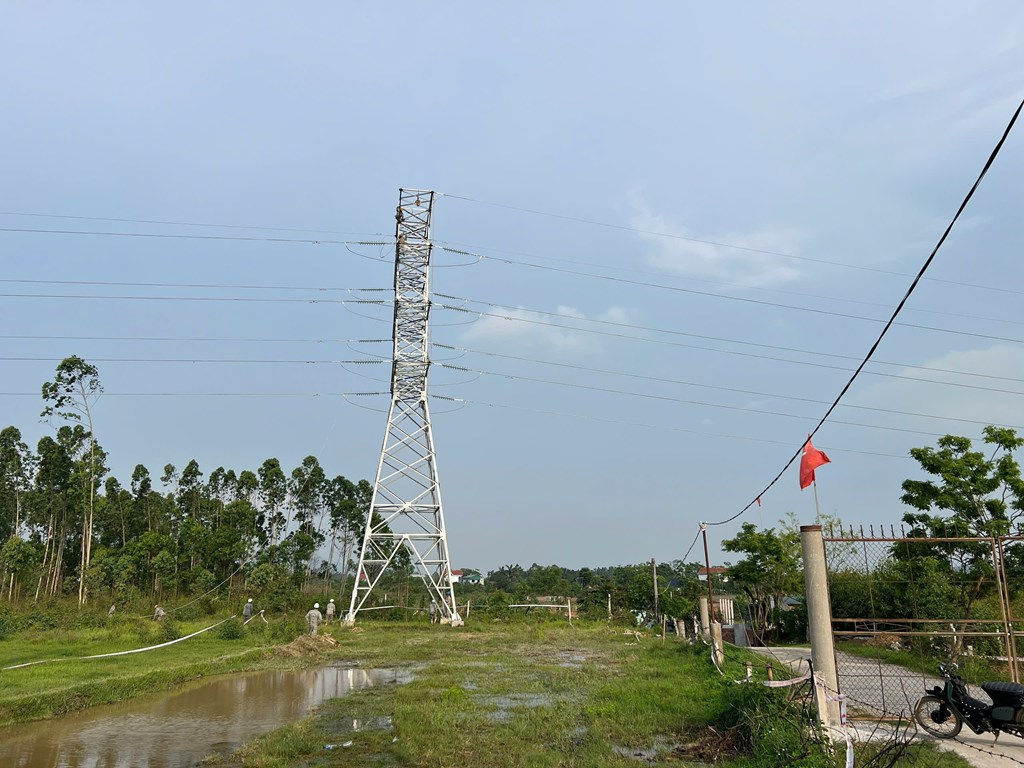

Công ty Điện lực Vĩnh Phúc (Tổng công ty Điện lực miền Bắc) đã phối hợp với chính quyền địa phương và các lực lượng chức năng tổ chức bảo vệ thi công kéo dải, căng dây tại vị trí khoảng néo 23-24 thuộc Dự án Đường dây 110kV Bá Thiện – Khai Quang, đoạn đi qua xã Trung Mỹ, huyện Bình Xuyên.



Tham gia bảo vệ thi công gồm đông đảo lực lượng Công an tỉnh Vĩnh Phúc, Công an xã Trung Mỹ, Ban Chỉ huy Quân sự huyện Bình Xuyên, lực lượng bộ đội, y tế, đội vệ sĩ chuyên nghiệp cùng đại diện UBND huyện Bình Xuyên và UBND xã Trung Mỹ.

Giám đốc Công ty Điện lực Vĩnh Phúc cùng đại diện lãnh đạo chính quyền và lực lượng chức năng trực tiếp có mặt tại hiện trường

Việc tổ chức bảo vệ thi công nhằm thực hiện nghiêm các quy định của pháp luật về quản lý đất đai, xây dựng và các quy định liên quan đến thi công, bảo vệ công trình nhà nước. Đồng thời, hoạt động này góp phần đảm bảo tiến độ triển khai Dự án Đường dây 110kV Bá Thiện – Khai Quang, một công trình điện trọng điểm có vai trò then chốt trong việc tăng cường năng lực truyền tải điện và cung cấp điện ổn định cho khu vực huyện Bình Xuyên, khu công nghiệp Bá Thiện và các vùng lân cận.

Dự án sau khi hoàn thành sẽ kết nối đồng bộ với Trạm biến áp 220kV Bá Thiện và các tuyến đường dây xuất tuyến, góp phần giảm tải cho các lộ đường dây 172, 173 thuộc Trạm 220kV Vĩnh Yên đang bị quá tải. Qua đó, dự án không chỉ đảm bảo cung ứng điện ổn định cho sản xuất và sinh hoạt mà còn tạo nền tảng hạ tầng thiết yếu phục vụ phát triển kinh tế - văn hóa - xã hội của tỉnh Vĩnh Phúc.

Trong quá trình triển khai dự án, phần lớn các hộ dân có dự án đi qua đã đồng thuận bàn giao mặt bằng sau quá trình vận động, tuyên truyền của chính quyền và ngành điện. Tuy nhiên, vẫn còn trường hợp hộ ông Lưu Văn Hải (trú tại xã Trung Mỹ) kiên quyết không cho phép thi công kéo dây tại vị trí khoảng néo 23-24, gây cản trở quá trình triển khai dự án theo đúng kế hoạch.

Trước tình hình đó, việc tổ chức bảo vệ thi công nhằm đảm bảo tính nghiêm minh của pháp luật, giữ vững an ninh trật tự tại địa phương và nâng cao ý thức chấp hành pháp luật về đất đai, xây dựng trong nhân dân, đặc biệt đối với các dự án trọng điểm phục vụ sự phát triển chung.

Việc huy động lực lượng bảo vệ thi công đúng quy định, có sự phối hợp chặt chẽ giữa các cơ quan, đơn vị liên quan cho thấy quyết tâm của chính quyền địa phương và ngành điện trong việc bảo vệ công trình nhà nước.

Kết quả, đến chiều ngày 20/5/2025, việc thi công kéo dải, căng dây tại vị trí khoảng néo 23-24 đã được hoàn tất an toàn, đúng kỹ thuật và đúng quy định pháp luật, tạo điều kiện thuận lợi để đẩy nhanh tiến độ, sớm đưa dự án vào vận hành, đáp ứng nhu cầu điện năng ngày càng cao trên địa bàn tỉnh Vĩnh Phúc.
