Đẩy nhanh tiến độ giao mặt bằng cho các công đình điện trọng điểm quốc gia
Ngày 17/2, UBND tỉnh Đồng Nai đã có buổi làm việc với Tổng Công ty Truyền tải điện Quốc gia và các sở, địa phương liên quan nhằm tháo gỡ vướng mắc trong bồi thường giải phóng mặt bằng phục vụ thi công các công trình điện quốc gia qua địa bàn tỉnh Đồng Nai.
Theo Tổng Công ty Truyền tải điện Quốc gia, đến thời điểm hiện nay có nhiều hộ dân nằm trong khu vực thu hồi đất để triển khai một số công trình đường dây 500 kV qua địa bàn tỉnh Đồng Nai vẫn chưa bàn giao đất, dẫn đến tiến độ một số dự án bị chậm.

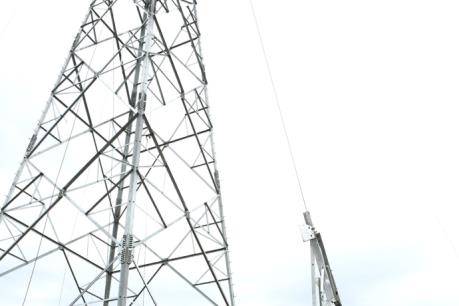

Cụ thể, công trình trạm biến áp 500 kV Sông Mây hiện đã thi công 29/30 móng trụ hiện còn vướng một hộ dân chưa chịu nhận tiền bồi thường; công trình đường dây 500 kV Vĩnh Tân – Sông Mây – Tân Uyên có 165 móng trụ điện, hiện mới thi công được 133 trụ còn lại đang trong giai đoạn thẩm định phê duyệt phương án bồi thường.Ngoài ra, một số công trình lưới điện 500 kV thuộc diện cấp bách được Thủ tướng Chính phủ phê duyệt khác qua địa bàn tỉnh Đồng Nai cũng đang vướng mặt bằng nên chưa thể thi công…
Trước những khó khăn có thể gây ảnh hưởng đến tiến độ đóng điện, Tổng Công ty Truyền tải điện Quốc gia kiến nghị lãnh đạo UBND tỉnh Đồng Nai thành lập tổ công tác để báo cáo và tham mưu giải quyết kịp thời các vướng mắc trong việc bồi thường.
Đồng thời chỉ đạo các sở ngành liên quan và chính quyền các địa phương phối hợp chặt chẽ với chủ đầu tư sớm hoàn thành công tác kiểm kê, giải quyết vướng mắc về vị trí trong thực hiện các công trình điện.
Tại buổi làm việc, ông Đinh Quốc Thái, Chủ tịch UBND tỉnh Đồng Nai cho rằng đây là các công trình điện trọng điểm của quốc gia, không chỉ phục vụ nhu cầu điện cho tỉnh Đồng Nai mà cả khu vực phía Nam, do đó việc chậm tiến độ sẽ ảnh hưởng rất lớn đến phát triển kinh tế xã hội của đất nước.
Chủ tịch UBND tỉnh Đồng Nai đề nghị các sở, ngành liên quan và UBND các huyện có công trình điện đi qua phối hợp chặt chẽ với chủ đầu tư, vận động các hộ dân nhận tiền bồi thường, sớm bàn giao mặt bằng.
Đồng thời cần cương quyết đối với các trường hợp cố tình không bàn giao mặt bằng khi đã thực hiện đầy đủ các quy định của pháp luật về bồi thường./.
Tin liên quan
-
Kinh tế Việt Nam
Kế hoạch hành động của ngành công thương trong lĩnh vực thủy điện
10:28' - 17/02/2017
Bộ Công Thương đã ban hành Kế hoạch hành động (Quyết định số 396/QĐ-BCT) nhằm khắc phục những hạn chế trong quản lý quy hoạch, đầu tư, vận hành, khai thác các dự án thủy điện.
-
Chuyển động DN
Phát điện Tổ máy 1 Thủy điện Trung Sơn
12:27' - 15/02/2017
Đây là tổ máy đầu tiên trong số 04 tổ máy của công trình thủy điện Trung Sơn với công suất mỗi tổ máy là 65 MW.
-
Kinh tế Việt Nam
Quy chế về thẩm định và phê duyệt giá truyền tải điện
20:09' - 14/02/2017
Bộ Công Thương vừa ban hành Thông tư quy định về phương pháp, trình tự lập, thẩm định và phê duyệt giá truyền tải điện.
-
Chuyển động DN
Ban hành quy chế quản lý tài chính đối với Tập đoàn Điện lực Việt Nam
20:02' - 13/02/2017
Chính phủ vừa ra Nghị định số 10/2017/NĐ-CP ban hành quy chế quản lý tài chính của Tập đoàn Điện lực Việt Nam.
Tin cùng chuyên mục
-
Kinh tế Việt Nam
Hà Nội: Phân luồng hạn chế phương tiện lưu thông đường Vành đai 3 trên cao
21:59' - 23/12/2025
Ngày 23/12, Sở Xây dựng Hà Nội cho biết thực hiện chỉ đạo của Thành ủy, UBND Tp. Hà Nội triển khai thực hiện các giải pháp giải quyết 5 điểm nghẽn lớn; trong đó, có điểm nghẽn về ùn tắc giao thông.
-
Kinh tế Việt Nam
Lựa chọn phương thức đầu tư đường sắt tốc độ cao đảm bảo công khai, minh bạch
19:57' - 23/12/2025
Thủ tướng Phạm Minh Chính yêu cầu đẩy nhanh tháo gỡ vướng mắc, lựa chọn công nghệ, huy động vốn và nhân lực để triển khai hiệu quả các dự án đường sắt quốc gia.
-
Kinh tế Việt Nam
Phó Thủ tướng Trần Hồng Hà chủ trì Phiên họp thứ 27 Ban Chỉ đạo chống khai thác IUU
19:56' - 23/12/2025
Phó Thủ tướng Trần Hồng Hà yêu cầu các bộ, ngành, địa phương quyết liệt xử lý tồn tại, chuẩn hóa số liệu, tăng kiểm soát tàu cá nhằm sớm gỡ thẻ vàng IUU của EC.
-
Kinh tế Việt Nam
Phê chuẩn miễn nhiệm Phó Chủ tịch UBND tỉnh Điện Biên
19:31' - 23/12/2025
Phó Thủ tướng Thường trực Nguyễn Hòa Bình đã ký quyết định phê chuẩn miễn nhiệm chức vụ Phó Chủ tịch UBND tỉnh Điện Biên nhiệm kỳ 2021–2026 đối với ông Vừ A Bằng.
-
Kinh tế Việt Nam
Gỡ nút thắt trong đầu tư công để dẫn dắt tăng trưởng 2026
19:30' - 23/12/2025
Các chuyên gia và cơ quan quản lý cho rằng đầu tư công cần được tháo gỡ các nút thắt thể chế, vật liệu và quản lý để trở thành trụ cột dẫn dắt tăng trưởng kinh tế năm 2026 và giai đoạn tới.
-
Kinh tế Việt Nam
Định hướng xây dựng chuỗi cung ứng an toàn, bền vững trong bối cảnh địa chính trị mới
18:57' - 23/12/2025
Chiều 23/12, tại Hà Nội, Cục Xúc tiến thương mại (Bộ Công Thương) tổ chức Hội thảo Định hướng và giải pháp xây dựng chuỗi cung ứng an toàn, bền vững cho doanh nghiệp trong bối cảnh địa chính trị mới.
-
Kinh tế Việt Nam
Điểm tựa tăng trưởng bứt phá và bền vững cho kinh tế Việt Nam
18:21' - 23/12/2025
Vượt qua nhiều thách thức trong và ngoài nước, kinh tế Việt Nam năm 2025 duy trì đà phục hồi tích cực, tạo nền tảng quan trọng để bước vào giai đoạn tăng trưởng nhanh, bền vững hơn từ năm 2026.
-
Kinh tế Việt Nam
Kinh nghiệm xây dựng thành phố thông minh tại Đà Nẵng
17:36' - 23/12/2025
Với chiến lược bài bản, hạ tầng số đồng bộ và cách tiếp cận lấy con người làm trung tâm, Đà Nẵng đang khẳng định vị thế địa phương đi đầu cả nước trong xây dựng và phát triển thành phố thông minh.
-
Kinh tế Việt Nam
Thông báo Hội nghị lần thứ 15 Ban Chấp hành Trung ương Đảng khóa XIII
17:36' - 23/12/2025
Thực hiện Chương trình làm việc toàn khóa, Hội nghị lần thứ 15 Ban Chấp hành Trung ương Đảng khóa XIII họp từ ngày 22/12 đến ngày 23/12/2025 tại Thủ đô Hà Nội.
