BNEWS Đóng điện 2 mạch đường dây 220kV Chơn Thành – Bến Cát, bổ sung nguồn lực, tăng cường đảm bảo điện an toàn cho Thành phố Hồ Chí Minh và Đồng Nai.
Vào lúc 22h41 phút ngày 15/8/2026, Ban Quản lý dự án các công trình điện miền Trung (CPMB) và Ban Quản lý dự án các công trình điện miền Nam (SPMB) trực thuộc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) phối hợp với Trung tâm Điều độ hệ thống điện miền Nam (SSO), Công ty Truyền tải điện 4 (PTC4) cùng các đơn vị liên quan hoàn thành đóng điện, mang tải 2 mạch đường dây 220kV Chơn Thành – Bến Cát.
*Hai dự án cùng khép kín một liên kết truyền tải
Hai mạch đường dây được đưa vào vận hành gồm đường dây 220kV 279 Chơn Thành – 275 Bến Cát 2 và đường dây 220kV 280 Chơn Thành – 276 Bến Cát 2.
Hai mạch đường dây được hình thành từ các hạng mục thuộc phạm vi quản lý của CPMB và SPMB, đòi hỏi sự phối hợp đồng bộ giữa 2 Ban Quản lý dự án để hoàn thành toàn bộ liên kết.
Phạm vi do CPMB quản lý thuộc Dự án đường dây 220kV Chơn Thành – Bến Cát gồm đoạn tuyến 2 mạch phía TBA 220kV Bến Cát 2 đến vị trí 220 dài 14,91 km và phần đấu nối phía TBA 500kV Chơn Thành.
Trong khi đó, SPMB quản lý phần tuyến thuộc Dự án đường dây 500kV Đức Hòa – Chơn Thành, trong đó có đoạn đường dây hỗn hợp 220kV, 500kV dài khoảng 13,3 km từ vị trí 220 đến vị trí 256 và đoạn kéo dây 220kV từ vị trí 256 đến vị trí 01 tại TBA 500kV Chơn Thành. Phạm vi này gồm 37 vị trí móng, cột và đã được nghiệm thu, đáp ứng yêu cầu kỹ thuật, vận hành.
Việc hoàn thành đồng bộ các phạm vi đầu tư của CPMB và SPMB đã tạo thành liên kết hoàn chỉnh gồm 2 mạch đường dây từ TBA 500kV Chơn Thành và TBA 220kV Bến Cát 2.
*Bổ sung năng lực truyền tải cho khu vực
Khu vực Thành phố Hồ Chí Minh, Thành phố Đồng Nai và vùng phụ cận tập trung nhiều khu công nghiệp, đô thị và phụ tải quan trọng. Việc đưa 2 mạch đường dây 220kV Chơn Thành – Bến Cát vào vận hành trong thời điểm phụ tải điện ở mức cao góp phần đảm bảo điện cho Thành phố Hồ Chí Minh và Thành phố Đồng Nai; Góp phần tăng cường liên kết giữa nút 500kV Chơn Thành với lưới điện 220kV Bến Cát 2, qua đó nâng cao khả năng truyền tải công suất và tạo thêm tính linh hoạt trong vận hành hệ thống.
Công trình cũng góp phần phát huy hiệu quả đồng bộ các tài sản lưới điện đã được đầu tư, tăng cường liên kết giữa các cấp điện áp 500kV và 220kV, hỗ trợ nâng cao độ tin cậy cung cấp điện phục vụ sản xuất, kinh doanh và đời sống nhân dân.

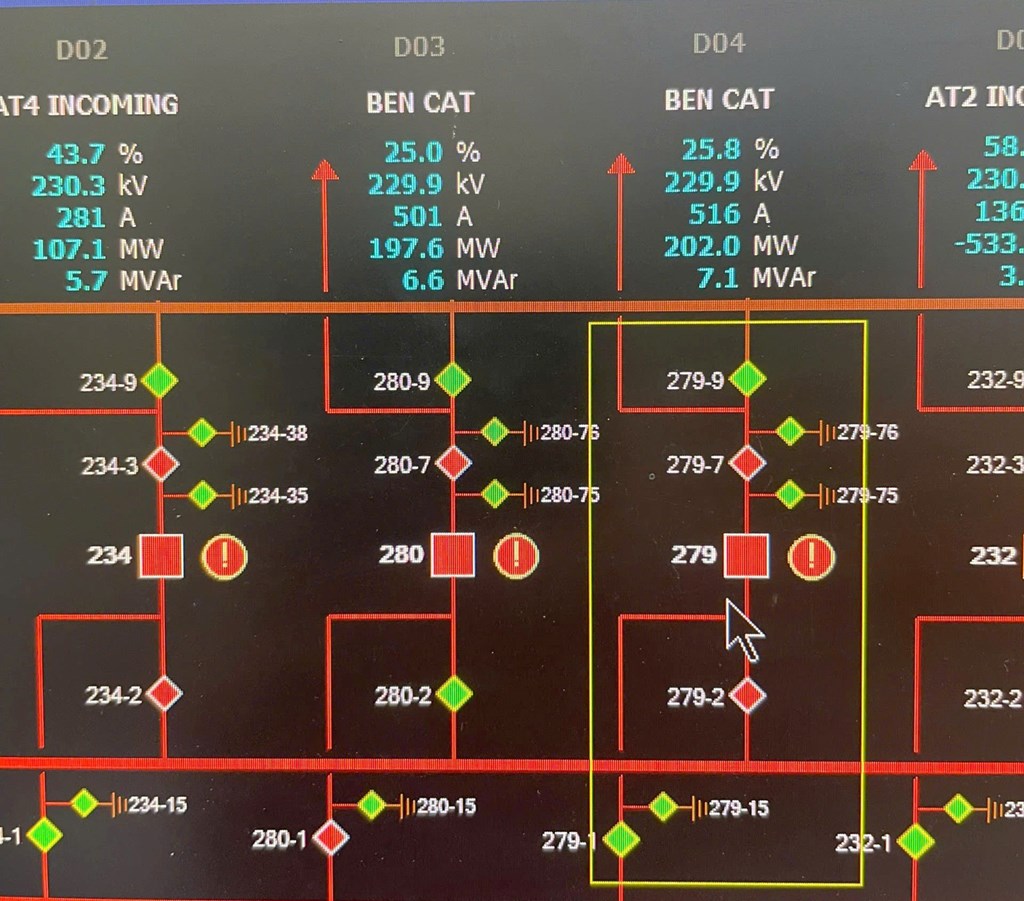

Đáng chú ý, ngay sau khi đóng điện, 2 mạch đường dây đã mang tải ổn định. Số liệu vận hành tại thời điểm ghi nhận cho thấy điện áp trên 2 mạch đều khoảng 229,9kV; dòng điện lần lượt khoảng 501A và 516A; công suất truyền tải lần lượt khoảng 197,6MW và 202MW. Tổng công suất truyền tải trên 2 mạch tại thời điểm ghi nhận đạt xấp xỉ 400MW.
Số liệu này cho thấy công trình đã tham gia truyền tải một lượng công suất đáng kể ngay sau khi được đưa vào vận hành.
Nếu nhìn riêng từng hạng mục, đây là kết quả của nhiều dự án, nhiều gói thầu và nhiều đơn vị quản lý khác nhau. Nhưng khi hai mạch đường dây được mang tải, tất cả các phần việc đó đã trở thành một liên kết truyền tải hoàn chỉnh của hệ thống điện quốc gia.
Để có được kết quả đó là sự chỉ đạo thường xuyên, liên tục của lãnh đạo EVNNPT, sự phối hợp của CPMB, SPMB, SSO, PTC4 cùng các đơn vị tư vấn, thi công và các bên liên quan trong quá trình hoàn thiện xây dựng, nghiệm thu, xử lý các tồn tại, chuẩn bị phương thức và tổ chức đóng điện.
Đặc biệt, sự phối hợp giữa CPMB và SPMB trong việc hoàn thành các hạng mục đầu tư giao thoa cho thấy hiệu quả của tinh thần phối hợp “vì một EVNNPT”: mỗi đơn vị thực hiện tốt phần việc được giao nhưng cùng hướng tới mục tiêu cuối cùng là đưa công trình vào vận hành an toàn và phát huy hiệu quả cho hệ thống điện.
Giữa những ngày phụ tải điện ở mức cao, việc đưa thêm một công trình truyền tải vào vận hành là thêm một nguồn lực cho hệ thống. Hai mạch đường dây 220kV Chơn Thành – Bến Cát được khép kín không chỉ nối hai trạm biến áp, mà còn nối những nỗ lực của nhiều đơn vị thành một mục tiêu chung: bảo đảm dòng điện được truyền tải an toàn, liên tục và ổn định phục vụ phát triển kinh tế – xã hội và đời sống nhân dân.
Tin liên quan
EVNNPT và EVNNPC phối hợp đầu tư xây dựng các dự án lưới điện
EVNNPT và EVNNPC đẩy mạnh phối hợp đầu tư, đồng bộ lưới điện truyền tải và phân phối, bảo đảm cung cấp điện ổn định cho miền Bắc giai đoạn tới.
Tin cùng chuyên mục
-
Doanh nghiệpEVNNPT và EVNHANOI tháo gỡ điểm nghẽn, đảm bảo điện cho Hà Nội
EVNNPT và EVNHANOI triển khai đồng bộ các công trình lưới điện truyền tải và phân phối giai đoạn 2026-2030, đảm bảo cấp điện an toàn, ổn định cho Thủ đô.
-
Doanh nghiệpEl Al hưởng lợi từ sự cố flydubai, đứng trước cơ hội vào chỉ số Tel Aviv 35
Theo báo Globes, cổ phiếu El Al đã tăng 13% chỉ trong hai phiên giao dịch sau vụ việc, đưa giá trị vốn hóa thị trường của hãng lên mức kỷ lục khoảng 11,5 tỷ shekel (NIS).
-
Doanh nghiệpBiến công nghệ thành lợi thế cạnh tranh cho doanh nghiệp
Với doanh nghiệp nhỏ và vừa, lợi thế không nhất thiết đến từ quy mô, mà có thể bắt đầu từ việc chuẩn hóa dữ liệu, khả năng hiện diện trên nền tảng số.
-
Doanh nghiệpNhật Bản: Các doanh nghiệp trăm năm tuổi phá sản với tốc độ kỷ lục
Theo dữ liệu từ Teikoku Databank, số vụ phá sản của doanh nghiệp Nhật Bản có lịch sử trên 100 năm đang diễn ra với tốc độ kỷ lục: 112 doanh nghiệp chỉ trong giai đoạn từ tháng 1-8/2026.
-
Doanh nghiệpGO! Pleiku được đầu tư hơn 602 tỷ đồng, khởi công năm 2027
Gia Lai cấp chứng nhận đầu tư dự án GO! Pleiku vốn hơn 602 tỷ đồng, dự kiến khởi công quý I/2027, mở thêm hạ tầng bán lẻ và đầu ra cho nông sản địa phương.
-
Doanh nghiệpTikTok Shop chi 100 tỷ đồng hỗ trợ thương mại điện tử 15 tỉnh miền Bắc
Tại Hội nghị ngành Công Thương 15 tỉnh, thành phố miền Bắc, TikTok Shop công bố dành gói hỗ trợ 100 tỷ và cam kết đồng hành cùng 15 địa phương triển khai mô hình “Xã, Phường Thương mại điện tử”.
-
Doanh nghiệpTăng trưởng bứt phá và phát triển bền vững: Hành trình không thể đi một mình
Đích đến tăng trưởng hai con số phải được đặt trên một nền tảng bền vững và doanh nghiệp chính là chủ thể trung tâm của mô hình này.
-
Doanh nghiệpNghị quyết 20-NQ/TW: Hạ tầng điện đồng hành cùng phát triển kinh tế biển
Phía sau mỗi đầm nuôi, nhà máy hay bến cảng là hạ tầng điện sẵn sàng làm lực đẩy cho kinh tế biển theo Nghị quyết 20-NQ/TW.
-
Doanh nghiệpDệt may Việt Nam ghi dấu ấn với 11 sản phẩm Thương hiệu quốc gia
Tám doanh nghiệp dệt may với 11 nhóm sản phẩm sẽ được vinh danh tại chương trình Thương hiệu quốc gia Việt Nam 2026, khẳng định sức cạnh tranh và năng lực đổi mới.
