BNEWS Thanh Hóa tăng tốc tháo gỡ vướng mắc mặt bằng, quyết tâm đưa Dự án trạm biến áp 220kV Sầm Sơn và đường dây đấu nối về đích, đóng điện trong năm 2026.
Với yêu cầu hạ tầng năng lượng phải đi trước một bước, tạo nền tảng phục vụ mục tiêu tăng trưởng kinh tế cao của tỉnh Thanh Hóa, chính quyền địa phương và Ban Quản lý dự án các công trình điện miền Trung (CPMB) đang đồng loạt triển khai các giải pháp tháo gỡ vướng mắc, tăng tốc đưa Dự án Trạm biến áp (TBA) 220kV Sầm Sơn và đường dây đấu nối 220kV Thanh Hóa – Sầm Sơn về đích trong năm 2026.
*Cơ bản hoàn thành mặt bằng trạm, còn 12 khoảng néo gặp vướng mắc
Dự án TBA 220kV Sầm Sơn và đường dây đấu nối 220kV Thanh Hóa – Sầm Sơn do Tổng công ty Truyền tải điện Quốc gia làm chủ đầu tư, CPMB thay mặt chủ đầu tư quản lý điều hành. Dự án có quy mô công suất 2x250MVA, đường dây đấu nối dài khoảng 36,2 km, với tổng mức đầu tư hơn 1.068 tỷ đồng.
Theo CPMB, công tác giải phóng mặt bằng (GPMB) phần trạm biến áp đã cơ bản hoàn thành. Toàn bộ 110/110 hộ bị ảnh hưởng đã bàn giao mặt bằng, tương ứng 5,24/5,24 ha; phương án bồi thường, hỗ trợ (PABT) cũng đã được phê duyệt đối với toàn bộ 110 hộ.
Đối với phần móng trụ đường dây, 111/111 vị trí đã được bàn giao mặt bằng. Đối với hành lang tuyến gồm 111 khoảng cột, tương ứng 56 khoảng néo, công tác kê kiểm đã hoàn thành toàn bộ. PABT đã được phê duyệt đối với 99/111 khoảng cột; 96/111 khoảng cột đã được bàn giao mặt bằng, tương ứng 44/56 khoảng néo. Hiện còn 12 khoảng néo chưa được bàn giao mặt bằng.

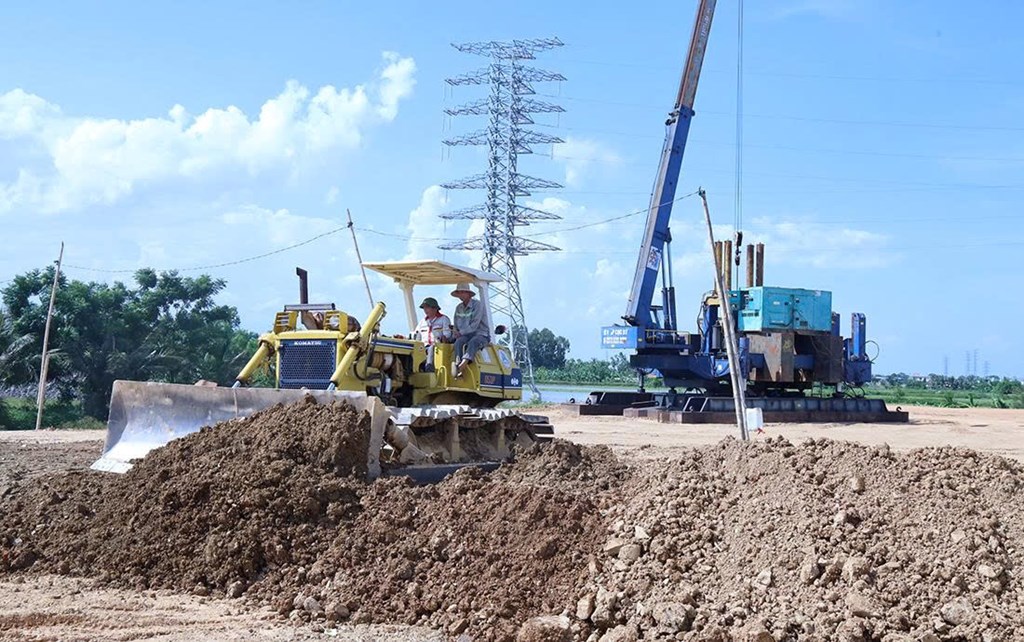

Trong khi đó, công tác thi công đang được đẩy mạnh. Tại TBA 220kV Sầm Sơn, đắp nền đường vào trạm đạt khoảng 70%; đắp cát nền trạm đạt khoảng 42% và đắp đất nền trạm khoảng 20%. Các hạng mục nhà điều khiển, nhà nghỉ ca, nhà trạm bơm và nhà bảo vệ đạt khoảng 87% phần xây dựng và đang hoàn thiện. Bể nước cứu hỏa hoàn thành phần thô, phần hoàn thiện đạt khoảng 75%; móng máy biến áp AT1 đã đúc xong bệ máy, hoàn thiện đạt khoảng 80%.
Đối với đường dây đấu nối 220kV, toàn bộ 111/111 vị trí đã dựng cột xong. Công tác kéo dây đã hoàn thành tại 37/44 khoảng néo đã bàn giao mặt bằng và đang triển khai tại khoảng néo đủ điều kiện.
Như vậy, điểm nghẽn lớn nhất hiện nay của dự án vẫn là mặt bằng hành lang tuyến với 12 khoảng néo chưa bàn giao tại các địa bàn Đông Sơn, Đông Quang, Quảng Yên, Quảng Ngọc, Quảng Ninh và Nam Sầm Sơn.
*Tập trung tháo gỡ từng điểm nghẽn

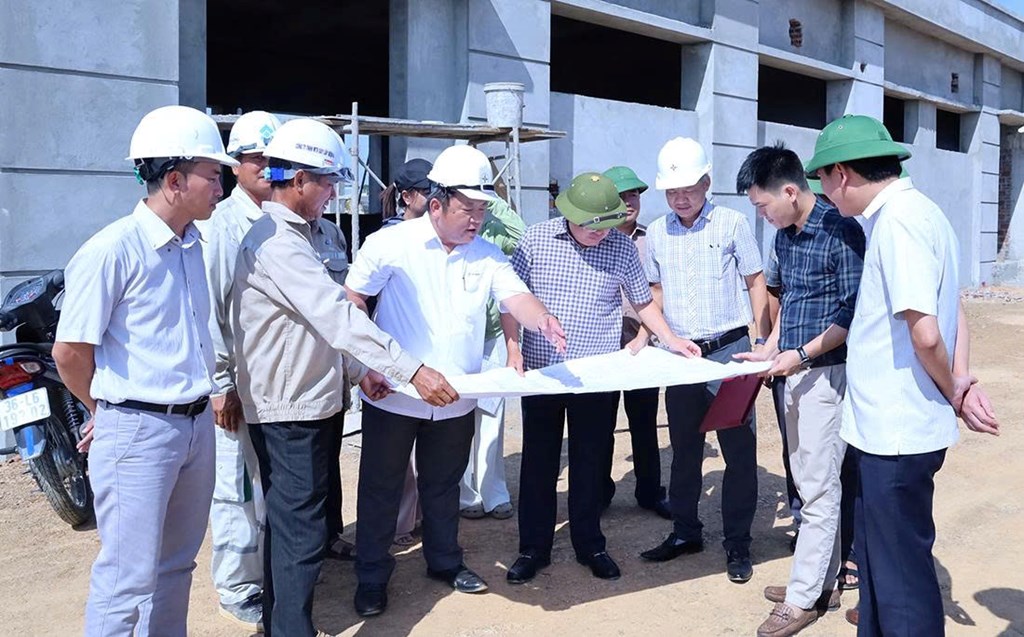

Tại buổi kiểm tra công trường chiều 17/8/2026, CPMB tiếp tục kiến nghị các địa phương tập trung hoàn thiện các thủ tục GPMB, đẩy nhanh phê duyệt PABT, chi trả tiền và vận động người dân bàn giao mặt bằng.
Đối với phần mặt bằng trạm biến áp, UBND phường Nam Sầm Sơn được đề nghị sớm hoàn thiện thủ tục ban hành quyết định thu hồi đất đối với các thửa đất còn lại đợt 2, làm cơ sở lập hồ sơ xin thuê đất, hoàn thành trước ngày 25/8/2026.
Đối với 7 vị trí móng trụ còn lại chưa hoàn thành phê duyệt PABT tại Đông Sơn, Đông Quang và Quảng Ngọc, CPMB đề nghị các địa phương khẩn trương hoàn thiện thủ tục, phê duyệt PABT và chi trả tiền cho các hộ dân trước ngày 25/8/2026.
Đặc biệt, đối với 12 khoảng néo chưa bàn giao mặt bằng, các địa phương được đề nghị đẩy nhanh các thủ tục phê duyệt PABT, tổ chức chi trả và vận động người dân bàn giao mặt bằng theo các mốc thời gian cụ thể từ ngày 20/8/2026.
CPMB cũng đề nghị các xã, phường liên quan thành lập tổ công tác tuyên truyền, vận động các hộ gia đình đồng thuận nhận tiền, bàn giao mặt bằng để triển khai kéo dây, bảo đảm tiến độ đóng điện. Trường hợp các hộ dân đã được thực hiện đầy đủ trình tự, thủ tục, bố trí đủ kinh phí nhưng vẫn không nhận tiền, bàn giao mặt bằng, địa phương được đề nghị hoàn thiện hồ sơ và thực hiện các biện pháp theo đúng quy định để bảo đảm tiến độ dự án.
Bên cạnh GPMB, CPMB kiến nghị Sở Công Thương tham mưu UBND tỉnh và các sở, ngành liên quan tiếp tục hỗ trợ đẩy nhanh các thủ tục để đơn vị thi công sớm được sử dụng nguồn vật liệu cát phục vụ san nền theo danh mục dự án đã được cấp trong giấy phép.
*Dồn lực thi công, quyết tâm đóng điện trong năm 2026
Tại buổi kiểm tra công trường, Giám đốc Sở Công Thương Thanh Hóa - Nguyễn Tiến Hiệu nhấn mạnh, khi hoàn thành, TBA 220kV Sầm Sơn và đường dây đấu nối không chỉ bổ sung năng lực cho hệ thống truyền tải điện mà còn góp phần nâng cao độ tin cậy cung cấp điện, phục vụ sản xuất, kinh doanh, thu hút đầu tư và phát triển kinh tế - xã hội của tỉnh.
Theo chỉ đạo của UBND tỉnh Thanh Hóa và Phó Chủ tịch Thường trực UBND tỉnh Mai Xuân Liêm ngày 11/8/2026, các sở, ngành, địa phương được yêu cầu tập trung nguồn lực, hoàn thành bàn giao mặt bằng trong tháng 8/2026 để đơn vị thi công triển khai, với mục tiêu hoàn thành toàn bộ dự án trong năm 2026.
Trên tinh thần đó, Giám đốc Sở Công Thương Thanh Hóa yêu cầu các địa phương khẩn trương huy động nhân lực, triển khai đồng bộ các giải pháp thuộc thẩm quyền, không để các thủ tục đã được chỉ đạo tiếp tục chậm trễ. Công tác tuyên truyền, vận động, đối thoại với người dân cần được tăng cường nhằm tạo sự đồng thuận trong GPMB. Đối với những trường hợp đã thực hiện đầy đủ trình tự, thủ tục theo quy định, đã bố trí đủ kinh phí nhưng người có đất, tài sản bị ảnh hưởng vẫn không chấp hành nhận tiền, bàn giao mặt bằng, các địa phương phải khẩn trương hoàn thiện hồ sơ, tổ chức bảo vệ thi công hoặc thực hiện các biện pháp xử lý theo đúng quy định pháp luật, không để công tác GPMB tiếp tục kéo dài, ảnh hưởng đến tiến độ đóng điện dự án.
Đối với CPMB, Sở Công Thương đề nghị phối hợp chặt chẽ, cung cấp kịp thời hồ sơ kỹ thuật, trích lục vị trí đất và hồ sơ pháp lý liên quan để địa phương hoàn thiện phương án bồi thường, ban hành quyết định thu hồi đất. Bố trí cán bộ đầu mối phối hợp xử lý công việc hằng ngày và sẵn sàng huy động nhân lực, phương tiện, máy móc đẩy nhanh thi công ngay khi có mặt bằng. Đồng thời báo cáo tiến độ dự án hàng ngày cho Giám đốc Sở Công Thương để nắm bắt được, đồng thời nếu có khó khăn vướng mắc sẽ kịp thời tháo gỡ, những nội dung vượt thẩm quyền Sở Công Thương báo cáo lãnh đạo UBND tỉnh để giải quyết.
Về phía CPMB, đơn vị đang tập trung cao nhất nguồn lực cho dự án, từ nhân lực, tài chính đến công tác điều hành. Quan điểm là những phần việc thuộc trách nhiệm của chủ đầu tư phải được chuẩn bị trước, bảo đảm khi địa phương bàn giao mặt bằng đến đâu, lực lượng thi công có thể triển khai ngay đến đó.
Theo kế hoạch, ngày 18/8/2026, Quyền Giám đốc CPMB – Nguyễn Văn Tình sẽ trực tiếp làm việc với lãnh đạo các nhà thầu thi công để rà soát kế hoạch đóng điện, tập trung vào khả năng huy động nhân lực, máy móc, vật tư, tổ chức các mũi thi công, trình tự lắp đặt và các điều kiện cần thiết để đáp ứng tiến độ.
Mục tiêu được xác định rõ: địa phương đang tập trung tháo gỡ mặt bằng, chủ đầu tư và nhà thầu sẵn sàng nguồn lực thi công; mặt bằng bàn giao đến đâu, triển khai thi công ngay đến đó.
Sự vào cuộc đồng bộ, quyết liệt của chính quyền địa phương cùng sự chủ động của chủ đầu tư và nhà thầu, cộng với sự đồng thuận của người dân, đang tạo thêm điều kiện để Dự án TBA 220kV Sầm Sơn và đường dây đấu nối 220kV Thanh Hóa – Sầm Sơn tăng tốc, hướng tới mục tiêu hoàn thành, đóng điện trong năm 2026.
Tin liên quan
Thanh Hóa chấp thuận EVNNPT đầu tư đường dây 220kV Bỉm Sơn
UBND tỉnh Thanh Hóa chấp thuận Tổng công ty Truyền tải điện Quốc gia (EVNNPT) là nhà đầu tư Dự án đường dây 220kV Thanh Hóa – Bỉm Sơn dài hơn 34 km.
Tin cùng chuyên mục
-
Doanh nghiệpEVNNPT và EVNHANOI tháo gỡ điểm nghẽn, đảm bảo điện cho Hà Nội
EVNNPT và EVNHANOI triển khai đồng bộ các công trình lưới điện truyền tải và phân phối giai đoạn 2026-2030, đảm bảo cấp điện an toàn, ổn định cho Thủ đô.
-
Doanh nghiệpEl Al hưởng lợi từ sự cố flydubai, đứng trước cơ hội vào chỉ số Tel Aviv 35
Theo báo Globes, cổ phiếu El Al đã tăng 13% chỉ trong hai phiên giao dịch sau vụ việc, đưa giá trị vốn hóa thị trường của hãng lên mức kỷ lục khoảng 11,5 tỷ shekel (NIS).
-
Doanh nghiệpBiến công nghệ thành lợi thế cạnh tranh cho doanh nghiệp
Với doanh nghiệp nhỏ và vừa, lợi thế không nhất thiết đến từ quy mô, mà có thể bắt đầu từ việc chuẩn hóa dữ liệu, khả năng hiện diện trên nền tảng số.
-
Doanh nghiệpNhật Bản: Các doanh nghiệp trăm năm tuổi phá sản với tốc độ kỷ lục
Theo dữ liệu từ Teikoku Databank, số vụ phá sản của doanh nghiệp Nhật Bản có lịch sử trên 100 năm đang diễn ra với tốc độ kỷ lục: 112 doanh nghiệp chỉ trong giai đoạn từ tháng 1-8/2026.
-
Doanh nghiệpGO! Pleiku được đầu tư hơn 602 tỷ đồng, khởi công năm 2027
Gia Lai cấp chứng nhận đầu tư dự án GO! Pleiku vốn hơn 602 tỷ đồng, dự kiến khởi công quý I/2027, mở thêm hạ tầng bán lẻ và đầu ra cho nông sản địa phương.
-
Doanh nghiệpTikTok Shop chi 100 tỷ đồng hỗ trợ thương mại điện tử 15 tỉnh miền Bắc
Tại Hội nghị ngành Công Thương 15 tỉnh, thành phố miền Bắc, TikTok Shop công bố dành gói hỗ trợ 100 tỷ và cam kết đồng hành cùng 15 địa phương triển khai mô hình “Xã, Phường Thương mại điện tử”.
-
Doanh nghiệpTăng trưởng bứt phá và phát triển bền vững: Hành trình không thể đi một mình
Đích đến tăng trưởng hai con số phải được đặt trên một nền tảng bền vững và doanh nghiệp chính là chủ thể trung tâm của mô hình này.
-
Doanh nghiệpNghị quyết 20-NQ/TW: Hạ tầng điện đồng hành cùng phát triển kinh tế biển
Phía sau mỗi đầm nuôi, nhà máy hay bến cảng là hạ tầng điện sẵn sàng làm lực đẩy cho kinh tế biển theo Nghị quyết 20-NQ/TW.
-
Doanh nghiệpDệt may Việt Nam ghi dấu ấn với 11 sản phẩm Thương hiệu quốc gia
Tám doanh nghiệp dệt may với 11 nhóm sản phẩm sẽ được vinh danh tại chương trình Thương hiệu quốc gia Việt Nam 2026, khẳng định sức cạnh tranh và năng lực đổi mới.
