BNEWS Tổng công ty Truyền tải điện Quốc gia đã yêu cầu các đơn vị liên quan tập trung đẩy nhanh tiến độ công trình đường dây 500kV mạch 3.
Tại buổi họp Ban chỉ đạo xây dựng đường dây 500kV mạch 3 mới đây, ông Nguyễn Tuấn Tùng - Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đã yêu cầu Ban Quản lý dự án các công trình điện Miền Trung (CPMB), các nhà thầu thi công, cung cấp cột thép, tư vấn thiết kế, tư vấn giám sát và các đơn vị liên quan tập trung đẩy nhanh tiến độ công trình đường dây 500kV mạch 3.
Đến hết tháng 9 năm nay các nhà thầu cần bàn giao xong mặt bằng phần móng và hoàn thành thi công toàn bộ các vị trí móng trước mùa mưa năm nay (tháng 10/2019).
Công trình đường dây 500kV mạch 3 bao gồm ba phân đoạn, trong đó có: đường dây 500kV mạch kép Nhiệt điện Quảng Trạch - Vũng Áng và sân phân phối 500kV Trung tâm Điện lực (TTĐL) Quảng Trạch, phần đường dây dài 32,6 km, gồm 75 vị trí móng đi qua 2 tỉnh Hà Tĩnh, Quảng Bình; xây dựng sân phân phối 500kV TTĐL Quảng Trạch và mở rộng ngăn lộ tại trạm biến áp (TBA) 500kV Vũng Áng; Đường dây 500kV mạch kép Quảng Trạch - Dốc Sỏi đi qua địa phận 6 tỉnh, thành: Quảng Bình, Quảng Trị, Thừa Thiên Huế, Đà Nẵng, Quảng Nam và Quảng Ngãi, dài 500,14 km, gồm 1.104 vị trí móng; xây dựng 3 trạm lặp quang và 3 nhà quản lý vận hành; Đường dây 500kV mạch kép Dốc Sỏi - Pleiku 2 đi qua 3 tỉnh Quảng Ngãi, Kon Tum và Gia Lai, dài 209 km, gồm 429 vị trí móng.
Tính đến nay, đường dây 500kV Quảng Trạch - Vũng Áng và sân phân phối 500kV tại TTĐL Quảng Trạch, phần đường dây đã bàn giao mặt bằng được 16 vị trí, nhà thầu đang đào 6 vị trí và đúc móng 4 vị trí; sân phân phối 500kV Quảng Trạch đã bóc lớp thực vật được 300m3 và TBA 500kV Vũng Áng đã lập xong phương án thi công. Đường dây 500kV Quảng Trạch - Dốc Sỏi đã bàn giao mặt bằng 406 vị trí, đào xong 246 vị trí, đúc móng xong 172 vị trí.
Đường dây 500kV Dốc Sỏi - Pleiku 2, phần đường dây bàn giao mặt bằng 155 vị trí, đào xong 79 vị trí, đúc móng xong 36 vị trí; phần di dời đường dây 220/110kV đã đào được 6/8 vị trí, đúc móng xong 4 vị trí; phần mở rộng tại TBA 500kV Dốc Sỏi thi công xong phần đường công vụ để vận chuyển vật tư thiết bị phục vụ thi công công trình và bóc lớp thực vật được 90% (đối với 70% mặt bằng bàn giao); phần mở rộng tại TBA 500kV Pleiku 2 nhà thầu đã đào xong 2/3 móng dàn cột cổng, chuẩn bị đổ bê tông.

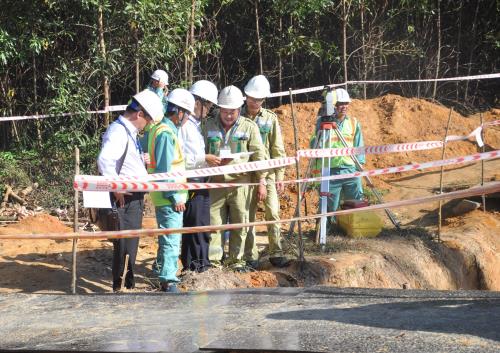

Trên công trường đường dây 500kV mạch 3 luôn có đủ nhân lực của 17 nhà thầu thi công, 5 đơn vị tư vấn thiết kế, 3 đơn vị tư vấn giám sát, các Ban chỉ huy của nhà thầu và 8 Ban tiền phương của CPMB để triển khai thi công cũng như phối hợp cùng chính quyền địa phương tháo gỡ kịp thời các khó khăn vướng mắc phát sinh trong quá trình thực hiện dự án.
Tại buổi họp Ban chỉ đạo của EVNNPT, ông Nguyễn Tuấn Tùng - Tổng giám đốc EVNNPT cho biết, dự án đường dây 500kV mạch 3 là công trình trọng điểm được Chính phủ đặc biệt quan tâm.
Bên cạnh đó, Tập đoàn Điện lực Việt Nam (EVN) đã chỉ đạo dự án phải hoàn thành trong tháng 3/2020, với những mốc tiến độ cụ thể như: Tháng 9/2019 hoàn thành đúc móng cột; tháng 2/2020 bàn giao hành lang tuyến và hoàn thành lắp dựng cột; tháng 3/2020 hoàn thành kéo dây, ngăn xuất tuyến tại các TBA và nghiệm thu đóng điện vào ngày 31/3/2020.
Theo ông Tùng, đây là khoảng thời gian rất ngắn so với một công trình có quy mô lớn thi công trong điều kiện địa hình khó khăn, thời tiết khắc nghiệt ở khu vực miền Trung, Tây Nguyên. Vì vậy, các đơn vị liên quan đến dự án cần tập trung nguồn lực để đảm bảo chất lượng và tiến độ dự án.
Các đơn vị thi công, tư vấn giám sát phải huy động đủ nguồn lực để tranh thủ thời gian, khẩn trương tổ chức thi công khi điều kiện thời tiết thuận lợi trong mùa khô. Trước mắt tập trung hoàn thành việc đúc móng trước mùa mưa năm nay.
Trong quá trình triển khai thực hiện, Tổng giám đốc EVNNPT cũng yêu cầu CPMB phối hợp chặt chẽ với các ban chuyên môn của Tổng công ty tranh thủ sự giúp đỡ của chính quyền địa phương các cấp, Cục Điện lực và Năng lượng tái tạo và các đơn vị liên quan để kịp thời xử lý các vướng mắc, phát sinh, đảm bảo tiến độ dự án theo yêu cầu.
Đặc biệt, các nhà thầu, tư vấn cần trưng dụng tối đa phương tiện, nhân lực để rút ngắn thời gian thi công, trong quá trình thực hiện nếu có vướng mắc cần xử lý thì phải kịp thời phối hợp với CPMB xử lý.
Theo ông Nguyễn Đức Tuyển - Giám đốc CPMB, dự án đường dây 500kV mạch 3 đang được CPMB, nhà thầu và địa phương tổ chức vận động để bàn giao mặt bằng cho các nhà thầu thi công đào đúc móng.
Tuy nhiên trong quá trình triển khai dự án gặp rất nhiều khó khăn vướng mắc như: người dân ngăn cản thi công tại sân phân phối 500kV TTĐL Quảng Trạch; hiệu chỉnh hướng tuyến chồng lấn với các khu quy hoạch, đường dân sinh, hệ thống kênh mương nước tưới tiêu và phục vụ thoát lũ….
Do vậy, CPMB đang cùng với địa phương và các đơn vị liên quan tập trung giải quyết các vướng mắc phát sinh và hoàn chỉnh các thủ tục để cơ quan có thẩm quyền sớm phê duyệt các đoạn tuyến hiệu chỉnh, từ đó triển khai các bước tiếp theo.
Giám đốc CPMB Nguyễn Đức Tuyển cũng cam kết với kinh nghiệm trong quản lý dự án lưới điện truyền tải 220-500kV trong thời gian qua, CPMB sẽ quyết tâm khắc phục mọi khó khăn, bám sát các mốc tiến độ chi tiết đã được phê duyệt, thường xuyên có mặt trên công trường để chỉ đạo, đôn đốc, giám sát, phối hợp giải quyết kịp thời các vướng mắc nhằm đẩy nhanh tiến độ cũng như đảm bảo chất lượng của dự án theo đúng chỉ đạo của EVN và EVNNPT.
Giám đốc CPMB hy vọng, ngày 31/3/2020 chính là đáp án chính xác và việc khẩn trương hoàn thành dự án Đường dây 500kV mạch 3 sẽ sớm đưa dòng điện vào miền Nam để phục vụ nhu cầu phát triển kinh tế - xã hội cũng như đảm bảo nguồn an ninh năng lượng Quốc gia./.
Xem thêm:
>>Giải pháp nào phát triển hệ thống truyền tải điện Việt Nam?
>>25 năm phát triển hệ thống truyền tải điện 500kV
Tin liên quan
Bạc Liêu đề nghị hỗ trợ xây dựng hệ thống hạ tầng truyền tải điện
Bạc Liêu đề nghị được Bộ Công Thương hỗ trợ trong xây dựng hệ thống hạ tầng truyền tải điện và hạ tầng điện phục vụ nuôi tôm công nghiệp và sản xuất của nhân dân...
Tin cùng chuyên mục
-
Doanh nghiệpNhà sản xuất điện lớn nhất Nhật Bản hợp tác với Dell xây dựng trung tâm dữ liệu 15 tỷ USD
Thỏa thuận này diễn ra trong bối cảnh Nhật Bản đang tìm cách củng cố ngành sản xuất thông qua AI như một phần của chiến lược tăng trưởng mới.
-
Doanh nghiệpQuyết tâm đóng điện Dự án TBA 220kV Sầm Sơn và đường dây đấu nối trong tháng 12/2026
EVNNPT đẩy nhanh tiến độ thi công, quyết tâm hoàn thành và đóng điện Dự án TBA 220kV Sầm Sơn cùng đường dây đấu nối trong tháng 12/2026
-
Doanh nghiệpVinatex lợi nhuận 9 tháng tăng hơn 40%
Lợi nhuận trước thuế hợp nhất của Vinatex ước đạt 1.470 tỷ đồng, bằng 106,5% kế hoạch năm, tăng 40,7% so với cùng kỳ năm 2025.
-
Doanh nghiệpEVNGENCO1 sản xuất hơn 28 tỷ kWh điện trong 9 tháng
EVNGENCO1 sản xuất hơn 28 tỷ kWh điện trong 9 tháng tăng 8,8% và hướng tới hoàn thành toàn diện kế hoạch năm.
-
Doanh nghiệpLào Cai có 68 dự án FDI đang triển khai, tổng vốn đăng ký hơn 832 triệu USD
Đến tháng 9/2026, toàn tỉnh có 68 dự án FDI đang triển khai, với tổng vốn đăng ký 832,15 triệu USD, tương đương khoảng 21.715 tỷ đồng.
-
Doanh nghiệpBSR xuất bán thử nghiệm sản phẩm dung môi trắng
Ngày 30/9, BSR đã xuất bán thử nghiệm 40 m3 dung môi trắng (White Spirit) cho Công ty TNHH Sơn Thế Hệ Mới, đánh dấu bước tiến mới trong đa dạng hoá danh mục sản phẩm.
-
Doanh nghiệpXây dựng và thực hành văn hóa an toàn trong EVN
Trong 9 tháng năm 2026, Tập đoàn điện lực Việt Nam huấn luyện an toàn cho hơn 50.000 cán bộ, nhân viên; tăng cường kiểm tra, ứng dụng công nghệ và thực hành nhằm nâng cao khả năng phòng ngừa rủi ro.
-
Doanh nghiệpMưa nhiều gây khó khăn khi thi công Dự án thuỷ điện tích năng Bác Ái
Mưa lớn và địa chất yếu gây khó khăn cho thi công thủy điện tích năng Bác Ái, buộc các nhà thầu tăng tốc, khắc phục khối lượng chậm và bảo đảm tiến độ dự án.
-
Doanh nghiệpTiết kiệm năng lượng, chìa khóa nâng sức cạnh tranh doanh nghiệp
Sáng 30/9, tại tỉnh Tây Ninh, Cục Năng lượng – Dầu khí (Bộ Công Thương) tổ chức Hội thảo “Tiết kiệm năng lượng trong công nghiệp: Từ chính sách đến hành động thực tiễn”.
