EVN kiến nghị 4 tỉnh bàn giao toàn bộ mặt bằng hành lang tuyến đường dây Lào Cai - Vĩnh Yên trước ngày 25/5
Tại cuộc họp về công tác giải phóng mặt bằng và tình hình thực hiện dự án đường dây 500kV Lào Cai - Vĩnh Yên do Thứ trưởng Bộ Công Thương Nguyễn Hoàng Long chủ trì sang 21/5, Phó Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) Phạm Hồng Phương kiến nghị 4 tỉnh bàn giao toàn bộ mặt bằng hành lang tuyến đường dây Lào Cai - Vĩnh Yên trước ngày 25/5.
Theo báo cáo của EVN tại cuộc họp, giải phóng mặt bằng phần móng cột dự án đã hoàn tất 100% với 468 vị trí. Tập đoàn Điện lực Việt Nam, Ban Quản lý dự án Điện 1 liên tục có các văn bản hướng dẫn, yêu cầu và thường xuyên tổ chức kiểm tra, đôn đốc các nhà thầu huy động đầy đủ nhân lực, thiết bị để thi công đồng loạt các vị trí móng cột đủ điều kiện.
Các nhà thầu đã hoàn thành mở đường công vụ cho 449/468 vị trí, đúc móng được 206 vị trí, dựng cột tại 22/468 vị trí và đang thi công tại 24 vị trí khác. Hiện nay toàn công trường duy trì liên tục hơn 2.000 công nhân, kỹ sư và 320 máy thi công, phương tiện vận chuyển các loại. Các nhà thầu thực hiện đầy đủ, nghiêm túc các biện pháp đảm bảo an toàn, vệ sinh môi trường, an toàn lao động trong quá trình thi công.
Tại cuộc họp, Phó Tổng giám đốc EVN Phạm Hồng Phương cũng báo cáo chi tiết những khó khăn, vướng mắc trong quá trình triển khai dự án. Trong đó có công tác giải phóng mặt bằng phần hành lang tuyến, chủ đầu tư mới chỉ được bàn giao 2/242 khoảng néo, tương đương 0,83%.
Trước thực tế này, EVN kiến nghị UBND các tỉnh Lào Cai, Yên Bái, Phú Thọ, Vĩnh Phúc chỉ đạo UBND các huyện nơi có dự án đi qua cần khẩn trương hoàn thành các thủ tục và bàn giao toàn bộ mặt bằng hành lang tuyến cho chủ đầu tư trước ngày 25/5/2025. Bên cạnh đó, tuyên truyền, vận động các hộ dân thực hiện tận thu cây cối trong hành lang tuyến, hoàn thành trước ngày 25/5/2025 để chủ đầu tư tổ chức thi công kéo dây.
EVN cũng kiến nghị UBND các tỉnh chỉ đạo xây dựng và phê duyệt phương án bố trí tái định cư cho các hộ dân trong hành lang tuyến đủ điều kiện tái định cư để đảm bảo an toàn đóng điện công trình trước ngày 2/9 năm nay.Trước đó, kiểm tra công tác thi công tại Trạm biến áp 500kV Lào Cai (gói thầu số 2XL -TBA500LC thuộc dự án Trạm biến áp 500kV Lào Cai và các đường dây 220kV đấu nối) tại xã Phong Niên, huyện Bảo Thắng, lãnh đạo EVN đã nghe đại diện nhà thầu thi công Công ty CP Tập đoàn PC1 (PC1) báo cáo tiến độ thực hiện gói thầu.
Theo đó, đến ngày 20/5, tiến độ xây dựng trạm biến áp 500kV Lào Cai nhà thầu đã hoàn thành 24/24 móng cột và 1/27 giàn sứ. Trong những ngày tới, nhà thầu sẽ triển khai các hạng mục như đường trong trạm, hệ thống thoát nước và mương cáp.

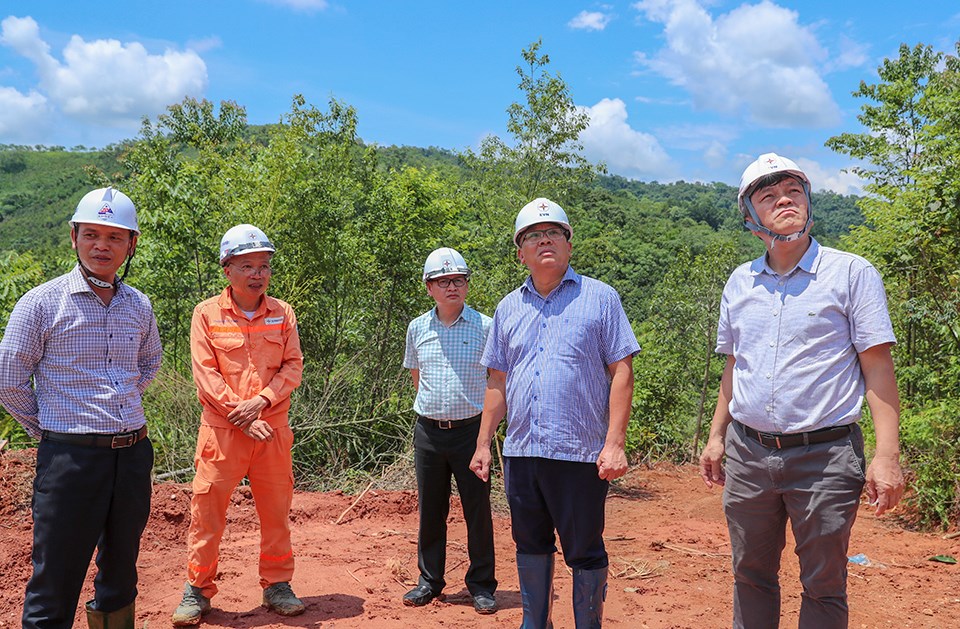

Đối với dự án đường dây 500kV Lào Cai – Vĩnh Yên, tại các vị trí VT8, VT11, VT49, VT84, VT90, VT97 thuộc gói thầu số 1, 2 trên địa bàn các huyện Bảo Thắng, Bảo Yên, lãnh đạo EVN cũng đã nghe các đơn vị báo cáo tiến độ thực hiện gói thầu.
Theo Phó Tổng giám đốc Công ty CP xây lắp và dịch vụ Sông Đà – ông Nguyễn Cao Ngọc, dù đang gặp một số khó khăn bất lợi về thời tiết cũng như công tác giải phóng mặt bằng, nhưng đơn vị vẫn đang nỗ lực để đảm bảo đạt và vượt tiến độ theo kế hoạch đã được phê duyệt. Đối với thi công phần móng, hiện đã đúc bê tông xong 30/36 vị trí móng, phấn đấu hoàn thành phần móng vào ngày 25/5. Nhà thầu cũng đã lắp dựng xong 10 vị trí cột, đang lắp dựng 8 vị trí cột, kế hoạch hoàn thành phần cột trong tháng 6/2025.
Ông Vũ Đình Bình, cán bộ kỹ thuật của Công ty CP Tập đoàn PC1 (PC1) cho biết, với dự án đường dây 500kV Lào Cai – Vĩnh Yên, đơn vị thực hiện 3 gói thầu: số 1, 3, 6. Đối với gói thầu số 1, tại thời điểm này nhà thầu đã hoàn thành phần móng ở 10/15 vị trí, 5 vị trí còn lại đang triển khai, dự kiến hoàn thành trước 30/5 theo cam kết với chủ đầu tư. Đơn vị cũng đã hoàn thiện dựng cột tại 4 vị trí và đang triển khai dựng cột tại 2 vị trí khác.
Về thiết bị, các đơn vị cũng đang đẩy nhanh cấp phát vật tư. Các đợt bàn giao cột thép, cách điện và phụ kiện, dây dẫn dự kiến hoàn tất trong tháng 6/2025.
Theo ông Hoàng Quốc Đông, Giám sát trưởng thi công gói thầu số 1 tại tỉnh Lào Cai (Ban Quản lý dự án Điện 1 - EVNPMB1), hiện các nhà thầu đang rất quyết tâm, nỗ lực và bám sát các tiến độ đã cam kết, một số hạng mục như phần móng của gói thầu số 1 đang vượt tiến độ.
“Với tính chất cấp bách của dự án, EVNPMB1 yêu cầu các lãnh đạo của đơn vị nhà thầu phải trực tiếp có mặt trên công trường, huy động tối đa nhân lực, nguồn lực tài chính, cũng như vật tư, vật liệu để đảm bảo công tác thi công liên tục, đáp ứng các yêu cầu về tiến độ, chất lượng, vệ sinh môi trường và an toàn”, ông Hoàng Quốc Đông cho biết thêm.
Theo Phó Tổng giám đốc EVN Phạm Hồng Phương, dự án đường dây 500kV Lào Cai - Vĩnh Yên bao gồm 10 gói thầu hỗn hợp, vừa xây lắp vừa cung cấp thép. Ở thời điểm hiện tại, các nhà thầu đang cơ bản đáp ứng được tiến độ yêu cầu của dự án. Hiện nay, công tác đúc móng đã hoàn thành khoảng trên 40% khối lượng, cung cấp cột thép đạt khoảng 30%, và lắp dựng cột đạt khoảng 5%. Tuy nhiên, để hoàn thành đúng theo kế hoạch, các nhà thầu vẫn phải nỗ lực rất nhiều.
Ông Phạm Hồng Phương cho biết, trong những ngày gần cuối tháng 5, trên vùng triển khai dự án diễn ra mưa liên tục, gây bất lợi cho công tác thi công, ảnh hưởng lớn đến tiến độ dự án. Vì vậy, để đẩy nhanh tiến độ trong giai đoạn sắp tới, các nhà thầu cần tập trung tăng cường nhân lực cho công tác đúc móng, dựng cột và chuẩn bị tiếp nhận phụ kiện dây dẫn.
Lãnh đạo EVN yêu cầu EVNPMB1 và các nhà thầu phải huy động tối đa nhân lực, thiết bị, tổ chức thi công 3 ca liên tục để đảm bảo hoàn thành toàn bộ phần móng trước ngày 5/6/2025. Đồng thời, tăng cường làm việc với chính quyền địa phương để tích cực phối hợp tháo gỡ các vướng mắc về bồi thường, giải phóng mặt bằng, đảm bảo tiến độ thi công.
Các đơn vị nhà thầu cũng cần bố trí khu vực lán trại, kho vật tư và máy móc thiết bị ở những vùng an toàn, tránh ảnh hưởng của mưa lũ, sạt trượt. Trong đó, đặc biệt chú trọng công tác an toàn lao động, đảm bảo an toàn tuyệt đối cho người, thiết bị và công trình.
Phó Tổng giám đốc EVN Phạm Hồng Phương cho biết, công tác giải phóng mặt bằng móng cột đã hoàn thành, nhưng việc giải phóng hành lang tuyến vẫn còn nhiều vướng mắc. Trong thời gian tới, EVN đề nghị chính quyền các địa phương nơi dự án đi qua cần tập trung phê duyệt phương án bồi thường, đền bù, tái định cư cho người dân và tổ chức chặt cây, tháo dỡ, di dời công trình, vật kiến trúc để có hành lang sạch phục vụ cho việc kéo dây và vận hành công trình.
Dự án đường dây 500kV Lào Cai – Vĩnh Yên là dự án trọng điểm quốc gia đã được Thủ tướng Chính phủ chấp thuận chủ trương đầu tư, giao Tập đoàn Điện lực Việt Nam (EVN) làm Chủ đầu tư, Ban QLDA Điện 1 là đại diện Chủ đầu tư. Đây là công trình đường dây 500kV mạch kép có tổng chiều dài 229,5km, với tổng cộng 468 vị trí móng cột điện. Dự án đi qua địa phận 4 tỉnh gồm Lào Cai, Yên Bái, Phú Thọ và Vĩnh Phúc, với điểm đầu là trạm 500kV Lào Cai, điểm cuối là trạm 500kV Vĩnh Yên. Dự án có tổng mức đầu tư hơn 7.410 tỷ đồng.
Tin liên quan
-
Doanh nghiệp
EVNNPT ký thỏa thuận hợp tác tài trợ vốn tín dụng đầu tư của nhà nước với Ngân hàng VDB
13:14' - 14/05/2025
Tổng công ty Truyền tải điện Quốc gia (EVNNPT) vừa ký thỏa thuận hợp tác tài trợ vốn tín dụng đầu tư của nhà nước với Ngân hàng Phát triển Việt Nam (VDB).
-
Doanh nghiệp
AI - Động lực đổi mới tư duy của EVN
12:17' - 14/05/2025
Bằng cách tự động hóa các quy trình thủ tục, hỗ trợ phân tích dữ liệu và dự báo, AI giúp bộ máy tại các đơn vị trong EVN ngày càng tinh gọn và chuyên nghiệp hơn.
-
Chuyển động DN
EVN thúc đẩy hợp tác năng lượng với các nước
15:07' - 13/05/2025
Lãnh đạo EVN kỳ vọng tiếp tục nhận được sự đồng hành và hỗ trợ tích cực từ các tổ chức quốc tế trong tiến trình xây dựng hệ thống năng lượng sạch, hiệu quả và phù hợp với xu thế phát triển toàn cầu.
Tin cùng chuyên mục
-
Chuyển động DN
EVNCPC tăng cường kiểm tra an toàn điện, phòng chống cháy nổ
15:50' - 05/07/2025
Trong 6 tháng đầu năm 2025, EVNCPC đã triển khai đồng bộ nhiều giải pháp nhằm tăng cường tuyên truyền, kiểm tra, hướng dẫn sử dụng điện an toàn tại các hộ gia đình và cơ sở sản xuất, kinh doanh.
-
Chuyển động DN
Vinatex chuyển dần trọng tâm từ phát triển nhanh sang phát triển xanh
16:48' - 04/07/2025
Giai đoạn 2025 - 2030 tiếp tục là thời kỳ thế giới đối mặt với nhiều biến động. Vinatex đặt mục tiêu tăng trưởng 2 con số, chuyển dần trọng tâm từ phát triển nhanh sang phát triển xanh
-
Chuyển động DN
Mục tiêu hòa đồng bộ tổ máy số 1 Dự án Thuỷ điện Hoà Bình mở rộng ngày 19/8
16:08' - 04/07/2025
Dự án Nhà máy Thủy điện Hòa Bình mở rộng đang bước vào giai đoạn nước rút với nhiều áp lực về tiến độ và khối lượng thi công.
-
Chuyển động DN
Ứng dụng phần mềm quản lý thí nghiệm tại Trạm biến áp 220kV Kiên Bình
16:05' - 04/07/2025
Công tác thí nghiệm định kỳ thiết bị là một trong những công tác trọng yếu nhằm đánh giá tình trạng làm việc của các thiết bị điện trong trạm biến áp.
-
Chuyển động DN
Tập trung hoàn thành Dự án TBA 220kV Vũng Áng và đấu nối trong tháng 7/2025
15:59' - 04/07/2025
Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) Phạm Lê Phú và đoàn công tác vừa đi kiểm tra và đôn đốc tiến độ thi công Dự án Trạm biến áp 220kV Vũng Áng và đấu nối.
-
Chuyển động DN
Đường dây 500kV Lào Cai – Vĩnh Yên: Hoàn thành kéo dây những khoảng néo đầu tiên
20:27' - 03/07/2025
Việc hoàn thành những khoảng kéo dây đầu tiên là cột mốc quan trọng, thể hiện tinh thần ‘vượt nắng thắng mưa’ của đơn vị thi công.
-
Chuyển động DN
Vietnam Airlines khai trương đường bay thẳng giữa Đà Nẵng và Osaka (Nhật Bản)
17:54' - 03/07/2025
Việc khai thác đường bay Đà Nẵng đến Osaka một lần nữa đánh dấu nỗ lực của Vietnam Airlines trong chiến lược mở rộng mạng bay tại khu vực Bắc Á.
-
Chuyển động DN
Microsoft sẽ thực hiện đợt cắt giảm nhân sự lớn nhất kể từ năm 2023
15:33' - 03/07/2025
Tập đoàn công nghệ Microsoft (Mỹ) cho biết sẽ sa thải hàng nghìn nhân viên, và đây là đợt cắt giảm thứ ba trong vài tháng gần đây.
-
Chuyển động DN
Đà Nẵng đón chuyến bay đầu tiên từ Osaka (Nhật Bản) sau thời gian tạm dừng
14:54' - 03/07/2025
Chuyến bay mang số hiệu VN337 của Hãng hàng không Quốc gia Việt Nam (Vietnam Airlines), khởi hành từ thành phố Osaka (Nhật Bản) đã hạ cánh xuống sân bay quốc tế Đà Nẵng.
