BNEWS EVNNPT làm việc với UBND tỉnh Nghệ An để đẩy nhanh bàn giao mặt bằng cho hai dự án đường dây 220kV Tương Dương – Đô Lương và Đô Lương – Nam Cấm, nhằm kịp tiến độ nhập khẩu điện từ Lào.
Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đã có buổi làm việc với UBND tỉnh Nghệ An về việc tháo gỡ vướng mắc còn lại về mặt bằng cụm dự án truyền tải điện nhập khẩu từ Lào về Việt Nam gồm đường dây 220kV Tương Dương – Đô Lương; Đô Lương – Nam Cấm.

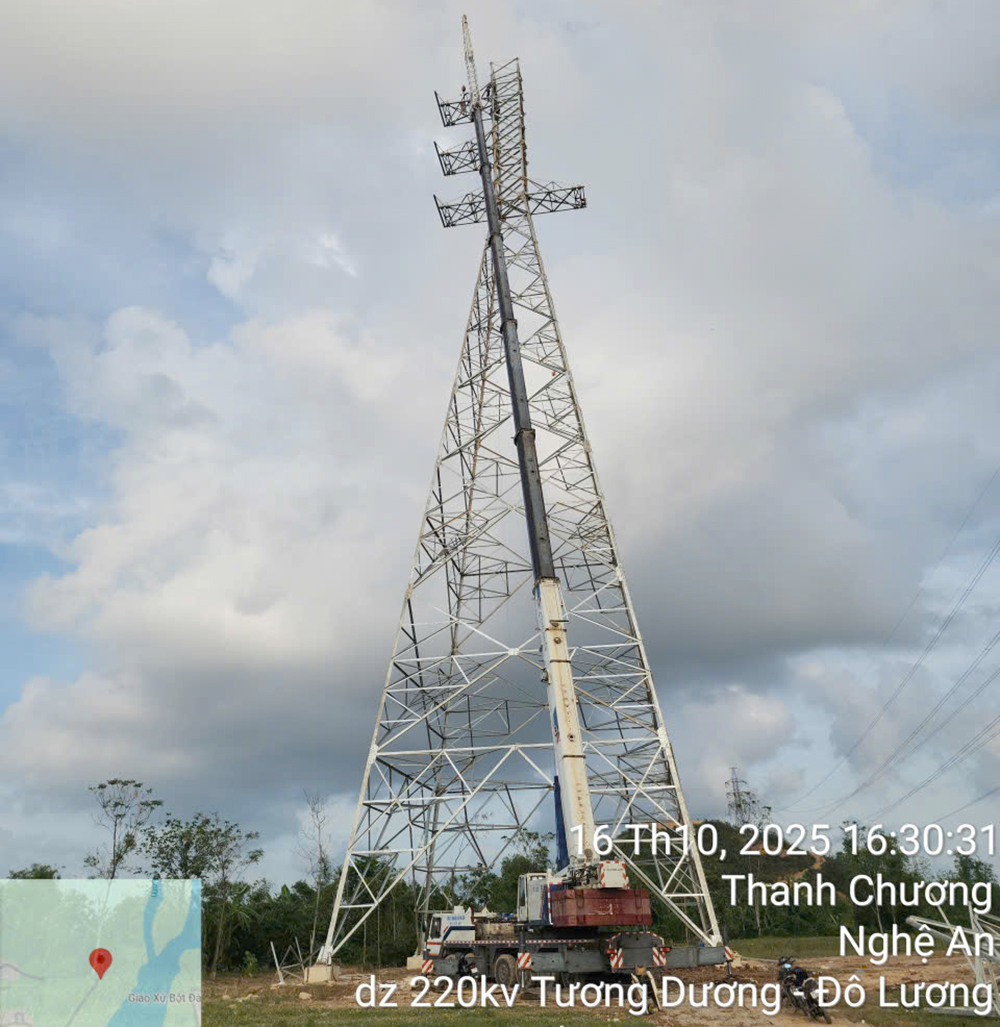

Đại diện Ban Quản lý dự án các công trình điện miền Trung (CPMB) cho biết, thực hiện nhiệm vụ Thủ tướng Chính phủ, Bộ Công Thương và EVN giao, EVNNPT đang triển khai 2 dự án truyền tải điện nhằm mục tiêu đảm bảo cung cấp điện cho tỉnh Nghệ An và phục vụ nhập khẩu điện từ Lào về Việt Nam, cụ thể: Dự án đường dây 220kV Tương Dương - Đô Lương được xây dựng trên địa bàn nhiều xã của tỉnh Nghệ An. Dự án có quy mô dài hơn 80 km gồm 2 mạch, điểm đầu từ trạm biến áp 220kV Tương Dương, điểm cuối là trạm biến áp 220kV Đô Lương.
Đến nay các địa phương của tỉnh Nghệ An đã bàn giao mặt bằng 192/192 vị trí móng. Đối với phần hành lang tuyến, hiện đã bàn giao mặt bằng 48/58 khoảng néo. Về tiến độ thi công, dự án đã hoàn thành xong phần đúc móng, dựng cột xong 188/192 vị trí, đang triển khai lắp dựng 4 vị trí. Đã kéo dây xong 29 khoảng néo, đang kéo dây 8 khoảng néo. Những khoảng néo đủ điều kiện kéo dây, các nhà thầu đang huy động lực lượng để tăng tốc thi công. Đối với dự án đường dây 220kV Đô Lương - Nam Cấm đi qua địa bàn nhiều xã của tỉnh Nghệ An. Dự án có quy mô xây dựng 2 mạch đường dây 220kV từ trạm biến áp 220kV Đô Lương đến trạm biến áp 220kV Nam Cấm với chiều dài khoảng 37 km. Phần mở rộng ngăn lộ tại trạm biến áp 220kV Đô Lương lắp đặt thiết bị cho 2 ngăn lộ 220kV trong trạm biến áp 220kV Đô Lương (hiện hữu) và liên kết hệ thống thông tin cho Đường dây 220kV Đô Lương – Nam Cấm. Đến nay, phần móng đã vận động bàn giao 106/106 vị trí, phần hành lang đã vận động bàn giao 81/107 khoảng cột. Trong công tác thi công, Dự án đúc xong 91/106 vị trí, đang thi công đồng loạt 15 vị trí, dựng cột xong 85 vị trí, đang dựng 2 vị trí đủ điều kiện, kéo dây xong 27 khoảng néo, đang kéo 1 khoảng néo đủ điều kiện còn lại.Một số vướng mắc khác như một số vị trí chưa lập phương án bồi thường, hỗ trợ giải phóng mặt bằng do vướng mắc về pháp lý và yêu cầu đủ thời gian để giải quyết, địa phương sẽ nỗ lực bàn giao mặt bằng trước ngày 31/10 như 11 trường hợp ở xã Con Cuông.
Lãnh đạo các địa phương cũng khẳng định, sẽ tiếp tục nỗ lực tuyên truyền, vận động người dân, triển khai các trình tự, thủ tục đúng quy định để bàn giao mặt bằng cho dự án đúng tiến độ.Tại buổi làm việc, Phó Tổng giám đốc EVNNPT Trương Hữu Thành cảm ơn chính quyền và nhân dân tỉnh Nghệ An trong thời gian qua đã luôn hỗ trợ, đồng thuận với các dự án điện được triển khai trên địa bàn.
Nhằm đảm bảo tiến độ thi công đóng điện 2 dự án theo chỉ đạo của Thủ tướng Chính phủ, Bộ Công Thương với mục tiêu giải phóng công suất từ cụm nhà máy thủy điện Nậm Mô tại Lào, Nhà máy điện gió Trường Sơn, Nhà máy điện gió Trường Sơn 2 đấu nối vào hệ thống điện quốc gia, EVNNPT đề nghị UBND tỉnh Nghệ An chỉ đạo UBND các xã khẩn trương hoàn thiện hồ sơ, trình phê duyệt phương án bồi thường hành lang tuyến và chi trả tiền bàn giao mặt bằng trước ngày 21/10/2025. UBND các xã tiếp tục tổ chức tuyên truyền, vận động các hộ dân đồng thuận, nhận tiền bàn giao mặt bằng dự án trong thời gian sớm nhất. Trường hợp đã thực hiện đầy đủ chế độ chính sách, thực hiện tuyên truyền, vận động theo quy định, các hộ dân vẫn không đồng thuận nhận tiền theo quyết định phê duyệt, cương quyết cản trở không cho thi công. UBND các xã khẩn trương hoàn thiện các thủ tục pháp lý, tổ chức bảo vệ thi công hỗ trợ nhà thầu triển khai thi công kéo dây bắt đầu từ ngày 26/10/2025.- Từ khóa:
- evnnpt
- truyền tải điện
- evn
Tin liên quan
Triển khai các dự án truyền tải điện cấp bách phục vụ nhập khẩu điện từ Lào
Ngày 16/10, tại Phú Thọ, Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đã có buổi làm việc với UBND tỉnh Phú Thọ về việc triển khai các dự án truyền tải điện cấp bách phục vụ nhập khẩu điện từ Lào.
Tin cùng chuyên mục
-
Chuyển động DNHà Nội ứng dụng AI cảnh báo nguy cơ mất an toàn điện
Hà Nội thí điểm ứng dụng AI tại 3 phường Xuân Đỉnh, Giảng Võ và Tây Hồ để phân tích, dự báo, cảnh báo sớm nguy cơ mất an toàn điện trước khi nhân rộng toàn thành phố.
-
Chuyển động DNTừ 18/8, Vietjet mở đường bay thẳng TP. Hồ Chí Minh - Colombo (Sri Lanka)
Hãng hàng không Vietjet sẽ chính thức khai trương đường bay thẳng giữa Thành phố Hồ Chí Minh và Colombo (Sri Lanka) từ ngày 18/8.
-
Chuyển động DNNhà xuất bản Giáo dục Việt Nam không để thiếu sách giáo khoa trước thềm năm học mới
Hướng tới ngày khai giảng năm học mới, Nhà xuất bản Giáo dục Việt Nam đang gấp rút điều chuyển, chuẩn bị cung ứng theo nhu cầu thực tế, đảm bảo không để học sinh thiếu sách trước ngày khai giảng.
-
Chuyển động DNDịch vụ điện sau công tơ: Thêm giải pháp bảo đảm an toàn cho người dân
Các dịch vụ hiện được triển khai gồm tư vấn sử dụng điện; kiểm tra, sửa chữa và khắc phục sự cố hệ thống điện sau công tơ; lắp đặt, thay thế, cải tạo hệ thống điện; bảo dưỡng thiết bị điện...
-
Chuyển động DNTrao đổi hợp tác đầu tư về năng lượng tái tạo
Việt Nam vừa bảo đảm an ninh năng lượng, vừa đẩy mạnh chuyển dịch năng lượng, hướng tới mục tiêu phát thải ròng bằng 0 vào năm 2050.
-
Chuyển động DNCác nhà máy nhiệt điện tập huấn chuyên sâu về môi trường và khí nhà kính
Tập đoàn Điện lực Việt Nam (EVN) vừa tổ chức Chương trình tập huấn chuyên sâu công tác quản lý và bảo vệ môi trường dành cho khối nhiệt điện.
-
Chuyển động DNVietravel khởi động mùa khuyến mãi Thu 2026
Công ty Cổ phần Du lịch Vietravel chính thức khởi động chiến dịch Thu 2026 với thông điệp “Khởi hành Mùa Vàng – Đón ngàn điều may”, diễn ra từ ngày 15/08 đến 31/10/2026.
-
Chuyển động DNVietnam Post chính thức triển khai mạng di động ảo
Tổng công ty Bưu điện Việt Nam - Vietnam Post công bố tham gia thị trường viễn thông di động với mô hình mạng ảo.
-
Chuyển động DNVietravel Airlines mở đường bay thẳng TP. Hồ Chí Minh – Thâm Quyến (Trung Quốc)
Theo kế hoạch khai thác, đường bay TP. Hồ Chí Minh - Thâm Quyến - TP. Hồ Chí Minh có thời gian bay khoảng 2 giờ 50 phút.
