BNEWS Bộ Công Thương và EVN đang tập trung nguồn lực đẩy nhanh tiến độ cụm dự án truyền tải điện nhập khẩu từ Lào, bảo đảm hạ tầng sẵn sàng tiếp nhận nguồn điện trong giai đoạn 2025–2026.
Dự án đường dây 220kV Tương Dương – Đô Lương và Dự án đường dây 220kV Đô Lương – Nam Cấm do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư. Dự án có ý nghĩa quan trọng nhằm đảm bảo cung cấp điện cho tỉnh Nghệ An và phục vụ nhập khẩu điện từ Lào về Việt Nam. Hiện nay dự án đang được tăng tốc thi công để phấn đấu hoàn thành trong tháng 11/2025.
Dự án đường dây 220kV Tương Dương - Đô Lương được xây dựng trên địa bàn nhiều xã của tỉnh Nghệ An. Dự án có quy mô dài hơn 80 km gồm 2 mạch, điểm đầu từ trạm biến áp 220kV Tương Dương, điểm cuối là trạm biến áp 220kV Đô Lương.
Đến nay các địa phương của tỉnh Nghệ An đã bàn giao mặt bằng 192/192 vị trí móng. Đối với phần hành lang tuyến, hiện đã bàn giao mặt bằng 44/58 khoảng néo.
Về tiến độ thi công, dự án đã hoàn thành xong phần đúc móng, dựng cột xong 182/192 vị trí, đang lắp dựng 3 vị trí. Đã kéo dây xong 28 khoảng néo với chiều dài gần 33 km, đang kéo dây 2 khoảng néo. Những khoảng néo đủ điều kiện kéo dây, các nhà thầu đang huy động lực lượng để tăng tốc thi công.
Đối với Dự án đường dây 220kV Đô Lương - Nam Cấm đi qua địa bàn nhiều xã của tỉnh Nghệ An. Dự án có quy mô xây dựng 2 mạch đường dây 220kV từ trạm biến áp 220kV Đô Lương đến trạm biến áp 220kV Nam Cấm với chiều dài khoảng 37 km. Phần mở rộng ngăn lộ tại trạm biến áp 220kV Đô Lương lắp đặt thiết bị cho 2 ngăn lộ 220kV trong trạm biến áp 220kV Đô Lương (hiện hữu) và liên kết hệ thống thông tin cho đường dây 220kV Đô Lương – Nam Cấm.

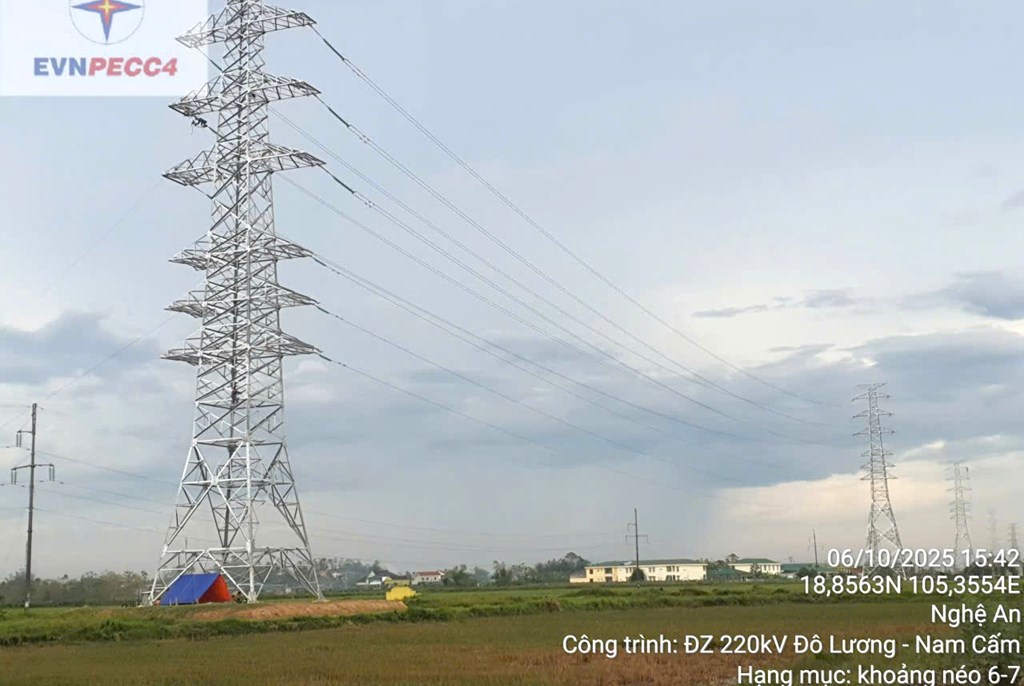

Đến nay, phần móng đã vận động bàn giao 105/106 vị trí, phần hành lang đã vận động bàn giao 38/51 khoảng néo. Trong công tác thi công, Dự án đúc xong 87/106 vị trí, đang thi công 14 vị trí, dựng cột xong 83 vị trí, kéo dây xong 15 khoảng néo với chiều dài hơn 13 km, đang kéo dây 3 khoảng néo.

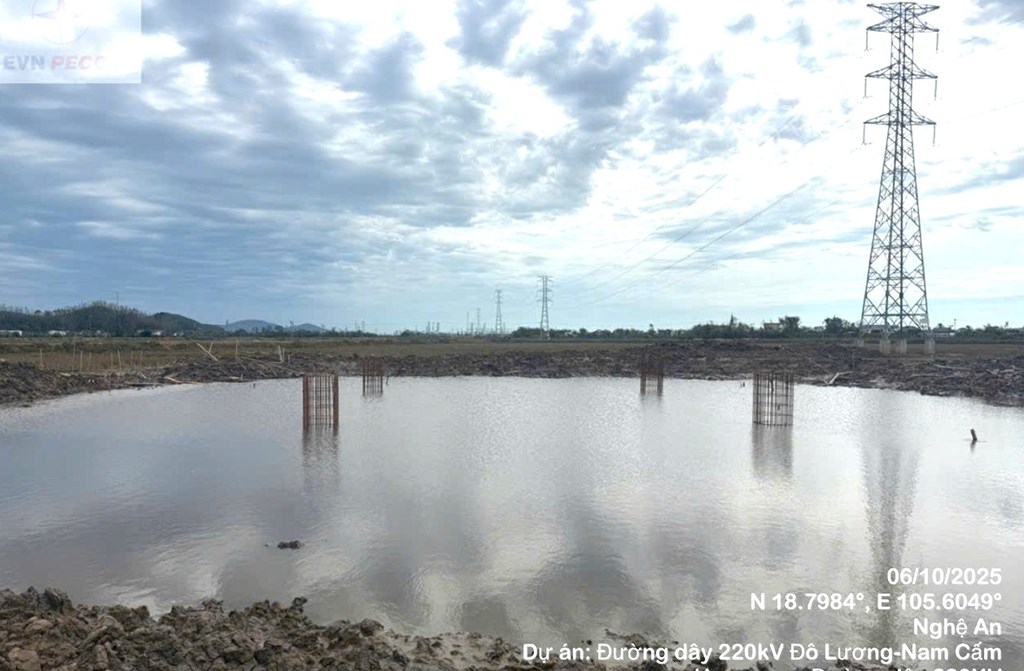

Theo lãnh đạo Ban Quản lý dự án các công trình điện miền Trung (CPMB), đơn vị được giao quản lý điều hành dự án cho biết, về tiến độ tổng thể, hiện nay cụm dự án này đang bám sát tiến độ đề ra, các nhà thầu trên công trường cũng đang huy động tối đa lực lượng để thi công. Tuy nhiên, thách thức lớn nhất của dự án này là thời tiết. Trong thời gian từ tháng 9 đến đầu tháng 10 do ảnh hưởng của liên tiếp các cơn bão nên tiến độ thi công bị chậm, đặc biệt các vị trí đang thi công móng, các khu vực đồi núi đường vào bị trôi, sạt trượt phải sửa lại đường, các vị trí dưới ruộng ngâp nước không vào thi công được. Cùng đó, địa phương vẫn chưa bàn giao hết mặt bằng vị trí cột và hành lang tuyến của cả 2 dự án.
CPMB tiếp tục phối hợp với hội đồng bồi thường giải phóng mặt bằng và UBND các xã liên quan tổ chức họp các hộ dân và tổ chức có đất đai tài sản bị ảnh hưởng bởi dự án để phổ biến chủ trương đầu tư dự án, các chế độ chính sách về bồi thường, hỗ trợ giải phóng mặt bằng để thực hiện dự án, đồng thời tiếp tục vận động các hộ dân nhận tiền bàn giao mặt bằng cho đơn vị thi công.
Theo lãnh đạo Công ty cổ phần Tập đoàn PC1, đơn vị tham gia thi công dự án cho biết, thời gian qua, do ảnh hưởng bởi thời tiết, cùng với đó lực lượng của đơn vị bị phân tán do phải thi công dự án trọng điểm khác của ngành điện nên tiến độ chưa đáp ứng được kế hoạch đề ra. Hiện nay đơn vị đã huy động nhân lực, phương tiện, máy móc tốt nhất để tập trung triển khai, đẩy nhanh tiến độ dự án với quyết tâm hoàn thành dự án trong đầu tháng 11/2025 theo đúng chỉ đạo của lãnh đạo EVNNPT.
Tại cuộc họp rà soát tiến độ dự án vào chiều ngày 6/10/2025, Phó Tổng giám đốc EVNNPT Trương Hữu Thành ghi nhận những nỗ lực CPMB và các đơn vị tham gia dự án đã hoàn thành được khối lượng công việc lớn, tuy nhiên tiến độ chung vẫn chưa đáp ứng được yêu cầu.
Các dự án truyền tải này nhằm giải tỏa công suất từ các nhà máy điện gió Lào, cụm nhà máy thủy điện Nậm Mô tại Lào, Nhà máy thủy điện Mỹ Lý, Nậm Mô 1, các nhà máy thủy điện vừa và nhỏ tại khu vực phía tây Nghệ An vào hệ thống điện quốc gia. Dự án giúp tăng cường độ tin cậy cung cấp điện cho phụ tải ngày càng phát triển của khu vực tỉnh Nghệ An và liên kết lưới điện trong khu vực. Đồng thời, đáp ứng nhu cầu điện năng cho phụ tải khu vực miền Trung, nơi tập trung một số phụ tải công nghiệp quan trọng hiện có và trong tương lai của tỉnh Nghệ An, góp phần thúc đẩy phát triển kinh tế - xã hội của tỉnh Nghệ An.
Chính vì vậy, Phó Tổng giám đốc EVNNPT Trương Hữu Thành yêu cầu yêu cầu CPMB phối hợp chặt chẽ với các sở, ngành, địa phương liên quan của tỉnh Nghệ An để sớm tháo gỡ vướng mắc mặt bằng. Phối hợp chặt chẽ với chính quyền địa phương, các tổ chức đoàn thể chính trị tuyên truyền vận động để sớm bàn giao mặt bằng cho dự án.
Đối với các đơn vị thi công, Phó Tổng giám đốc EVNNPT yêu cầu các đơn vị bổ sung nhân lực, thi công đồng thời với đào đúc móng, lắp dựng cột và triển khai kéo dây, tiếp tục phối hợp với CPMB vận động bàn giao mặt bằng các vị trí móng để thi công.
CPMB cần rà soát khó khăn, vướng mắc từng vị trí cột, từng khoảng néo hành lang tuyến của từng nhà thầu để tập trung điều hành, khó khăn vướng mắc phải báo cáo lãnh đạo Tổng công ty ngay để kịp thời giải quyết. Toàn công trường tập trung cao độ, quyết tâm cao nhất, phấn đấu hoàn thành các dự án trong đầu tháng 11/2025, đáp ứng đúng chỉ đạo của Tập đoàn Điện lực Việt Nam (EVN).
- Từ khóa:
- evn
- tập đoàn điện lực việt nam
- evnnpt
Tin liên quan
Tổng giám đốc EVNNPT đôn đốc tiến độ Dự án đường dây 220kV Than Uyên
Ngày 20/9, tại Lào Cai, Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) – ông Phạm Lê Phú đã đi kiểm tra công trường và đôn đốc tiến độ thi công Dự án đường dây 220kV Than Uyên – Lào Cai.
Tin cùng chuyên mục
-
Doanh nghiệpĐồng loạt vào cuộc, tăng tốc đưa Dự án trạm biến áp 220kV Sầm Sơn và đường dây đấu nối về đích
Thanh Hóa tăng tốc tháo gỡ vướng mắc mặt bằng, quyết tâm đưa Dự án trạm biến áp 220kV Sầm Sơn và đường dây đấu nối về đích, đóng điện trong năm 2026.
-
Doanh nghiệpĐầu tư cho môi trường: Tấm vé vàng ra thế giới của sắn Tây Ninh
Từ thực tiễn hoạt động của ngành chế biến tinh bột sắn, cơ quan quản lý xác định bảo vệ môi trường phải được đặt song hành với mục tiêu duy trì và nâng cao vị thế ngành hàng.
-
Doanh nghiệpBay cùng Vietjet với ưu đãi 20% hạng vé SkyBoss, Deluxe từ 18 - 20/8
Hành khách sẽ nhận được ưu đãi khi nhập mã HIVJ20 tại website hoặc ứng dụng Vietjet Air.
-
Doanh nghiệpChuyển đổi mô hình tăng trưởng, tạo động lực cho mục tiêu hai con số
Kinh tế Việt Nam đã duy trì đà tăng trưởng tích cực trong nhiều năm nhưng mô hình tăng trưởng cũ đã tồn tại nhiều điểm nghẽn, trong khi thách thức mới liên tục xuất hiện.
-
Doanh nghiệpThanh Hóa chấp thuận EVNNPT đầu tư đường dây 220kV Bỉm Sơn
UBND tỉnh Thanh Hóa chấp thuận Tổng công ty Truyền tải điện Quốc gia (EVNNPT) là nhà đầu tư Dự án đường dây 220kV Thanh Hóa – Bỉm Sơn dài hơn 34 km.
-
Doanh nghiệpNiger ký dự án 1,9 tỷ USD xây nhà máy lọc dầu lớn thứ ba Tây Phi
Niger ký thỏa thuận 1,9 tỷ USD với Tập đoàn Zimar và đối tác High Tech xây tổ hợp lọc hóa dầu tại Dosso, công suất 100.000 thùng/ngày để tăng giá trị dầu thô và hướng tới trung tâm năng lượng Tây Phi.
-
Doanh nghiệpChấp thuận chủ trương đầu tư Dự án Trạm biến áp 220kV An Biên và đường dây đấu nối
UBND tỉnh An Giang vừa chấp thuận chủ trương đầu tư Dự án Trạm biến áp 220kV An Biên và đường dây đấu nối do EVNNPT làm nhà đầu tư, hoàn thành quý IV/2027.
-
Doanh nghiệpĐóng điện 2 mạch đường dây 220kV Chơn Thành – Bến Cát
Đóng điện 2 mạch đường dây 220kV Chơn Thành – Bến Cát, bổ sung nguồn lực, tăng cường đảm bảo điện an toàn cho Thành phố Hồ Chí Minh và Đồng Nai.
-
Doanh nghiệpVietnam Airlines thông tin về chuyến bay VN34 quay trở lại Munich (Đức)
Liên quan đến chuyến bay VN34 từ Munich (Đức) đi Hà Nội ngày 15/8 đã quay trở lại sân bay khởi hành sau khi cất cánh, Vietnam Airlines cho biết là do kỹ thuật.
