BNEWS Một số vị trí móng của Đường dây 500kV mạch 3 đã được Tổng công ty Truyền tải điện Quốc gia (EVNNPT) bàn giao mặt bằng 1-2 tháng nhưng nhà thầu Phương Hạnh chưa triển khai thi công.
Lãnh đạo EVNNPT yêu cầu thay thế nhà thầu này.
Mới đây, ông Nguyễn Tuấn Tùng, Chủ tịch Hội đồng thành viên Tổng công ty Truyền tải điện quốc gia (EVNNPT) đã đi kiểm tra 3 vị trí móng cọc do nhà thầu Phương Hạnh thực hiện thuộc dự án đường dây 500kV nhà máy nhiệt điện (NMNĐ) Nam Định I – Thanh Hóa.
Dự án đường dây 500kV NMNĐ Nam Định I - Thanh Hóa đến nay đã bàn giao 180/180 móng, bàn giao 35/74 khoảng néo, đã hoàn thành đúc 85/180 móng cột và đang triển khai làm đường thi công, đào, đúc móng hoặc ép cọc đồng thời tại 94/180 vị trí móng, lắp đặt hoàn thành 1 cột thép và đang lắp đặt 11 cột thép.

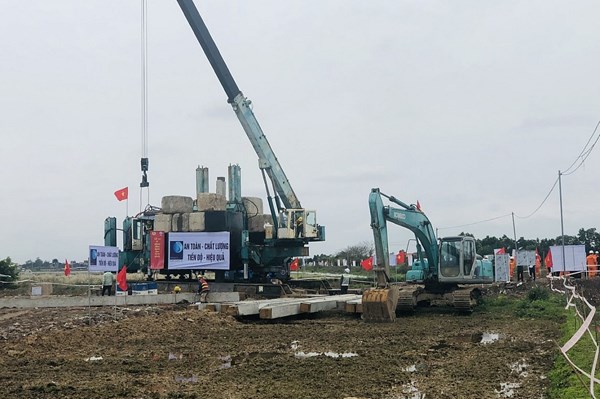

Đi thực tế, Chủ tịch EVNNPT bức xúc khi một số vị trí móng đã được chủ đầu tư bàn giao mặt bằng 1-2 tháng trước nhưng nhà thầu Phương Hạnh chưa triển khai thi công, không bố trí đủ máy ép cọc cho các vị trí móng cọc, tiềm ẩn nhiều nguy cơ làm chậm tiến độ dự án.
Để đảm bảo đóng điện các dự án đường dây 500kV mạch 3 trong tháng 6/2024 theo chỉ đạo của Thủ tướng, Chủ tịch HĐTV EVNNPT đề nghị Ban tổng giám đốc EVNNPT, Giám đốc Ban QLDA miền Bắc, Ban QLDA miền Trung và các ban, đơn vị liên quan quyết liệt điều hành, đôn đốc nhà thầu Phương Hạnh bổ sung nhân lực, máy thi công, máy ép cọc; thực hiện thi công 3 ca 4 kíp và triển khai "4 tại chỗ"… để đẩy nhanh tiến độ thi công các móng bù lại tiến độ đã bị chậm, đảm bảo tiến độ chung của dự án.
Đối với 11 vị trí móng cọc đã bàn giao mặt bằng với thời gian lớn hơn quy định của Hợp đồng đã ký kết mà nhà thầu Phương Hạnh chưa triển khai thi công thì yêu cầu thực hiện đúng quy định hợp đồng đã ký kết, khẩn trương tổ chức chọn nhà thầu thay thế.
Với các nhà thầu khác, Chủ tịch EVNNPT yêu cầu huy động bổ sung nhân lực, máy thi công để đảm bảo hoàn thành toàn bộ việc đào móng trong tháng 2/2024, hoàn thành xây dựng các móng cọc trong tháng 3/2024.
Các nhà thầu cũng cần chủ động rà soát, đôn đốc đảm bảo tiến độ cung cấp cột thép, vật tư thiết bị phù hợp với tiến độ thi công, không để xảy ra tình trạng "móng thi công xong chờ cột", "cột thi công xong chờ dây dẫn, cách điện, phụ kiện".
Ban tổng giám đốc EVNNPT được giao nhiệm vụ xây dựng phương án huy động mọi nguồn lực của các nhà thầu, các đơn vị ngành điện lực và địa phương để hỗ trợ, thực hiện việc cắt điện, dựng cột, kéo dây trong giai đoạn sắp tới.
Lãnh đạo Tổng công ty Truyền tải điện quốc gia cũng yêu cầu các các đơn vị tư vấn giám sát, các cán bộ giám sát của các ban quản lý dự án thường xuyên cập nhật, báo cáo tiến độ, ghi nhật ký thi công, chụp ảnh tình hình thi công công trường… cho từng vị trí móng của dự án theo quy định.
Đường dây 500kV mạch 3 kéo dài gồm 4 dự án thành phần, có chiều dài 514km nối từ Quảng Trạch (Quảng Bình) tới Phố Nối (Hưng Yên). Thủ tướng yêu cầu phải hoàn thành vào tháng 6, để tăng cung ứng điện cho miền Bắc, tránh tình trạng thiếu điện cục bộ như cao điểm Hè năm 2023.
Tuy nhiên, kiểm tra thực tế triển khai những ngày qua, lãnh đạo ngành điện lực cho biết tiến độ thi công nhiều vị trí móng chưa đáp ứng mục tiêu điều hành của dự án. Nhà thầu chậm triển khai công tác thỏa thuận, đền bù thi công, cũng như bố trí nhân lực triển khai thi công.
Tin liên quan
Tạo khí thế sôi nổi xây dựng Đường dây 500 kV mạch 3 Quảng Trạch - Phố Nối
Phát động thi đua trên công trường Dự án đường dây 500 kV mạch 3 nhằm tạo không khí thi đua sôi nổi, khích lệ, động viên người lao động nỗ lực đẩy nhanh tiến độ, đảm bảo chất lượng các Dự án.
Tin cùng chuyên mục
-
Doanh nghiệpEVNNPT đôn đốc tiến độ 5 dự án truyền tải điện phía Bắc
Chủ tịch EVNNPT trực tiếp kiểm tra, tháo gỡ khó khăn và động viên công nhân thi công 5 dự án trạm biến áp, đường dây truyền tải điện phía Bắc.
-
Doanh nghiệpSân bay Cà Mau dự kiến hoạt động trở lại từ ngày 18/12
Sau hơn 1 năm thi công dự án nâng cấp, mở rộng Cảng hàng không Cà Mau đến thời điểm hiện tại các hạng mục cơ bản hoàn thành và sẽ tiến hành đưa vào khai thác trở lại từ 00h00 ngày 18/12/2026.
-
Doanh nghiệpEVNNPC phối hợp tháo gỡ điểm nghẽn hạ tầng điện tại Điện Biên
EVNNPC phối hợp cùng tỉnh Điện Biên tháo gỡ điểm nghẽn hạ tầng điện, đẩy nhanh tiến độ lưới điện trọng điểm, đảm bảo an ninh năng lượng khu vực Tây Bắc.
-
Doanh nghiệpDoanh nghiệp bán lẻ tăng tốc kích cầu tiêu dùng cuối năm
Sức mua trên thị trường tiếp tục duy trì đà tăng trưởng, tạo dư địa để các doanh nghiệp đẩy mạnh hoạt động kinh doanh và kích cầu trong những tháng cuối năm.
-
Doanh nghiệpPTC3 ứng dụng AI, đổi mới tuyên truyền bảo vệ an toàn lưới điện
PTC3 ứng dụng AI đổi mới công tác tuyên truyền bảo vệ an toàn lưới điện, giúp chuyển tải kiến thức an toàn điện sinh động, dễ nhớ đến người dân.
-
Doanh nghiệpEVNNPT đôn đốc tiến độ đường dây 500kV Bình Dương 1 – Chơn Thành
Lãnh đạo EVNNPT trực tiếp kiểm tra công trường, yêu cầu tháo gỡ vướng mắc mặt bằng để đóng điện Đường dây 500kV Bình Dương 1 – Chơn Thành trong năm 2026.
-
Doanh nghiệpTháo gỡ các điểm nghẽn, hướng tới phát triển ngành sữa bền vững
Những năm qua ngành sữa dù đạt được nhiều kết quả tích cực nhưng bức tranh toàn cảnh của ngành vẫn cho thấy tồn tại những điểm yếu và hạn chế lớn cần sớm giải quyết.
-
Doanh nghiệpPetrovietnam dẫn đầu doanh nghiệp Việt trong Bảng xếp hạng Fortune Southeast Asia 500 năm 2026
Tại Hội nghị Fortune Southeast Asia 500 năm 2026, Petrovietnam được vinh danh ở vị trí thứ 11, dẫn đầu các doanh nghiệp Việt Nam.
-
Doanh nghiệpPVFCCo-Phú Mỹ điều chỉnh tăng hơn gấp đôi chỉ tiêu lợi nhuận năm 2026
PVFCCo-Phú Mỹ đã công bố thông tin bất thường về việc điều chỉnh kế hoạch sản xuất kinh doanh năm 2026, trong đó chỉ tiêu lợi nhuận sau thuế hợp nhất tăng hơn gấp đôi.
