Gỡ vướng cho dự án đường dây 220 kV Bắc Giang - Lạng Sơn
Dự án đường dây 220kV Bắc Giang - Lạng Sơn được khởi công từ tháng 12/2017 và theo kế hoạch sẽ hoàn thành vào quý IV/2022. Mặc dù đã 5 năm trôi qua, nhưng đến nay việc triển khai thi công dự án vẫn còn nhiều khó khăn do vướng đền bù giải phóng mặt bằng.
Điều này không chỉ ảnh hưởng đến việc đáp ứng nhu cầu tăng trưởng phụ tải sinh hoạt, sản xuất của tỉnh Lạng Sơn và khu vực lân cận mà còn giảm độ an toàn, tin cậy trong cung cấp điện khu vực miền Bắc.
*5 năm chưa xong mặt bằng
Dự án đường dây 220 kV Bắc Giang - Lạng Sơn với tổng vốn đầu tư hơn 816 tỷ đồng, gồm xây dựng mới đường dây 220kV, chiều dài tuyến 101,6km, từ trạm biến áp 220 kV Bắc Giang hiện có đến trạm biến 220 kV Lạng Sơn xây dựng mới; xây dựng mới 2 ngăn lộ 220 kV tại trạm biến áp 220kV Bắc Giang và nhà quản lý vận hành đường dây Lạng Sơn.
Theo Ban quản lý dự án các công trình điện miền Trung (CPMB - chủ đầu tư dự án), hiện các địa phương đã bàn giao mặt bằng móng 233/236 vị trí; bàn giao hành lang tuyến 152/236 khoảng cột (48/80 khoảng néo). Về công tác thi công, phần đường dây 220kV đã đào đúc móng 232/236 vị trí; dựng cột 223/236 vị trí; kéo dây 28/80 khoảng néo. Đáng chú ý, việc bồi thường giải phóng mặt bằng tại các vị trí còn lại gặp khó khăn, nhiều đoạn tuyến phải điều chỉnh thiết kế do ảnh hưởng chồng lấn với đường cao tốc Bắc Giang - Lạng Sơn; xác định, xét duyệt nguồn gốc đất cho các hộ dân để thực hiện thu hồi, bồi thường giải phóng mặt bằng; thủ tục xây dựng, thẩm định phê duyệt giá đất cụ thể để lập phương án bồi thường mất nhiều thời gian. Đặc biệt, nhiều hộ dân chưa đồng thuận với quy định về bồi thường hỗ trợ hạn chế khả năng sử dụng đất bị ảnh hưởng trong hành lang tuyến. Hầu hết các hộ dân có nhà, công trình bị ảnh hưởng trong hành lang tuyến không đồng ý nhận tiền và bàn giao mặt bằng, với lý do không yên tâm chung sống trong hành lang tuyến điện cao thế, ảnh hưởng đến vấn đề sức khỏe và đề nghị được bồi thường, bố trí tái định cư để di dời ra ngoài hành lang. Bên cạnh đó, sự hỗ trợ của các cấp chính quyền trong việc phê duyệt các thủ tục bồi thường giải phóng mặt bằng, bố trí nhân lực, thời gian để thực hiện giải phóng mặt bằng, nhất là thuyết phục người dân chấp hành chính sách pháp luật về bồi thường trong một số thời điểm chưa đáp ứng yêu cầu. Theo ông Nguyễn Mạnh Hùng, Chủ tịch Công ty Điện lực LiCogi 16 - đơn vị thi công dự án: "Chúng tôi nhận thi công cách đây 5 năm và khi đó thành phố Lạng Sơn bị cắt điện luân phiên. Với việc thiếu điện như vậy cũng như đây là trạm biến áp 220 kV đầu tiên của tỉnh, hy vọng thành phố sẽ tạo thuận lợi, ủng hộ công tác giải phóng mặt bằng để thi công. Thực chất khi làm chưa thấy ở đâu khó như ở đây, suốt 5 năm mà bây giờ vẫn đang thực hiện giải phóng mặt bằng, chưa đâu vào đâu cả...". Ông Hùng cho biết thêm, đơn cử như thi công móng cột, kéo dây, đến nay địa phương chưa bàn giao mặt bằng. Mặc dù có 33 khoảng kéo dây, nhưng hiện mới giao được 11 khoảng và những khoảng đó vẫn còn những sai sót, chưa hoàn thiện. Hy vọng thời gian tới, các địa phương sẽ tập trung triển khai giải phóng mặt bằng để các đơn vị thi công có mặt bằng xây dựng. Ông Nguyễn Mạnh Hải, Chủ tịch HĐQT Công ty cổ phần Thái Bình Dương - đơn vị thi công dự án cho hay, trên toàn tuyến đường dây, nhiều đoạn giao chéo người dân chưa đồng tình trong giải phóng mặt bằng. Thời gian tới, các địa phương và chủ đầu tư cần giải quyết vấn đề này nhanh chóng, còn công ty sẽ huy động tối đa nhân lực đẩy nhanh tiến độ dự án. "Công trình này đã kéo dài 5 năm, giá vật tư đến nay tăng rất nhiều, nhưng vì lợi ích chung thì chúng tôi khắc phục và quyết tâm hoàn thành dự án. Dù biết là lỗ nhưng vẫn phải làm. Chúng tôi cam kết tăng cường tối đa nhân lực, với 170 công nhân, chia thành 9 tổ thi công", ông Hải bộc bạch.* Đẩy nhanh tiến độ
Với tầm quan trọng, cấp bách để tăng cường công suất cho địa phương và khu vực lân cận; đồng thời, tạo mối liên kết lưới truyền tải, góp phần giải tỏa công suất các nguồn điện trên địa bàn tỉnh Lạng Sơn đấu nối vào hệ thống điện quốc gia, ngày 19/10, Ban Quản lý dự án các công trình điện miền Trung đã cùng các nhà thầu thi công, tư vấn giám sát… ký cam kết chiến dịch thi công nước rút trong 60 ngày đêm (từ ngày 17/10 - 15/12/2022) xây dựng dự án đường dây 220kV Bắc Giang - Lạng Sơn, quyết tâm hoàn thành và đóng điện dự án ngày 15/12/2022.
Theo ông Nguyễn Văn Tình, Phó giám đốc Ban quản lý dự án các công trình điện miền Trung, dự án 220 kV Bắc Giang - Lạng Sơn vay vốn ODA của Ngân hàng Tái Thiết Đức (kfW), hiện dự án đã gia hạn giải ngân 2 lần và cần hoàn thành các thủ tục nghiệm thu trước ngày 31/12/2022. Do đó, Tập đoàn Điện lực Việt Nam (EVN) và Tổng công ty Truyền tải điện Quốc gia (EVNNPTT) cùng các nhà thầu đặt mục tiêu hoàn thành dự án vào ngày15/12/2022, còn 15 ngày để hoàn thiện các thủ tục, đảm bảo giải ngân vốn.Liên quan đến vướng mắc trong giải phóng mặt bằng, Ban quản lý dự án sẽ tích cực làm việc với địa phương để tuyên truyền vận động người dân. Nếu người dân không đồng thuận, các địa phương cũng đặt vấn đề sẽ có lực lượng bảo vệ thi công, đảm bảo đúng tiến độ đề ra.
"Vừa rồi các tỉnh đã vào cuộc rất quyết liệt và CPMB cũng đồng hành với địa phương giải quyết vướng mắc, tháo gỡ mặt bằng bàn giao cho nhà thầu thi công để hoàn thiện dự án", ông Nguyễn Văn Tình chia sẻ. Tuyến 220 kV Bắc Giang - Lạng Sơn tại Bắc Giang có 31 vị trí chân cột. Hiện đã hoàn tất việc giải phóng mặt bằng, bàn giao cho chủ đầu tư. Liên quan hành lang tuyến, có 110 hộ thì vướng mắc 2 khoảng cột với 5 hộ dân. Ông Giáp Văn Ơn, Phó Chủ tịch huyện Lục Nam, tỉnh Bắc Giang cho hay, chủ đầu tư dù ở miền Trung nhưng đã cử cán bộ thường xuyên có mặt phối hợp với địa phương tuyên truyền, tháo gỡ vướng mắc và bồi thường giải phóng mặt bằng cho người dân. Đối với 5 hộ dân trên địa bàn xã Bảo Sơn, huyện đang rà soát hồ sơ pháp lý, nếu các hộ dân tiếp tục không đồng thuận thì sẽ tiến hành bảo vệ thi công theo đúng quy định pháp luật vào đầu tháng 11/2022 để triển khai dự án. "Chúng tôi tiếp tục thực hiện các thủ tục pháp lý, phương án đã phê duyệt và tuyên truyền vận động, nhưng các hộ vẫn chưa đồng thuận. Huyện tập trung cao độ và cam kết sẽ giải quyết xong, đảm bảo mặt bằng cho đơn vị thi công hoàn thành dự án đúng tiến độ", ông Ơn nói. Trên địa bàn tỉnh Lạng Sơn, ông Phạm Văn Hoàn, Phó giám đốc Trung tâm phát triển quỹ đất huyện Hữu Lũng cho biết, huyện có 68 vị trí móng cột và đã bàn giao được 66 vị trí, còn 2 vị trí liên quan quy hoạch đất chưa bàn giao được cho chủ đầu tư. Huyện đang xin ý kiến chỉ đạo của tỉnh và dự kiến trong tháng 11 sẽ hoàn tất việc bàn giao. Đối với hành lang tuyến, địa bàn huyện có trên 500 hộ dân bị ảnh hưởng và đã bàn giao được 19/27 khoảng néo. Dự kiến trong tháng 10 này, huyện nỗ lực bàn giao toàn bộ khoảng néo cho chủ đầu tư để kéo dây. "Chủ đầu tư luôn phối hợp với huyện trong tuyên truyền cơ chế chính sách, ý nghĩa của dự án và cơ bản người dân đồng thuận. Tuy nhiên, còn một số hộ chưa thống nhất việc xây dựng dự án. Theo chỉ đạo của tỉnh, trường hợp nào đã tuyên truyền, tính toán đền bù đầy đủ mà người dân vẫn không đồng thuận thì sẽ thực hiện cưỡng chế, bảo vệ thi công, Đến hết ngày 4/11, chúng tôi sẽ bàn giao hết mặt bằng cho chủ đầu tư", ông Phạm Văn Hoàn nói. Thông tin từ CPMB cho hay, để đảm bảo tiến độ dự án, đơn vị cùng nhà thầu thi công, tư vấn giám sát sẽ thành lập tổ công tác thường xuyên trao đổi, lập tiến độ chi tiết các công việc chưa hoàn thành, bám sát công trường để đôn đốc giám sát, kịp thời giải quyết những vướng mắc phát sinh, bàn giao mặt bằng các vị trí móng còn lại và hành lang tuyến theo kế hoạch cho các nhà thầu xây lắp. "Chúng tôi tập trung nhân lực, có mặt bằng đến đâu làm nhanh đến đó, sau đó tiến hành nghiệm thu. Do vậy, lãnh đạo các đơn vị thi công cần thường xuyên có mặt trên công trường để chỉ đạo điều hành và xử lý các vướng mắc; huy động mọi nguồn lực đẩy nhanh tiến độ thi công đáp ứng các mốc tiến độ theo cam kết đề ra", ông Nguyễn Văn Tình cho hay./.Tin liên quan
-
Doanh nghiệp

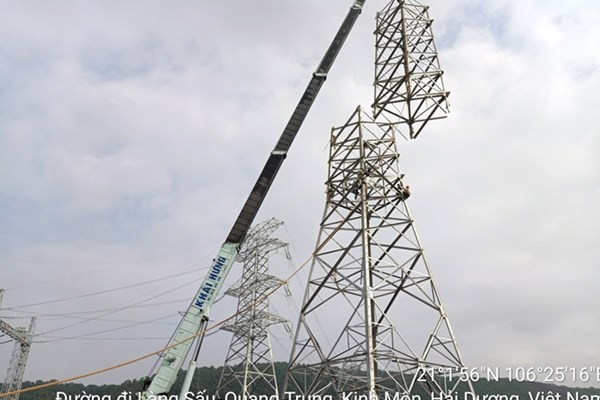

Đấy nhanh thi công đường dây 220 kV Nhiệt điện Hải Dương – Trạm 500 kV Phố Nối
13:39' - 14/10/2022
Ngày 14/10, UBND huyện Kim Thành, tỉnh Hải Dương đã tổ chức hỗ trợ thi công kéo đường dây 220 kV Nhiệt điện Hải Dương – Trạm 500 kV Phố Nối đoạn qua thôn Thượng Đỗ 1, xã Thượng Vũ.
-
Doanh nghiệp
Đóng điện đường dây 220kV vượt biển Kiên Bình - Phú Quốc
12:34' - 14/10/2022
Ngày 14/10, tại Kiên Giang, Tổng công ty Điện lực miền Nam (EVNSPC) tổ chức Lễ đóng điện vận hành cấp điện áp 110kV giai đoạn 1, công trình đường dây 220kV vượt biển Kiên Bình - Phú Quốc.
Tin cùng chuyên mục
-
Kinh tế & Xã hội
Cầu Bình Phước 1 trên Quốc lộ 1 hoàn thành nâng tĩnh không thêm hơn 1,2m
12:50'
Sáng 23/12, Sở Xây dựng TP. Hồ Chí Minh đã tổ chức thông xe dự án nâng tĩnh không cầu Bình Phước 1 trên Quốc lộ 1 (nay là đường Đỗ Mười).
-
Kinh tế & Xã hội
Du lịch Đồng Tháp bứt phá nhờ chuyển đổi số
12:22'
Năm 2025, tỉnh Đồng Tháp ước đón 7,25 triệu lượt khách, doanh thu hơn 4.100 tỷ đồng nhờ đẩy mạnh chuyển đổi số, quảng bá thông minh và phát triển du lịch xanh, bền vững
-
Kinh tế & Xã hội
Cảnh báo các nguy cơ gây mất an toàn trên tuyến cao tốc Vân Phong - Nha Trang
11:27'
Cục Cảnh sát giao thông vừa phối hợp với Cục Đường bộ Việt Nam rà soát, phát hiện nhiều vấn đề tồn tại ảnh hưởng đến việc bảo đảm trật tự, an toàn giao thông trên tuyến cao tốc Vân Phong - Nha Trang.
-
Kinh tế & Xã hội
Tạm giữ lái xe gây tai nạn liên hoàn 7 ô tô trên Quốc lộ 5 làm 2 người tử vong
09:57'
Ngày 23/12, cơ quan cảnh sát điều tra đã ra lệnh tạm giữ khẩn cấp Nguyễn Quang Thinh là lái xe gây ra vụ tai nạn liên hoàn 7 xe ô tô trên Quốc lộ 5 ngày 22/12 làm 2 người tử vong và 1 người bị thương.
-
Kinh tế & Xã hội
Đường Lâm: Lưu giữ giá trị thời gian qua mô hình du lịch hiện đại
09:31'
Từ mô hình du lịch tham quan trong ngày, làng cổ Đường Lâm đang chứng kiến sự dịch chuyển sang du lịch cộng đồng, homestay và các dịch vụ trải nghiệm gắn với đời sống dân cư.
-
Kinh tế & Xã hội
Thông tin mới nhất về vụ cháy lớn tại chợ Xanh Hà Nội
09:13'
Rạng sáng 23/12, vụ cháy lớn tại chợ Xanh, phố Trần Nguyên Đán, phường Phương Liệt (Hà Nội) đã được lực lượng chức năng khống chế kịp thời, ngăn cháy lan, đảm bảo an toàn khu dân cư xung quanh.
-
Kinh tế & Xã hội
Quảng Ngãi tỷ lệ che phủ rừng đạt gần 60%
07:34'
Theo thống kê của Sở Nông nghiệp và Môi trường tỉnh Quảng Ngãi, trong 5 năm, từ 2021 – 2025, tỉnh đã trồng mới được gần 128.000 ha rừng.
-
Kinh tế & Xã hội
Lịch thi đấu bóng đá hôm nay ngày 23/12/2025
05:00'
Bnews. Lịch thi đấu bóng đá hôm nay 23/12, sáng mai 24/12 các trận đấu trong nước, quốc tế đêm nay và sáng mai được cập nhật mới nhất, chính xác nhất. Lịch thi đấu ngoại hạng Anh, La Liga, Bundesliga.
-
Kinh tế & Xã hội
Khống chế kịp thời vụ cháy xưởng bông tại Quảng Ninh
19:51' - 22/12/2025
Diện tích đám cháy được xác định khoảng 200m2, tuy nhiên do vật liệu tại xưởng chủ yếu là bông sợi nên ngọn lửa cháy lan nhanh và tỏa nhiều khói đặc.

Thi công tại trạm biến áp 220 kV Lạng Sơn. Ảnh: Huy Hùng/TTXVN
Thi công tại trạm biến áp 220 kV Lạng Sơn. Ảnh: Huy Hùng/TTXVN
Ký cam kết 60 ngày đêm thi công, hoàn thành dự án vào thời điểm 15/12/2022. Ảnh: Huy Hùng/TTXVN
Ông Nguyễn Văn Tình, Phó giám đốc Ban quản lý Dự án các công trình điện miền Trung chia sẻ tại dự án. Ảnh: Huy Hùng/TTXVN
