Hoàn thành Dự án Nâng cấp hệ thống điều khiển các trạm biến áp 500kV, 220kV khu vực miền Bắc
Sáng 10/1, Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Ban Quản lý dự án các công trình điện miền Bắc (NPMB) và các đơn vị liên quan đã thi công hoàn thành công trình thành phần trạm biến áp 220kV Hà Đông, qua đó hoàn thành toàn bộ Dự án Nâng cấp hệ thống điều khiển các trạm biến áp 500kV, 220kV khu vực miền Bắc.
Dự án do EVNNPT làm chủ đầu tư, NPMB là đơn vị thay mặt quản lý dự án, Công ty Truyền tải điện 1 thực hiện tư vấn giám sát và tiếp nhận quản lý vận hành.
Quy mô Dự án bao gồm Nâng cấp hệ thống điều khiển, bảo vệ cho các trạm biến áp khu vực miền Bắc gồm: Trạm biến áp 500kV Hòa Bình, 500kV Hà Tĩnh, 220kV Hà Đông, 220kV Thái Nguyên và 220kV Vinh với quy mô chính như sau:
Trang bị mới hệ thống điều khiển máy tính theo Quy định về hệ thống điều khiển TBA 500kV, 220kV, 110kV số 176/QĐ-EVN ngày 04/3/2016 của Tập đoàn Điện lực Việt Nam.
Trang bị hệ thống điều khiển tích hợp thay thế cho hệ thống điều khiển truyền thống tại trạm (đối với trạm biến áp 500kV Hòa Bình, 500kV Hà Tĩnh).
Nâng cấp hệ thống truyền dữ liệu lên Trung tâm điều độ Hệ thống điện miền Bắc đã được trang bị trong dự án“Hoàn thiện tín hiệu SCADA”của Công ty Truyền tải điện 1 thành hệ thống điều khiển tích hợp đáp ứng quy định hiện hành, trên cơ sở tận dụng tối đa, hiệu quả các thiết bị các thiết bị phần cứng cũng như phần mềm hiện có (đối với Trạm biến áp 220kV Hà Đông, 220kV Thái Nguyên và 220kV Vinh).
Hệ thống điều khiển trang bị mới cho trạm đảm bảo kết nối tín hiệu SCADA tới các trung tâm điều khiển và kết nối tín hiệu giám sát về tổ thao tác lưu động phù hợp với phương thức điều khiển xa và vận hành không người trực; Thay thế các tủ điều khiển hiện hữu trong nhà điều khiển bằng các tủ điều khiển có trang bị các bộ điều khiển mức ngăn (BCU).
Bổ sung hệ thống nhà Bayhousing, mương cáp để phù hợp với nâng cấp hệ thống điều khiển bảo vệ, máy tính tại từng trạm biến áp.
Quá trình triển khai dự án gặp nhiều khó khăn, thách thức do khối lượng công việc lớn và thực hiện trong các trạm biến áp 500kV, 220kV hiện hữu đang mang điện nên công tác bố trí lịch cắt điện gặp nhiều khó khăn, thiết bị trong trạm đã qua nhiều lần nâng cấp, cải tạo nên không đồng bộ.
Tuy nhiên, với sự quan tâm, động viên và chỉ đạo sát sao của lãnh đạo EVNNPT và sự giúp đỡ của Công ty Truyền tải điện 1, sự hỗ trợ của các đơn vị điều độ Trung tâm điều độ Hệ thống điện miền Bắc, các đơn vị điện lực; NPMB cùng các đơn vị thi công, tư vấn thiết kế, tư vấn giám sát và các cấp điều độ sự phối hợp nhịp nhàng với trong việc bố trí lịch cắt điện để tổ chức thi công.
Đến sáng ngày 10/1/2026, NPMB cùng các đơn vị hoàn thành nâng cấp hệ thống điều khiển bảo vệ tại trạm biến áp 220kV Hà Đông, công trình cuối cùng của Dự án Nâng cấp hệ thống điều khiển bảo vệ các trạm biến áp 500kV, 220kV khu vực miền Bắc.
Trước đó NPMB cũng đã hoàn thành trạm biến áp 220kV Hưng Đông vào ngày 30/12/2023, trạm biến áp 500kV Hòa Bình vào ngày 8/1/2024, trạm biến áp 500kV Hà Tĩnh vào ngày 29/3/2025, trạm biến áp 220kV Thái Nguyên vào ngày 15/4/2025.
Việc hoàn thành Nâng cấp hệ thống điều khiển giám sát hiện hữu theo kiểu truyền thống bằng công nghệ đo lường, điều khiển bằng hệ thống máy tính với hệ thống truyền thông hiện đại nhằm đáp ứng về độ tin cậy, an toàn vận hành, đồng thời là nền tảng cho việc phát triển thành mô hình trạm không người trực nhằm giảm thiểu nhân viên quản lý vận hành trạm, là tiền đề cho phát triển hệ thống lưới điện thông minh (Smart Grid).
Cùng đó, nâng cao khả năng vận hành hệ thống điều khiển bảo vệ của các Trạm biến áp 500kV, 220kV nút có vai trò quan trọng trong hệ thống lưới điện truyền tải; Nâng cao khả năng đáp ứng xử lý tác động bảo vệ khi có sự cố, nâng cao năng lực lưu trữ dữ liệu và quản lý vận hành, tăng cường năng lực vận hành bằng hệ thống máy tính; góp phần cho công tác vận hành an toàn, tin cậy hệ thống truyền tải khu vực miền Bắc.
Tin cùng chuyên mục
-
Doanh nghiệp
Tokyu mở rộng dự án đô thị tại Việt Nam, tăng gấp 6 lần nguồn cung nhà ở
07:00'
Theo Nikkei Asia, tập đoàn đường sắt và bất động sản Nhật Bản Tokyu đang mở rộng dự án Thành phố Mới Bình Dương, đặt mục tiêu nâng nguồn cung nhà ở lên 18.000 căn vào năm 2040, gấp 6 lần hiện nay.
-
Doanh nghiệp
Khánh thành Nhà máy Unitex 3.379 tỷ đồng tại Tây Ninh
21:50' - 23/01/2026
Ngày 23/1, Công ty cổ phần Sợi Thế Kỷ khánh thành Nhà máy sản xuất sợi tổng hợp và vải thành phẩm Unitex tại Tây Ninh, quy mô 10 ha, công suất 75.000 tấn/năm, góp phần thúc đẩy công nghiệp địa phương.
-
Doanh nghiệp
Cú hích nâng sức cạnh tranh doanh nghiệp Việt
20:31' - 23/01/2026
Cục Xúc tiến thương mại (Bộ Công Thương) và Đại học RMIT Việt Nam đã ký kết Biên bản ghi nhớ (MOU) hợp tác nhằm tăng cường năng lực cạnh tranh của doanh nghiệp Việt Nam.
-
Doanh nghiệp
Nhiều hãng hàng không Hàn Quốc cấm sử dụng sạc dự phòng trên máy bay
12:40' - 23/01/2026
Mặc dù hành khách được phép mang sạc dự phòng vào khoang máy bay, nhưng phải để trong một túi riêng, cất giữ trong tầm tay cá nhân và không được đặt trong khoang hành lý phía trên.
-
Doanh nghiệp
Vietjet mở bán vé đường bay Hà Nội - Shizuoka (Nhật Bản) với ưu đãi giảm 20%
16:07' - 22/01/2026
Vietjet dành tặng chương trình ưu đãi giảm 20% giá vé Deluxe (chưa bao gồm thuế, phí), áp dụng cho tất cả hành khách đặt vé trên các đường bay Nhật Bản và nhập mã HELLOSHIZUOKA.
-
Doanh nghiệp
Vietnam Airlines dự kiến khai thác hơn 1.300 chuyến bay đêm dịp Tết
15:04' - 22/01/2026
Việc tăng cường bay đêm của Vietnam Airlines được triển khai trong bối cảnh ngành hàng không Việt Nam đồng loạt tối ưu phương án khai thác dịp Tết
-
Doanh nghiệp
Doanh nghiệp Quảng Ninh duy trì thu nhập và thưởng Tết 2026 ổn định
09:28' - 22/01/2026
Theo báo cáo tổng hợp của Sở Nội vụ Quảng Ninh, nhìn chung các doanh nghiệp trên địa bàn tỉnh duy trì mức lương, thu nhập đảm bảo cao hơn mức lương tối thiểu vùng theo quy định.
-
Doanh nghiệp
Các công nghệ phát thải carbon thấp trong sản xuất nhiên liệu và hóa chất
21:57' - 21/01/2026
Ngày 21/1, Petrovietnam, VPI đã phối hợp với nhà bản quyền công nghệ Topsoe Sdn tổ chức Hội thảo khoa học chuyên đề “Chuyển dịch năng lượng: Các công nghệ phát thải carbon thấp”.
-
Doanh nghiệp
Phối hợp vận hành lưới điện liên kết Việt Nam – Trung Quốc
16:51' - 21/01/2026
Ngày 21/1 tại Đà Nẵng, NSMO phối hợp các đơn vị điện lực Trung Quốc tổ chức Hội nghị vận hành lưới điện liên kết Việt Nam – Trung Quốc năm 2025, thống nhất kế hoạch vận hành năm 2026.

Các đơn vị liên quan chứng kiến nghiệm thu hoàn thành dự án. Ảnh: EVNNPT

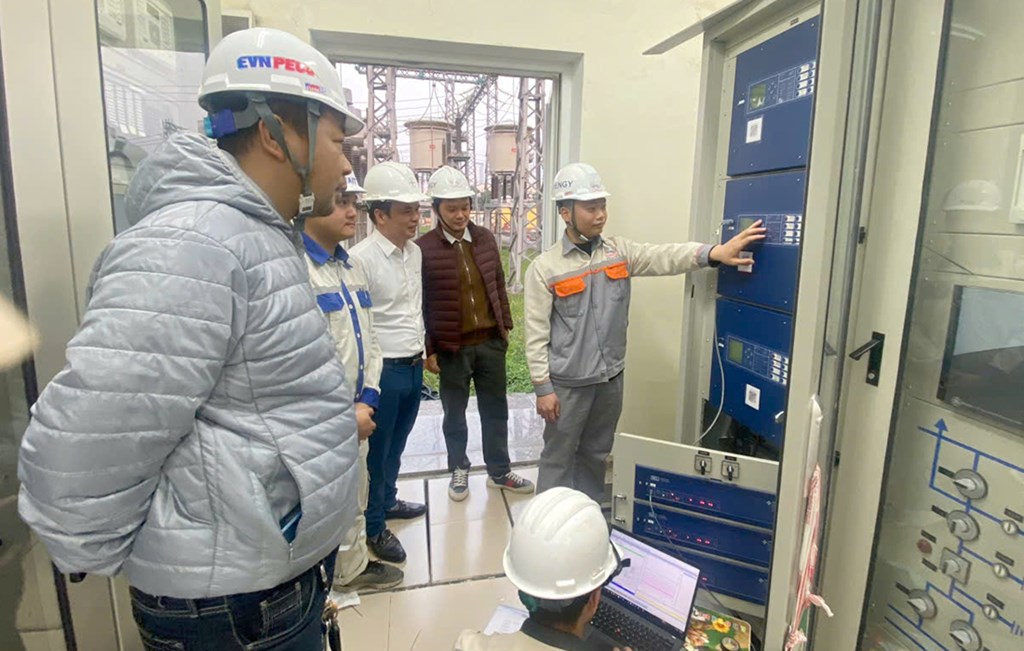

Các đơn vị thuộc EVNNPT phối hợp kiểm tra thiết bị trước khi đóng điện. Ảnh: EVNNPT

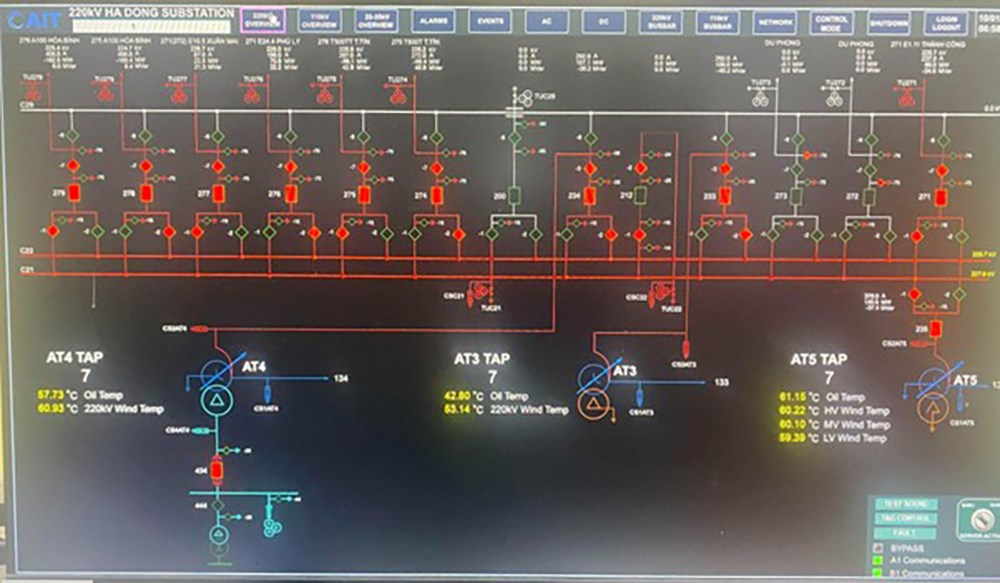

Các thông số kỹ thuật sau khi hoàn thành TBA 220kV Hà Đông thuộc Dự án được đảm bảo vận hành an toàn. Ảnh: EVNNPC
