Nâng tải đường dây 110 kV Đăk Hà - Đăk Tô

21:07' - 30/10/2019
BNEWS Sau gần 1 tháng thi công, tối 30/10, Tổng Công ty Điện lực miền Trung, Công ty Điện lực Kon Tum đã tổ chức nghiệm thu, đóng điện dự án Nâng cao khả năng mang tải đường dây 110 kV Đăk Hà - Đăk Tô.
Nâng tải đường dây 110 kV Đăk Hà - Đăk Tô
Việc hoàn thành và đóng điện tuyến đường dây 110 kV Đăk Hà - Đăk Tô sẽ giúp  nâng cao khả năng truyền tải, cấp điện cho 5 huyện gồm: Đăk Hà, Đăk Tô, Ngọc Hồi, Đăk Glei, Tu Mơ Rông và giải tỏa công suất phát điện của các nhà máy thủy điện trên địa bàn tỉnh Kon Tum.

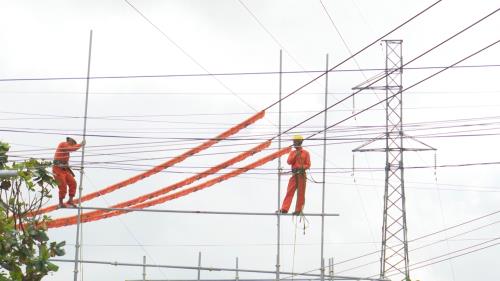

Dự án nâng cao khả năng mang tải đường dây 110 kV Đăk Hà - Đăk Tô có tổng chiều dài gần 38km. Tổng mức đầu tư là 94 tỷ đồng do Tổng Công ty Điện lực miền Trung làm chủ đầu tư. Dự án được thi công làm 2 giai đoạn, giai đoạn 1 từ ngày 4-11/10/2019, xây dựng mới 35 vị trí, cải tạo 01 vị trí đường dây Đăk Hà - Tân Mai.

Giai đoạn 2 thi công từ ngày 22 - 29/10/2019, xây dựng 28 vị trí mới và cải tạo 9 vị trí. Việc thi công hoàn thành và đóng điện dự án nâng cao khả năng mang tải đường dây 110 kV Đăk Hà - Đăk Tô sẽ góp phần đảm bảo nguồn điện ổn định, an toàn, chất lượng cho hơn 47.000 khách hàng, 643 trạm biến áp ở 5 huyện trên của tỉnh Kon Tum.

Để dự án hoàn thành đúng tiến độ, đảm bảo chất lượng, ngoài sự nỗ lực của đơn vị thi công, Điện lực Kon Tum, còn có sự hỗ trợ, chia sẻ từ chính quyền địa phương và người dân trong khu vực (bị ảnh hưởng việc cấp điện trong quá trình thi công).

Để hạn chế thấp nhất sự ảnh hưởng việc cấp điện cho khách hàng trong suốt quá trình thi công, Điện lực Kon Tum đã bố trí tăng cường nhân lực trực 24/24h sẵn sàng khắc phục sự cố và cấp điện trở lại trong thời gian sớm nhất nếu xảy ra hiện tượng bất thường và sự cố xảy ra./.
