BNEWS Sau 3 năm kể từ thời điểm khởi công 2 dự án điện, ngành chức năng vẫn chưa hoàn thành việc kiểm kê, kiểm đếm để làm cơ sở lập hồ sơ thu hồi đất.
Chủ tịch UBND tỉnh Đắk Nông vừa có văn bản chỉ đạo UBND các huyện, thành phố đẩy nhanh việc giải phóng mặt bằng, phục vụ thi công các dự án hạ tầng lưới điện trên địa bàn. Theo Sở Tài nguyên và Môi trường Đắk Nông, hiện tại, Tổng Công ty Điện lực miền Trung (Tập đoàn Điện lực Việt Nam) đang triển khai 4 dự án hạ tầng lưới điện trên địa bàn tỉnh với tổng mức đầu tư hơn 500 tỷ đồng.
Theo đó, Chủ tịch UBND tỉnh Đắk Nông phê bình Chủ tịch UBND thành phố Gia Nghĩa, Chủ tịch UBND huyện Đắk R’lấp vì chậm trễ trong việc thực hiện chỉ đạo của UBND tỉnh liên quan tới dự án trạm biến áp 110 kV Gia Nghĩa và đấu nối; đồng thời yêu cầu xử lý trách nhiệm các tổ chức, cá nhân liên quan và khẩn trương thực hiện giải phóng mặt bằng, phục vụ triển khai dự án. Sau 3 năm kể từ thời điểm khởi công 2 dự án (trạm biến áp 110 kV Gia Nghĩa và đấu nối, và dự án cải tạo lưới điện trung hạ áp tỉnh Đắk Nông), ngành chức năng vẫn chưa hoàn thành việc kiểm kê, kiểm đếm để làm cơ sở lập hồ sơ thu hồi đất. Riêng đối với dự án trạm biến áp 110 kV Gia Nghĩa và đấu nối, ngành chức năng thành phố Gia Nghĩa và huyện Đắk R’lấp đang lập hồ sơ cưỡng chế thu hồi đất một số trường hợp để bàn giao vị trí xây dựng trạm biến áp, móng trụ và hành lang tuyến. Hiện tại, chủ đầu tư vẫn chưa có mặt bằng để xây dựng trạm biến áp, các móng trụ… Vướng mắc lớn nhất hiện nay là giải phóng mặt bằng và theo Sở Tài nguyên và Môi trường Đắk Nông có dự án đã 7 tháng không có chuyển biến gì đáng kể liên quan tới việc này. Cũng theo Sở Tài nguyên và Môi trường Đắk Nông, việc triển khai dự án trạm biến áp 110 kV Tuy Đức và đấu nối với tổng mức đầu tư gần 170 tỷ đồng cũng đang “giậm chân tại chỗ” do vướng mắc liên quan tới chồng lấn quy hoạch mỏ bô xít Đắk Nông (được phê duyệt tại Quyết định số 866/QĐ-TTg, ngày 18/7/2023 của Thủ tướng Chính phủ về phê duyệt Quy hoạch thăm dò, khai thác, chế biến và sử dụng các loại khoáng sản thời kỳ 2021 - 2030, tầm nhìn đến năm 2050). UBND tỉnh Đắk Nông đã có công văn xin ý kiến Bộ Tài nguyên và Môi trường đối với việc chồng lấn quy hoạch, cũng như cách thức bảo vệ, tập kết, lưu trữ khoáng sản thu hồi nhưng chưa sử dụng trong quá trình thi công dự án nhưng đến nay chưa nhận được phản hồi. Do đó, chưa đủ cơ sở để hướng dẫn Tổng Công ty Điện lực miền Trung về việc thực hiện dự án.Theo ngành chức năng tỉnh Đắk Nông, tại Quyết định số 1246/QĐ-TTg, ngày 23/10/2024, Thủ tướng Chính phủ đã phê duyệt việc gia hạn thời gian giải ngân dự án lưới điện hiệu quả tại các thành phố vừa và nhỏ đến ngày 30/12/2025; trong đó, tỉnh Đắk Nông có 2 dự án, bao gồm: trạm biến áp 110kV Gia Nghĩa và đấu nối, dự án cải tạo lưới điện trung hạ áp tỉnh Đắk Nông.
Theo Tổng công ty Điện lực miền Trung cho biết, việc triển khai các dự án hạ tầng lưới điện tại tỉnh Đắk Nông thời gian qua gặp nhiều khó khăn, vướng mắc liên quan tới bồi thường, giải phóng mặt bằng và tình trạng chồng lấn quy hoạch các mỏ khoáng sản (bô xít, đất san lấp). Hiện tại, đơn vị đang kiến nghị các ngành chức năng, chính quyền địa phương tỉnh Đắk Nông tập trung giải pháp nhằm tháo gỡ vướng mức, đẩy nhanh tiến độ dự án cải tạo, nâng cấp lưới điện. Đây là công việc quan trọng trong bối cảnh nhu cầu sử dụng điện của người dân ngày càng tăng cao và hạ tầng ngành điện cần sớm được cải tạo, đầu tư, nâng cấp để nâng cao chất lượng cung ứng điện cũng như đảm bảo vấn đề về an toàn điện…- Từ khóa:
- hạ tầng lưới điện
- lưới điện
- đăk nông
Tin liên quan

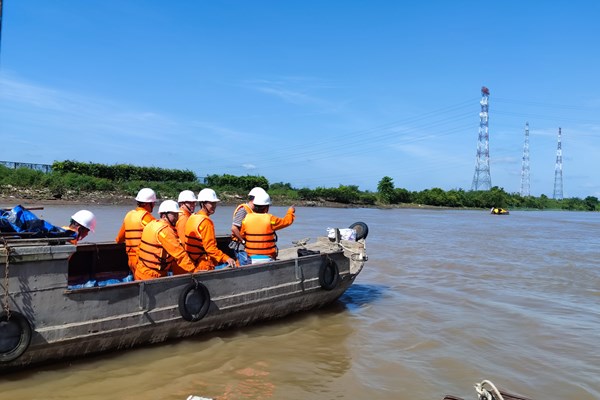

PTC4 đảm bảo vận hành lưới điện miền Tây
Đơn vị đã áp dụng linh hoạt các giải pháp công nghệ và sáng kiến phù hợp với khu vực hành lang bảo vệ an toàn đường dây và tập quán sinh hoạt của người dân bản địa,
Tin cùng chuyên mục
-
Kinh tế Việt NamCarbon xanh dương: Cơ hội mới cho rừng ngập mặn Cần Thơ
Bà Francesca Bellone đánh giá Cần Thơ có tiềm năng đóng góp quan trọng vào phát triển carbon xanh dương tại Đồng bằng sông Cửu Long nhờ hệ sinh thái rừng ngập mặn.
-
Kinh tế Việt NamChốt cơ chế xử lý vi phạm tại 12 dự án liên quan đến Tập đoàn Mường Thanh
Theo UBND thành phố Hà Nội, các dự án đã có những vi phạm về đầu tư, đất đai, quy hoạch, xây dựng được cơ quan thanh tra, kiểm tra chỉ ra nhưng chưa xử lý dứt điểm.
-
Kinh tế Việt NamHà Nội thông qua nghị quyết về điều chỉnh địa giới hành chính với Phú Thọ
HĐND thành phố thống nhất phương án điều chỉnh 4.006,38 ha diện tích tự nhiên và 1.057 người từ tỉnh Phú Thọ về Hà Nội, bổ sung vào địa giới hành chính xã Ba Vì và xã Yên Xuân.
-
Kinh tế Việt NamHà Nội thông qua chủ trương tái thiết không gian khu vực hồ Hoàn Kiếm và vùng phụ cận
Mục tiêu là hình thành không gian quảng trường lớn, mở rộng không gian công cộng, tổ chức lại giao thông và không gian ngầm, đồng thời bảo tồn, phát huy giá trị di sản tại khu vực trung tâm Thủ đô.
-
Kinh tế Việt NamGiá tối đa đăng kiểm với ô tô con là 281.800 đồng
Bộ Xây dựng vừa ban hành biểu giá tối đa dịch vụ kiểm định, miễn kiểm định lần đầu cho xe cơ giới, xe máy chuyên dùng.
-
Kinh tế Việt NamƯu tiên kết nối giao thông sân bay Long Thành - TP. Hồ Chí Minh
Ngày 28/10, Tổng Công ty Cảng hàng không Việt Nam (ACV) cho biết, theo kế hoạch, tháng 12 năm nay Cảng hàng không Quốc tế Long Thành (sân bay Long Thành) sẽ khai thác thương mại.
-
Kinh tế Việt NamĐầu tư 2.100 tỷ đồng nâng cấp Quốc lộ 28 qua Lâm Đồng
Tỉnh Lâm Đồng đang phối hợp với chủ đầu tư và các địa phương liên quan hoàn tất thủ tục để khởi công Dự án cải tạo, nâng cấp Quốc lộ 28 đoạn Di Linh - Gia Nghĩa vào tháng 12/2026.
-
Kinh tế Việt NamViệt Nam cần “đường đi” để hình thành ngành công nghiệp CCS
Trao đổi với phóng viên TTXVN, Tổng Giám đốc Roland Berger Việt Nam khẳng định bên cạnh việc Luật hoá, Việt Nam còn cần “đường đi” để hình thành ngành công nghiệp CCS có hiệu quả kinh tế.
-
Kinh tế Việt NamKhơi thông dòng vốn đầu tư công: Động lực tăng trưởng của thành phố Huế
Trước áp lực hoàn thành mục tiêu tăng trưởng kinh tế năm 2026, thành phố Huế đang tập trung tháo gỡ các điểm nghẽn, đôn đốc thi công và đẩy nhanh giải ngân vốn đầu tư công.
