BNEWS EVNNPT đang tập trung nguồn lực, quyết tâm tháo gỡ vướng mắc để đóng điện dự án đường dây 220kV Than Uyên – Lào Cai trong tháng 9/2026.
Tập trung cao độ, quyết tâm đóng điện Dự án đường dây 220kV Than Uyên – Lào Cai trong tháng 9/2026 là yêu cầu của ông Hoàng Xuân Khôi – Quyền Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) tại cuộc họp điều hành tiến độ, rà soát các khó khăn vướng mắc của Dự án đường dây 220kV Than Uyên – Lào Cai với các đơn vị liên quan. Cuộc họp diễn ra ngày 2/7/2026, tại Lào Cai.
*Nhiều khó khăn cần tập trung tháo gỡ
Dự án đường dây 220kV Than Uyên – Lào Cai do EVNNPT làm chủ đầu tư, NPMB quản lý điều hành dự án; sau khi hoàn thành sẽ được bàn giao cho PTC1 quản lý vận hành.
Công trình có quy mô xây dựng mới đường dây 220kV hai mạch từ Trạm biến áp 220kV Than Uyên (Lai Châu) đến Trạm biến áp 500kV Lào Cai, với chiều dài gần 75 km gồm 160 vị trí cột. Trong quá trình triển khai phát sinh thêm 4 khoảng cột do điều chỉnh hướng tuyến theo yêu cầu của tỉnh Lào Cai.
Tuyến đi qua xã Mường Than (tỉnh Lai Châu) với chiều dài 5,8 km và 9 xã của tỉnh Lào Cai gồm: Nậm Xé, Minh Lương, Dương Quỳ, Văn Bàn, Nậm Chày, Võ Lao, Tằng Loỏng, Bảo Thắng và Xuân Quang, với chiều dài gần 69 km.
Sau khi hoàn thành, dự án sẽ tăng cường năng lực truyền tải điện, giải tỏa công suất các nhà máy thủy điện khu vực Lai Châu, Lào Cai, bổ sung nguồn điện cho hệ thống điện quốc gia, góp phần bảo đảm cung cấp điện an toàn, ổn định, đồng thời giảm tổn thất điện năng, nâng cao hiệu quả sản xuất kinh doanh của EVN và tạo động lực phát triển kinh tế - xã hội cho địa phương.
Báo cáo tại cuộc họp, ông Vũ Tất Thành – Phó Giám đốc NPMB cho biết, đến nay các địa phương đã bàn giao mặt bằng 110/160 vị trí móng, còn 50 vị trí chưa bàn giao.
Trong số này, 34 vị trí thuộc đoạn tuyến điều chỉnh đã hoàn thành trích lục bản đồ, xác định chủ sử dụng đất và đang kiểm đếm, phấn đấu hoàn thành chi trả bồi thường, bàn giao mặt bằng thi công móng trong đầu tháng 8/2026. Đối với 16 vị trí còn lại, các địa phương đang tập trung tháo gỡ các vướng mắc liên quan đến thủ tục đất rừng, tận thu lâm sản, phê duyệt phương án bồi thường và giải quyết tranh chấp đất đai.
Đối với hành lang tuyến, hiện mới bàn giao được 34/84 khoảng néo; 50 khoảng néo còn lại đang được các địa phương triển khai kiểm đếm, lập, thẩm định và phê duyệt phương án bồi thường để đáp ứng tiến độ thi công.
Về thi công, các nhà thầu đã hoàn thành 96 vị trí móng, đang thi công 13 vị trí; dựng xong cột tại 89 vị trí, đang dựng 3 vị trí; hoàn thành kéo dây 13 khoảng néo và đang triển khai tại 2 khoảng néo.

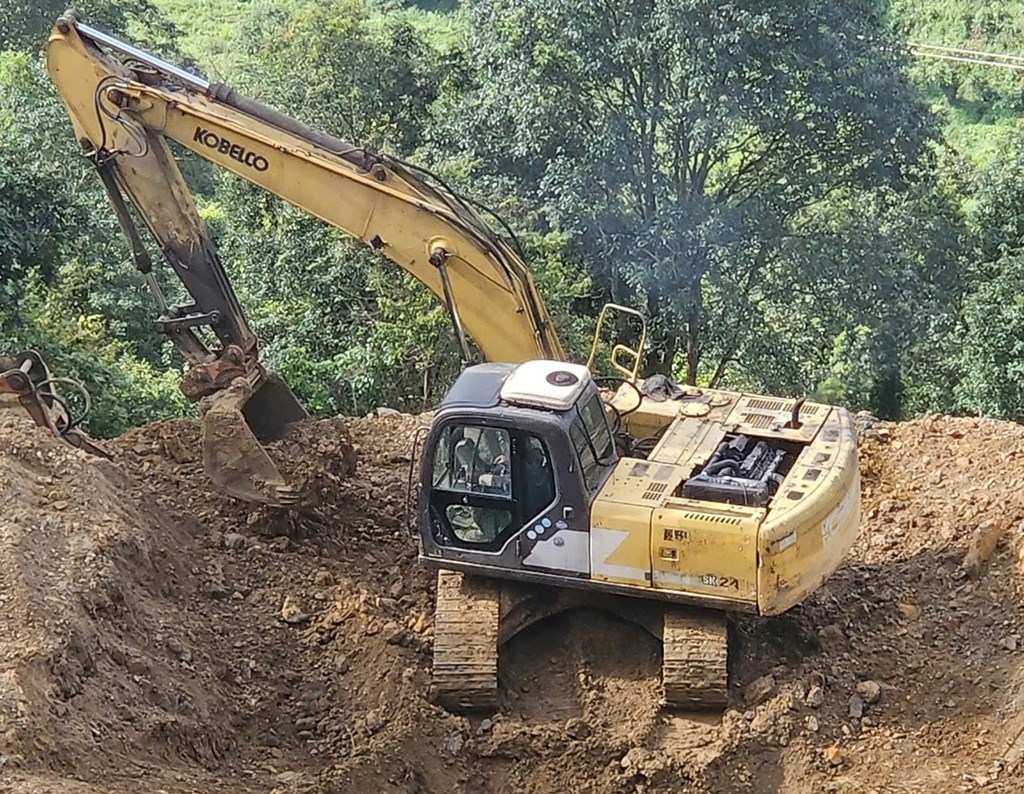

Ngoài những khó khăn về giải phóng mặt bằng, dự án còn gặp nhiều trở ngại do địa chất phức tạp, nhiều vị trí móng có khối lượng đá cứng lớn, phải san gạt nhiều, xuất hiện sạt lở taluy tại một số vị trí; thời tiết mưa kéo dài cũng ảnh hưởng đáng kể đến tiến độ thi công.
*Huy động tối đa nguồn lực, quyết tâm về đích đúng tiến độ
Tại cuộc họp, các đơn vị thi công cho biết địa hình hiểm trở, nhiều vị trí cột nằm trên núi cao, thời tiết mưa nhiều khiến việc vận chuyển vật tư, tổ chức thi công gặp nhiều khó khăn. Tuy nhiên, các nhà thầu cam kết huy động tối đa nhân lực, thiết bị, tăng ca, tăng mũi thi công để bù tiến độ, bảo đảm chất lượng công trình và an toàn lao động.
Các đơn vị cũng mong muốn tiếp tục nhận được sự hỗ trợ của EVNNPT, NPMB, PTC1 cùng chính quyền địa phương trong công tác bồi thường, giải phóng mặt bằng để sớm hoàn thành dự án.
Sau khi kiểm tra hiện trường và chủ trì cuộc họp điều hành tiến độ, Quyền Tổng giám đốc EVNNPT Hoàng Xuân Khôi nhấn mạnh: Đây là dự án truyền tải điện trọng điểm, có ý nghĩa đặc biệt quan trọng trong việc giải tỏa công suất các nguồn thủy điện khu vực Tây Bắc, tăng cường khả năng cung cấp điện cho hệ thống điện quốc gia, đồng thời góp phần phát triển kinh tế - xã hội và tăng nguồn thu ngân sách cho các địa phương.
Theo ông Hoàng Xuân Khôi, dự án nhận được sự quan tâm chỉ đạo sát sao của lãnh đạo EVN, vì vậy các đơn vị tham gia dự án cần xác định phải hoàn thành công trình trong thời gian sớm nhất. Tất cả các đơn vị lấy mốc đóng điện ngày 30/9/2026 làm mục tiêu xuyên suốt để điều hành toàn bộ tiến độ dự án.
Đối với NPMB, cần tiếp tục phối hợp chặt chẽ với chính quyền địa phương và các nhà thầu, đẩy mạnh tuyên truyền, vận động người dân đồng thuận bàn giao mặt bằng; bám sát chính quyền các cấp để kịp thời tháo gỡ khó khăn phát sinh. Riêng các vị trí điều chỉnh hướng tuyến, NPMB phải khẩn trương phối hợp với tỉnh Lào Cai thống nhất phương án tối ưu, hài hòa lợi ích giữa địa phương và ngành Điện; nếu phát sinh vướng mắc phải báo cáo ngay EVNNPT để kịp thời xử lý.
Lãnh đạo EVNNPT cũng yêu cầu lãnh đạo NPMB "cắm chốt" tại hiện trường, trực tiếp chỉ đạo, xử lý ngay các khó khăn phát sinh trong quá trình thi công. Các ban chức năng của EVNNPT phải phối hợp, hỗ trợ tối đa NPMB trong giải quyết thủ tục, tham gia làm việc với địa phương để tháo gỡ các vướng mắc về bồi thường, giải phóng mặt bằng, đồng thời đồng hành cùng NPMB trong công tác điều hành công trường, bảo đảm tiến độ đúc móng, dựng cột, kéo dây và đóng điện dự án.
Đối với các nhà thầu, Quyền Tổng giám đốc EVNNPT yêu cầu tiếp tục huy động tối đa nhân lực, máy móc, thiết bị, tăng cường phối hợp giữa các đơn vị thi công để đẩy nhanh tiến độ, quyết tâm đưa công trình về đích đúng kế hoạch; đồng thời tuyệt đối tuân thủ các quy định về kỹ thuật, bảo đảm chất lượng công trình, an toàn lao động và bảo vệ môi trường trong suốt quá trình thi công.
Tin liên quan
EVNNPT quyết liệt tháo gỡ vướng mắc để đưa Dự án đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín về đích
EVNNPT họp rà soát tiến độ đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín, quyết tâm giải quyết vướng mắc để kịp hoàn thành vào tháng 7/2026.
Tin cùng chuyên mục
-
Doanh nghiệpEVNNPT và EVNHANOI tháo gỡ điểm nghẽn, đảm bảo điện cho Hà Nội
EVNNPT và EVNHANOI triển khai đồng bộ các công trình lưới điện truyền tải và phân phối giai đoạn 2026-2030, đảm bảo cấp điện an toàn, ổn định cho Thủ đô.
-
Doanh nghiệpEl Al hưởng lợi từ sự cố flydubai, đứng trước cơ hội vào chỉ số Tel Aviv 35
Theo báo Globes, cổ phiếu El Al đã tăng 13% chỉ trong hai phiên giao dịch sau vụ việc, đưa giá trị vốn hóa thị trường của hãng lên mức kỷ lục khoảng 11,5 tỷ shekel (NIS).
-
Doanh nghiệpBiến công nghệ thành lợi thế cạnh tranh cho doanh nghiệp
Với doanh nghiệp nhỏ và vừa, lợi thế không nhất thiết đến từ quy mô, mà có thể bắt đầu từ việc chuẩn hóa dữ liệu, khả năng hiện diện trên nền tảng số.
-
Doanh nghiệpNhật Bản: Các doanh nghiệp trăm năm tuổi phá sản với tốc độ kỷ lục
Theo dữ liệu từ Teikoku Databank, số vụ phá sản của doanh nghiệp Nhật Bản có lịch sử trên 100 năm đang diễn ra với tốc độ kỷ lục: 112 doanh nghiệp chỉ trong giai đoạn từ tháng 1-8/2026.
-
Doanh nghiệpGO! Pleiku được đầu tư hơn 602 tỷ đồng, khởi công năm 2027
Gia Lai cấp chứng nhận đầu tư dự án GO! Pleiku vốn hơn 602 tỷ đồng, dự kiến khởi công quý I/2027, mở thêm hạ tầng bán lẻ và đầu ra cho nông sản địa phương.
-
Doanh nghiệpTikTok Shop chi 100 tỷ đồng hỗ trợ thương mại điện tử 15 tỉnh miền Bắc
Tại Hội nghị ngành Công Thương 15 tỉnh, thành phố miền Bắc, TikTok Shop công bố dành gói hỗ trợ 100 tỷ và cam kết đồng hành cùng 15 địa phương triển khai mô hình “Xã, Phường Thương mại điện tử”.
-
Doanh nghiệpTăng trưởng bứt phá và phát triển bền vững: Hành trình không thể đi một mình
Đích đến tăng trưởng hai con số phải được đặt trên một nền tảng bền vững và doanh nghiệp chính là chủ thể trung tâm của mô hình này.
-
Doanh nghiệpNghị quyết 20-NQ/TW: Hạ tầng điện đồng hành cùng phát triển kinh tế biển
Phía sau mỗi đầm nuôi, nhà máy hay bến cảng là hạ tầng điện sẵn sàng làm lực đẩy cho kinh tế biển theo Nghị quyết 20-NQ/TW.
-
Doanh nghiệpDệt may Việt Nam ghi dấu ấn với 11 sản phẩm Thương hiệu quốc gia
Tám doanh nghiệp dệt may với 11 nhóm sản phẩm sẽ được vinh danh tại chương trình Thương hiệu quốc gia Việt Nam 2026, khẳng định sức cạnh tranh và năng lực đổi mới.
