BNEWS Ngày 5/2, tại Thái Bình, Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) – Phạm Lê Phú và đoàn công tác đi kiểm tra, đôn đốc thi công Dự án Trạm biến áp 220kV Vũ Thư và đấu nối.
Dự án Trạm biến áp 220kV Vũ Thư và đấu nối do EVNNPT làm chủ đầu tư, Ban QLDA các công trình điện miền Bắc (NPMB) quản lý điều hành dự án, Công ty Truyền tải điện 1 tiếp nhận vận hành.
TBA 220kV Vũ Thư xây dựng thuộc địa phận xã Tam Quang, huyện Vũ Thư, tỉnh Thái Bình. Đường dây đấu nối đi qua địa phận các xã Tam Quang, xã Dũng Nghĩa, xã Minh Khai và xã Việt Hùng, huyện Vũ Thư, tỉnh Thái Bình.
Dự án có tổng mức đầu tư gần 400 tỷ đồng với quy mô chính gồm xây dựng mới trạm biến áp 220/110/22kV có quy mô lắp đặt 1 máy biến áp công suất 250MVA; Xây dựng mới đường dây 220kV 4 mạch đấu nối dài khoảng 1,9km. Dự án được khởi công công trình cuối năm 2023 và dự kiến hoàn thành đóng điện trong tháng 4/2025.
Dự án sau khi hoàn thành có nhiệm vụ tiếp nhận điện năng 220kV từ nguồn lưới điện quốc gia và từ NMNĐ Thái Bình để cung cấp điện 110kV cho khu vực phía Nam của tỉnh Thái Bình gồm huyện Vũ Thư, thành phố Thái Bình và lân cận, đáp ứng nhu cầu điện năng ngày càng phát triển của tỉnh Thái Bình và khu vực.
Dự án cũng giúp nâng cao độ tin cậy cung cấp điện của tỉnh Thái Bình, chống quá tải cho lưới điện 110kV, đồng thời giảm tổn thất công suất và điện năng trên lưới điện 110kV của khu vực; Nâng cao năng lực truyền tải và giảm tổn thất cho lưới điện khu vực; Đáp ứng nhu cầu phát triển phụ tải trên địa bàn tỉnh Thái Bình.

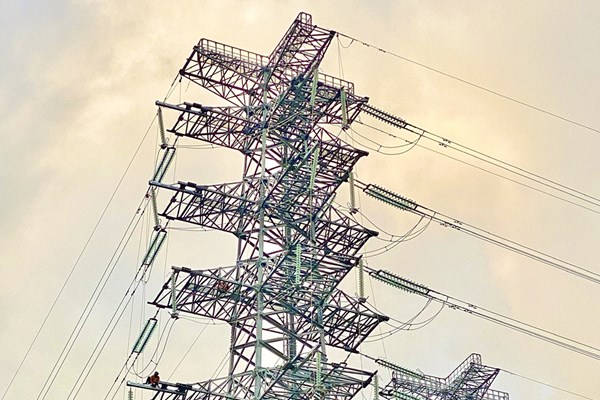

Theo NPMB, đến nay phần xây dựng dự án bao gồm: Nhà điều khiển, nhà nghỉ ca, nhà thường trực, tường rào, PCCC, móng trụ đỡ thiết bị… đã cơ bản hoàn thành. Mương cáp đạt khoảng 60% khối lượng, dự kiến hoàn thành trong tháng 2 này; Tiếp địa đang thi công đạt 10% khối lượng. Phần đường dây 220kV đấu nối đã thành dựng cột 7/7 vị trí cột và đang tổ chức hoàn thiện kéo dây.

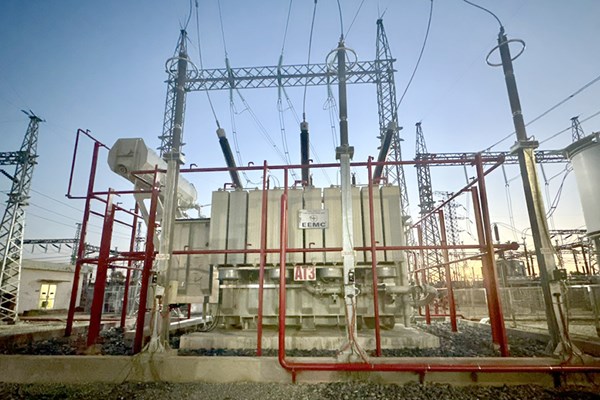

Máy biến áp 220kV - 250MV đã chuyển thân máy đến công trường ngày 25/12/2025, hiện đang triển khai lắp đặt trụ thiết bị/ thiết bị nhất thứ. NPMB đang triển đưa ra mục tiêu lắp đặt tủ bảng nhị thứ, tủ thông tin từ ngày 03/03/2025; Kéo rải đấu nối cáp nhị thứ từ ngày 05/03/2025.
Tại buổi kiểm tra công trường, Tổng giám đốc EVNNPT Phạm Lê Phú ghi nhận và đánh giá cao những nỗ lực của NPMB và các nhà thầu tham gia dự án đã rất nỗ lực để hoàn thành khối lượng lớn công việc đề ra.
Khối lượng công việc còn lại tuy không nhiều nhưng đòi hỏi kỹ thuật cao đó là công tác lắp đặt máy biến áp và thí nghiệm hiệu chỉnh. Vì vậy Tổng giám đốc EVNNPT yêu cầu các đơn vị cần tập trung cao độ, huy động tối đa nguồn lực đặt quyết tâm hoàn thành dự án trước ngày 30/4/2025 để thiết thực chào mừng 50 năm giải phóng miền Nam thống nhất đất nước, thiết thực chào mừng thành công Đại hội Đảng bộ EVNNPT lần thứ IV và chào mừng Đại hội Đảng bộ tỉnh Thái Bình nhiệm kỳ 2025-2030.
Tin liên quan
Chấp thuận chủ trương đầu tư Dự án đường dây 220kV Trạm biến áp 500kV Long Thành – Công nghệ cao
Tuyến đường dây đi qua địa bàn huyện Long Thành, thành phố Biên Hòa (tỉnh Đồng Nai) và thành phố Thủ Đức (TP.HCM). Dự án dự kiến hoàn thành đóng điện trong năm 2027.
Tin cùng chuyên mục
-
Doanh nghiệpPhối hợp bảo đảm cung cấp điện an toàn, liên tục cho APEC 2027
SSO và các đơn vị điện lực triển khai đồng bộ 37 nhiệm vụ, bảo đảm cung cấp điện an toàn, liên tục và tin cậy phục vụ APEC 2027 tại Phú Quốc.
-
Doanh nghiệpDấu ấn PVFCCo- Phú Mỹ tại Lễ hội Sầu riêng Đắk Lắk 2026
Tổng công ty Phân bón và Hóa chất Dầu khí (PVFCCo – Phú Mỹ) đang tạo nên những dấu ấn đậm nét tại Lễ hội Sầu riêng Đắk Lắk 2026.
-
Doanh nghiệpDoanh nghiệp nâng chuẩn, chế biến sâu để chinh phục thị trường EU
Việt Nam có nguồn nguyên liệu nông, lâm, thủy sản rất phong phú. Điều Việt Nam cần là công nghệ để biến nguồn tài nguyên đó thành những sản phẩm cao cấp có giá trị gia tăng lớn.
-
Doanh nghiệpPOSCO DX giảm 50% chi phí hạ tầng AI nhờ chip NPU nội địa
Công ty Posco DX (Hàn Quốc) ngày 18/8 thông báo nền tảng Vision AI dùng chip NPU nội địa có thể giảm khoảng 50% chi phí đầu tư, vận hành và 90% điện năng so với GPU.
-
Doanh nghiệpNhật Bản đầu tư 12,5 tỷ USD xây trung tâm dữ liệu AI tại Akita
Dự án trung tâm dữ liệu AI trị giá khoảng 12,5 tỷ USD tại Akita, Nhật Bản dự kiến vận hành từ năm 2030, được kỳ vọng tạo động lực thu hút công nghệ, vốn và nhân lực.
-
Doanh nghiệpĐồng loạt vào cuộc, tăng tốc đưa Dự án trạm biến áp 220kV Sầm Sơn và đường dây đấu nối về đích
Thanh Hóa tăng tốc tháo gỡ vướng mắc mặt bằng, quyết tâm đưa Dự án trạm biến áp 220kV Sầm Sơn và đường dây đấu nối về đích, đóng điện trong năm 2026.
-
Doanh nghiệpĐầu tư cho môi trường: Tấm vé vàng ra thế giới của sắn Tây Ninh
Từ thực tiễn hoạt động của ngành chế biến tinh bột sắn, cơ quan quản lý xác định bảo vệ môi trường phải được đặt song hành với mục tiêu duy trì và nâng cao vị thế ngành hàng.
-
Doanh nghiệpBay cùng Vietjet với ưu đãi 20% hạng vé SkyBoss, Deluxe từ 18 - 20/8
Hành khách sẽ nhận được ưu đãi khi nhập mã HIVJ20 tại website hoặc ứng dụng Vietjet Air.
-
Doanh nghiệpChuyển đổi mô hình tăng trưởng, tạo động lực cho mục tiêu hai con số
Kinh tế Việt Nam đã duy trì đà tăng trưởng tích cực trong nhiều năm nhưng mô hình tăng trưởng cũ đã tồn tại nhiều điểm nghẽn, trong khi thách thức mới liên tục xuất hiện.
