BNEWS Vào lúc 2h ngày 23/1/2023 (mùng 2 Tết âm lịch), trạm biến áp 500kV Vĩnh Tân (Bình Thuận) đã đưa vào vận hành trở lại sau 3 ngày thi công thay thế 15 biến dòng điện cấp điện áp 500 kV.
Để tìm hiểu vì sao công trình này phải thi công xuyên Tết, phóng viên đã có cuộc trao đổi với ông Đinh Văn Cường – Phó Giám đốc Công ty Truyền tải điện 3 – PTC3.
BNEWS: Xin ông cho biết vì sao thời điểm đúng dịp Tết Nguyên đán 2023, Công ty Truyền tải điện 3 (PTC3) phối hợp với Công ty Dịch vụ Kỹ thuật Truyền tải điện (NPTS) sửa chữa thay thế thiết bị tại Trạm biến áp 500kV Vĩnh Tân?
Phó giám đốc Đinh Văn Cường: Trạm biến áp 500kV Vĩnh Tân đóng vai trò quan trọng trong hệ thống lưới điện truyền tải quốc gia, là điểm nút truyền tải công suất từ cụm các nhà máy nhiệt điện thuộc Trung tâm Điện lực Vĩnh Tân cũng như giải tỏa công suất từ các nguồn năng lượng tái tạo khu vực các tỉnh Ninh Thuận, Bình Thuận đồng thời tạo liên kết lưới 220 kV với 500 kV trong khu vực. Vào dịp Tết Nguyên đán 2023 nói riêng cũng như chuỗi các ngày nghỉ lễ lớn trong năm, nhu cầu phụ tải thường xuống thấp nên thuận lợi trong việc cắt điện để thay thế, sửa chữa, bảo dưỡng thiết bị. Theo đó, để Trạm biến áp 500 kV Vĩnh Tân vận hành an toàn, cung cấp điện liên tục, đảm bảo quyền lợi nguồn điện năng lượng tái tạo trong khu vực, PTC3 đã phối hợp với NPTS tổ chức công tác thay thế, sửa chữa, bảo dưỡng thiết bị ngay cả trong thời điểm Tết đến xuân về với sự đồng lòng và quyết tâm cao nhất. Việc thay thế biến dòng để nâng cao năng lực truyền tải điện tại trạm biến áp, sẵn sàng vận hành mang tải cao từ mùa khô năm 2023.BNEWS: Gác lại việc riêng để thực hiện nhiệm vụ chính trị xuyên Tết, "truyền niềm tin" một lần nữa đã được PTC3 khẳng định tại công trình này thưa ông?
Phó giám đốc Đinh Văn Cường: Đúng vậy! Lãnh đạo, nhân viên người lao động PTC3, NPTS cũng như các đơn vị liên quan đã rất nỗ lực, quyết tâm cao nhất để hoàn thành giai đoạn thay thế, sửa chữa bảo dưỡng thiết bị tại Trạm 500kV Vĩnh Tân trong ngày 23/01/2023 để những cán bộ công nhân viên trực tiếp thi công tại công trường có thời gian về sum họp cùng gia đình trong những ngày Tết còn lại.Việc tập trung thi công, sửa chữa trong những ngày Tết đã thể hiện được ý thức trách nhiệm, sứ mệnh "truyền niềm tin" của đội ngũ cán bộ, nhân viên PTC3, NPTS nói riêng, người lính truyền tải điện nói chung trong việc đảm bảo cung cấp điện an toàn liên tục cho đất nước. Đặc biệt sẵn sàng để giải tỏa hết công suất các nguồn điện; trong đó có cả nguồn năng lượng tái tạo trong khu vực để đáp ứng điện cho mùa khô tới.
Qua đó, thể hiện được sự hỗ trợ, phối hợp rất tốt và chặt chẽ trong công tác quản lý vận hành luới điện giữa PTC3 và các chủ đầu tư nguồn điện trên địa bàn. Trong quá trình vận hành, PTC3 thường xuyên trao đổi, chia sẻ với chủ đầu tư nguồn điện, nguồn năng lượng tái tạo để họ cùng hiểu, chia sẻ với những khó khăn của ngành điện.
BNEWS: Xin ông có thể chia sẻ đâu là những khó khăn trong việc thi công sửa chữa xuyên Tết? Đơn vị xây dựng biện pháp tổ chức thi công như thế nào để rút ngắn thời gian sữa chữa, đảm bảo tiến độ, an toàn, chất lượng công trường?
Phó giám đốc Đinh Văn Cường: Những ngày cuối năm là dịp mỗi người đều mong muốn được quây quần, đoàn viên bên người thân để cùng gia đình đón năm mới. Tuy vậy với đặc thù của ngành truyền tải điện là đảm bảo truyền tải điện an toàn liên tục, thông suốt, vì thế cùng với sự quan tâm, động viên của lãnh đạo các cấp đặc biệt vượt lên trên tất cả là tinh thần trách nhiệm với công việc, yêu nghề của mỗi cán bộ công nhân viên đã giúp cho cán bộ công nhân viên PTC3, NPTS luôn sẵn sàng trong mọi hoàn cảnh, cùng nhau đoàn kết, nỗ lực, vượt qua mọi khó khăn về không gian và thời gian để hoàn thành nhiệm vụ tốt nhất có thể.
Để rút ngắn thời gian sữa chữa, đảm bảo tiến độ, an toàn, chất lượng thi công, PTC3 đã phối hợp rất chặt chẽ với NPTS, Trung tâm Điều độ Hệ thống điện Quốc gia và các đơn vị liên quan trong công tác khảo sát hiện trường, lập phương án thi công, phương án đóng điện. Ngoài ra, lãnh đạo PTC3, NPTS, Truyền tải điện Bình Thuận thường xuyên có mặt tại hiện trường để điều hành, chỉ đạo công tác thi công một cách linh hoạt, khẩn trương, đảm bảo an toàn, chất lượng công việc cao nhất. Theo kế hoạch công trường thi công từ 20/1 đến hết ngày 23/1/2022. Tuy nhiên, với việc xây dựng kế hoạch hợp lý, sự phối hợp nhịp nhàng của các đơn vị và sự nỗ lực của toàn thể cán bộ công nhân viên trên công trường, dự án đã hoàn thành vượt tiến độ gần 1 ngày so với kế hoạch đề ra.
BNEWS: Thi công dịp Tết này PTC3, NPTS và công đoàn các cấp đã quan tâm động viên người lao động như thế nào để anh em trên công trường cảm thấy ấm áp? Phó giám đốc Đinh Văn Cường: Trong không khí mọi người tấp nập chuẩn bị đón Tết Nguyên đán thì tập thể cán bộ công nhân viên PTC3 cũng với NPTS đã nỗ lực ngày đêm thi công sửa chữa thiết bị tại Trạm biến áp 500kV Vĩnh Tân. Hiểu được tâm tư cũng như những khó khăn của cán bộ công nhân viên đang phải thực hiện nhiệm vụ, lãnh đạo và công đoàn PTC3 và Truyền tải điện Bình Thuận đã có mặt chỉ đạo và đồng hành, động viên lực lượng thi công trong suốt quá trình thực hiện nhiệm vụ. Công đoàn Truyền tải điện Bình Thuận đã phối hợp với Đội Truyền tải điện Bắc Bình chuẩn bị bữa ăn tại chỗ cho hơn 50 cán bộ công nhân viên, qua đó thể hiện sự quan tâm của tổ chức công đoàn và lãnh đạo đối với người lao động, tiếp thêm động lực cho đoàn viên, người lao động không ngừng nỗ lực phấn đấu cùng hoàn thành nhiệm vụ được giao, đảm bảo cung cấp điện liên tục, an toàn, ổn định trong dịp Tết Nguyên đán 2023. BNEWS: Xin cảm ơn ông!Tin liên quan
Lính truyền tải PTC3 tận tâm giữ vững dòng điện

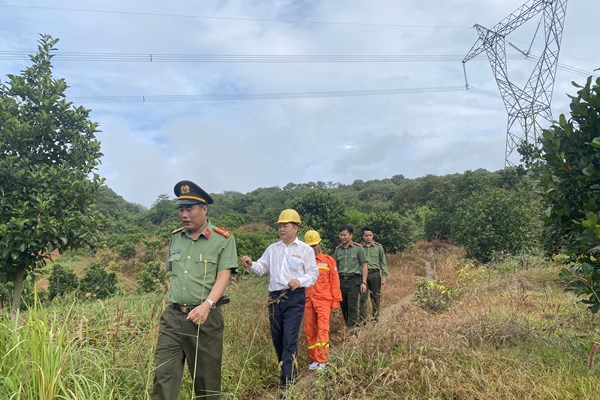

PTC3 đã tăng cường kiểm tra rà soát thiết bị trạm, đường dây, hành lang tuyến, phát hiện kịp thời các khiếm khuyết, tập trung đảm bảo vận hành an toàn, ổn định, tin cậy lưới điện.
Tin cùng chuyên mục
-
Doanh nghiệpVinatex lợi nhuận 9 tháng tăng hơn 40%
Lợi nhuận trước thuế hợp nhất của Vinatex ước đạt 1.470 tỷ đồng, bằng 106,5% kế hoạch năm, tăng 40,7% so với cùng kỳ năm 2025.
-
Doanh nghiệpEVNGENCO1 sản xuất hơn 28 tỷ kWh điện trong 9 tháng
EVNGENCO1 sản xuất hơn 28 tỷ kWh điện trong 9 tháng tăng 8,8% và hướng tới hoàn thành toàn diện kế hoạch năm.
-
Doanh nghiệpLào Cai có 68 dự án FDI đang triển khai, tổng vốn đăng ký hơn 832 triệu USD
Đến tháng 9/2026, toàn tỉnh có 68 dự án FDI đang triển khai, với tổng vốn đăng ký 832,15 triệu USD, tương đương khoảng 21.715 tỷ đồng.
-
Doanh nghiệpBSR xuất bán thử nghiệm sản phẩm dung môi trắng
Ngày 30/9, BSR đã xuất bán thử nghiệm 40 m3 dung môi trắng (White Spirit) cho Công ty TNHH Sơn Thế Hệ Mới, đánh dấu bước tiến mới trong đa dạng hoá danh mục sản phẩm.
-
Doanh nghiệpXây dựng và thực hành văn hóa an toàn trong EVN
Trong 9 tháng năm 2026, Tập đoàn điện lực Việt Nam huấn luyện an toàn cho hơn 50.000 cán bộ, nhân viên; tăng cường kiểm tra, ứng dụng công nghệ và thực hành nhằm nâng cao khả năng phòng ngừa rủi ro.
-
Doanh nghiệpMưa nhiều gây khó khăn khi thi công Dự án thuỷ điện tích năng Bác Ái
Mưa lớn và địa chất yếu gây khó khăn cho thi công thủy điện tích năng Bác Ái, buộc các nhà thầu tăng tốc, khắc phục khối lượng chậm và bảo đảm tiến độ dự án.
-
Doanh nghiệpTiết kiệm năng lượng, chìa khóa nâng sức cạnh tranh doanh nghiệp
Sáng 30/9, tại tỉnh Tây Ninh, Cục Năng lượng – Dầu khí (Bộ Công Thương) tổ chức Hội thảo “Tiết kiệm năng lượng trong công nghiệp: Từ chính sách đến hành động thực tiễn”.
-
Doanh nghiệpTP Hồ Chí Minh tìm kiếm startup đổi mới sáng tạo du lịch
Ngày 30/9, Sở Du lịch và Trung tâm Xúc tiến Du lịch TP Hồ Chí Minh phối hợp với các đơn vị phát động cuộc thi Khởi nghiệp đổi mới sáng tạo du lịch TP Hồ Chí Minh lần thứ 4 năm 2026 (HIST 2026).
-
Doanh nghiệpCác hiệp hội thép Mỹ đề nghị siết nhập khẩu thép từ Hàn Quốc
Các hiệp hội thép Mỹ đề nghị áp hạn ngạch thuế quan với thép Hàn Quốc, trong bối cảnh nhập khẩu thép dài và ống thép tăng mạnh, gây sức ép lên sản xuất trong nước.
