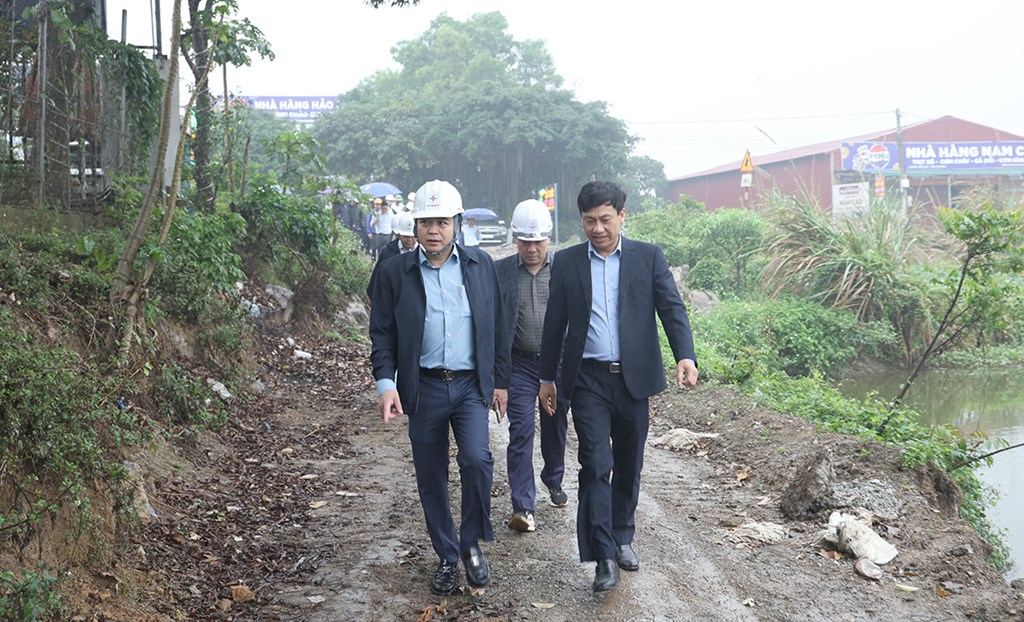

BNEWS Ngày 24/2, Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) Trương Hữu Thành cùng đoàn công tác kiểm tra tiến độ, đôn đốc thi công dự án đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín.
Buổi kiểm tra nhằm thực hiện chỉ đạo của Thủ tướng Chính phủ và lãnh đạo Tập đoàn Điện lực Việt Nam (EVN) về việc “bắt tay ngay vào công việc” sau kỳ nghỉ Tết Nguyên đán Bính Ngọ 2026.
Công trình đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín có chiều dài khoảng 80 km, nhằm tăng cường khả năng liên kết lưới, truyền tải công suất trên trục 500kV Nho Quan – Thường Tín; đồng thời tăng cường cấp điện cho Trạm biến áp 220kV Phủ Lý, đáp ứng nhu cầu phụ tải của các tỉnh Ninh Bình, Phú Thọ, khu vực phía Nam Hà Nội và các vùng lân cận; góp phần nâng cao độ tin cậy, tính linh hoạt trong vận hành hệ thống lưới điện truyền tải 500 - 220kV khu vực.
Đến nay, dự án đã được bàn giao mặt bằng 234/234 vị trí móng cột và 105/118 khoảng néo hành lang tuyến; trong đó, thành phố Hà Nội bàn giao 24/24 khoảng néo; Phú Thọ 10/15 khoảng néo; Ninh Bình 68/76 khoảng néo.
Về khối lượng thi công: Đã hoàn thành đào, đúc móng 229/234 vị trí; đang triển khai 5 vị trí còn lại; dựng cột hoàn thành 196/234 vị trí; đang dựng 16 vị trí; còn 22 vị trí chưa lắp dựng; kéo dây hoàn thành 46/118 khoảng néo; đang thi công 3 khoảng néo.
Hiện nay, dự án còn gặp khó khăn trong bồi thường, giải phóng mặt bằng hành lang tuyến tại các tỉnh Phú Thọ và Ninh Bình. Mặc dù lãnh đạo Tập đoàn Điện lực Việt Nam (EVN), EVNNPT và Ban Quản lý dự án các công trình điện miền Bắc (NPMB) đã thường xuyên làm việc với chính quyền địa phương để tháo gỡ vướng mắc, song tiến độ vẫn bị ảnh hưởng.
Bên cạnh đó, “đường găng” lớn nhất của dự án hiện nay là một vị trí móng cột đã hoàn thành đúc 2 chân, 2 chân còn lại nằm trên nền đất yếu, lớp bùn dày. Sau khi tư vấn thiết kế khoan khảo sát bổ sung, xác định dưới lớp bùn đất dày khoảng 12m mới đến lớp đá, làm ảnh hưởng đáng kể đến tiến độ thi công. Hiện NPMB đang phối hợp với đơn vị tư vấn để đề xuất phương án xử lý phù hợp.
Tại cuộc họp, lãnh đạo EVNNPT, NPMB và các đơn vị tham gia dự án đã phân tích những khó khăn, thách thức trong quá trình triển khai, đồng thời đề ra các giải pháp nhằm đảm bảo đóng điện dự án trong tháng 3/2026; trong đó, các nhà thầu cam kết huy động tối đa nhân lực, phương tiện, máy móc để đảm bảo tiến độ dự án.
Kết luận cuộc họp, Tổng giám đốc EVNNPT Trương Hữu Thành đánh giá, dù thời gian qua các đơn vị đã nỗ lực triển khai, song tiến độ công trường vẫn chưa đáp ứng mục tiêu chung. Để bảo đảm hoàn thành dự án theo yêu cầu, Tổng giám đốc yêu cầu toàn công trường phải quyết tâm cao, nỗ lực lớn, thi công với tinh thần khẩn trương, trách nhiệm cao nhất.
Trong đó, NPMB và các nhà thầu khẩn trương chỉ đạo, điều hành các tổ đội triển khai thi công đồng loạt tại tất cả các gói thầu; không vì bất kỳ lý do nào làm chậm trễ tiến độ trên công trường. Các nhà thầu huy động tối đa nguồn lực, nhân lực, máy móc thiết bị để thi công đồng loạt các vị trí dựng cột, kéo dây các khoảng néo, bảo đảm đóng điện dự án theo đúng kế hoạch. Trong quá trình thi công phải đảm bảo tuyệt đối an toàn về người và thiết bị.
Đơn vị tư vấn giám sát phải tăng cường công tác kiểm tra, giám sát và báo cáo thường xuyên tình hình thi công tại các gói thầu trên các nhóm điều hành chung của dự án.
Do tính chất dự án phải tổ chức thi công đồng thời, liên tục tại tất cả các vị trí (đào, đúc móng dở dang; lắp dựng cột; kéo dây các khoảng néo còn lại), lãnh đạo các nhà thầu cần tập trung bố trí đầy đủ nguồn lực, nhân sự, đặc biệt là cán bộ làm công tác đền bù đất mượn, hoa màu; phối hợp với chính quyền địa phương và các hộ dân để hoàn thiện các thủ tục, đảm bảo đủ điều kiện thi công.
Tổng giám đốc EVNNPT yêu cầu các nhà thầu cần phối hợp chặt chẽ với NPMB và chính quyền địa phương để giải quyết dứt điểm các vướng mắc về bồi thường hành lang tuyến trước tháng 3/2026, xử lý kịp thời các phát sinh, bảo đảm thi công thông suốt, không bị gián đoạn.
Các đơn vị tư vấn thiết kế và NPMB khẩn trương lập, duyệt, ban hành bản vẽ thiết kế xử lý móng vị trí 104 trong ngày 26/2/2026. Việc lựa chọn giải pháp thiết kế phải được tính toán, luận chứng kỹ lưỡng, đảm bảo rút ngắn thời gian thi công nhưng vẫn tuân thủ nghiêm ngặt các yêu cầu về an toàn và kỹ thuật.
Tổng giám đốc EVNNPT nhấn mạnh, mọi khó khăn, vướng mắc phải được xử lý kịp thời ngay tại công trường, lãnh đạo EVNNPT một tuần sẽ họp 2 lần để nắm bắt, đôn đốc tiến độ và những khó khăn vướng mắc sẽ được giải quyết ngay.
Lãnh đạo EVNNPT giao NPMB tổ chức họp riêng với từng nhà thầu xây lắp, căn cứ các mốc tiến độ cụ thể để đôn đốc, điều hành thi công; yêu cầu thi công đồng loạt, song song các hạng mục còn lại nhằm đảm bảo các mốc tiến độ đề ra. NPMB cần bám sát lịch cắt điện của cơ quan điều độ để điều hành đồng bộ giữa lịch cắt điện với khối lượng thi công và giải phóng hành lang tuyến.
Các ban chuyên môn của EVNNPT cần thường xuyên nắm bắt tình hình thi công trên công trường, phối hợp cùng NPMB xử lý kịp thời các vướng mắc; chủ động tham mưu, báo cáo lãnh đạo Tổng công ty đối với những vấn đề vượt thẩm quyền.
Tin liên quan
EVNNPT phấn đấu đạt sản lượng điện truyền tải 276,5 tỷ kWh
EVNNPT tập trung bảo đảm vận hành an toàn, ổn định hệ thống truyền tải điện, đặc biệt là các tuyến đường dây 500 kV Bắc - Trung - Nam và lưới đấu nối các nguồn điện.
Tin cùng chuyên mục
-
Doanh nghiệpEVNNPT và EVNHANOI tháo gỡ điểm nghẽn, đảm bảo điện cho Hà Nội
EVNNPT và EVNHANOI triển khai đồng bộ các công trình lưới điện truyền tải và phân phối giai đoạn 2026-2030, đảm bảo cấp điện an toàn, ổn định cho Thủ đô.
-
Doanh nghiệpEl Al hưởng lợi từ sự cố flydubai, đứng trước cơ hội vào chỉ số Tel Aviv 35
Theo báo Globes, cổ phiếu El Al đã tăng 13% chỉ trong hai phiên giao dịch sau vụ việc, đưa giá trị vốn hóa thị trường của hãng lên mức kỷ lục khoảng 11,5 tỷ shekel (NIS).
-
Doanh nghiệpBiến công nghệ thành lợi thế cạnh tranh cho doanh nghiệp
Với doanh nghiệp nhỏ và vừa, lợi thế không nhất thiết đến từ quy mô, mà có thể bắt đầu từ việc chuẩn hóa dữ liệu, khả năng hiện diện trên nền tảng số.
-
Doanh nghiệpNhật Bản: Các doanh nghiệp trăm năm tuổi phá sản với tốc độ kỷ lục
Theo dữ liệu từ Teikoku Databank, số vụ phá sản của doanh nghiệp Nhật Bản có lịch sử trên 100 năm đang diễn ra với tốc độ kỷ lục: 112 doanh nghiệp chỉ trong giai đoạn từ tháng 1-8/2026.
-
Doanh nghiệpGO! Pleiku được đầu tư hơn 602 tỷ đồng, khởi công năm 2027
Gia Lai cấp chứng nhận đầu tư dự án GO! Pleiku vốn hơn 602 tỷ đồng, dự kiến khởi công quý I/2027, mở thêm hạ tầng bán lẻ và đầu ra cho nông sản địa phương.
-
Doanh nghiệpTikTok Shop chi 100 tỷ đồng hỗ trợ thương mại điện tử 15 tỉnh miền Bắc
Tại Hội nghị ngành Công Thương 15 tỉnh, thành phố miền Bắc, TikTok Shop công bố dành gói hỗ trợ 100 tỷ và cam kết đồng hành cùng 15 địa phương triển khai mô hình “Xã, Phường Thương mại điện tử”.
-
Doanh nghiệpTăng trưởng bứt phá và phát triển bền vững: Hành trình không thể đi một mình
Đích đến tăng trưởng hai con số phải được đặt trên một nền tảng bền vững và doanh nghiệp chính là chủ thể trung tâm của mô hình này.
-
Doanh nghiệpNghị quyết 20-NQ/TW: Hạ tầng điện đồng hành cùng phát triển kinh tế biển
Phía sau mỗi đầm nuôi, nhà máy hay bến cảng là hạ tầng điện sẵn sàng làm lực đẩy cho kinh tế biển theo Nghị quyết 20-NQ/TW.
-
Doanh nghiệpDệt may Việt Nam ghi dấu ấn với 11 sản phẩm Thương hiệu quốc gia
Tám doanh nghiệp dệt may với 11 nhóm sản phẩm sẽ được vinh danh tại chương trình Thương hiệu quốc gia Việt Nam 2026, khẳng định sức cạnh tranh và năng lực đổi mới.
