Cắt điện 63 ngày thi công các đường dây 220kV ở Bắc Trung Bộ
Chiến dịch này nhằm huy động mọi nguồn lực triển khai đồng loạt trên toàn tuyến với mục tiêu giảm thấp nhất việc gián đoạn cung cấp điện cho khách hàng khu vực Bắc miền Trung trong quá trình thi công các dự án này.
Theo đó, Chiến dịch chia làm 2 đợt thực hiện; trong đó, đợt 1, hoàn thành đoạn tuyến đường dây 220kV từ Formosa - Ba Đồn (thuộc đường dây 220kV Vũng Áng - Ba Đồn - Đồng Hới) và Trạm biến áp (TBA) 220kV Ba Đồn để đảm bảo không gián đoạn cung cấp điện cho các TBA 110kV Nhà máy xi măng Sông Gianh và Văn Hóa.
Khối lượng thực hiện đợt này gồm hoàn thiện 78 vị trí móng cột; kéo dây dẫn, chống sét và cáp quang 22 khoảng néo với chiều dài 30,68km. Đồng thời cuối tháng 12 tới sẽ đóng điện đưa vào vận hành TBA 220kV Ba Đồn. Riêng đoạn tuyến đường dây 220kV từ Formosa - Ba Đồn sẽ đóng điện vào ngày 24/01/2016.
Đợt 2 sẽ tiếp tục hoàn thiện đoạn tuyến còn lại từ Ba Đồn - Đồng Hới, kết thúc Chiến dịch 63 ngày đêm.
Khối lượng thực hiện đợt 2 gồm 118 vị trí móng cột, 26 khoảng néo và 42,83km dây dẫn, chống sét và cáp quang. Đồng thời đóng điện đưa vào vận hành ngăn xuất tuyến 220kV tại TBA 220kV Đồng Hới và đoạn tuyến đường dây 220kV Ba Đồn - Đồng Hới vào ngày 31/1/2016.
Trước đó, giai đoạn 1 của dự án (từ ngày 7/11 đến ngày 28/11), đã hoàn thành và đóng điện đưa vào vận hành từ lúc 17h47 ngày 28/11. Tại thời điểm này, Nhà máy điện Formosa được đấu nối lên lưới điện Quốc gia bằng 3 mạch đường dây 220kV gồm: Hà Tĩnh - Formosa, Vũng Áng - Formosa và Đồng Hới - Formosa.
Ban quản lý dự án các công trình điện miền Trung (CPMB) phân tích, quá trình thi công và hoàn thiện đường dây 220kV Vũng Áng - Ba Đồn - Đồng Hới sẽ gây mất liên kết lưới điện 220kV Bắc - Trung do tận dụng lại hành lang tuyến của đường dây 220kV Formosa - Đồng Hới.
Đây là đường dây 220kV liên kết Bắc - Trung duy nhất hiện nay, vì vậy cần thiết dự án này phải hoàn thành trước tháng 2/2016.
Đường dây 220kV Vũng Áng - Ba Đồn - Đồng Hới là dự án cấp bách của Thủ tướng Chính phủ với tổng chiều dài 84,6 km, đi qua hai tỉnh Hà Tĩnh và Quảng Bình. Dự án này đưa vào vận hành sẽ tăng cường liên kết mạnh lưới điện 220kV Bắc - Trung với công suất truyền tải tăng thêm từ 300 - 400MW.
Ngoài việc tăng khả năng giải phóng công suất các Nhà máy điện khu vực lên hệ thống điện Quốc gia, cấp điện cho hệ thống điện miền Nam, dự án còn góp phần nâng cao chất lượng và an toàn cung cấp điện cho phụ tải khu vực Bắc Trung Bộ.
Đồng bộ với dự án này là TBA 220kV Ba Đồn sẽ góp phần tăng cường độ tin cậy cung cấp điện, giảm tổn thất hệ thống của lưới điện truyền tải khu vực Bắc Trung Bộ.
Tính đến ngày 29/11, dự án đường dây 220kV Vũng Áng - Ba Đồn - Đồng Hới đã thi công 211/234 vị trí móng, lắp dựng 44/234 vị trí cột, kéo rải căng dây 11,2 km.
Riêng TBA 220kV Ba Đồn đã hoàn thành khoảng 90% khối lượng xây dựng, đang hoàn thiện công tác đấu nối vật tư thiết bị nhất thứ, đã hoàn thiện xong sân phân phối 110kV và đang thi công sân phân phối 220kV, dự kiến xong trước ngày 3/12 tới.
Công tác thí nghiệm hiệu chỉnh đang triển khai song hành cùng quá trình thi công lắp đặt thiết bị nhất nhị thứ, dự kiến hoàn thành trước ngày 20/12/2015./.
Mai Phương/BNEWS/TTXVN
Tin liên quan
-
Kinh tế xã hội
Đóng điện dự án đường dây 220 kV Hải Hà - Cẩm Phả trước 31/12
11:13' - 19/11/2015
Tổng công ty Truyền tải điện Quốc gia (EVN NPT ) đang đẩy nhanh tiến độ thi công các dự án Đường dây 220 kV Hải Hà - Cẩm Phả, Trạm biến áp (TBA) 220 kV Hải Hà để đưa vào vận hành cuối năm nay.
-
Kinh tế Việt Nam
EVN sắp tiếp nhận hệ thống điện trên huyện đảo Bạch Long Vỹ
21:15' - 04/11/2015
Thủ tướng vừa quyết định điều chuyển tài sản hệ thống điện trên huyện đảo Bạch Long Vỹ, hiện do UBND thành phố Hải Phòng quản lý, sang Tập đoàn Điện lực Việt Nam (EVN).
Tin cùng chuyên mục
-
Kinh tế Việt Nam
Quảng Trị tạo dư địa phát triển mới từ tái cấu trúc không gian kinh tế
12:05'
Quảng Trị đang đứng trước cơ hội hình thành không gian phát triển rộng lớn hơn, tạo nền tảng cho việc tái cơ cấu kinh tế theo hướng hiện đại và bền vững.
-
Kinh tế Việt Nam
Nghị quyết 36-NQ/TW: Đưa kinh tế biển trở thành động lực phát triển chiến lược
09:30'
Với ngư trường rộng lớn, Lâm Đồng có lợi thế về khai thác và chế biến thủy sản. Đây là một trong những ngư trường lớn của cả nước, có nguồn lợi hải sản phong phú.
-
Kinh tế Việt Nam
Sự kiện kinh tế Việt Nam nổi bật tuần qua
08:29'
Dưới đây là một số sự kiện kinh tế Việt Nam nổi bật tuần qua.
-
Kinh tế Việt Nam
Thủ tướng chỉ đạo xây dựng kế hoạch 2027 hướng tới tăng trưởng hai con số
06:30'
Phó Thủ tướng Nguyễn Văn Thắng ký Chỉ thị số 26/CT-TTg ngày 12/6/2026 của Thủ tướng Chính phủ về xây dựng kế hoạch phát triển kinh tế - xã hội và dự toán ngân sách nhà nước năm 2027.
-
Kinh tế Việt Nam
Quảng Ninh: Khai trương bộ phận giải quyết thủ tục hành chính tập trung tại cửa khẩu Bắc Luân 2
23:05' - 13/06/2026
Ban Quản lý Khu kinh tế tỉnh Quảng Ninh tổ chức khai trương bộ phận tiếp nhận, giải quyết thủ tục hành chính tập trung tại cửa khẩu Bắc Luân 2.
-
Kinh tế Việt Nam
Tây Ninh thúc tiến độ, chuẩn bị khởi công 3 cụm công nghiệp mới
20:28' - 13/06/2026
Tây Ninh đang đẩy nhanh hoàn thiện thủ tục pháp lý, giải phóng mặt bằng để khởi công 3 cụm công nghiệp trong năm 2026, nâng cao năng lực thu hút đầu tư và phát triển sản xuất.
-
Kinh tế Việt Nam
Bộ Trưởng Bộ Xây dựng: Không thể lùi tiến độ sân bay Long Thành
19:18' - 13/06/2026
Chiều 13/6, ông Trần Hồng Minh, Bộ Trưởng Bộ Xây dựng dẫn đầu Đoàn công tác của Bộ Xây dựng kiểm tra thực tế, đốc thúc tiến độ thi công Dự án Cảng hàng không quốc tế Long Thành (sân bay Long Thành).
-
Kinh tế Việt Nam
Thủ tướng: Đồng Nai phải phát huy vai trò động lực tăng trưởng mới của cả nước
17:35' - 13/06/2026
Làm việc với lãnh đạo Đồng Nai, Thủ tướng Lê Minh Hưng yêu cầu địa phương tăng tốc giải ngân đầu tư công, thúc đẩy tăng trưởng trên 10%, bảo đảm đưa sân bay Long Thành vào khai thác đúng tiến độ.
-
Kinh tế Việt Nam
Đà Nẵng tăng tốc xây dựng khu thương mại tự do đầu tiên Việt Nam
17:15' - 13/06/2026
Ngày 13/6, Ban Quản lý Khu công nghệ cao và các khu công nghiệp Đà Nẵng (DSEZA) đã phối hợp với KITA Group tổ chức Hội thảo Khu thương mại tự do (FTZ) Đà Nẵng và Kết nối đầu tư 2026.

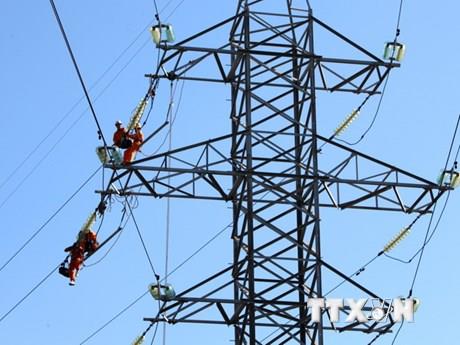

Chiến dịch cắt điện 63 ngày đêm để thi công các dự án đường dây 220kV Vũng Áng - Ba Đồn - Đồng Hới và Trạm biến áp 220kV Ba Đồn đã được triển khai từ 6h ngày 29/11. Ảnh: TTXVN

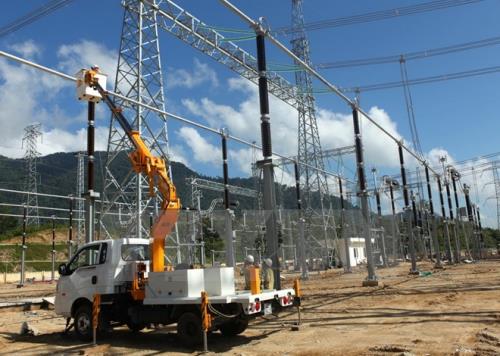

TBA 220kV Ba Đồn sẽ góp phần tăng cường độ tin cậy cung cấp điện, giảm tổn thất hệ thống của lưới điện truyền tải khu vực Bắc Trung Bộ. Ảnh: Ngọc Hà/TTXVN
