Dồn lực đưa dự án mua điện từ Lào về đích trong tháng 10/2024
Theo chỉ đạo của Tập đoàn Điện lực Việt Nam (EVN), Dự án đường dây 220kV Nậm Sum – Nông Cống hoàn thành trong tháng 10/2024 nhằm nhập khẩu điện từ Lào về Việt Nam, đáp ứng nhu cầu điện tăng cao tại các tỉnh phía Bắc. Hiện chủ đầu tư và các nhà thầu đang tập trung nhân lực, phấn đấu đưa dự án về đích đúng hẹn.
*Áp lực tiến độ Dự án Đường dây 220kV Nậm Sum – Nông Cống do Tổng công ty Truyền tải điện Quốc gia làm chủ đầu tư, Ban Quản lý dự án các công trình điện miền Bắc (NPMB) được giao quản lý điều hành. Dự án đi trên địa bàn các huyện Quế Phong, Quỳ Châu (tỉnh Nghệ An) và các huyện Như Xuân, Như Thanh, Nông Cống (tỉnh Thanh Hóa), có chiều dài gần 130 km gồm 2 mạch. Đây là dự án cấp bách, được đầu tư xây dựng nhằm mục đích nhập khẩu điện từ cụm Nhà máy Thủy điện Nậm Sum (Lào) về Việt Nam nhằm đáp ứng nhu cầu tăng trưởng phụ tải của hệ thống điện khu vực miền Bắc. Đồng thời cụ thể hóa cam kết giữa Đảng và Chính phủ 2 nước Việt Nam – Lào trong tăng cường hợp tác năng lượng. Đến nay, toàn bộ mặt bằng móng đã được bàn giao. Báo cáo của NPMB cho biết, đến nay, Dự án đã bàn giao mặt bằng phần chân móng cột 299/299 vị trí, phần hành lang an toàn đã vận động và bàn giao 94/99 khoảng néo. Về tiến độ thi công, đến nay đã đúc hoàn thành 290/299 vị trí móng; Lắp dựng cột hoàn thành 268/299 vị trí; Kéo dây hoàn thành 51/99 khoảng néo.Vị trí số 1 xã Thông Thu, huyện Quế Phong, tỉnh Nghệ An, vùng giáp biên giới Việt Nam là 1 trong 9 vị trí móng còn lại của dự án, cũng là vị trí khó khăn nhất còn lại của dự án với những triền núi cao, trơn trượt, sạt lở. Việc hoàn thành vị trí móng cho vị trí này là điều kiện tiên quyết để đảm bảo dự án đóng điện trong tháng 10/2024.
Theo ông Trần Kim Vũ – Phó Giám đốc NPMB, Dự án đã triển khai thi công được cách đây hơn 3 năm. Tuy nhiên, trong thời gian thi công có hơn 50 vị trí qua rừng tự nhiên nên giải quyết thủ tục phê duyệt qua rừng tự nhiên theo nghị định mới của Nhà nước, đồng thời những khó khăn về thời tiết cũng đã ảnh hưởng tiến độ. Thêm vào đó, từ đầu năm đến tháng 9 vừa qua, các nhà thầu tập trung nhân lực cho đường dây 500 kV mạch 3 và hiện mới có thể quay trở lại cho dự án này. Dự án còn đến 9 vị trí cột, cùng các khoảng néo kéo dây cần phải thi công gấp rút. Như vậy để đảm bảo được tiến độ trong tháng 10 sẽ cần khoảng 80-100 tổ, đội để thi công đồng thời tất cả các vị trí mới đáp ứng được.Ông Nguyễn Hữu Sự – Trưởng ban điều hành dự án gói thầu số 13 (thuộc PC1 Mỹ Đình - Tập đoàn PC1) cho biết: vị trí số 1 có địa hình cao nhất và triền dốc phức tạp, khó khăn. Riêng việc làm đường tạm thi công cũng mất nhiều thời gian, chịu ảnh hưởng yếu tố thời tiết, sạt lở liên tục và nguy cơ mất an toàn trong quá trình vận chuyển vật liệu.
“Do là rừng đặc dụng nên chúng tôi không được san gạt đất đá vương vãi xung quanh, ảnh hưởng cây cối; phải chuyển đất đi ra khỏi cái khu vực thi công và sau đó chở đất quay trở lại để lấp móng hoàn trả. Tuy vậy, nhà thầu cũng đã có sự chuẩn bị, lên kế hoạch để khắc phục, trong đó tập trung tăng cường lực lượng thi công, máy móc, dụng cụ thi công để bù tiến độ. Đơn vị đặt ra quyết tâm từ 15/10 sẽ cơ bản hoàn thành công tác dựng cột để chuyển bước sang giai đoạn kéo dây. Riêng vị trí số 1 chúng tôi phấn đấu hoàn thành dựng cột trước ngày 25/10/2024. Trong thời gian này, các bước cho công tác kéo dây cũng được chuẩn bị song song để sau khi hoàn thành dựng cột vị trí cuối cùng sẽ tổ chức kéo dây khoảng néo cuối cùng này, đáp ứng hoàn thành dự án trong tháng 10/2024”, ông Nguyễn Hữu Sự cho hay.Quan sát trên công trường thi công vị trí số 1, PC1 Mỹ Đình hiện đã huy động thêm 2 đội dựng cột và đến nay đã có 4 đội để tập trung dựng những vị trí cột còn lại. Đến ngày 1/10/2024 đã đào 1/4 hố móng và đã vận chuyển vật liệu lên để sẵn sàng cho công tác đúc móng. Để vận chuyển vật liệu lên vị trí này, PC1 đã dùng xi măng rải lên đường lốp xe vận chuyển để đưa vật liệu lên vị trí.
Công ty CP Tập đoàn Đầu tư thương mai, công nghiệp Việt Á (Tập đoàn Việt Á) tham gia một gói thầu với 79 vị trí móng cột với 26 khoảng néo và hơn 36 km đường dây. Hiện đơn vị mới hoàn thành đào đúc móng 72/79 vị trí, dựng được 66/77 vị trí cột, kéo dây được 13/26 khoảng néo tương ứng với 17,7 km. Tiến độ này hiện chưa đáp ứng được yêu cầu EVN, EVNNPT đặt ra. Ông Mai Đình Việt – Chỉ huy trưởng công trường - nhà thầu Tập đoàn Việt Á cho biết: Hiện nay nhân lực của Việt Á tại công trường là 70 nhân lực tập trung thi công đào đúc móng những vị trí còn lại. Sau khi thi công xong phần móng sẽ tăng cường thêm 4 tổ đội nữa để tập trung thi công dựng cột, kéo dây. Đơn vị cũng đặt ra mục tiêu hoàn thành dự án trong tháng 10/2024 theo đúng chỉ đạo của EVN và EVNNPT. *Vượt khó về đích Báo cáo của chủ đầu tư cho thấy, sở dĩ dự án đường dây 220kV Nậm Sum- Nông Cống vẫn chưa hoàn thành do gặp phải 4 khó khăn vướng mắc bao gồm vướng mắc về đường tạm thi công, về giải phóng mặt bằng, điều kiện thời tiết mưa bão và nhân lực của nhà thầu. Bên cạnh đó, thời gian qua, mọi nguồn nhân lực tập trung cho đường dây 500kV mạch 3 nên dự án cũng ảnh hưởng đến tiến độ. "Mặc dù còn nhiều khó khăn, song thực hiện chỉ đạo của Tập đoàn Điện lực Việt Nam và Tổng Công ty Truyền tải điện Quốc gia, chúng tôi đang bám sát công trường, thường xuyên chỉ đạo, đôn đốc, giám sát, trao đổi với các nhà thầu tập trung nguồn lực đẩy nhanh tiến độ thi công; tăng cường phối hợp với các địa phương để giải quyết những vướng mắc còn lại, phấn đấu đưa dự án về đích vào cuối tháng 10/2024" - ông Trần Kim Vũ, Phó giám đốc NPMB thông tin.Theo ông Mai Văn Quân, Phó tổng giám đốc Công ty PC1 Hà Nội, những vướng mắc của dự án liên quan đến giải phóng mặt bằng đã được chủ đầu tư hỗ trợ giải quyết. Hiện chỉ còn vấn đề tập trung mọi nguồn lực, ưu tiên cho dự án này hoàn thành theo đúng chỉ đạo của Tập đoàn Điện lực Việt Nam.
“Hiện nay, chỉ còn lo ngại vấn đề thời tiết khi toàn bộ các vị trí lắp dựng, kéo dây đều nằm ở vùng núi cao của Thanh Hóa và Nghệ An, thời tiết khắc nghiệt. Tuy nhiên chúng tôi tranh thủ những ngày nắng ráo để dồn quân thi công gấp rút, đẩy nhanh tiến độ dự án. Chúng tôi cam kết sẽ hoàn thành dự án trước ngày 30/10”, ông Mai Đình Việt nói.Hầu hết các nhà thầu thi công cho biết, nhân lực hiện nay đều đang gấp rút kéo quân dồn lực cho dự án sau khi hoàn thành Dự án đường dây 500kV mạch 3. Cùng với đó, khí thế, tinh thần và kinh nghiệm trong thi công Dự án đường dây 500kV mạch 3 vừa qua chính là động lực để toàn công trường quyết tâm “vượt nắng, thắng mưa, không thua gió bão” quyết tâm đưa Dự án hoàn thành đáp ứng mục tiêu tiến độ đề ra.
Theo Ban Quản lý dự án các công trình điện miền Bắc (NPMB), hiện nay ngoài các khó khăn thách thức trên, Dự án vẫn đang gặp một số vướng mắc liên quan đến đền bù giải phóng mặt bằng liên quan đến các khoảng néo tại các địa phương có Dự án đi qua. Vì vậy để đáp ứng hoàn thành Dự án vào tháng 10/2024, NPMB kiến nghị UBND tỉnh Thanh Hóa, Nghệ An chỉ đạo các địa phương liên quan đẩy nhanh phê duyệt phương án bồi thường; đẩy mạnh công tác tuyên truyền vận động các hộ dân nhận tiền theo phương án được duyệt. Trường hợp hộ dân không nhận tiền, đề nghị sớm xây dựng phương án tổ chức bảo vệ thi công tạo điều kiện để nhà thầu thi công đáp ứng tiến độ.Tin liên quan
-
Kinh tế Việt Nam
Phấn đấu hoàn thành Đường dây 220kV Nậm Sum – Nông Cống cuối tháng 10/2024
10:08' - 29/09/2024
Hiện chủ đầu tư đang tập trung chỉ đạo các nhà thầu ưu tiên nguồn lực thi công, phấn đấu hoàn thành Đường dây 220kV Nậm Sum – Nông Cống vào cuối tháng 10/2024.
Tin cùng chuyên mục
-
Doanh nghiệp
Nhà máy thông minh đầu tiên của Petrovietnam: Dấu ấn đậm nét chuyển đổi số
09:06'
Đạm Cà Mau được công nhận là nhà máy thông minh đầu tiên của Petrovietnam, tiên phong ứng dụng AI, IoT và Big Data vào vận hành, tiết kiệm năng lượng và giảm phát thải mạnh mẽ.
-
Doanh nghiệp
Samsung và KT thử nghiệm thành công AI-RAN 6G trên mạng thương mại
08:58'
Samsung và KT xác nhận công nghệ 6G AI-RAN hoạt động ổn định trên mạng thương mại, mở đường cho tối ưu hóa kết nối bằng AI trong kỷ nguyên dữ liệu bùng nổ.
-
Doanh nghiệp
Doanh nghiệp Malaysia muốn xây nhà máy điện trấu ở Cần Thơ
14:55' - 11/12/2025
Ngày 11/12, UBND thành phố Cần Thơ làm việc với Tập đoàn Technofit Sdn. Bhd. (Malaysia) về đề xuất đầu tư dự án Nhà máy Điện trấu Hậu Giang với công suất 10 MW.
-
Doanh nghiệp
CMC đề xuất thí điểm ‘Phường AI-X’, mở đường cho AI City tại TP. Hồ Chí Minh
14:27' - 11/12/2025
TP. Hồ Chí Minh đang tìm mô hình đột phá để thúc đẩy kinh tế số và đổi mới sáng tạo. Đề xuất “Phường AI-X” của CMC được xem như bước đi thí điểm quan trọng, mở đường cho tham vọng xây dựng AI City.
-
Doanh nghiệp
TP. Hồ Chí Minh mở cơ hội cho doanh nghiệp công nghiệp hỗ trợ
14:12' - 11/12/2025
Vừa qua, tại phường Bình Dương (TP. Hồ Chí Minh), Hiệp hội Công nghiệp Hỗ trợ TP. Hồ Chí Minh (HASI) phối hợp với Sở Công Thương TP. HCM tổ chức Hội nghị Kết nối cung - cầu chuỗi cung ứng 2025.
-
Doanh nghiệp
Nvidia và Microsoft đầu tư 15 tỷ USD vào Anthropic
09:04' - 11/12/2025
Nvidia và Microsoft công bố khoản đầu tư 15 tỷ USD vào Anthropic – công ty đứng sau chatbot Claude – trong bối cảnh cuộc đua phát triển trí tuệ nhân tạo (AI) tiếp tục nóng lên.
-
Doanh nghiệp
Bamboo Airways tăng 16% tải cung ứng nội địa, sẵn sàng cho cao điểm Tết
15:26' - 10/12/2025
Các đường bay trục như TP. Hồ Chí Minh – Đà Nẵng, TP. Hồ Chí Minh – Hà Nội đạt tỷ lệ lấp đầy cao trong dịp cao điểm cuối năm.
-
Doanh nghiệp
Nâng công suất Trạm 220kV Mỹ Tho lên 500MVA, đảm bảo điện cho Đồng Tháp
14:25' - 10/12/2025
EVNNPT vừa đóng điện dự án nâng công suất Trạm 220kV Mỹ Tho lên 500MVA, bảo đảm cung cấp điện ổn định cho khu vực Đồng Tháp.
-
Doanh nghiệp
EVN hỏa tốc chỉ đạo khôi phục điện, đồng hành cùng địa phương trong “Chiến dịch Quang Trung”
11:04' - 10/12/2025
EVN vừa ban hành văn bản hỏa tốc yêu cầu các tổng công ty điện lực khẩn trương khôi phục lưới điện, bảo đảm “nhà đến đâu, điện tới đó” và hỗ trợ các địa phương triển khai “Chiến dịch Quang Trung”.

Nhà thầu thi công PC1 Mỹ Đình tăng cường máy móc thiết bị để đẩy nhanh tiến độ thi công. Ảnh: Đức Dũng/BNEWS/TTXVN
Phóng viên TTXVN có mặt tại ví trí số 1 của dự án để tìm hiểu và trao đổi với chủ đầu tư, nhà thầu liên quan tiến độ dự án. Ảnh: Đức Dũng/BNEWS/TTXVN
Ông Nguyễn Hữu Sự, Trưởng ban điều hành dự án gói thầu số 13 PC1 Mỹ Đình chia sẻ với phóng viên tại công trường. Ảnh: Đức Dũng/BNEWS/TTXVN
Đường lên thi công vị trí số 1 là những con dốc, sạt trượt.. gây nhiều khó khăn trong vận chuyển thiết bị, máy móc. Ảnh: Đức Dũng/BNEWS/TTXVN

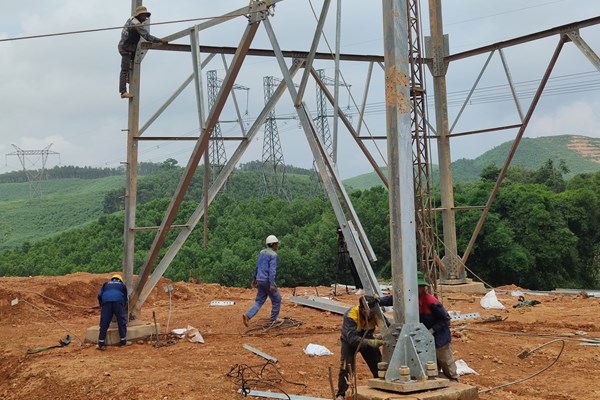

Nhà thầu thi công dựng cột Dự án Đường dây 220kV Nậm Sum - Nông Cống. Ảnh: Đức Dũng/BNEWS/
Công tác thực hiện kéo rải dây được gấp rút thực hiện, sớm hoàn thành dự án đúng tiến độ đề ra. Ảnh: Đức Dũng/BNEWS/TTXVN
