BNEWS Đóng điện thành công máy biến áp AT7 Trạm 220kV Hà Đông, giúp nâng công suất và đảm bảo cung cấp điện an toàn, ổn định cho Thủ đô Hà Nội mùa nắng nóng 2026.

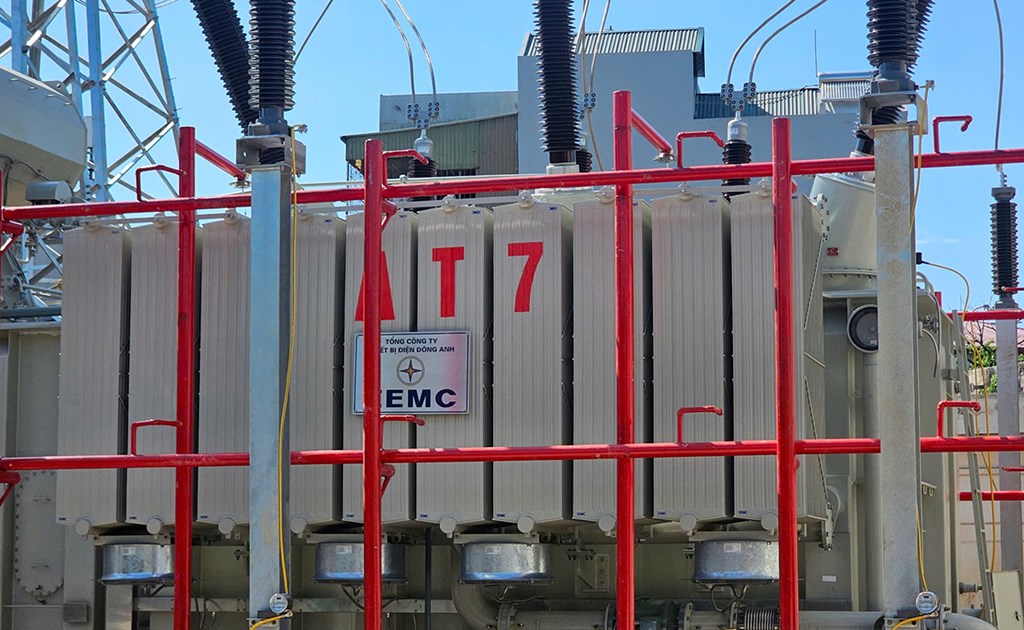

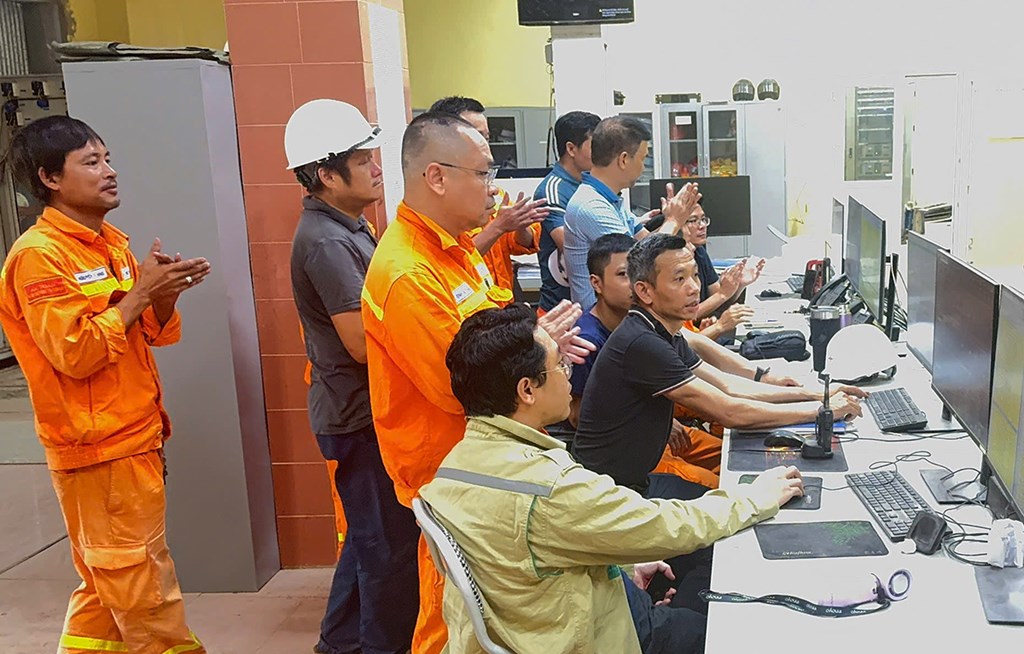

Vào lúc 8h20 ngày 24/5/2026, Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Công ty Truyền tải điện 1 (PTC1) phối hợp với Trung tâm Điều độ Hệ thống điện miền Bắc và các đơn vị liên quan đã đóng điện thành công máy biến áp AT7 thuộc Dự án nâng công suất Trạm biến áp 220kV Hà Đông.
Dự án do EVNNPT làm chủ đầu tư, PTC1 được giao quản lý, điều hành và triển khai trong khuôn viên Trạm biến áp 220kV Hà Đông hiện hữu (phường Dương Nội, thành phố Hà Nội).
Quy mô dự án gồm lắp đặt máy biến áp 220kV AT7 công suất 250MVA cùng các thiết bị đồng bộ liên quan, đáp ứng tiêu chuẩn kỹ thuật của EVN và EVNNPT. Sau khi hoàn thành nâng công suất, Trạm biến áp 220kV Hà Đông có tổng công suất đạt 1.189MVA (4x250MVA + 3x63MVA).
Việc đưa vào vận hành máy biến áp AT7 Trạm biến áp 220kV Hà Đông góp phần tăng cường khả năng cung cấp điện cho Thủ đô Hà Nội ngay từ mùa nắng nóng năm nay; giảm tải cho các máy biến áp hiện hữu đang vận hành trong tình trạng đầy tải và quá tải. Đồng thời, dự án cũng tạo điều kiện thuận lợi cho công tác chuyển tải, thay thế và bảo dưỡng các thiết bị đã vận hành lâu năm tại các trạm trọng điểm khác.
Theo Công ty Truyền tải điện 1, các máy biến áp tại Trạm biến áp 220kV Hà Đông thường xuyên vận hành trong tình trạng đầy tải và quá tải. Trong khi đó, nhiều thiết bị đã vận hành gần 30 năm, đang ở cuối vòng đời và tiềm ẩn nguy cơ xảy ra sự cố gây ảnh hưởng đến cung cấp điện.
Thực hiện chỉ đạo của EVN và EVNNPT, PTC1 đã triển khai dự án trong điều kiện nhiều khó khăn, thách thức. Quá trình thi công diễn ra khi các thiết bị trong trạm vẫn đang mang điện; việc bố trí lịch cắt điện cũng gặp nhiều khó khăn do yêu cầu huy động công suất cao để đảm bảo cung cấp điện cho Thủ đô Hà Nội.
Tuy nhiên, với sự chỉ đạo sát sao của EVNNPT, cùng nỗ lực của PTC1, các đơn vị trực thuộc, nhà thầu thi công và sự phối hợp chặt chẽ của Trung tâm Điều độ Hệ thống điện Quốc gia, dự án đã được đóng điện, đáp ứng tiến độ đề ra.
“Việc đóng điện thành công máy biến áp AT7 không chỉ góp phần nâng cao năng lực vận hành của Trạm biến áp 220kV Hà Đông mà còn tiếp tục khẳng định nỗ lực của EVNNPT, PTC1 và các đơn vị trong việc tăng cường mọi giải pháp để đảm bảo vận hành an toàn, ổn định hệ thống truyền tải điện. Đây cũng là giải pháp quan trọng nhằm đáp ứng nhu cầu phụ tải ngày càng tăng của Thủ đô Hà Nội, đặc biệt trong giai đoạn cao điểm nắng nóng năm 2026”.
Cũng trong bối cảnh nắng nóng, phụ tải tăng cao, để đảm bảo an toàn cho hệ thống điện quốc gia, ngày 24/5/2026, Công ty Vận hành hệ thống điện và Thị trường điện Quốc gia (NSMO) đã huy động thêm máy biến áp 500kV AT1 công suất 600MVA (máy biến áp dự phòng) của Trạm biến áp 500kV Phố Nối đưa vào vận hành, qua đó nâng công suất của Trạm lên 2.900MVA.
Để đảm bảo cung cấp điện an toàn, ổn định mùa nắng nóng, ngành Điện khuyến cáo khách hàng sử dụng điện an toàn, tiết kiệm và hiệu quả, đặc biệt trong các đợt nắng nóng đỉnh điểm. Hành động này giúp giảm tải cho hệ thống lưới điện và tối ưu hóa chi phí tiền điện sinh hoạt.
Tin liên quan
EVNNPT thúc đẩy ứng dụng công nghệ trong vận hành lưới điện
Ngày 2/4, tại Đà Nẵng, Tổng giám đốc EVNNPT kiểm tra việc ứng dụng UAV, robot, LiDAR trong vận hành lưới truyền tải, đồng thời yêu cầu đẩy mạnh chuyển đổi số, nâng cao an toàn và độ tin cậy hệ thống.
Tin cùng chuyên mục
-
Doanh nghiệpPetrovietnam và Hà Tĩnh hợp lực xây dựng cực tăng trưởng mới
Petrovietnam và tỉnh Hà Tĩnh đang định hình một mô hình phát triển mới trong đó lấy hệ sinh thái công nghiệp - năng lượng tích hợp làm nền tảng tạo động lực tăng trưởng.
-
Doanh nghiệpSoftBank củng cố mảng thanh toán trực tuyến
SoftBank đặt mục tiêu mua lại toàn bộ công ty xử lý thanh toán này, bao gồm 80% cổ phần do Blackstone nắm giữ và 20% còn lại thuộc sở hữu của Ngân hàng Sony Bank.
-
Doanh nghiệpPV Power tối ưu vận hành, đảm bảo cung ứng điện ổn định cho hệ thống
PV Power tiếp tục bám sát diễn biến thị trường, đảm bảo đủ nhiên liệu và tối ưu vận hành để cung ứng điện ổn định cho hệ thống điện quốc gia.
-
Doanh nghiệpDoanh nghiệp Pháp chật vật vì chi phí AI leo thang
Theo Công ty tư vấn AI Artefact, với những doanh nghiệp sử dụng AI ở cường độ cao, chi phí hiện có thể lên tới khoảng 500 euro (xấp xỉ 568 USD)/người dùng mỗi tháng, thậm chí khoảng 2.000 euro/tháng.
-
Doanh nghiệpGỡ vướng để sớm khởi công Nhà máy điện khí LNG Long An I và II
Bộ Công Thương và tỉnh Tây Ninh thống nhất đẩy nhanh tháo gỡ vướng mắc về đất đai, cơ chế tài chính và PPA nhằm sớm khởi công Dự án Nhà máy điện khí LNG Long An I và II theo Quy hoạch điện VIII.
-
Doanh nghiệpBSR và NSRP triển khai các giải pháp đảm bảo cung ứng xăng dầu cho thị trường
BSR và NSRP đang thực hiện các giải pháp đồng bộ để đảm bảo nguồn cung xăng dầu cho thị trường trong nước.
-
Doanh nghiệpTiêu dùng xanh: Xu thế thay đổi mô hình sản xuất
Nhu cầu về các sản phẩm an toàn, có nguồn gốc tự nhiên không còn là xu hướng nhất thời, mà đã trở thành tiêu chuẩn sống mới.
-
Doanh nghiệpHai doanh nghiệp Mỹ khởi kiện chính phủ về chính sách thuế quan mới
Vụ kiện được nộp đúng thời điểm các mức thuế mới bắt đầu có hiệu lực.
-
Doanh nghiệpHoàn thành đóng điện toàn tuyến Đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín
EVNNPT chính thức đóng điện toàn tuyến đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín, nâng cao năng lực truyền tải và đảm bảo an ninh năng lượng miền Bắc.
