BNEWS Theo báo cáo của Ban quản lý dự án các công trình điện miền Trung (CPMB), hiện nay dự án đường dây 500kV mạch 3 vẫn đang gặp nhiều khó khăn trong thủ tục rừng và bồi thường giải phóng mặt bằng.
Khó trong giải phóng mặt bằng
Dự án này bao gồm các dự án: Đường dây 500 kV Nhiệt điện Quảng Trạch - Vũng Áng và sân phân phối 500 kV TTĐL Quảng Trạch; đường dây 500 kV Quảng Trạch - Dốc Sỏi và đường dây 500 kV Dốc Sỏi - Pleiku 2.
Ông Ngô Đức Tuyển, Giám đốc CPMB cho hay, tại các vị trí móng và hành lang tuyến, một số địa phương vẫn chưa phê duyệt phương án bồi thường phần hành lang tuyến, một số hộ dân vẫn chưa bàn giao mặt bằng với lý do đơn giá đền bù thấp.
Bên cạnh đó, tình hình thời tiết mưa nhiều trong khi đường dây chủ yếu đi qua vùng núi cao, hiểm trở nên việc vận chuyển vật tư thiết bị và triển khai thi công gặp rất nhiều khó khăn. Đặc biệt, những diễn biến phức tạp của dịch bệnh COVID - 19 đã ảnh hưởng rất nhiều đến tiến độ dự án.
Hiện trên toàn tuyến đối với thủ tục rừng đã bàn giao 395/416 vị trí; trong đó, Hà Tĩnh là 40/40 vị trí; Quảng Bình là 109/109 vị trí; Quảng Trị là 54/54 vị trí; Thừa Thiên Huế là 79/79 vị trí; thành phố Đà Nẵng là 25/25 vị trí; Quảng Nam là 19/40 vị trí; Quảng Ngãi là 14/14 vị trí; Kon Tum là 47/47 vị trí; Gia Lai là 8/8 vị trí.
Hiện nay, tỉnh Quảng Nam đã có quyết định chuyển đổi mục đích sử dụng rừng, các vị trí chưa bàn giao chủ yếu đang làm thủ tục tận thu cây rừng trên vị trí móng của 21 vị trí. Tỉnh Quảng Ngãi đang làm thủ tục trình UBND tỉnh chuyển đổi mục đích sử dụng rừng.
Việc bàn giao mặt bằng đến thời điểm hiện tại là 1.540/1.606 vị trí (đạt 96%). Cụ thể: Hà Tĩnh 60/71 vị trí (đạt 85%); Quảng Bình 309/313 vị trí (đạt 99%); Quảng Trị 188/197 vị trí (đạt 95%); Thừa Thiên Huế 227/227 vị trí (đạt 100%); Tp. Đà Nẵng 71/72 vị trí (đạt 99%); Quảng Nam 233/268 vị trí (đạt 87%); Quảng Ngãi 190/196 vị trí (đạt 97%); Kon Tum 163/163 vị trí (đạt 100%); Gia Lai 99/99 vị trí (đạt 100%). Phần Hành lang tuyến đã bàn giao 927/1.606 khoảng cột (đạt 57,72%).
Ông Tuyển cho hay, các vị trí vướng mắc ở các địa phương còn lại nhiều sẽ cố gắng giải quyết trong tháng 10/2020. Với hành lang tuyến, đơn vị tập trung để hoàn thành theo tiến độ dựng cột, kéo dây, phấn đấu kết thúc từ tháng 10-11/2020.

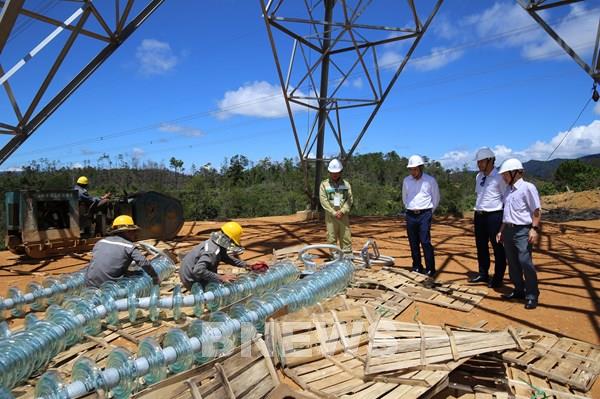

Đối với tình hình thi công, về phần móng đơn vị đã đào 1.472/1.606 (đạt 91,7%); đúc 1.427/1.606 vị trí (đạt 88,9%); dựng cột 1.176/1.606 vị trí (đạt 73,2%)....
Khẩn trương khắc phục tồn tại
Sau hơn 22 tháng thi công, Lãnh đạo Tổng công ty Truyền tải Điện quốc gia (EVNNPT) đã tổ chức nhiều cuộc họp điều độ các đơn vị liên quan và họp các thành viên của Ban Chỉ đạo Đường dây 500 kV mạch 3 nhằm rà soát, kiểm điểm và đánh giá lại toàn bộ tình hình thực hiện của dự án.
Bên cạnh đó, để lãnh đạo các cấp thường xuyên nắm tình hình thi công của dự án, hằng tuần, tháng, Giám đốc CPMB thường xuyên tổ chức các cuộc họp điều độ với các Ban Tiền Phương thuộc CPMB kết hợp đi kiểm tra thực tế tại công trường và làm việc với đơn vị bồi thường các địa phương để tháo gỡ kịp thời các vướng mắc.
Tuy nhiên, ông Phạm Lê Phú, Tổng giám đốc EVNNPT cho rằng, tình hình thi công toàn tuyến là còn rất chậm, nhiều nguy cơ dự án sẽ không kịp tiến độ.
Nhiều nhà thầu chưa tập trung nguồn lực, nhiều địa phương vẫn chưa hỗ trợ quyết liệt để đơn vị thi công triển khai.
Các khó khăn vướng mắc trong công tác bồi thường giải phóng mặt bằng tại các tỉnh như Hà Tĩnh, Quảng Nam, Quảng Ngãi phải cần sự vào cuộc của tất cả các bên.
Ông Phú cũng nhấn mạnh, đây là thời điểm nước rút của dự án. Do đó, để hoàn thành theo kế hoạch đóng điện đường dây 500 kV Nhiệt điện Quảng Trạch - Vũng Áng và sân phân phối 500 kV Trung tâm Điện lực Quảng Trạch; đường dây 500 kV Quảng Trạch - Dốc Sỏi trong tháng 12/2020 và đường dây 500 kV Dốc Sỏi - Pleiku 2 trong tháng 11/2020, ông Phạm Lê Phú yêu cầu: các đơn vị tư vấn giám sát cần tăng cường nhân lực để giám sát trên toàn tuyến, kể cả giám sát về an toàn lao động của các nhà thầu, thực hiện đúng theo quy định của EVNNPT và các cấp có thẩm quyền ban hành, cập nhập đầy đủ số liệu trên phần mềm quản lý đầu tư xây dựng theo quy định.
Đối với các đơn vị tư vấn thiết kế, tăng cường trao đổi thông tin, phối hợp với Ban Tiền Phương của CPMB để thống nhất hồ sơ thiết kế cho từng dự án đảm bảo đồng bộ trong quá trình thi công, giám sát, nghiệm thu công trình và các vướng mắc, phát sinh cần xử lý thiết kế trong quá trình thi công tại hiện trường.
Đối với các Ban Tiền phương của CPMB tại các địa phương, Tổng giám đốc EVNNPT yêu cầu thường xuyên làm việc với các địa phương, nhà thầu và các đơn vị liên quan.
Từ đó, giải quyết kịp thời các khó khăn, vướng mắc phát sinh trên công trường; đảm bảo công tác điều hành để bàn giao mặt bằng, bồi thường giải phóng mặt bằng và đẩy nhanh tiến độ thi công theo kế hoạch.
Đối với nhà thầu cung cấp vật tư thiết bị khẩn trương khắc phục các tồn tại trong việc cung cấp các chi tiết còn thiếu cho đơn vị thi công và lưu ý đến gói thầu tụ bù còn lại đảm bảo tiến độ.
“Yêu cầu các Ban chức năng phối hợp và hỗ trợ với CPMB để giải quyết các vướng mắc trong bồi thường giải phóng mặt bằng tại các tỉnh Hà Tĩnh, Quảng Nam, Quảng Ngãi, các công tác cắt điện, đảm bảo an ninh trật tự trên toàn tuyến để đảm bảo tiến dộ dự án, đảm bảo vốn giải ngân cho dự án. Báo cáo với EVN và các cấp có thẩm quyền để hỗ trợ CPMB giải quyết các vấn đề về công tác bồi thường giải phóng mặt bằng”, ông Phạm Lê Phú nói…/.
Tin liên quan
EVN hỗ trợ Trungnam Group đóng điện thành công TBA 500/220 kV và đường dây đấu nối
Trạm biến áp (TBA) 500/220 kV Trung Nam có 2 máy biến áp 500 kV với tổng công suất 1.800 MVA.
Tin cùng chuyên mục
-
Doanh nghiệpDoanh nghiệp Nhật Bản đẩy mạnh phòng vệ trước đà suy yếu của đồng yen
Các nhà bán lẻ Nhật Bản đang tìm kiếm những biện pháp mới để phòng ngừa chi phí nhập khẩu tăng, trong bối cảnh đồng yen suy yếu kéo dài gây sức ép ngày càng lớn lên hoạt động kinh danh.
-
Doanh nghiệpEVNNPT hoàn thành 2 công trình truyền tải điện tại Đồng Nai trước Quốc khánh
EVNNPT vừa hoàn thành, đóng điện 2 công trình truyền tải tại Đồng Nai, góp phần tăng năng lực cung cấp điện và giải tỏa công suất Nhà máy điện Nhơn Trạch.
-
Doanh nghiệpBSR vào Top 50 Doanh nghiệp dẫn đầu ESG Việt Nam 2026
Tổng công ty Lọc hóa dầu Việt Nam (BSR) vừa được vinh danh Top 50 Doanh nghiệp dẫn đầu về ESG Việt Nam năm 2026 do Tạp chí Forbes Việt Nam bình chọn.
-
Doanh nghiệpBảo đảm lưới điện dịp 2/9: PTC3 chủ động giải pháp kỹ thuật và vận hành
PTC3 chủ động triển khai đồng bộ các giải pháp kỹ thuật và quản lý vận hành, bảo đảm lưới điện an toàn, liên tục trong dịp Lễ Quốc khánh 2/9/2026.
-
Doanh nghiệpSản lượng hàng hóa qua các cảng Hải Phòng vượt kịch bản 8 tháng
Tại Hải Phòng, 8 tháng của năm 2026, sản lượng hàng hóa qua các cảng ước đạt 134,34 triệu tấn, vượt kịch bản 8 tháng (115 triệu tấn), tăng 11,74% so với cùng kỳ, đạt 56,2% kế hoạch năm.
-
Doanh nghiệpKênh đào Panama giảm số tàu qua lại do ảnh hưởng của El Niño
Theo giới chức Panama, Kênh đào Panama hiện đảm nhận khoảng 5% khối lượng thương mại hàng hải toàn cầu, với trung bình 36-38 tàu qua lại mỗi ngày.
-
Doanh nghiệpNữ công nhân ngành điện khẳng định mình bằng năng lực và trách nhiệm
Phá vỡ định kiến về công việc của nam giới, các nữ cán bộ, công nhân viên Điện lực Thái Nguyên đang ngày đêm khẳng định năng lực và trách nhiệm với nghề.
-
Doanh nghiệpPTC3 triển khai đồng bộ giải pháp bảo đảm an toàn lưới điện truyền tải dịp Lễ Quốc khánh 2/9
PTC3 triển khai đồng bộ các giải pháp tăng cường bảo đảm an ninh, an toàn lưới điện truyền tải, sẵn sàng ứng trực 24/7 trong dịp Lễ Quốc khánh 2/9.
-
Doanh nghiệpSPMB tập trung nguồn lực hoàn thành các dự án có khả năng về đích trong năm 2026
SPMB tập trung mọi nguồn lực, tăng tốc đẩy nhanh tiến độ khởi công và đóng điện các dự án lưới điện trọng điểm, hoàn thành kế hoạch năm 2026.
