BNEWS Hiện dự án đã hoàn thành 2 đoạn tuyến gồm Quảng Trạch – Dốc Sỏi và Dốc Sỏi – Pleiku 2. Hiện EVNNPT đang quyết tâm để đóng điện đoạn Vũng Áng – Quảng Trạch trong tháng 7/2022
Theo Ban Quản lý dự án các công trình điện miền Trung (CPMB), hiện nay CPMB và Tổng Công ty Truyền tải điện quốc gia (EVNNPT) đang cùng với các đơn vị thi công tập trung, huy động tối đa mọi nguồn lực để điều hành thi công dự án Đường dây 500 kV mạch 3.
Dự kiến trong ngày 29/7, các đơn vị sẽ dựng xong vị trí cột và kéo dây khoảng néo cuối cùng tại tuyến đường dây 500 kV Vũng Áng - Quảng Trạch; từ đó hoàn thiện đóng điện toàn bộ dự án Đường dây 500 kV mạch 3 trong ngày 30 hoặc 31/7.

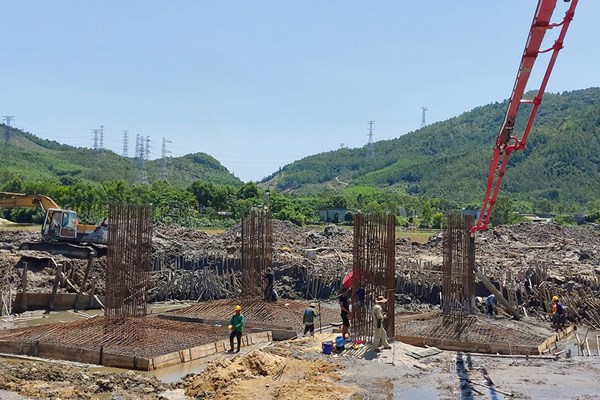

Trong 2 ngày nay 27 và 28/7, trên công trường đường dây 500 kV Vũng Áng – Quảng Trạch, (thuộc dự án đường dây 500 kV mạch 3), trên địa bàn Hà Tĩnh, ông Nguyễn Huy Thắng – Phó Chủ tịch Công đoàn Tổng công ty Truyền tải điện Quốc gia (EVNNPT) và đoàn công tác đã đến công trường động viên các đơn vị thi công.
Ông Nguyễn Huy Thắng, Phó Chủ tịch Công đoàn EVNNPT cho biết, Dự án đường dây 500 kV mạch 3 là công trình điện cấp bách trong Quy hoạch phát triển điện lực với mục tiêu truyền tải nguồn nhiệt điện trong khu vực lên hệ thống điện quốc gia; đồng thời tăng cường năng lực truyền tải của lưới điện 500 kV liên kết các miền của hệ thống điện quốc gia, góp phần quan trọng trong việc đảm bảo cung ứng điện các vùng miền trên cả nước. Hiện dự án đã hoàn thành 2 đoạn tuyến gồm Quảng Trạch – Dốc Sỏi và Dốc Sỏi – Pleiku 2. Hiện EVNNPT đang quyết tâm để đóng điện đoạn Vũng Áng – Quảng Trạch trong tháng 7/2022 nhằm phát huy hết vai trò của dự án đường dây 500 kV mạch 3.Phó Chủ tịch Công đoàn EVNNPT đã ghi nhận và đánh giá cao CPMB, các nhà thầu trong những ngày qua qua đã thi công ngày đêm để đạt được khối lượng công việc rất lớn để dần đưa dự án về đích. Lãnh đạo Công đoàn EVNNPT đề nghị các đơn vị tham gia cần đảm bảo tuyệt đối an toàn trong quá trình thi công; phối hợp chặt chẽ với chính quyền và nhân dân địa phương để đảm bảo an ninh công trường.
Để đảm bảo hoàn thành dự án trong tháng 7/2022 theo chỉ đạo của Tập đoàn Điện lực Việt Nam, Đảng ủy, Hội đồng thành viên và Ban Tổng giám đốc EVNNPT đã chỉ đạo và yêu cầu CPMB và các đơn vị tham gia dự án quyết tâm, huy động mọi nguồn lực, bổ sung và tăng cường ngay lực lượng, máy thi công để đẩy nhanh tiến độ thi công, đồng thời phối hợp và làm việc chặt chẽ với Thị ủy, UBND thị xã Kỳ Anh, tỉnh Hà Tĩnh để tháo gỡ các vướng mắc về bồi thường giải phóng mặt bằng nhằm đáp ứng tiến độ yêu cầu. Hàng ngày, lãnh đạo EVNNPT họp điều độ trực tuyến đầu giờ, đồng thời cử đoàn công tác các ban chuyên của EVNNPT bám sát hiện trường để chỉ đạo thi công. EVNNPT cùng với các đơn vị thi công điều phối nhân lực với phương châm tập trung tối đa nguồn lực cho dự án này để đẩy nhanh tiến độ thi công nhằm đảm bảo tiến độ chung của dự án. Lãnh đạo CPMB và các phòng chức năng trực tiếp có mặt tại công trường để điều hành, xử lý và giải quyết ngay các vướng mắc phát sinh trong quá trình thi công. Đơn vị tư vấn thiết kế, tư vấn giám sát luôn có người bám công trường để giám sát tác giả, xử lý hiện trường và tổ chức nghiệm thu cuốn chiếu. Ngoài ra, EVNNPT cũng đã huy động các đơn vị trực thuộc như Công ty Truyền tải điện 1, Công ty Truyền tải điện 2 bố trí lực lượng để thực hiện công tác phát quang, nghiệm thu hành lang tuyến, lắp đặt khung định vị,… và hỗ trợ các đơn vị thi công nhằm đảm bảo tiến độ yêu cầu../.- Từ khóa:
- đóng điện
- Đường dây 500 kV mạch 3
- CPMB
- EVNNPT
Tin liên quan
Huy động tối đa nguồn lực hoàn thành dự án đường dây 500 kV mạch 3 trong tháng 7
Chính quyền địa phương các cấp tiếp tục ủng hộ, hỗ trợ trong bồi thường giải phóng mặt bằng, bảo vệ thi công kéo dây nhằm đáp ứng tiến độ hoàn thành, đóng điện của dự án.
Tin cùng chuyên mục
-
Doanh nghiệpĐảng bộ EVNNPC nhận Cờ thi đua của Đảng bộ Chính phủ 5 năm liền
Đảng bộ EVNNPC vinh dự nhận Cờ thi đua từ Đảng ủy Chính phủ nhờ thành tích 5 năm liền hoàn thành xuất sắc nhiệm vụ tiêu biểu (2021-2025).
-
Doanh nghiệpNgành điện Đồng Tháp triển khai giải pháp an toàn mùa mưa
Hiện Đồng Tháp đang bước vào mùa mưa bão nên có nguy cơ xảy ra dông lốc, gió giật mạnh gây sự cố và tai nạn điện.
-
Doanh nghiệpCà Mau khởi công dự án điện gió hơn 6.320 tỷ đồng
Ngày 1/7, UBND tỉnh Cà Mau khởi công Dự án nhà máy Điện Gió khu du lịch Khai Long - Cà Mau giai Đoạn 1 tại ấp Rạch Thọ, xã Đất Mũi.
-
Doanh nghiệpEVNNPC một năm tái cơ cấu: Hiệu quả từ sự tinh gọn
EVNNPC sau 1 năm sắp xếp theo mô hình chính quyền địa phương hai cấp vận hành ổn định, bộ máy tinh gọn, nâng cao hiệu quả quản lý và sản xuất kinh doanh.
-
Doanh nghiệpĐóng điện đoạn Nho Quan – Phủ Lý thuộc dự án trọng điểm đường dây 500/220kV
Rạng sáng 1/7/2026, cung đoạn Nho Quan - Phủ Lý thuộc dự án đường dây 500/220kV Nho Quan - Phủ Lý - Thường Tín đã chính thức đóng điện thành công.
-
Doanh nghiệpVinachem được khen thưởng trong phong trào toàn dân bảo vệ an ninh Tổ quốc
Tập đoàn Hoá chất Việt Nam (Vinachem) vừa được Cục An ninh kinh tế, Bộ Công an khen thưởng trong phong trào toàn dân bảo vệ an ninh Tổ quốc.
-
Doanh nghiệpĐóng điện 2 dự án giúp đảm bảo điện cho Tây Ninh và Đồng Nai
Hai dự án do do EVNNPT làm chủ đầu tư, NPTPMB điều hành quản lý dự án, Công ty Truyền tải điện 4 tiếp nhận vận hành.
-
Doanh nghiệpĐiện lực miền Bắc phát triển thêm 8.500 khách hàng điện mặt trời mái nhà trong 6 tháng
Sáu tháng đầu năm 2026, Điện lực miền Bắc phát triển thêm 8.500 khách hàng điện mặt trời mái nhà, góp phần giảm áp lực cho hệ thống điện quốc gia
-
Doanh nghiệpKhởi công dự án khu nuôi trồng thủy sản tập trung tại đặc khu Cô Tô (Quảng Ninh)
Ngày 30/6, tại bãi biển Bắc Vàn, đặc khu Cô Tô (tỉnh Quảng Ninh) tỉnh Quảng Ninh tổ chức Lễ khởi công Dự án Khu nuôi trồng thủy sản tập trung tại đặc khu Cô Tô.
