BNEWS Lãnh đạo EVNNPT kiểm tra và đôn đốc tiến độ 4 dự án trọng điểm nhằm đảm bảo cung cấp điện cho miền Bắc, phấn đấu hoàn thành trước mùa nắng nóng 2027.
Ngày 24/9, Quyền Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) Hoàng Xuân Khôi đã đi kiểm tra, đôn tốc tiến độ 4 dự án quan trọng nhằm đảm bảo cung cấp điện cho miền Bắc gồm Trạm biến áp (TBA) 500kV Hải Phòng và TBA 500kV Thái Bình, TBA 500kV Bắc Ninh và đường dây đấu nối, TBA 220kV Yên Dũng.
Tham gia đoàn công tác có lãnh đạo Ban Quản lý đầu tư xây dựng EVNNPT, lãnh đạo Ban QLDA các công trình điện miền Bắc.
Đây là các dự án đang được tập trung triển khai, với yêu cầu đẩy nhanh tiến độ thi công, cung cấp vật tư thiết bị và chuẩn bị các điều kiện phục vụ đóng điện.

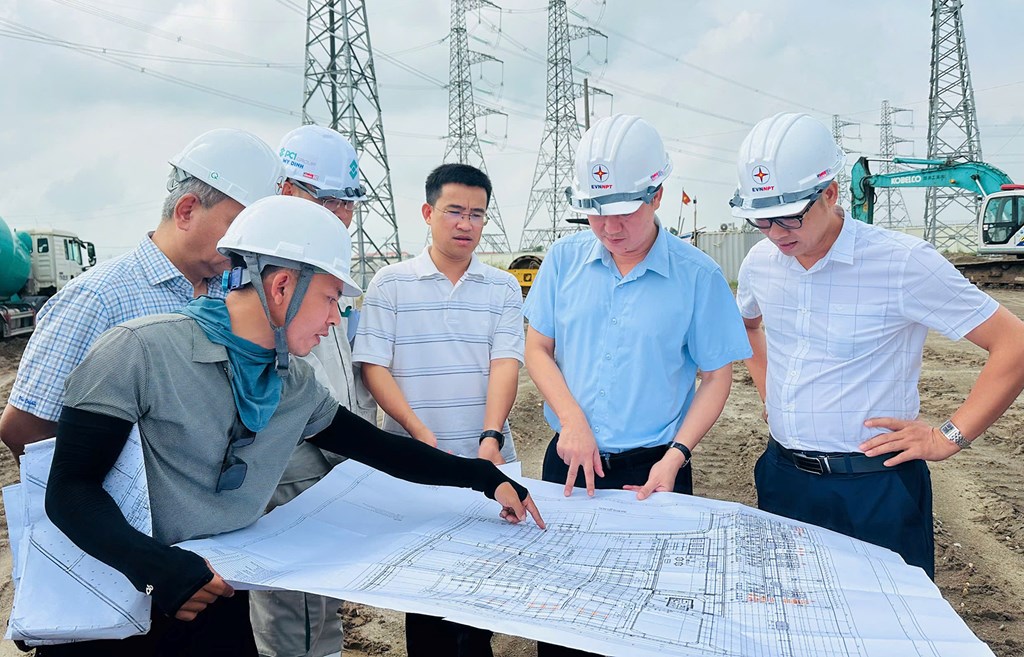

Báo cáo tại công trường, đại diện NPMB cho biết, Dự án TBA 500kV Thái Bình (tỉnh Hưng Yên) đã hoàn thành giải phóng mặt bằng, thuê đất. Phần xây lắp trạm đã hoàn thành nhiều hạng mục quan trọng phần xây dựng như các nhà chức năng, cổng, tường rào, cột cổng thanh cái, bắt đầu triển khai đào đúc móng trụ, mương cáp; đường dây 500kV và 220kV cơ bản đã hoàn thành móng, dựng cột và kéo dây tại các khoảng néo đủ điều kiện.
Tuy nhiên, hiện dự án gặp một số vướng mắc khi một số gói thầu chưa đấu thầu lựa chọn nhà thầu cấp hàng. Trong thi công, nhà thầu còn gặp khó khăn về nguồn cung cấp cát san nền; Một số khoảng néo đường dây còn lại phải thực hiện đồng bộ với tiến độ trạm biến áp.
Hiện nay NPMB đang tập trung tháo gỡ vướng mắc, đồng thời yêu cầu nhà thầu bổ sung máy móc, tổ đội thi công, đẩy nhanh tiến độ móng trụ, mương cáp, tổ chức lắp đặt thiết bị ngay khi vật tư về trạm, phấn đấu hoàn thành dự án trước mùa nắng nóng năm 2027.

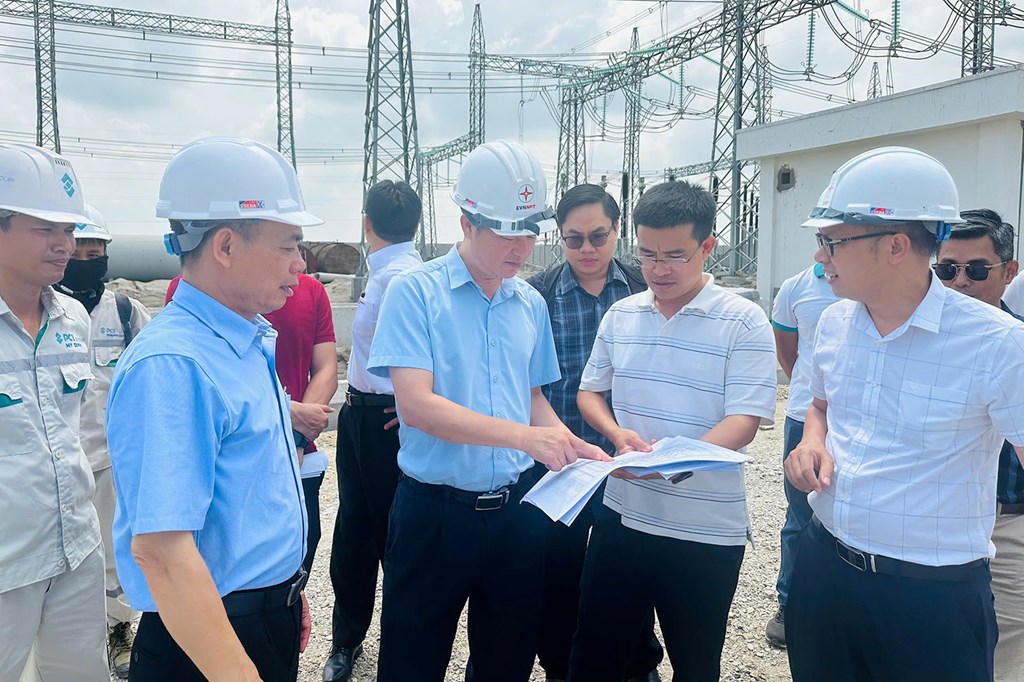

Dự án TBA 500kV Hải Phòng (thành phố Hải Phòng) đã hoàn thành bàn giao mặt bằng. Nhiều hạng mục xây lắp đã hoàn thành như san nền trạm, móng máy biến áp 500kV, móng và lắp đặt cột cổng 500kV, 220kV, bể dầu sự cố, hệ thống thoát nước và tường ngăn cháy.
Hiện dự án đang tiếp tục hoàn thiện các nhà chức năng, hàng rào, mương thoát nước và taluy quanh trạm. Tuy nhiên, dự án hiện cũng gặp một số khó khăn thách thức liên quan đến gói thầu về cấp hàng thiết bị nhất, nhị thứ. Ngoài ra tiến độ một số hạng mục xây dựng sân 500kV còn chậm do nhà thầu gặp khó khăn nhất định.

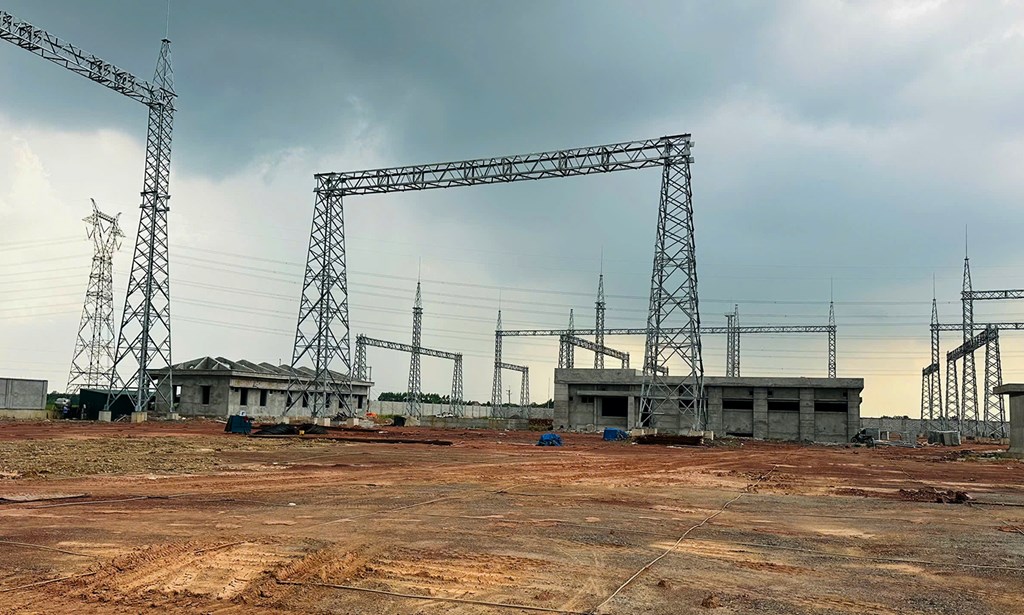

Dự án TBA 500kV Bắc Ninh và đường dây đấu nối (thành phố Bắc Ninh) đã hoàn thành công tác bồi thường, giải phóng mặt bằng. Phần xây lắp trạm đã hoàn thành nhiều hạng mục quan trọng như các nhà chức năng, cổng, tường rào, cột cổng thanh cái; phần đường dây đã đúc xong móng 8/8 vị trí.
Tuy nhiên, một số gói thầu cung cấp vật tư thiết bị như nhất thứ, nhị thứ và hệ thống máy tính vẫn đang xử lý tình huống. Một số hạng mục xây lắp còn chậm do nhà thầu gặp khó khăn nhất định; các phần xây dựng liên quan đến thiết bị chưa triển khai đầy đủ do chưa có nhà thầu cung cấp vật tư nhất, nhị thứ.
Đối với TBA 220kV Yên Dũng (thành phố Bắc Ninh) dự án đang tập trung thi công và hiện không còn những vướng mắc.
Qua kiểm tra, Quyền Tổng giám đốc EVNNPT Hoàng Xuân Khôi ghi nhận những cố gắng của NPMB cùng các đơn vị tham gia dự án đã có nhiều nỗ lực để đẩy nhanh tiến độ thi công dự án. Tuy nhiên, đến nay tiến độ 3 dự án TBA 500kV chưa đáp ứng được yêu cầu điều hành của Tổng công ty do các vướng mắc nói trên. Vì vậy, yêu cầu NPMB và nhà thầu tập trung cao độ cho tiến độ, khẩn trương xử lý các vướng mắc đang ảnh hưởng trực tiếp đến tiến độ 3 dự án.
Trong đó, cần tập trung xử lý dứt điểm các tình huống trong đấu thầu, đẩy nhanh công tác lựa chọn nhà thầu và cung cấp vật tư thiết bị; đồng thời đôn đốc nhà thầu xây lắp bổ sung nguồn lực, tổ chức thi công các hạng mục còn chậm.
Quyền Tông giám đốc EVNNPT Hoàng Xuân Khôi nhấn mạnh đây là các dự án có ý nghĩa rất quan trọng nhằm đảm bảo cung cấp điện cho các tỉnh/ thành phố Hải Phòng, Hưng Yên, Bắc Ninh. Đây là những địa phương có mức tăng trưởng về điện năng rất lớn ở khu vực phía Bắc.
Vì vậy, Quyền Tổng giám đốc EVNNPT yêu cầu các đơn vị bám sát tiến độ từng hạng mục, từng gói thầu; chủ động nhận diện và xử lý ngay các nguy cơ ảnh hưởng đến tiến độ. Cùng với đó lấy mốc đóng điện để lập tiến độ ngược nhằm điều hành dự án sát theo kế hoạch. Toàn công trường phấn đấu hoàn thành dự án trước mùa nắng nóng năm 2027 nhằm đáp ứng yêu cầu phát triển và vận hành an toàn hệ thống điện.
Tin liên quan
EVNNPT đề nghị Quảng Ngãi đẩy nhanh giải phóng mặt bằng TBA 220kV Dung Quất 2
EVNNPT đề nghị Quảng Ngãi tập trung tháo gỡ vướng mắc, đẩy nhanh giải phóng mặt bằng TBA 220kV Dung Quất 2 để kịp bàn giao và hoàn thành dự án trong năm 2026.
Tin cùng chuyên mục
-
Doanh nghiệpPetrovietnam chính thức vận hành Hệ thống Cơ sở dữ liệu điện và năng lượng tái tạo
Ngày 24/9, Petrovietnam chính thức vận hành Hệ thống Cơ sở dữ liệu điện và năng lượng tái tạo, góp phần nâng cao chất lượng quản trị, điều hành và tối ưu hóa hoạt động sản xuất kinh doanh.
-
Doanh nghiệpNhiều giải pháp xử lý tình trạng nợ đọng bảo hiểm xã hội, bảo hiểm y tế
Theo thống kê của Bảo hiểm xã hội thành phố Quảng Ninh, tính đến hết tháng 8/2026, trên địa bàn có 446 doanh nghiệp nợ bảo hiểm xã hội từ 3 tháng trở lên với tổng số tiền khoảng 94 tỷ đồng.
-
Doanh nghiệpPVFCCo-Phú Mỹ: Đo lường dấu chân carbon, gia tăng giá trị xanh cho sản phẩm
PVFCCo-Phú Mỹ vừa được Viện Tiêu chuẩn Anh (BSI) cấp Ý kiến xác minh Dấu chân carbon sản phẩm theo tiêu chuẩn quốc tế ISO 14067:2018 cho các sản phẩm của Nhà máy Đạm Phú Mỹ.
-
Doanh nghiệpGỡ vướng mặt bằng đường dây 220kV Thạnh Mỹ - Duy Xuyên
Tập trung tháo gỡ vướng mắc về mặt bằng, đẩy nhanh tiến độ đường dây 220kV Thạnh Mỹ - Duy Xuyên, góp phần bảo đảm cung cấp điện cho khu vực.
-
Doanh nghiệpTiếp sức doanh nghiệp đổi mới, làm chủ công nghệ
Với việc lấy doanh nghiệp làm trung tâm, Phú Thọ đang tập trung xây dựng hệ sinh thái đổi mới sáng tạo, thúc đẩy chuyển đổi mô hình tăng trưởng theo chiều sâu.
-
Doanh nghiệpKhi dược liệu Tây Ninh bước vào chuỗi giá trị mới
Theo Sở Y tế tỉnh Tây Ninh, địa phương có nhiều tiềm năng, lợi thế về điều kiện tự nhiên, đất đai và nguồn nguyên liệu để phát triển đa dạng các loại cây dược liệu.
-
Doanh nghiệpCần Thơ thúc đẩy doanh nghiệp chuyển đổi số, sản xuất xanh
Trước yêu cầu của các thị trường xuất khẩu về truy xuất nguồn gốc, tiết kiệm năng lượng và giảm phát thải, chuyển đổi số gắn với xanh hóa sản xuất đang trở thành hướng đi đối với doanh nghiệp.
-
Doanh nghiệpTỷ lệ doanh nghiệp “xác sống” tại Hàn Quốc lên mức kỷ lục
Tính đến cuối năm 2025, các doanh nghiệp “xác sống” chiếm 19,1% tổng số doanh nghiệp phi tài chính tại Hàn Quốc, tăng mạnh từ mức 17,1% một năm trước.
-
Doanh nghiệpVietnam Report: Công bố Top 10 & Top 5 Công ty uy tín ngành Thực phẩm – Đồ uống năm 2026
Ngày 22/9, Công ty Cổ phần Báo cáo Đánh giá Việt Nam (Vietnam Report) công bố Top 10 & Top 5 Công ty uy tín ngành Thực phẩm – Đồ uống năm 2026.
