BNEWS EVNNPT kiến nghị tỉnh Điện Biên tháo gỡ vướng mắc mặt bằng và thủ tục đầu tư, đẩy nhanh tiến độ các dự án lưới điện truyền tải trọng điểm trên địa bàn.
Ngày 23/7, tại Điện Biên, ông Hoàng Trọng Hiếu – Phó Chánh Văn phòng Ban Chỉ đạo Nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng đã có buổi làm việc với UBND tỉnh Điện Biên về tình hình triển khai các dự án lưới điện truyền tải trên địa bàn.
Tham dự buổi làm việc có ông Lê Văn Lương – Chủ tịch UBND tỉnh Điện Biên cùng lãnh đạo các sở, ngành của tỉnh. Về phía Tổng công ty Truyền tải điện Quốc gia (EVNNPT) có ông Nguyễn Ngọc Tân – Phó Tổng giám đốc cùng lãnh đạo các ban chức năng và Ban Quản lý dự án các công trình điện miền Bắc (NPMB).
*Nhiều dự án trọng điểm đang được triển khai
Hiện nay, EVNNPT đang triển khai đầu tư các dự án gồm: Đường dây 220kV Sơn La - Điện Biên và Trạm biến áp 220kV Điện Biên đang trong giai đoạn thi công; Trạm biến áp 500kV Điện Biên và Đường dây 500kV Điện Biên - Lai Châu đang thực hiện công tác chuẩn bị đầu tư.
Đối với Dự án đường dây 220kV Sơn La - Điện Biên, công trình có tổng chiều dài 132,6 km với 309 vị trí móng cột, trong đó đoạn qua tỉnh Điện Biên dài khoảng 65,6 km, gồm 150 vị trí móng cột đi qua 8 xã, phường. Dự án đặt mục tiêu hoàn thành, đóng điện trong quý IV/2026.
Đến nay, công tác giải phóng mặt bằng phần móng cột đã bàn giao được 147/150 vị trí. 3 vị trí còn lại đang được các địa phương hoàn thiện các thủ tục đo đạc, thẩm định và phê duyệt phương án bồi thường. Đối với phần hành lang tuyến hiện đang triển khai rất chậm và còn rất nhiều vướng mắc.
Hiện các nhà thầu đang đồng thời triển khai đào đúc móng, dựng cột và kéo dây tại các vị trí đã được bàn giao mặt bằng nhằm bảo đảm tiến độ dự án.

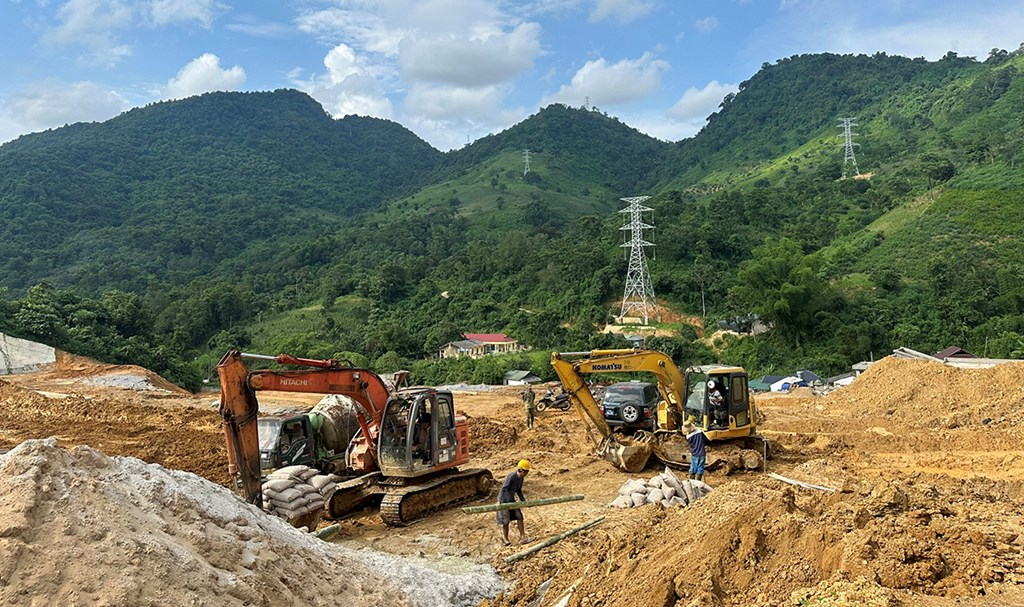

Đối với Dự án Trạm biến áp 220kV Điện Biên, công trình có quy mô lắp đặt 2 máy biến áp 220/110/22kV công suất 125MVA, tổng công suất 250MVA, dự kiến đóng điện trong quý IV/2026. Với sự vào cuộc của chính quyền địa phương, dự án hiện không còn vướng mắc về mặt bằng. Chủ đầu tư đang phối hợp các nhà thầu tập trung thi công san nền, hệ thống thoát nước, đường vào trạm, nhà điều hành và móng máy biến áp để bảo đảm tiến độ.
Song song với đó, EVNNPT đang chuẩn bị đầu tư hai dự án 500kV gồm Trạm biến áp 500kV Điện Biên và Đường dây 500kV Điện Biên - Lai Châu nhằm nâng cao năng lực truyền tải, giải tỏa công suất nguồn điện và đáp ứng nhu cầu phát triển của khu vực Tây Bắc.
Trong đó, Trạm biến áp 500kV Điện Biên dự kiến xây dựng tại xã Si Pa Phìn với quy mô 900MVA, dự kiến khởi công trong quý IV/2026 và đóng điện quý IV/2027. Đối với Dự án đường dây 500kV Điện Biên - Lai Châu có chiều dài khoảng 58,5 km, kết hợp mở rộng Trạm biến áp 500kV Lai Châu để đáp ứng yêu cầu đấu nối theo quy hoạch. Khó khăn chung của hai dự án hiện nay là chưa hoàn thành thủ tục chấp thuận nhà đầu tư.
*Tập trung tháo gỡ vướng mắc, bảo đảm tiến độ
Để bảo đảm tiến độ các công trình, EVNNPT kiến nghị UBND tỉnh Điện Biên chỉ đạo các sở, ngành sớm rà soát, xác định hình thức lựa chọn nhà đầu tư đối với các dự án 500kV theo đúng quy định; đồng thời xem xét sớm chấp thuận EVNNPT là nhà đầu tư trong trường hợp đáp ứng đầy đủ điều kiện.
Đối với Dự án đường dây 220kV Sơn La - Điện Biên, EVNNPT đề nghị tỉnh sớm ban hành hướng dẫn về chính sách bồi thường đối với nhà sàn, nhà gỗ, nhà lá trong hành lang tuyến; tăng cường nhân lực để đẩy nhanh công tác giải phóng mặt bằng dự án.
Phát biểu tại buổi làm việc, ông Lê Văn Lương – Chủ tịch UBND tỉnh Điện Biên khẳng định các dự án lưới điện truyền tải có ý nghĩa đặc biệt quan trọng đối với việc bảo đảm cung cấp điện, thu hút đầu tư và phát triển kinh tế - xã hội của địa phương cũng như khu vực Tây Bắc.
Đối với Dự án đường dây 220kV Sơn La - Điện Biên, Chủ tịch UBND tỉnh yêu cầu các sở, ngành và chính quyền 8 xã, phường có dự án đi qua khẩn trương phối hợp với chủ đầu tư đẩy nhanh công tác bồi thường, giải phóng mặt bằng, đặc biệt là phần hành lang tuyến. Những khó khăn vượt thẩm quyền phải kịp thời báo cáo Sở Công Thương để phối hợp với Sở Nông nghiệp và Môi trường tham mưu UBND tỉnh giải quyết.
Chủ tịch UBND tỉnh Điện Biên giao Sở Công Thương chủ trì phối hợp với EVNNPT và NPMB xây dựng kế hoạch, lộ trình triển khai cụ thể, phấn đấu hoàn thành Dự án đường dây 220kV Sơn La - Điện Biên trong tháng 11/2026.
Đối với Trạm biến áp 500kV Điện Biên và Đường dây 500kV Điện Biên - Lai Châu, Chủ tịch UBND tỉnh cho biết quan điểm của tỉnh là các dự án truyền tải trục chính sẽ do EVN/EVNNPT đầu tư; các công trình đấu nối nguồn điện sẽ do chủ đầu tư các nhà máy điện triển khai theo hình thức xã hội hóa. 2 dự án này có ý nghĩa đặc biệt quan trọng, vì vậy, các sở, ngành cần chủ động phối hợp với EVNNPT rà soát quy định pháp luật, tham mưu UBND tỉnh sớm hoàn thiện các thủ tục để các dự án được triển khai theo đúng quy hoạch.
Tại buổi làm việc, ông Hoàng Trọng Hiếu – Phó Chánh Văn phòng Ban Chỉ đạo Nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng ghi nhận sự phối hợp tích cực của UBND tỉnh Điện Biên và EVNNPT trong quá trình triển khai các dự án.
Ông cho biết Điện Biên có tiềm năng rất lớn để phát triển các nguồn điện, trong đó đã có nhà đầu tư đề xuất triển khai dự án năng lượng tái tạo với quy mô lớn. Vì vậy, việc đầu tư đồng bộ hệ thống truyền tải có ý nghĩa quan trọng để giải tỏa công suất các nguồn điện trong tương lai.
Ông đề nghị UBND tỉnh tiếp tục chỉ đạo các sở, ngành và địa phương phối hợp chặt chẽ với EVNNPT, tập trung tháo gỡ các khó khăn về giải phóng mặt bằng, thủ tục đầu tư và các nội dung thuộc thẩm quyền của địa phương. Đối với EVNNPT, cần tiếp tục bám sát địa bàn, chuẩn bị đầy đủ nguồn lực, tổ chức thi công khoa học, bảo đảm chất lượng, an toàn và tiến độ các công trình.
Theo ông Hoàng Trọng Hiếu, các dự án lưới điện truyền tải tại Điện Biên có vai trò quan trọng trong việc thực hiện Quy hoạch điện VIII điều chỉnh, nâng cao năng lực truyền tải, giải tỏa công suất các nguồn điện và bảo đảm cung cấp điện cho khu vực Tây Bắc. Vì vậy, các bên cần tiếp tục phát huy tinh thần phối hợp, kịp thời tháo gỡ các khó khăn phát sinh để hoàn thành các mục tiêu tiến độ đã đề ra.
Cũng trong chương trình, đoàn công tác của EVNNPT đã đi kiểm tra thực địa Trạm biến áp 220kV Điện Biên và Đường dây 220kV Điện Biên – Sơn La và yêu cầu chủ đầu tư, các nhà thầu tập trung nguồn lực, đảm bảo hoàn thành đồng bộ 2 dự án trong tháng 11/2026.
Tin liên quan
EVNNPT kiến nghị tháo gỡ điểm nghẽn, tăng tốc dự án truyền tải điện tại Quảng Ninh
EVNNPT kiến nghị Quảng Ninh tháo gỡ vướng mắc về mặt bằng, đất đai và rừng nhằm tăng tốc các dự án lưới điện truyền tải trọng điểm trong năm 2026.
Tin cùng chuyên mục
-
Doanh nghiệpEVNNPC gỡ điểm nghẽn về nguồn và lưới điện
EVNNPC tập trung tháo gỡ điểm nghẽn nguồn - lưới điện, tạo đà bứt phá đưa Sơn La trở thành trung tâm năng lượng trọng điểm của vùng Tây Bắc.
-
Doanh nghiệpKhi tài sản trí tuệ trở thành mỏ vàng của doanh nghiệp Tây Ninh
Trong bối cảnh cạnh tranh dựa vào công nghệ và đổi mới sáng tạo, thương hiệu, sáng chế và bí quyết sản xuất không chỉ là lợi thế mà có thể trở thành tài sản tạo ra giá trị kinh tế cho doanh nghiệp.
-
Doanh nghiệpEVNNPT tập trung nguồn lực, quyết tâm đóng điện Trạm biến áp 500kV Củ Chi trong năm 2026
EVNNPT yêu cầu các đơn vị tập trung nhân lực, thiết bị, đẩy nhanh tiến độ, phấn đấu đóng điện Trạm biến áp 500kV Củ Chi trong năm 2026.
-
Doanh nghiệpNghị quyết 57: Doanh nghiệp cần đổi cách làm việc để khai thác hiệu quả AI
Trong bối cảnh AI tham gia sâu vào hoạt động doanh nghiệp, yêu cầu đặt ra không chỉ là trang bị kỹ năng số cho người lao động, mà là thay đổi tổ chức công việc để công nghệ thực sự tạo ra giá trị.
-
Doanh nghiệpKết nối doanh nghiệp, thúc đẩy sử dụng năng lượng tiết kiệm và hiệu quả
Cộng đồng Hiệu quả năng lượng Việt Nam đã ghi nhận khoảng 850 lượt kết nối trong năm 2026, hướng tới mục tiêu 1.000 lượt, hỗ trợ doanh nghiệp giảm chi phí sản xuất và nâng cao năng lực cạnh tranh.
-
Doanh nghiệpLàm chủ hạ tầng và công nghệ AI: Góc nhìn từ CMC tại Diễn đàn Kinh tế Mùa thu 2026
Tại Diễn đàn Kinh tế Mùa thu 2026, CMC chia sẻ giải pháp làm chủ hạ tầng, dữ liệu và công nghệ AI, góp phần thúc đẩy năng lực tự chủ AI tại Việt Nam.
-
Doanh nghiệpDoanh nghiệp Trung Quốc tăng tốc gia nhập lĩnh vực vệ tinh viễn thám
Tính đến cuối năm 2025, doanh nghiệp Trung Quốc đã phóng tổng cộng 694 vệ tinh viễn thám dân dụng, trong đó khoảng 660 vệ tinh đang hoạt động trên quỹ đạo.
-
Doanh nghiệpAI thúc đẩy doanh thu, tái định hình ngành công nghệ thông tin Ấn Độ
Các công ty công nghệ thông tin (CNTT) Ấn Độ đã ghi nhận những tín hiệu tích cực trong quý kết thúc vào tháng 9/2024 nhờ các hợp đồng lớn và bước đầu tạo doanh thu từ trí tuệ nhân tạo (AI).
-
Doanh nghiệpEVN tiếp tục đẩy mạnh chuyển đổi số toàn diện
Chuyển đổi số toàn diện trong giai đoạn 2021 - 2025 đã giúp Tập đoàn Điện lực Việt Nam (EVN) đổi mới phương thức quản trị, nâng cao hiệu quả vận hành và mang đến nhiều tiện ích cho khách hàng.
