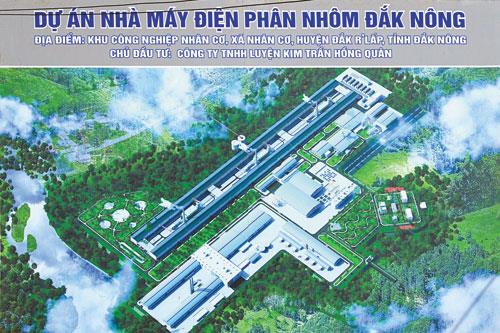

BNEWS Công trình lưới điện 220kV đấu nối Nhà máy điện phân nhôm Đắk Nông được Thủ tướngphê duyệt điều chỉnh đưa vào danh mục các dự án cấp bách, với mục tiêu đóng điện và vận hành trong tháng 12/2016.
Ngày 21/9, UBND tỉnh Đắk Nông đã tổ chức cuộc họp với các đơn vị liên quan để tìm hướng tháo gỡ khó khăn, vướng mắc trong công tác hỗ trợ, giải phóng mặt bằng phục vụ công trình lưới điện 220kV đấu nối Nhà máy điện phân nhôm Đắk Nông.
Công trình lưới điện 220kV đấu nối Nhà máy điện phân nhôm Đắk Nông được Thủ tướng Chính phủ phê duyệt điều chỉnh đưa vào danh mục các dự án cấp bách, với mục tiêu xây dựng, hoàn thành, đóng điện và đưa vào vận hành trong tháng 12/2016.
Công trình được thiết kế có quy mô 3 tuyến đường dây 220kV mạch kép, tổng chiều dài 12,61km với 37 vị trí móng cột, tổng mức đầu tư 131 tỷ đồng đi qua địa bàn xã Nhân Cơ (huyện Đắk R’lấp).
Trong quá trình triển khai, Ban quản lý dự án các công trình Điện miền Trung (chủ đầu tư) đã phối hợp chặt chẽ với đơn vị liên quan và UBND huyện Đắk R’lấp thực hiện lập phương án bồi thường, hỗ trợ đất đai, tài sản gắn liền trên đất bị thu hồi vĩnh viễn với 26 hộ dân ảnh hưởng.
Tuy nhiên, quá trình triển khai đã phát sinh một số vướng mắc nên hiện nay, mới bàn giao được 10/37 vị trí trụ móng; 27 vị trí trụ móng còn lại chưa bàn giao được vì liên quan đến 18 nhà, công trình của người dân chưa thỏa thuận được phương án đền bù.
Bên cạnh đó, toàn hành lang tuyến cũng có 108 hộ ảnh hưởng hiện đã kiểm kê xong nhưng vẫn vướng mắc trong công tác thỏa thuận hỗ trợ, đền bù.
Trong phạm vi hành lang an toàn, có 90 nhà, công trình xây dựng, trong đó có khoảng 71 nhà, công trình xây dựng trái phép trong hành lang tuyến với diện tích rất lớn nhằm mục đích trục lợi từ ngân sách nhà nước.
Theo các đơn vị liên quan, đối với những hộ nằm trong diện đưa vào phương án hỗ trợ, đền bù nhưng do người dân không đồng thuận khung giá đền bù một số cây trồng như cà phê, hồ tiêu. Bên cạnh đó, rất nhiều trường hợp mặc dù xây dựng nhà, vật kiến trúc trái phép, sau thời điểm 1/7/2004 hoặc sau thời điểm công bố quy hoạch nhưng vẫn chây ỳ, đòi được đền bù, hỗ trợ, không chịu tháo dỡ nhà cửa, bàn giao mặt bằng.
Ngoài ra, để xảy ra những phát sinh đã nêu một phần còn do công tác phối hợp giữa chủ đầu tư và địa phương chưa thực sự chặt chẽ, kịp thời; việc quản lý, nắm bắt tình hình dân cư, xây dựng nhà cửa ở địa phương còn những bất cập…
Sau khi nghe các đơn vị, địa phương báo cáo, kiến nghị, đề xuất, ông Trương Thanh Tùng - Phó Chủ tịch UBND tỉnh Đắk Nông đề nghị UBND huyện Đắk R’lấp, xã Nhân Cơ tiếp tục phối hợp với chủ đầu tư, các tổ chức đoàn thể tăng cường công tác vận động quần chúng; rà soát và xác định chính xác thời điểm xây dựng nhà của từng trường hợp cụ thể để sớm hoàn thiện phương án đền bù, hỗ trợ đúng quy định, đảm bảo quyền, lợi ích chính đáng cho người dân.
Đối với những trường hợp khi đã xác định đủ chứng cứ về xây dựng nhà, công trình trái phép với động cơ trục lợi, giao cho Công an tỉnh chỉ đạo Công an huyện Đắk R'lấp lập chuyên án điều tra, kiên quyết xử lý theo pháp luật để đảm bảo tính công bằng và nghiêm minh trong quản lý nhà nước, tránh tình trạng tạo tiền lệ không tốt cho những dự án sau này.
Đối với khung giá đền bù, đây là khung giá chung đã được UBND tỉnh phê duyệt nên các đơn vị phải làm tốt công tác tuyên truyền, giải thích để người dân hiểu từ đó đồng thuận chứ không thể áp dụng mỗi nơi mỗi kiểu giá.
Đây là dự án quan trọng để phục vụ Nhà máy điện phân nhôm Đắk Nông nên các cấp, ngành phải thống nhất cao về định hướng tuyên truyền, vận động, phương án thực hiện với quyết tâm cao. Huyện Đắk R'lấp thành lập tổ cán bộ chuyên trách để tập trung nhiệm vụ này, sớm kịp thời bàn giao mặt bằng cho chủ đầu tư triển khai dự án đúng tiến độ cam kết./.
Tin liên quan
Triển khai Lưới điện 220kV đấu nối nhà máy điện phân nhôm Đăk Nông
Ban quản lý dự án các công trình điện Miền Trung (CPMB) vừa triển khai xây dựng dự án Lưới điện 220kV đấu nối Nhà máy điện phân nhôm Đăk Nông tại xã Nhân Cơ, huyện Đăk R’lấp, tỉnh Đăk Nông.
Tin cùng chuyên mục
-
Kinh tế Việt NamĐiểm tin Kinh tế Việt Nam nổi bật ngày 31/7/2026
Dưới đây là những thông tin Kinh tế Việt Nam nổi bật ngày 31/7/2026:
-
Kinh tế Việt NamBổ nhiệm lại Thứ trưởng Bộ Công Thương đối với ông Nguyễn Sinh Nhật Tân
Thủ tướng Chính phủ Lê Minh Hưng ký Quyết định số 1426/QĐ-TTg ngày 29/7/2026 về việc bổ nhiệm lại Thứ trưởng Bộ Công Thương.
-
Kinh tế Việt NamĐồng chí Hồ Thị Hoàng Yến giữ chức Phó Bí thư Thường trực Tỉnh ủy Tây Ninh
Chiều 31/7, Ban Thường vụ Tỉnh ủy Tây Ninh tổ chức Hội nghị công bố Quyết định của Bộ Chính trị, Ban Bí thư về công tác cán bộ.
-
Kinh tế Việt NamĐịnh vị không gian phát triển công nghiệp xanh
Thành phố Đồng Nai đang định hướng quy hoạch 89 khu công nghiệp với tổng diện tích hơn 43.386 ha cùng 1 khu kinh tế quy mô 25.864 ha và 1 khu công nghệ cao quy mô 497 ha.
-
Kinh tế Việt NamThống kê khu vực kinh tế chưa được quan sát: Việc đo lường phải thực hiện theo lộ trình
Đây là lần đầu tiên Việt Nam triển khai một đề án tổng thể về thống kê khu vực kinh tế chưa được quan sát - lĩnh vực mới, khó, phạm vi rộng.
-
Kinh tế Việt NamĐồng Tháp siết trách nhiệm người đứng đầu giải ngân đầu tư công
UBND tỉnh Đồng Tháp yêu cầu rà soát, đánh giá năng lực các đơn vị tư vấn, nhà thầu và đội ngũ trực tiếp quản lý dự án; kịp thời chấn chỉnh hoặc thay thế những tổ chức, cá nhân không đáp ứng yêu cầu.
-
Kinh tế Việt NamTP. Hồ Chí Minh hướng đến hình thành Trung tâm công nghiệp - năng lượng quốc gia
Việc xây dựng Trung tâm công nghiệp - năng lượng quốc gia có ý nghĩa quan trọng đối với mục tiêu bảo đảm an ninh năng lượng, phát triển công nghiệp năng lượng hiện đại, thúc đẩy chuyển dịch xanh.
-
Kinh tế Việt NamBộ Xây dựng giải đáp lo ngại lắp nhiều đèn tín hiệu gây nhiễu loạn giao thông
Theo Bộ Xây dựng, việc bảo đảm tính đồng bộ trong tổ chức giao thông và hạn chế tình trạng bố trí đèn tín hiệu giao thông với khoảng cách không phù hợp là cần thiết.
-
Kinh tế Việt NamLâm Đồng tháo gỡ vướng mắc cho 365 dự án gần 300.000 tỷ đồng
Theo báo cáo của UBND tỉnh Lâm Đồng, qua rà soát (giai đoạn 3) trên địa bàn tỉnh có 365 dự án đầu tư (tổng vốn đầu tư gần 300 nghìn tỷ đồng) ngoài ngân sách có khó khăn, vướng mắc cần tháo gỡ.
