Khánh thành Dự án đường dây 500 kV mạch 3 Quảng Trạch - Phố Nối
Sáng nay 29/8, Tập đoàn Điện lực Việt Nam (EVN) và Tổng công ty Truyền tải điện quốc gia (EVNNPT) đã tổ chức Lễ khánh thành Dự án đường dây 500 kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên).
Tham dự Lễ khánh thành tại điểm cầu chính ở khu vực trạm 500 kV Phố Nối (Hưng Yên) có đồng chí Phạm Minh Chính - Ủy viên Bộ Chính trị, Thủ tướng Chính phủ. Tại điểm cầu thuộc tỉnh Thái Bình có đồng chí Trần Hồng Hà – Ủy viên BCH TW Đảng, Phó Thủ tướng Chính phủ; tại điểm cầu thuộc tỉnh Thanh Hóa có đồng chí Lê Thành Long - Ủy viên BCH TW Đảng, Phó Thủ tướng Chính phủ; tại điểm cầu thuộc tỉnh Hà Tĩnh có đồng chí Hồ Đức Phớc - Ủy viên BCH TW Đảng, Phó Thủ tướng Chính phủ.
Phát biểu tại sự kiện, Thủ tướng Chính phủ Phạm Minh Chính nhấn mạnh, việc thần tốc thi công hoàn thành khối lượng công việc gấp đôi, gấp ba nhưng chỉ với thời gian bằng 1/5 các Dự án mạch 1 và mạch 2, đã thể hiện sự trưởng thành vượt bậc, thành tích lớn lao, thành quả xuất sắc đáng được ghi nhận của Tập đoàn Điện lực Việt Nam, Tổng công ty Truyền tải điện Quốc gia, các đơn vị quản lý dự án, nhà thầu, đơn vị hỗ trợ trên công trường và hơn 12.000 kỹ sư, công nhân, người lao động ngành điện đã tham gia Dự án.
Người đứng đầu Chính phủ chỉ rõ, công trình 500 kV mạch 3 Quảng Trạch - Phối Nối được đưa vào vận hành có ý nghĩa đặc biệt quan trọng trên nhiều khía cạnh về cả kinh tế, chính trị, xã hội, quốc phòng, an ninh.Trong đó, công trình mang ý nghĩa chiến lược góp phần bảo đảm an ninh năng lượng quốc gia, góp phần khắc phục tình trạng thiếu điện cục bộ tại miền Bắc. Đây là công trình của niềm tin và sức mạnh đại đoàn kết, quan điểm “Dân là gốc” của Đảng, Nhà nước ta, sự chung sức, đồng lòng, sự vào cuộc cả hệ thống chính trị dưới sự lãnh đạo của Đảng; có ý nghĩa với doanh nghiệp, nhà đầu tư nước ngoài về bảo đảm cung ứng điện, nhất là ở lĩnh vực công nghệ cao, tin tưởng vào quyết tâm của phía Việt Nam “đã nói là làm, đã cam kết phải thực hiện, đã làm, đã thực hiện là có kết quả cụ thể, đo lường, cân đong đo đếm được”.Công trình thể hiện khát vọng, tự tin, bản lĩnh, giá trị con người Việt Nam, với tinh thần “biến không thành có, biến khó thành dễ, biến không thể thành có thể”; mang ý nghĩa kết nối nền kinh tế, liên kết vùng; đề cao trách nhiệm với sự nỗ lực vượt bậc, chủ động, tích cực, sáng tạo, quyết liệt, làm việc không ngừng nghỉ của các chủ thể có liên quan.
Thủ tướng cũng yêu cầu Tập đoàn Điện lực Việt Nam, Tổng công ty Truyền tải điện Quốc gia phối hợp với các cơ quan địa phương làm tốt công tác hoàn nguyên, vệ sinh môi trường; tổ chức vận hành Dự án Đường dây 500 kV mạch 3 cùng cả hệ thống điện quốc gia an toàn, đạt hiệu quả cao nhất. Đồng thời tiếp tục đầu tư phát triển nguồn và hệ thống lưới điện, đảm bảo cung cấp đầy đủ, vững chắc nhu cầu điện cho phát triển kinh tế - xã hội; tích cực tham gia đảm bảo an sinh xã hội, ổn định đời sống nhân dân.
Thủ tướng Phạm Minh Chính chỉ đạo các cấp chính quyền 9 tỉnh có Dự án đi qua phối hợp với chủ đầu tư tiếp tục quan tâm, chăm lo để ổn định, không ngừng cải thiện, nâng cao đời sống người dân bị ảnh hưởng trong khu vực dự án đi qua theo đúng tinh thần nơi ở mới phải ít nhất bằng và cơ bản phải tốt hơn nơi ở cũ.
Trước mắt là lo sinh kế lâu dài, bền vững cho người dân, chuyển đổi nghề nghiệp phù hợp; kiên quyết không để người dân thiếu chỗ ở, thiếu ăn, thiếu mặc, thiếu đất sản xuất; từng bước đáp ứng tốt hơn về nhu cầu vật chất, tinh thần, an ninh, văn hóa; chăm lo giáo dục, đào tạo tri thức cho lớp trẻ, để tiến tới hội nhập và làm giàu.
Theo Thủ tướng, tinh thần thần tốc, quyết thắng của Dự án Đường dây 500 kV mạch 3 đã truyền động lực cho người dân, doanh nghiệp và cả hệ thống chính trị trong triển khai các công trình, dự án quan trọng quốc gia, tiếp tục công cuộc phát triển hạ tầng của đất nước, góp phần thực hiện thành công đột phá chiến lược về phát triển hạ tầng mà các kỳ Đại hội Đảng lần thứ XI, XII, XIII đã đề ra, hướng tới hoàn thành 2 mục tiêu xây dựng và bảo vệ Tổ quốc Việt Nam xã hội chủ nghĩa.
Dự án Đường dây 500 kV mạch 3 có tổng chiều dài 519 km, điểm đầu là Trung tâm điện lực Quảng Trạch, điểm cuối là Trạm biến áp 500 kV Phố Nối, gồm 4 Dự án thành phần là đường dây 500 kV Quảng Trạch - Quỳnh Lưu, đường dây 500 kV Quỳnh Lưu - Thanh Hóa, đường dây 500 kV Nhà máy Nhiệt điện Nam Định 1 - Thanh Hóa, đường dây 500 kV Nhà máy nhiệt điện Nam Định 1 - Phố Nối, đi qua 9 tỉnh gồm Quảng Bình, Hà Tĩnh, Nghệ An, Thanh Hoá, Ninh Bình, Nam Định, Thái Bình, Hải Dương và Hưng Yên với tổng mức đầu tư gần 22.300 tỷ đồng.

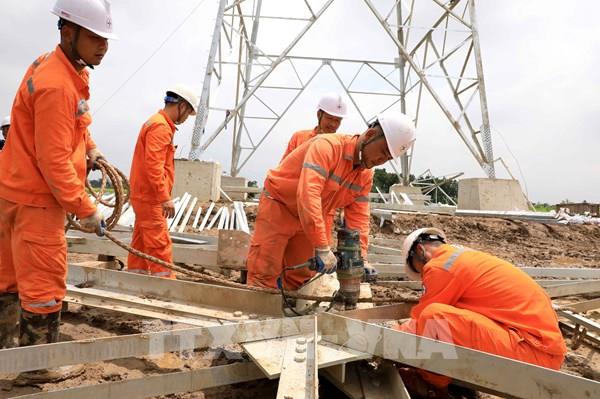

Đường dây 500 kV mạch 3 có khối lượng thi công lớn hơn rất nhiều so với các đường dây khác đã thực hiện. Cụ thể tổng khối lượng đào đất đá là 2,54 triệu m3, 705.000 m3 bê tông các loại, 69.800 tấn cốt thép móng, lắp dựng 1.177 cột thép với tổng trọng lượng 139.000 tấn; trong đó các cột vượt sông có chiều cao 145m, nặng trên 400 tấn; kéo rải tổng cộng 13.983 km các loại dây dẫn, dây chống sét, cáp quang cho 513 khoảng néo; lắp đặt 16.840 chuỗi cách điện, phụ kiện.
Dự án được Tập đoàn Điện lực Việt Nam giao Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư, Ban Quản lý dự án các công trình điện miền Bắc và Ban Quản lý dự án các công trình điện miền Trung thay mặt chủ đầu tư quản lý dự án. Đây là các công trình truyền tải điện trọng điểm, cấp bách, có vai trò đặc biệt quan trọng để tăng cường năng lực truyền tải điện qua hệ thống 500 kV từ Trung - Bắc với công suất từ 2.500 MW hiện nay lên 5.000 MW, nâng cao sự ổn định vận hành hệ thống điện, tăng cường cung cấp điện cho miền Bắc năm 2025 và các năm tiếp theo, giảm bớt nguy cơ đầy và quá tải cho các đường dây và trạm 500 kV hiện hữu, góp phần đảm bảo an ninh năng lượng quốc gia.
Theo báo cáo của EVN tại buổi lễ khánh thành, quá trình thi công dự án gặp nhiều khó khăn, thách thức lớn như: Phải thực hiện khối lượng lớn công tác bồi thường giải phóng mặt bằng, tổng diện tích đất thu hồi khoảng 1,83 triệu m2, trải dài qua 9 tỉnh; hỗ trợ, tái định cư, ổn định sản xuất cho 167 hộ dân phải di dời và 5.248 hộ bị ảnh hưởng; khó khăn do thiếu hụt về huy động đồng thời nhiều máy móc, thiết bị thi công đặc thù trên toàn tuyến; khó khăn về huy động lực lượng có chuyên môn, kỹ thuật cao để thi công dựng cột, kéo dây; khó khăn về địa hình tuyến thi công với nhiều vị trí trên đồi núi cao, cheo leo, đường lên các vị trí móng cột khó khăn, đặc biệt khi trời mưa đường dốc, trơn trượt, mặt bằng thi công không thuận lợi; thi công trong giai đoạn bất lợi nhất về thời tiết, lúc mưa phùn giá rét, lúc nắng nóng, nhiều ngày nắng nóng cực đoan, lúc bão gió mưa dông, thậm chí nhiều ngày xảy ra gió mạnh từ 3 đến 7 tiếng, đi kèm với dông sét… nên nhiều thời điểm phải dừng thi công để đảm bảo an toàn cho người lao động và thiết bị công trình; khó khăn về cung cấp cột thép do tổng khối lượng rất lớn với tiến độ yêu cầu gấp.
Tuy nhiên, dưới sự chỉ đạo quyết liệt của Thủ tướng Chính phủ, của Chính phủ với yêu cầu hoàn thành các Dự án nhanh nhất, EVN/EVNNPT và các Ban quản lý dự án đã khẩn trương xây dựng kế hoạch thực hiện và đã hoàn thành các Dự án theo đúng tiến độ đề ra.
Phát biểu tại lễ khánh thành, ông Nguyễn Anh Tuấn, Tổng giám đốc EVN cho hay, để hoàn thành công trình đường dây 500 kV mạch 3 như ngày hôm nay, trước hết là do có sự quan tâm đặc biệt của Thủ tướng Chính phủ, các Phó Thủ tướng Chính phủ, Ban Chỉ đạo Nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng, Uỷ ban mặt trận Tổ quốc Việt Nam, các bộ, ngành, Tổng liên đoàn Lao động Việt Nam, sự giúp đỡ, phối hợp tích cực của chính quyền địa phương các cấp, sự hỗ trợ của Bộ Công an, Quân khu 4 – Bộ Quốc phòng, các Tập đoàn Công nghiệp - Viễn thông Quân đội Vietel, Tập đoàn dầu khí Quốc gia Việt Nam PVN, Tập đoàn Bưu chính Viễn thông Việt Nam VNPT, sự quyết tâm và nỗ lực của tất cả các nhà thầu cung cấp vật tư thiết bị, thi công xây lắp, tư vấn.
Việc hoàn thành các dự án đường dây 500 kV mạch 3 đạt chất lượng, tiến độ là kết quả của sự nỗ lực cao độ, là kết quả của phong trào thi đua lao động hoàn thành thắng lợi mọi nhiệm vụ được giao của tập thể lãnh đạo và cán bộ công nhân viên của Tập đoàn Điện lực Việt Nam, Tổng Công ty Truyền tải điện Quốc gia và các Ban quản lý dự án các công trình điện miền Bắc, miền Trung.
Bên cạnh đó, EVN/EVNNPT cùng các Ban quản lý dự án đã thường xuyên kiểm tra công trường và điều hành tiến độ hàng ngày, xử lý kịp thời các khó khăn vướng mắc về mặt bằng và cung cấp vật tư thiết bị, nhận mặt bằng đến đâu phải tập trung nhân lực, máy móc, nguyên vật liệu để tổ chức thi công ngay đến đó; quyết liệt yêu cầu các nhà thầu huy động tối đa mọi nguồn lực, tổ chức thi công theo chỉ đạo của Thủ tướng Chính phủ với phương châm "4 tại chỗ", thi công "3 ca, 4 kíp", "vượt nắng, thắng mưa", "chỉ bàn làm, không bàn lùi", "làm việc xuyên lễ, tết, ngày nghỉ"…, quyết tâm cao nhất, chung sức đồng lòng cùng chủ đầu tư để hoàn thành Dự án theo kế hoạch.Kết quả là sau hơn 6 tháng thi công, Dự án đường dây 500 kV Nhà máy nhiệt điện Nam Định 1 - Thanh Hóa đã đóng điện ngày 30/6/2024; Hai Dự án đường dây 500 kV Nhà máy nhiệt điện Nam Định 1 - Phố Nối và Quỳnh Lưu - Thanh Hóa đã đóng điện thông mạch ngày 19/8/2024; cuối cùng, Dự án đường dây 500 kV Quảng Trạch - Quỳnh Lưu đã đóng điện thông mạch ngày 27/8/2024.
Như vậy đến nay, ngành điện Việt Nam đã hoàn thành xây dựng và đưa vào vận hành 4 mạch đường dây truyền tải điện 500 kV từ Bắc vào Nam với chiều dài của mỗi đường dây hơn 1.500 km kéo dài suốt dọc chiều dài đất nước. Trong đó, đường dây 500kV Bắc – Nam mạch 1 được hoàn thành thi công, đóng điện đưa vào vận hành ngày 27/5/1994 (2 năm), tiếp theo đường dây 500kV mạch 2 vào vận hành ngày 23/9/2005 và đến hôm nay các cung đoạn cuối cùng của hai mạch đường dây 500 kV mạch 3 đã được hoàn thành đưa vào vận hành. Có thể thấy, mặc dù gặp nhiều khó khăn thách thức về thời tiết, thiếu lực lượng thi công, cung cấp vật tư thiết bị, thời gian gấp rút, nhưng nhờ luôn nhận được sự quan tâm, chỉ đạo của Thủ tướng Chính phủ, các bộ ngành, UBND các tỉnh, EVN/EVNNPT đã có nhiều giải pháp kịp thời trong điều hành, đôn đốc cung cấp vật tư thiết bị, cột thép, thi công xây dựng, huy động nhân lực, thiết bị thi công, bằng sự đoàn kết, sáng tạo, huy động tối đa mọi nguồn lực có thể trong ngành điện, cùng với các nhà thầu và các đơn vị liên quan vượt qua tất cả các khó khăn thách thức để hoàn thành các Dự án theo đúng tiến độ đề ra.Tin liên quan
-
Doanh nghiệp
Kỳ tích Đường dây 500kV mạch 3
08:00' - 28/08/2024
Một Dự án đặc biệt phát huy sức mạnh của cả hệ thống chính trị với khối lượng khổng lồ, được thi công trong thời gian gấp rút đã tạo nên dấu ấn tinh thần mạch 3 và kỳ tích của ngành điện.
-
Kinh tế & Xã hội
Dự án đường dây 500kV mạch 3, đoạn qua địa phận tỉnh Thái Bình đi vào hoạt động
09:04' - 27/08/2024
Dự án đường dây 500kV mạch 3, đoạn qua địa phận tỉnh Thái Bình, có tổng chiều dài gần 38,93 km, với 107 vị trí cột.
Tin cùng chuyên mục
-
Kinh tế Việt Nam
“Hàng rào” bảo vệ và kiểm soát chất lượng vật liệu xây dựng
20:24'
Bộ Xây dựng khuyến khích các doanh nghiệp sử dụng sản phẩm vật liệu xây dựng sản xuất trong nước, đồng thời tăng cường giám sát để chống gian lận thương mại và kiểm soát chất lượng.
-
Kinh tế Việt Nam
Tổng Bí thư Tô Lâm hội kiến Chủ tịch Thượng viện Malaysia
20:19'
Trong khuôn khổ chuyến thăm chính thức Malaysia, chiều 21/11, tại Trụ sở Nghị viện Malaysia, Tổng Bí thư Tô Lâm đã hội kiến Chủ tịch Thượng viện Malaysia Dato’ Awang Bemee Awang Ali Basah.
-
Kinh tế Việt Nam
Chủ tịch Quốc hội Trần Thanh Mẫn hội đàm với Chủ tịch Quốc hội Campuchia
19:43'
Chủ tịch Quốc hội Trần Thanh Mẫn và Chủ tịch Quốc hội Campuchia Samdech Khuon Sudary đã dẫn đầu đoàn đại biểu cấp cao hai nước tiến hành hội đàm.
-
Kinh tế Việt Nam
Đề nghị Hàn Quốc hợp tác đào tạo nhân lực chất lượng cao cho Việt Nam
18:49'
Phó Thủ tướng Thường trực đề nghị các doanh nghiệp Hàn Quốc tiếp tục đầu tư, mở rộng đầu tư vào Việt Nam, hợp tác đào tạo nhân lực chất lượng cao, nhất là trong các lĩnh vực bán dẫn, AI...
-
Kinh tế Việt Nam
Dồn sức sản xuất 1 triệu ha lúa chất lượng cao, giảm phát thải
18:14'
Đại diện chính quyền Cần Thơ mong muốn Đại sứ Hoa Kỳ và các Tổng lãnh sự, các tổ chức quốc tế trong thời gian tới ủng hộ Đề án 1 triệu ha lúa chất lượng cao, phát thải thấp của Việt Nam.
-
Kinh tế Việt Nam
Phó Thủ tướng Thường trực Nguyễn Hòa Bình tiếp lãnh đạo Ngân hàng Công nghiệp Hàn Quốc
18:07'
Phó Thủ tướng Thường trực Chính phủ Nguyễn Hòa Bình hoan nghênh và đánh giá cao IBK đã tài trợ cho Diễn đàn hợp tác đầu tư Việt Nam – Hàn Quốc năm 2024.
-
Kinh tế Việt Nam
Kiên quyết thực hiện các biện pháp phù hợp để thực thi chủ quyền đối với vùng biển của Việt Nam
17:43'
Việt Nam tôn trọng quyền của các quốc gia ven biển trong việc ban hành nội luật và các quy định liên quan đến biển, phù hợp với UNCLOS 1982.
-
Kinh tế Việt Nam
Thông tin về việc Hoa Kỳ bàn giao 5 máy bay huấn luyện cho Việt Nam
17:40'
Ngày 20/11 vừa qua, Việt Nam đã tiếp nhận 5 máy bay huấn luyện T-6C thế hệ mới do Hoa Kỳ sản xuất.
-
Kinh tế Việt Nam
Cải thiện tình trạng khó tiếp cận thông tin thu, chi ngân sách tại các địa phương
17:25'
Việc tuân thủ quy định về công khai ngân sách huyện còn nhiều hạn chế, chưa tạo điều kiện thuận lợi để người dân tham gia đóng góp ý kiến vào các tiến trình ngân sách
