Lắp đặt thành công bánh xe công tác tổ máy số 2 thuỷ điện Hoà Bình mở rộng

16:11' - 16/08/2025
BNEWS Sáng 16/8, Công ty cổ phần LILAMA 10 đã lắp đặt thành công bánh xe công tác tổ máy số 2 nhà máy thuỷ điện Hoà Bình mở rộng vào vị trí.

Đây là một trong những cột mốc quan trọng, đánh dấu bước tiến mới trong quá trình lắp đặt thiết bị của dự án.

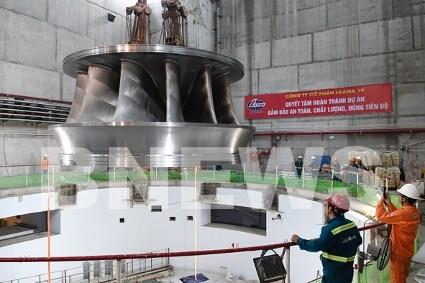

Bánh xe công tác được lắp đặt ở trung tâm buồng turbine, giữa hệ thống hướng dòng và ống hút, nối với trục quay để kéo máy phát điện.  Bánh xe công tác có trọng lượng 110 tấn, là thiết bị siêu trọng, được nhập khẩu từ nước ngoài. Việc lắp đặt bánh xe công tác do nhà thầu LILAMA 10 thực hiện, đòi hỏi sự phối hợp chính xác và an toàn tuyệt đối giữa các bên liên quan.

Việc hoàn thành lắp đặt bánh xe công tác là điều kiện tiên quyết để tiếp tục triển khai lắp đặt thiết bị quan trọng tiếp theo như nắp hầm tuabin, trục tuabin, vành điều khiển, ổ hướng tuabin...

Trước đó, Tổ máy số 1 của nhà máy đã chính thức chạy không tải ở công suất thiết kế 100 % và thử vượt tốc thành công ở mức 160% tương ứng 200 vòng/phút. Hoàn thành thử lồng tốc và kiểm tra sau lồng tốc, sẽ tiến hành thử cao thế stator của tổ máy, chuẩn bị sẵn sàng phát điện vào ngày 19/8 tới đây.

Dự án Nhà máy Thủy điện Hòa Bình mở rộng tổng công suất 480 MW do EVN làm chủ đầu tư gồm 2 tổ máy; Công ty CP LILAMA 10 đảm nhận lắp đặt toàn bộ thiết bị cơ khí thuỷ công và thiết bị cơ điện. Đây là một trong 250 dự án công trình đồng loạt khởi công khánh thành vào ngày 19/8 để chào mừng 80 năm Quốc khánh nước Cộng hoà xã hội chủ nghĩa Việt Nam.

Tin liên quan

Tin cùng chuyên mục
