Nâng công suất Trạm biến áp 220kV Tương Dương lên gấp đôi
Tổng công ty Truyền tải điện Quốc gia (EVNNPT) cho biết, lúc 0h52 phút, ngày 3/10, EVNNPT, Ban Quản lý dự án Truyền tải điện (NPTPMB) phối hợp với các đơn vị liên quan đóng điện dự án Lắp máy biến áp thứ 2 trạm biến áp 220kV Tương Dương, qua đó nâng công suất của trạm từ 125MVA lên 250MVA.
Đây là công trình năng lượng cấp I, nhóm C do EVNNPT làm chủ đầu tư, NPTPMB quản lý điều hành dự án, Công ty Truyền tải điện 1 tiếp nhận vận hành. Công trình thực hiện trong phần đất dự phòng của TBA 220kV Tương Dương hiện hữu thuộc xã Tam Quang, tỉnh Nghệ An.
Dự án có quy mô lắp đặt 01 máy biến áp AT2 220/110/22kV công suất 125MVA. Phía 220kV lắp đặt thiết bị cho 1 ngăn lộ tổng 220kV của máy biến áp AT2. Phía 110kV lắp đặt thiết bị cho 1 ngăn lộ tổng 110kV của máy biến áp AT2 tại ngăn E04, 01 ngăn đường vòng tại ngăn E05, lắp đặt dao cách ly 3 pha lên thanh cái C19 (ngăn E01, E08, E14, E16) và hoàn thiện sơ đồ 2 thanh cái phía 110kV có thanh cái vòng.
Hệ thống điều khiển, bảo vệ và đo lường, hệ thống thông tin liên lạc và SCADA được đầu tư đồng bộ hệ thống điều khiển, bảo vệ đo lường cho máy biến áp AT2, các ngăn lộ lắp mới và các ngăn lộ hiện có cho phù hợp với sơ đồ mới, phù hợp quy định của Tập đoàn Điện lực Việt Nam, EVNNPT và tuân thủ các quy phạm, quy định hiện hành. Các hạng mục xây dựng, PCCC được triển khai phù hợp với quy mô dự án...
Dự án sau khi hoàn thành tăng cường phục vụ đấu nối nhập khẩu điện từ các cụm nhà máy thủy điện Nậm Mô (Lào) về Việt Nam theo thỏa thuận giữa Chính phủ hai nước; giải tỏa công suất các nhà máy thủy điện vừa và nhỏ khu vực Tây Nam tỉnh Nghệ An đã và đang chuẩn bị đầu tư xây dựng; nâng cao độ tin cậy cung cấp điện cho phụ tải khu vực tỉnh Nghệ An.
Ông Võ Lương Nhân – Phó Giám đốc NPTPMB cho biết, trong quá trình triển khai, dự án gặp rất nhiều thách thức do thời tiết khu vực mưa, lũ, đặc biệt là ảnh hưởng bởi bão số 5 và số 10 vừa qua. Cùng với đó việc bố trí lịch cắt điện để thi công dự án cũng gặp nhiều khó khăn do yêu cầu phát cao nguồn điện vào mùa lũ.
Tuy nhiên, với sự chỉ đạo sát sao của lãnh đạo EVNNPT, NPTPMB và các đơn vị tham gia dự án, đến nay dự án hoàn thành đúng tiến độ, sẵn sàng tăng cường nhận điện nhập khẩu từ Lào về Việt Nam để tăng cường đảm bảo điện cho miền Bắc sau khi đường dây 220kV Tương Dương – Đô Lương và Đô Lương – Nam Cấm hoàn thành.
Tin liên quan
-
Doanh nghiệp
Tổng giám đốc EVNNPT đôn đốc tiến độ Dự án đường dây 220kV Than Uyên
20:19' - 20/09/2025
Ngày 20/9, tại Lào Cai, Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) – ông Phạm Lê Phú đã đi kiểm tra công trường và đôn đốc tiến độ thi công Dự án đường dây 220kV Than Uyên – Lào Cai.
-
Doanh nghiệp
EVNNPT hoàn thành trạm biến áp và đường dây 220kV Bát Xát – Lào Cai trong năm 2025
22:18' - 19/09/2025
EVNNPT cùng UBND xã Bát Xát bàn giải pháp tháo gỡ vướng mắc bồi thường, giải phóng mặt bằng để đảm bảo tiến độ trạm biến áp 220kV Bát Xát và đường dây 220kV Bát Xát – Lào Cai.
Tin cùng chuyên mục
-
Doanh nghiệp
Vietjet chia sẻ chiến lược mở rộng quy mô mạng bay quốc tế
09:51' - 28/04/2026
Hãng hàng không Vietjet tập trung mở rộng mạng bay quốc tế tới các thị trường trọng điểm như châu Âu và Hoa Kỳ.
-
Doanh nghiệp
Cần Thơ muốn mở rộng hợp tác với các doanh nghiệp Hàn Quốc
19:21' - 25/04/2026
Cần Thơ luôn xem Hàn Quốc là đối tác ưu tiên hàng đầu và cam kết tạo mọi điều kiện thuận lợi nhất cho các doanh nghiệp thành viên VKBIA đến tìm hiểu, đầu tư.
-
Doanh nghiệp
Petrolimex bắt đầu pha chế quy mô lớn xăng E10 từ hôm nay 25/4
14:15' - 25/04/2026
Tổng Giám đốc Petrolimex Lưu Văn Tuyển cho biết, đến thời điểm này Tập đoàn đã sẵn sàng về cơ sở hạ tầng, nguồn cung và tổ chức thực hiện.
-
Doanh nghiệp
Doanh nghiệp Hàn Quốc tăng tốc đầu tư vào trung tâm dữ liệu – lưới điện – điện hạt nhân tại Việt Nam
09:25' - 25/04/2026
SK cho biết đã ký các biên bản ghi nhớ (MOU) với chính quyền tỉnh Nghệ An và Trung tâm Đổi mới sáng tạo quốc gia Việt Nam (NIC) nhằm xây dựng hệ sinh thái AI.
-
Doanh nghiệp
PTC3 chủ động phòng ngừa sự cố điện dịp lễ và mùa khô 2026
19:29' - 24/04/2026
Trước nhu cầu điện tăng cao dịp lễ và mùa khô 2026, PTC3 triển khai đồng bộ phương án vận hành, tăng phối hợp và chủ động phòng ngừa sự cố, giữ ổn định hệ thống truyền tải.
-
Doanh nghiệp
Intel dự báo doanh thu vượt kỳ vọng
15:18' - 24/04/2026
Tập đoàn Intel ngày 23/4 đưa ra dự báo doanh thu quý II/2026 vượt kỳ vọng của Phố Wall, nhờ nhu cầu bùng nổ đối với bộ vi xử lý máy chủ được sử dụng cho trí tuệ nhân tạo trong các trung tâm dữ liệu.
-
Doanh nghiệp
PVOIL có Chủ tịch Hội đồng quản trị mới
11:21' - 24/04/2026
Ngày 24/4, ông Dương Mạnh Sơn, Phó Tổng Giám đốc Tập đoàn Công nghiệp-Năng lượng Quốc gia Việt Nam (Petrovietnam) đã được Đại hội đồng cổ đông PVOIL bầu làm Chủ tịch Hội đồng Quản trị PVOIL.
-
Doanh nghiệp
Masan bước vào chu kỳ tăng trưởng mới với “Đại Kết Nối”
10:28' - 24/04/2026
Ngày 24/4, Công ty Cổ phần Tập đoàn Masan (HoSE: MSN) cùng hai công ty thành viên Masan Consumer (HoSE: MCH) và Masan MEATLife (HNX-UPCoM: MML) đã tổ chức Đại hội đồng cổ đông thường niên năm 2026.
-
Doanh nghiệp
Quảng Ngãi “chốt hạn” xử lý mặt bằng, thúc tiến độ dự án Dung Quất
10:19' - 24/04/2026
Tại Khu kinh tế Dung Quất, tỉnh Quảng Ngãi, các nhà đầu tư đang triển khai nhiều dự án trọng điểm có sức lan tỏa cao góp phần thúc đẩy kinh tế - xã hội.

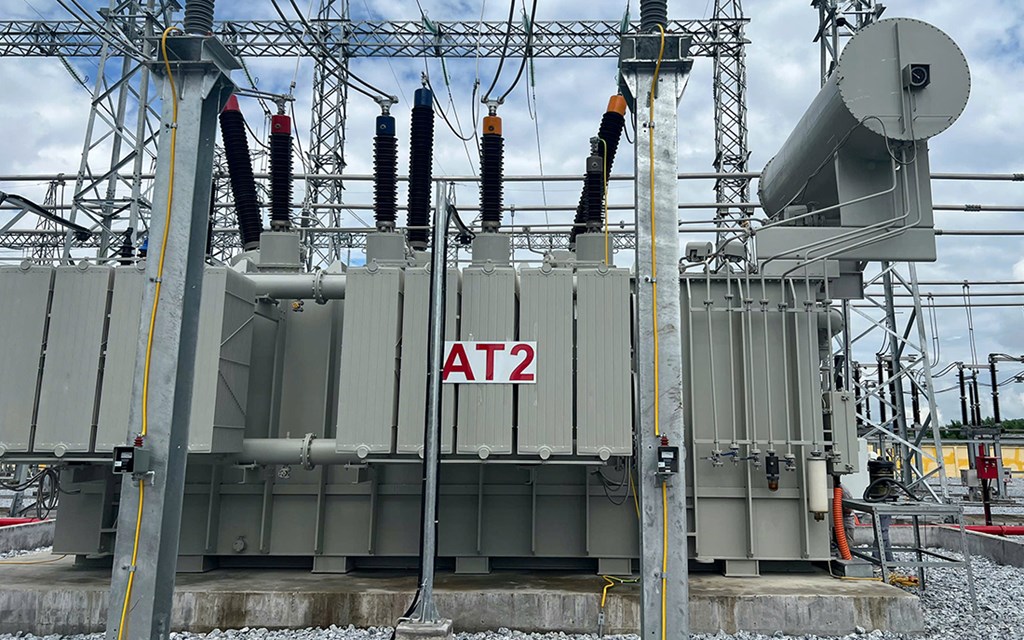

NPTPMB phối hợp cùng các đơn vị liên quan thực hiện đóng điện máy biến áp AT2 tại Trạm biến áp 220kV Tương Dương. Ảnh: Thùy Linh/Bnews/vnanet.vn
Máy biến áp AT2 tại Trạm biến áp 220kV Tương Dương đã được đóng điện thành công. Ảnh: Thùy Linh/Bnews/vnannet.vn
