Nỗ lực hoàn thành thi công Trạm cắt 220 kV Bờ Y và đấu nối trong tháng 3/2023
Vượt qua rất nhiều khó khăn thách thức, đến thời điểm này Dự án Trạm cắt 220 kV Bờ Y và đấu nối đang dần về đích. Toàn công trường đang quyết tâm để hoàn thành dự án trong tháng 3/2023.
*Bám sát tiến độ đề ra
Thực hiện cam kết song phương về quan hệ hợp tác giữa Chính phủ hai nước Cộng hòa Xã hội Chủ nghĩa Việt Nam và Cộng hòa Dân chủ Nhân dân Lào trong lĩnh vực phát triển năng lượng, Tập đoàn Điện lực Việt Nam (EVN) giao cho Ban Quản lý dự án Điện 2 quản lý điều hành dự án với mục tiêu nhập khẩu điện từ nhà máy thủy điện Nam Kong 1, 2, 3 (Lào) về Việt Nam.
Ông Nguyễn Khang, Phó trưởng Phòng Kỹ thuật, Phó Ban Điều hành dự án thuộc Ban Quản lý dự án Điện 2 cho biết, xác định được nhiệm vụ chính trị quan trọng của dự án nên lãnh đạo EVN và Ban QLDA Điện 2 rất quan tâm và thường xuyên đốc thúc tiến độ dự án, tuy nhiên quá trình triển khai dự án gặp rất nhiều thách thức. Trong bồi thường giải phóng mặt bằng cũng gặp vướng mắc khi nhiều vị trí đường dây đi qua rừng tự nhiên nên các thủ tục phức tạp.

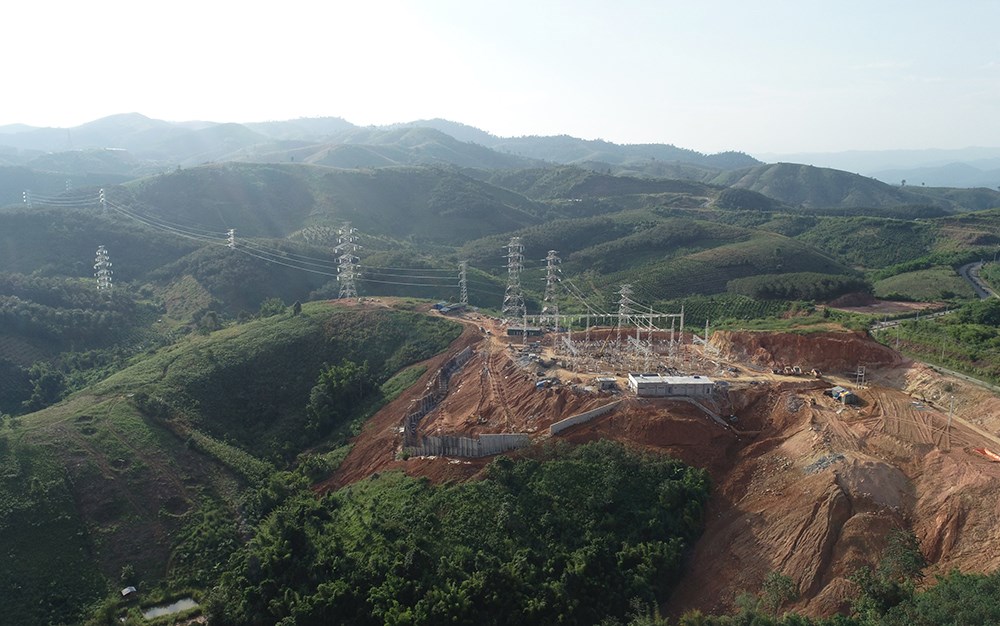

Điều khó khăn nữa, 2/3 trạm biến áp được nằm trên đồi, 1/3 mặt bằng nằm ở thung lũng nên quá trình thi công cần xây dựng tường chắn dài khoảng 300 mét, chiều cao đắp cao trên 30 mét với khối lượng đắp lên tới 65.000 m3 nên việc thi công rất khó khăn, phải gia cố nhiều để đảm bảo an toàn theo quy định...

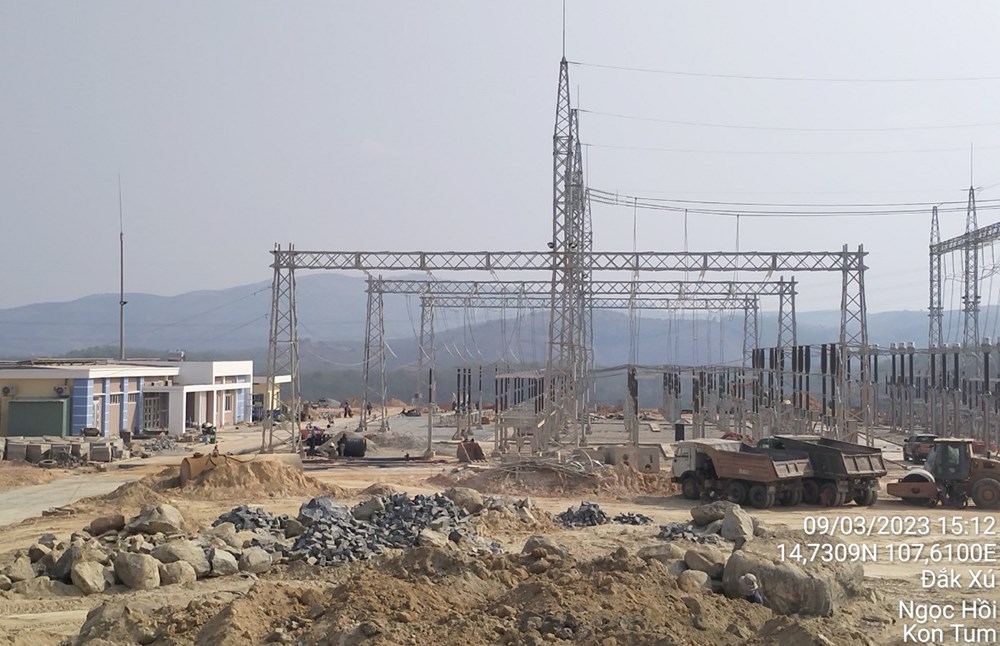

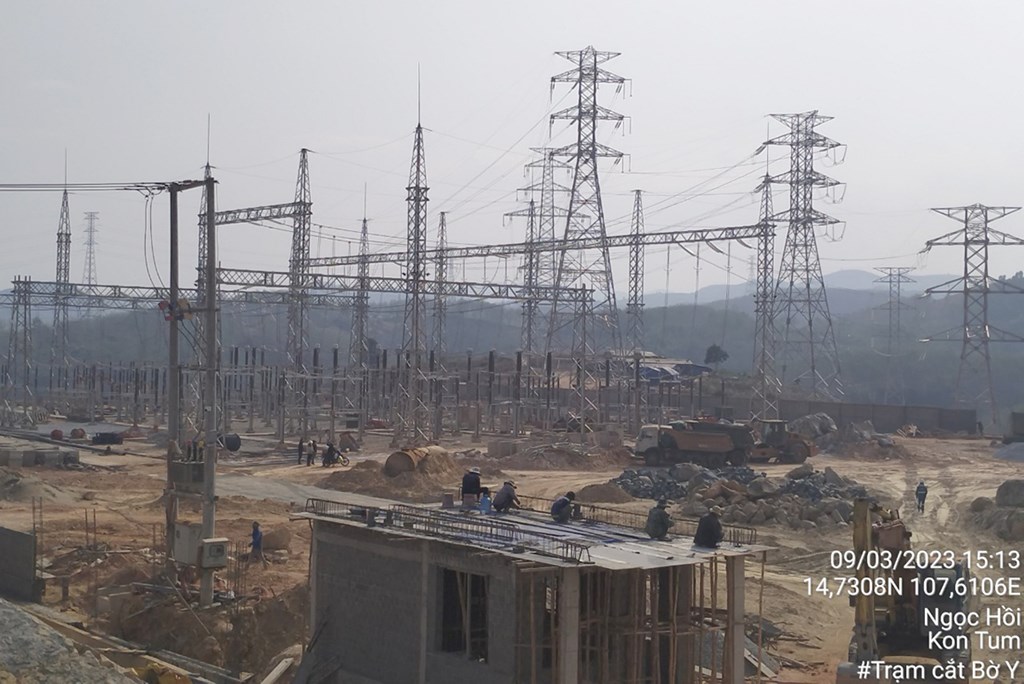

Tuy nhiên, với biện pháp tổ chức quản lý dự án, tổ chức thi công hợp lý, Ban Quản lý dự án Điện 2 cùng các nhà thầu đã đưa ra phương án thi công hợp lý. Đến nay, phần trạm cắt đã hoàn thành toàn bộ đào, đắp nền, nhà điều khiển, nhà diezel. Trụ đỡ thiết bị hoàn thành được 122/134 trụ, thi công được 5/6 ngăn lộ mương cáp các loại. Các hạng mục phụ trợ khác như nhà bảo vệ, tường rao, đường nội bộ... cũng đang được gấp rút thi công. Tổng khối lượng thi công xây lắp đến nay đạt khoảng 97%.
Đối với phần đường dây đấu nối đoạn 2 mạch (Nam Koong 3 -Bờ Y) đã hoàn thành và được Truyền tải điện Kon Tum nghiệm thu kỹ thuật điểm đấu nối. Đoạn 4 mạch (từ trạm cắt 220kV Bờ Y đấu nối vào Đường dây 220kV Xekaman 1-Pleiku 2) hiện đã kéo dây được 4/7 khoảng néo và đang tiếp tục kéo dây các khoảng còn lại. Theo đánh giá của EVNPMB2, tiến độ thi công đường dây 220kV đáp ứng tiến độ đóng điện trước ngày 31/3/2023.
Ông Mai Đức Cường, Chỉ huy trưởng Liên danh nhà thầu thi công xây lắp dự án LILAMA – TOJI và Công ty CP Xây lắp điện 4 cho biết, quá trình triển khai dự án, đơn vị luôn nhận được sự chỉ đạo rất sát sao của chủ đầu tư, Ban Quản lý dự án Điện 2 đã thành lập Ban điều hành dự án tại công trường, hàng ngày, hàng tuần, hàng tháng họp giải quyết khó khăn cho các nhà thầu. Lãnh đạo hàng tháng đều có mặt tại công trường để động viên, đốc thúc tiến độ dự án.
Đánh giá về tiến độ chung, đại diện liên danh nhà thầu cho biết, tiến độ dự án thời kỳ đầu chưa đáp ứng được nhưng đến nay cơ bản bám sát tiến độ giai đoạn của dự án.
*Tiến độ, chất lượng đi liền an toàn
Mặc dù đã hoàn thành khối lượng công việc lớn đề ra và dự án đang trong tầm kiểm soát, tuy nhiên Ban Quản lý dự án Điện 2 không chủ quan trước tiến độ của dự án. Ông Nguyễn Khang – Ban Quản lý dự án Điện 2 cho biết, để đảm bảo tiến độ, hiện nay lãnh đạo ban bám sát hiện trường đôn đốc nhà thầu thi công, tổ chức họp giao ban hàng ngày trên công trường, phối hợp chặt chẽ với các cơ quan liên quan để hoàn chỉnh thủ tục pháp lý đảm bảo đóng điện trong tháng 3/2023.
Đơn vị cũng đã yêu cầu liên danh nhà thầu tập trung cao độ nhân lực, thiết bị, vật tư và thi công tăng ca đảm bảo hoàn thành các mốc tiến độ đặt ra.
Đại diện liên danh nhà thầu cũng cho biết, để đáp ứng tiến độ đề ra, đơn vị lập kế hoạch chi tiết, phân định công việc làm trước, làm sau, nhân lực huy động bao nhiêu và tăng ca làm ngày, làm đêm để đáp ứng được tiến độ dự án. Liên danh nhà thầu đã huy động đầy đủ nhân lực, phương tiện, máy móc để gấp rút thi công, hoàn thành những công việc còn lại để công trình đóng điện trước ngày 31/3/2023, đáp ứng yêu cầu đặt ra.
Mới đây, Ban Quản lý xây dựng (Tập đoàn Điện lực Việt Nam) đã kiểm tra công trường. Tại buổi kiểm tra công trường, ông Khương Thế Anh, Phó Trưởng ban Quản lý xây dựng EVN cho biết, mặc dù quá trình triển khai thi công dự án gặp những khó khăn vướng mắc về thời tiết do mưa nhiều, giá cả vật tư thiết bị, xăng dầu tăng cao, tuy nhiên Ban Quản lý dự án Điện 2 và các đơn vị thi công đã rất nỗ lực đẩy nhanh tiến độ thi công. Đến nay, dự án đã hoàn thành khối lượng công việc lớn đề ra và đáp ứng yêu cầu chỉ đạo của Tập đoàn.
Ông Khương Thế Anh đề nghị, Ban Quản lý dự án Điện 2 tiếp tục đôn đốc quyết liệt nhà thầu khẩn trương hoàn thành các công việc liên quan, tăng cường nhân lực và thiết bị để triển khai thi công đồng thời lắp đặt thiết bị, đảm bảo tiến độ thi công chung của dự án.
Ông Khương Thế Anh cũng đề nghị toàn công trường trong giai đoạn thi công nước rút này không vì tiến độ mà ảnh hưởng đến chất lượng, an toàn cho người và thiết bị, đồng thời chú trọng thực hiện các biện pháp đảm bảo an toàn lao động và vệ sinh môi trường./.
Tin liên quan
-
Doanh nghiệp
Đưa cụm dự án trọng điểm truyền tải 220kV Huội Quảng - Nghĩa Lộ - Việt Trì về đích
09:02' - 11/02/2023
Cụm công trình Đường dây 220 kV Huội Quảng – Nghĩa Lộ; trạm biến áp 220 kV Nghĩa Lộ và Đường dây 220 kV đấu nối Nghĩa Lộ -Việt Trì là dự án được EVN xác định là dự án trọng điểm trong năm 2023.
Tin cùng chuyên mục
-
Doanh nghiệp
Để Temu và Shein trụ vững trước các rào cản thương mại mới tại Mỹ
11:05'
Việc Mỹ siết chặt lỗ hổng thương mại và áp thuế cao với hàng Trung Quốc đang làm đảo lộn mô hình kinh doanh của Temu và Shein – hai nền tảng thương mại điện tử nổi bật tại Mỹ.
-
Doanh nghiệp
Gian hàng Việt Nam thu hút khách tại Hội chợ trái cây quốc tế Macfrut
10:00'
Gian hàng Việt Nam đã thu hút đông đảo khách hàng Italy và quốc tế đến trao đổi, tìm hiểu cơ hội hợp tác, kinh doanh tại Hội chợ trái cây quốc tế Macfrut lần thứ 42 năm 2025 ở Italy.
-
Doanh nghiệp
Gian hàng Việt Nam thu hút khách tại Hội chợ trái cây quốc tế Macfrut
10:00'
Gian hàng Việt Nam đã thu hút đông đảo khách hàng Italy và quốc tế đến trao đổi, tìm hiểu cơ hội hợp tác, kinh doanh tại Hội chợ trái cây quốc tế Macfrut lần thứ 42 năm 2025 ở Italy.
-
Doanh nghiệp
LG Electronics khởi công xây dựng nhà máy sản xuất đồ gia dụng mới tại Ấn Độ
08:46'
LG Electronics của Hàn Quốc ngày 8/5 đã tổ chức lễ khởi công xây dựng một nhà máy sản xuất đồ gia dụng mới tại Ấn Độ, củng cố cam kết của mình đối với thị trường Nam Á đang phát triển nhanh chóng này.
-
Doanh nghiệp
Tổng doanh thu phí bảo hiểm của BIC tăng 10%
22:38' - 08/05/2025
Đó là thông tin được đưa ra tại Đại hội đồng cổ đông thường niên năm 2025 của Tổng Công ty Bảo hiểm BIDV (BIC) diễn ra ngày 08/5/2025 tại Hà Nội.
-
Doanh nghiệp
China Airlines đặt mua 14 máy bay Boeing
22:15' - 08/05/2025
Hãng hàng không China Airlines vừa đặt mua 14 máy bay từ tập đoàn sản xuất máy bay Boeing của Mỹ và giữ quyền mua thêm 9 chiếc nữa.
-
Doanh nghiệp
Dự án Đại Hùng giai đoạn 3 đón dòng dầu thương mại đầu tiên
21:27' - 08/05/2025
Dự án phát triển mỏ Đại Hùng giai đoạn 3 (phase 3) chính thức đưa vào khai thác dòng dầu đầu tiên với lưu lượng 6.000 thùng/ngày - về đích sớm 20 ngày so với kế hoạch hiệu chỉnh.
-
Doanh nghiệp
Doanh nghiệp Việt Nam ngày càng quan tâm tới môi trường đầu tư của Hoa Kỳ
19:26' - 08/05/2025
Tham dự Hội nghị Thượng đỉnh Đầu tư SelectUSA ở Hoa Kỳ, đoàn Việt Nam có số lượng đăng ký đông nhất từ trước đến nay cho thấy doanh nghiệp Việt ngày càng quan tâm tới môi trường đầu tư của Hoa Kỳ.
-
Doanh nghiệp
Vĩnh Long hợp tác với Viettel triển khai đăng ký doanh nghiệp qua mạng
19:24' - 08/05/2025
Chiều 8/5, Sở Tài chính tỉnh Vĩnh Long và Viettel Vĩnh Long (Tập đoàn Công nghiệp - Viễn thông Quân đội) ký kết thỏa thuận hợp tác triển khai đăng ký doanh nghiệp qua mạng trên địa bàn tỉnh.
