BNEWS Với nỗ lực “vượt nắng, thắng mưa, không thua bão gió”, đến nay “nút thắt” lớn nhất tại Phú Yên đã được giải quyết, tạo điều kiện đẩy nhanh tiến độ thi công dự án cao tốc Bắc – Nam.
Việc di dời hạ tầng kỹ thuật lưới điện 110 kV và 220 kV gặp khó khăn khiến cho công tác bàn giao mặt bằng cho cao tốc Bắc - Nam tại tỉnh Phú Yên bị chậm so với Công điện của Thủ tướng Chính phủ.
Với nỗ lực “vượt nắng, thắng mưa, không thua bão gió” của chính quyền địa phương và nhà thầu thi công, đến nay “nút thắt” lớn nhất này đã được giải quyết, tạo điều kiện đẩy nhanh tiến độ thi công dự án cao tốc Bắc – Nam.

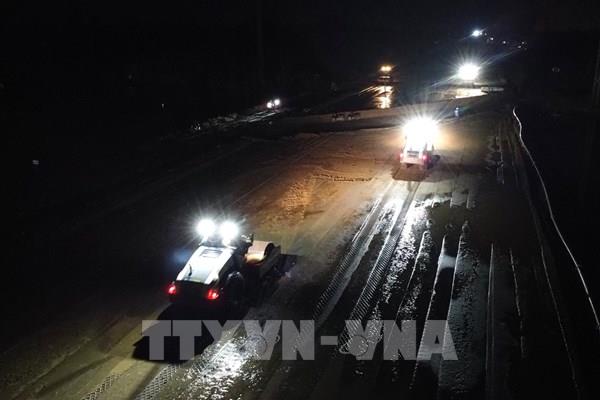

Tại vị trí Km20+440 - Km20+860, đoạn qua xã Hòa Kiến, thành phố Tuy Hòa, sau khi cột 224T và 227T, đường dây 220 kV vắt ngang tuyến cao tốc thuộc dự án Chí Thạnh – Vân Phong được di dời, nhà thầu đã triển khai thi công. Theo ghi nhận của phóng viên TTXVN (ngày 12/11), hàng chục thiết bị xe, máy và kỹ sư, công nhân làm việc trên công trường; nhiều mũi triển khai thi công đắp nền đường với tổng chiều dài 7,6 km… Ông Bùi Quang Hạnh, kỹ sư công trường Công ty cổ phần Tập đoàn Phúc Lộc vui vẻ nói, thời gian trước do vướng đường điện cao thế nên tiến độ gói thầu bị chậm. Khi chủ đầu tư bàn giao mặt bằng, nhà thầu rất phấn khởi và triển khai tổ chức thi công ngay để bù lại tiến độ. Trong điều kiện thời tiết nắng mưa xen kẽ nhưng công nhân vẫn duy trì làm việc ba ca từ 6 giờ đến khoảng 21 giờ, nhất là ở khu vực cần thời gian chờ lún. Nhà thầu trang bị đầy đủ dụng cụ bảo hộ lao động cho công nhân để đảm bảo an toàn khi làm việc trong mùa mưa lũ và điều kiện thời tiết bất thường. Dự án xây dựng công trình đường bộ cao tốc Bắc – Nam đoạn qua tỉnh Phú Yên, được triển khai với 2 dự án thành phần: đoạn Quy Nhơn – Chí Thạnh và đoạn Chí Thạnh – Vân Phong. Dự án đi qua 24 xã phường, thị trấn, thuộc 6 địa phương: thị xã Sông Cầu, huyện Tuy An, thành phố Tuy Hòa, huyện Phú Hòa, huyện Tây Hòa và thị xã Đông Hòa với tổng chiều dài 90,12 km. Đến nay, các địa phương đã bàn giao 100% mặt bằng thi công dự án cho chủ đầu tư; hoàn thành 12 khu tái định cư để thực hiện các thủ tục cấp đất ở cho người dân xây dựng và chuyển về nơi ở mới.Đối với hệ thống hạ tầng kỹ thuật tổng số trụ điện cao thế, trung hạ thế là 299 trụ (trong đó: 22 kV/231 trụ; 110 kV/33 trụ; 220 kV/35 trụ). Các địa phương đã cơ bản bàn giao mặt bằng đáp ứng theo yêu cầu, nhất là tại các vị trí đường găng tiến độ.
Ông Huỳnh Tấn Từ, Phó Giám đốc Ban Quản lý dự án đầu tư và phát triển quỹ đất thị xã Đông Hòa cho biết, tất cả vị trí trụ điện cao thế trong phạm vi dự án Chí Thạnh – Vân Phong qua địa bàn thị xã Đông Hòa được di dời xong và bàn giao mặt bằng. Chủ đầu tư đã yêu cầu đơn vị thi công phải tăng cường nhân lực và thiết bị máy móc, đặc biệt đây là đội ngũ công nhân có kinh nghiệm vừa mới thi công xong đường dây 500kV mạch 3. Vì thế, trong điều kiện khó khăn về thời tiết mưa to, gió lớn; áp lực về thời gian điều tiết cắt điện từng đợt nhưng đội ngũ kỹ sư, công nhân của đơn vị thi công vẫn đảm bảo tiến độ và an toàn lao động. Hiện nay còn lại 3 vị trí trụ điện cao thế ngoài phạm vi giải phóng mặt bằng nhưng có đường dây băng ngang đường cao tốc ảnh hưởng đến công tác lao dầm cầu vượt khu vực nút giao Chí Thạnh (thuộc đoạn Chí Thạnh – Vân Phong). Các cơ quan chuyên môn của tỉnh Phú Yên đang phối hợp với chủ đầu tư để xử lý dứt điểm. Theo ông Phạm Văn Tiến, Phó Giám đốc Sở Giao thông vận tải tỉnh Phú Yên, quá trình thi công do thay đổi thiết kế bổ sung mới 1 trụ tạm; vấn đề này chưa ảnh hưởng đến tiến độ thi công đường cao tốc. Chủ đầu tư di dời các công trình hạ tầng kỹ thuật, Ban Quản lý dự án 7 (chủ đầu tư dự án thành phần cao tốc Chí Thạnh – Vân Phong) và đơn vị liên quan đã họp thống nhất tiến độ di dời hoàn thành trước ngày 20/11/2024. Hiện tại, đang chờ lịch cắt điện để chuyển lưới điện 3 trụ này, gồm 2 trụ 110 kV và 1 trụ 220 kV.Tin liên quan
Lạng Sơn phấn đấu đến 31/12 bàn giao toàn bộ mặt bằng hai dự án cao tốc
UBND tỉnh Lạng Sơn yêu cầu, các địa phương và doanh nghiệp liên quan tháo gỡ khó khăn vướng mắc, phấn đấu đến 31/12 phải bàn giao toàn bộ mặt bằng hai dự án cao tốc qua địa bàn tỉnh.
Tin cùng chuyên mục
-
Kinh tế xã hộiCâu chuyện từ những trường học robot ở Trung Quốc
Trung Quốc đang đẩy mạnh phát triển các cơ sở huấn luyện robot để giải quyết một trong những thách thức lớn nhất trong ứng dụng trí tuệ nhân tạo (AI) hiện thân.
-
Kinh tế xã hộiQuảng Ninh đặt mục tiêu tăng trưởng GRDP trên 13%
Chủ tịch UBND thành phố Quảng Ninh nhấn mạnh yêu cầu hành động quyết liệt, lượng hóa rõ chỉ tiêu và gắn trách nhiệm người đứng đầu để hoàn thành mục tiêu tăng trưởng GRDP năm 2026 đạt trên 13%.
-
Kinh tế xã hộiĐẩy nhanh tiến độ tuyến đường kết nối sân bay Gia Bình với Thủ đô Hà Nội
Ngày 2/11, Chủ tịch UBND thành phố Bắc Ninh Phạm Hoàng Sơn kiểm tra tiến độ thực hiện tuyến đường kết nối sân bay Gia Bình với Hà Nội (đoạn qua địa bàn thành phố Bắc Ninh), từ Km9+00 đến Km27+766.
-
Kinh tế xã hộiKính viễn vọng Swift của NASA sắp rơi xuống Trái Đất
Kính viễn vọng không gian Swift của Cơ quan Hàng không và vũ trụ Mỹ (NASA) đang hạ thấp độ cao trên quỹ đạo sau nỗ lực giải cứu bất thành.
-
Kinh tế xã hộiHoàn thiện Đề án sắp xếp, tổ chức lại hệ thống cơ sở giáo dục đại học trước 10/11/2026
Văn phòng Chính phủ vừa ban hành Thông báo số 562/TB-VPCP truyền đạt ý kiến kết luận của Phó Thủ tướng Lê Tiến Châu tại cuộc họp về tiến độ sắp xếp các cơ sở giáo dục đại học và giáo dục nghề nghiệp.
-
Kinh tế xã hộiGần 4.000 cây phi lao chắn sóng ven biển chết khô sau một tháng trồng
Được kỳ vọng tạo vành đai xanh chắn gió, bảo vệ bờ biển và cải thiện cảnh quan sinh thái tại xã An Phú (Quảng Ngãi) nhưng gần như toàn bộ 4.000 cây phi lao trồng được hơn một tháng qua đã chết khô.
-
Kinh tế xã hộiTây Ninh kiến nghị tháo gỡ vướng mắc về đất đai, nông nghiệp
Tỉnh Tây Ninh kiến nghị Bộ Nông nghiệp và Môi trường tháo gỡ vướng mắc trong xác định giá đất, nhất là cơ chế huy động vốn và trách nhiệm của nhà đầu tư khi tham gia các dự án tái định cư.
-
Kinh tế xã hộiCảnh báo nguy cơ cháy nổ từ pin lithium-ion
Số vụ thu hồi sản phẩm liên quan đến pin lithium-ion tại Australia đã tăng gần 300% trong 4 năm qua, trong bối cảnh nguy cơ hỏa hoạn ngày càng đáng lo ngại.
-
Kinh tế xã hộiNhật Bản đổi cơ chế hoàn thuế cho du khách nước ngoài
Chính sách này nhằm ngăn chặn tình trạng lợi dụng chế độ miễn thuế để trục lợi, đồng thời tăng cường quản lý hoạt động mua sắm miễn thuế của du khách quốc tế.
