BNEWS Tập đoàn Điện lực Việt Nam yêu cầu các nhà thầu tiếp tục tăng cường nhân lực, bố trí thực hiện các giải pháp thi công, quyết tâm đưa Thủy điện Hòa Bình mở rộng phát điện vào ngày 19/8.

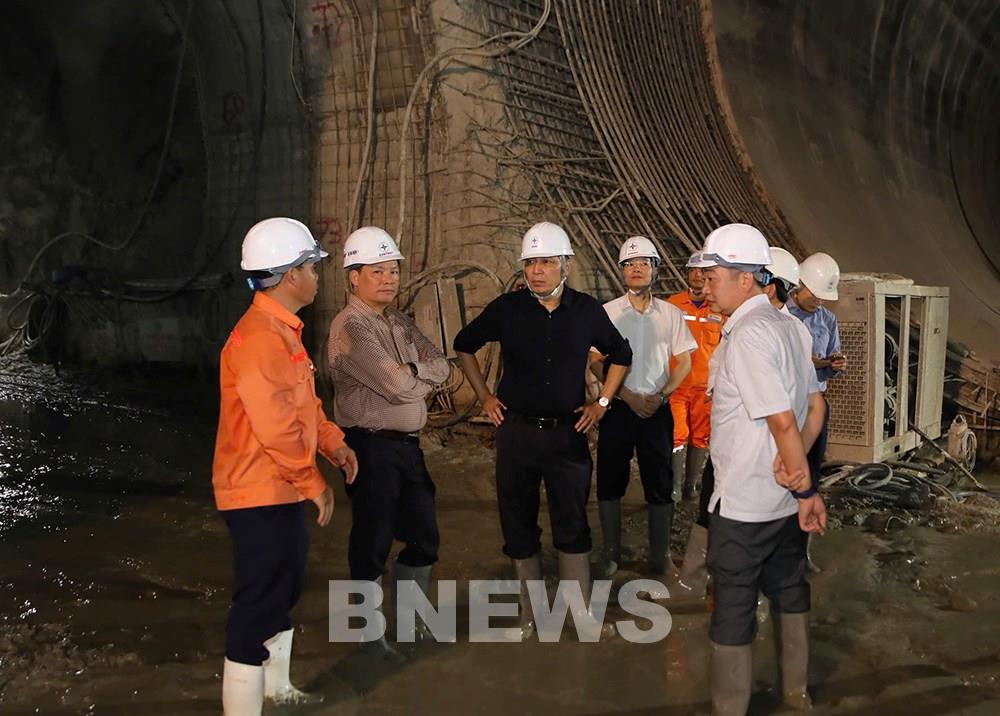

Kiểm tra công trường dự án Thủy điện Hòa Bình mở rộng vào sáng 5/6, Chủ tịch Hội đồng thành viên Tập đoàn Điện lực Việt Nam (EVN) Đặng Hoàng An ghi nhận những kết quả thi công tích cực và tiếp tục đốc thúc tiến độ dự án. Với nhiều hạng mục xây dựng đã cơ bản hoàn thành, các tổ máy đang được triển khai lắp đặt và thử nghiệm khẩn trương, EVN đặt quyết tâm cao độ đưa tổ máy số 1 hòa lưới đúng kế hoạch, góp phần tăng năng lực cung ứng điện cho quốc gia.
Tại cuộc họp tiến độ, Chủ tịch HĐTV EVN Đặng Hoàng An và Thành viên HĐTV EVN Đặng Huy Cường cùng ghi nhận những nỗ lực, kết quả tích cực mà các đơn vị đã thi đua đạt được trên công trường, đặc biệt ở hạng mục hầm dẫn nước, thi công tháo dỡ đê quây…
Lãnh đạo EVN nhấn mạnh, EVNPMB1 và các nhà thầu phải tiếp tục tăng cường nhân lực, bố trí thực hiện các giải pháp thi công, bố trí ca kíp làm việc liên tục ngày, đêm để đảm bảo mục tiêu hòa lưới tổ máy 1 vào ngày 19/8 theo chỉ đạo mới nhất tại Công điện số 81/CĐ-TTg ngày 3/6/2025 về tình hình, giải pháp bảo đảm cung ứng điện trong các tháng cao điểm năm 2025 và thời gian tới của Thủ tướng Chính phủ.
Chủ tịch HĐTV EVN Đặng Hoàng An yêu cầu EVNPMB1 cùng các đơn vị thi công phải tập trung cao độ cho các mốc công việc quan trọng sắp tới. Trong giai đoạn nước rút trọng điểm này, Giám đốc EVNPMB1 phải trực tiếp thường xuyên có mặt, chỉ đạo trên công trường. Các đơn vị tiếp tục phát huy tinh thần trách nhiệm, đảm bảo chất lượng cao trong triển khai lắp máy, thí nghiệm; khẩn trương hoàn thiện những công đoạn cuối của dự án. Đơn vị thí nghiệm điện phải phối hợp tốt với đơn vị lắp máy, tận dụng thời gian, bố trí công việc hợp lý để đảm bảo tiến độ.
Chủ tịch HĐTV EVN cũng đã giao các tiến độ cụ thể trong việc triển khai thi công các hạng mục trên công trường. EVNPMB1 và các nhà thầu phải đảm bảo các điều kiện, mặt bằng thi công an toàn, chống bụi cho thiết bị, đáp ứng các yêu cầu về vệ sinh môi trường. Đặc biệt, phải triển khai các giải pháp phòng chống thiên tai, chống mưa thấm tại khu vực thi công nhà máy.
Ông Bùi Phương Nam - Giám đốc Ban Quản lý dự án Điện 1 (EVNPMB1) cho biết, đến đầu tháng 6/2025, dự án Thủy điện Hòa Bình mở rộng đã đạt tiến độ tích cực ở nhiều hạng mục quan trọng. Theo đó, các công việc tại khu vực cửa lấy nước đã cơ bản hoàn thành, khối lượng đào đất đá lũy kế đạt 94%; gia cố mái kênh, phần thi công bê tông mái kênh trên 95m đạt 90%, đồng thời, nhiệm vụ phun vảy dưới cao độ 95m đã đạt 96% khối lượng. Công tác đắp đất, đá sau cửa lấy nước cũng đã cơ bản hoàn thành. Các thiết bị chính như cửa van, lưới chắn rác và xi lanh thủy lực đang được hoàn tất công đoạn thử nghiệm.
Hệ thống hầm dẫn nước số 1 cũng đã đổ bê tồng đạt gần 97%, hầm số 2 đã hoàn thành thi công. Đối với hạng mục nhà máy, kênh xả, khối lượng bê tông lũy kế đã đạt 94%. Việc thi công bê tông dầm cầu trục, lắp đặt ray và lợp mái tổ máy số 2 đã được hoàn thành.
Đáng chú ý, dự án đã hoàn thành lắp đặt vành đáy tuabin thủy lực; hoàn thành lắp và xiết lực tôn lần 3/5 tầng của Rotor máy phát tổ máy 1. Các hệ thống phụ trợ như thông gió, phòng cháy chữa cháy, nước kỹ thuật, hệ thống cấp dầu tua bin, máy phát và đo lường thủy lực đang được triển khai đồng bộ, với tỷ lệ hoàn thành từ 80 - 90%.
Giám đốc Ban Quản lý dự án Điện 1 cũng cho biết, đối với công tác chuẩn bị trước khi ngập nước hố móng cửa lấy nước, vào ngày 30/5/2025, Hội đồng nghiệm thu cơ sở đã chấp thuận cho phép ngập nước kênh dẫn.
Trên công trường, EVNPMB1 và các nhà thầu đang phấn đấu hoàn thành công tác tháo dỡ đê quây và thi công giai đoạn 3 kênh dẫn, muộn nhất vào ngày 15/6/2025. Dự kiến, tổ máy số 1 sẽ được hoàn thiện lắp đặt tuabin, rotor, stator và ngập nước tuyến năng lượng trong tháng 7, để kịp thời điểm hòa lưới điện quốc gia vào tháng 8/2025.
Tại cuộc họp, các nhà thầu, đơn vị tư vấn thiết kế, thí nghiệm điện cùng bày tỏ quyết tâm, nỗ lực vượt khó, phấn đấu hoàn thành công trình đảm bảo tiến độ, chất lượng.Với nỗ lực triển khai dự án đúng kế hoạch, tinh thần khẩn trương trên công trường và sự đồng lòng của các đơn vị liên quan, EVN đang hướng tới việc đưa tổ máy số 1 của dự án Thủy điện Hòa Bình mở rộng vào vận hành vào ngày 19/8, góp phần hiện thực hóa mục tiêu phát triển các nguồn điện xanh, sạch, bền vững, phục vụ phát triển kinh tế - xã hội đất nước.
Dự án Nhà máy Thủy điện Hòa Bình mở rộng gồm 2 tổ máy với tổng công suất 480 MW, sản lượng điện trung bình hàng năm ước đạt 488 triệu kWh.
Tin liên quan
Cảnh giác với văn bản giả mạo EVN phát tán thông tin sai lệch
Tập đoàn Điện lực Việt Nam (EVN) vừa có thông tin về việc giả mạo văn bản của EVN, đồng thời đề nghị người dân, khách hàng sử dụng điện cảnh giác với văn bản giả mạo này.
Tin cùng chuyên mục
-
Doanh nghiệpTiêu dùng xanh: Xu thế thay đổi mô hình sản xuất
Nhu cầu về các sản phẩm an toàn, có nguồn gốc tự nhiên không còn là xu hướng nhất thời, mà đã trở thành tiêu chuẩn sống mới.
-
Doanh nghiệpHai doanh nghiệp Mỹ khởi kiện chính phủ về chính sách thuế quan mới
Vụ kiện được nộp đúng thời điểm các mức thuế mới bắt đầu có hiệu lực.
-
Doanh nghiệpHoàn thành đóng điện toàn tuyến Đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín
EVNNPT chính thức đóng điện toàn tuyến đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín, nâng cao năng lực truyền tải và đảm bảo an ninh năng lượng miền Bắc.
-
Doanh nghiệpSản xuất kinh doanh của BSR đạt kết quả cao nhất kể từ khi đi vào hoạt động
Trong bối cảnh thị trường dầu mỏ thế giới biến động mạnh, Tổng Công ty Lọc hóa dầu Việt Nam (BSR) vẫn ghi nhận kết quả sản xuất kinh doanh cao nhất kể từ khi đi vào hoạt động.
-
Doanh nghiệpPV GAS D cấp khí thiên nhiên cho BSR
Tổng công ty Khí Việt Nam (PV GAS), đại diện là Công ty cổ phần Phân phối Khí thấp áp Dầu khí Việt Nam (PV GAS D) sẽ cấp khí thiên nhiên cho Tổng Công ty Lọc hóa dầu Việt Nam (BSR).
-
Doanh nghiệpSơn La quyết liệt tháo gỡ vướng mắc, đồng hành cùng EVNNPT đẩy nhanh các dự án truyền tải điện trọng điểm
Sơn La cam kết đồng hành cùng EVNNPT tháo gỡ vướng mắc, đẩy nhanh tiến độ các dự án truyền tải điện trọng điểm nhằm bảo đảm an ninh năng lượng.
-
Doanh nghiệpDoanh nghiệp Khánh Hòa kiến nghị gỡ vướng hạ tầng, nhân lực khu công nghiệp
Ngày 24/7, Ban Quản lý Khu kinh tế và Khu công nghiệp tỉnh Khánh Hòa tổ chức hội nghị đối thoại với các nhà đầu tư hạ tầng và nhà đầu tư thứ cấp trong khu công nghiệp.
-
Doanh nghiệpMới vận hành thử nghiệm, ứng dụng EVN CSKH đã thu hút hơn 1 triệu khách hàng
Tập đoàn Điện lực Việt Nam (EVN) cho biết, ứng dụng EVN CSKH đã cán mốc hơn 1 triệu khách hàng liên kết, sử dụng ứng dụng sau hơn 1 tháng vận hành thử nghiệm trên phạm vi toàn quốc từ ngày 15/6/2026.
-
Doanh nghiệpKết nối đưa hàng Việt vào chuỗi cung ứng tại Argentina
Đối tác đặc biệt bày tỏ sự quan tâm đối với cà phê Việt Nam, nhất là cà phê nhân xanh phục vụ hoạt động rang xay tại Argentina, Panama và Uruguay.
