BNEWS Tháo gỡ ngay điểm nghẽn các dự án truyền tải điện là nhiệm vụ cấp bách để bảo đảm cung ứng điện an toàn, ổn định cho đầu tàu kinh tế TP. Hồ Chí Minh.
Mặc dù lưới điện truyền tải trên địa bàn TP. Hồ Chí Minh cơ bản vận hành an toàn, tin cậy trong 6 tháng đầu năm 2026, song nhiều máy biến áp đã ở tình trạng đầy tải, thậm chí quá tải. Trước nhu cầu điện ngày càng tăng, việc đẩy nhanh các dự án truyền tải điện và tháo gỡ các vướng mắc về đầu tư, giải phóng mặt bằng trở nên cấp bách nhằm bảo đảm an ninh năng lượng cho đầu tàu kinh tế của cả nước.
*Nhiều thiết bị vận hành đầy tải
Hiện nay, hệ thống truyền tải điện phục vụ cung cấp điện cho TP. Hồ Chí Minh gồm 24 trạm biến áp, trong đó có 6 trạm biến áp 500kV gồm Cầu Bông, Phú Lâm, Nhà Bè, Phú Mỹ, Tân Định, Tân Uyên và 18 trạm biến áp 220kV. Tổng dung lượng các máy biến áp 500kV đạt 9.450MVA, trong khi tổng dung lượng các máy biến áp 220kV đạt 11.500MVA.
Trong 6 tháng đầu năm 2026, lưới điện truyền tải khu vực TP. Hồ Chí Minh cơ bản vận hành an toàn, ổn định, đáp ứng nhu cầu phát triển kinh tế - xã hội và đời sống nhân dân. Tuy nhiên, áp lực cung ứng điện ngày càng gia tăng khi nhiều máy biến áp đang vận hành ở mức tải rất cao.
Đối với cấp điện áp 500kV, các máy biến áp tại Nhà Bè, Tân Uyên và Tân Định đã mang tải lần lượt đạt 86,3%, 88,3% và 83,6% công suất định mức. Trong khi đó, nhiều máy biến áp 220kV đang ở ngưỡng đầy tải, thậm chí quá tải.
Theo Tổng công ty Truyền tải điện Quốc gia (EVNNPT), trong thời gian tới, việc bảo đảm cung cấp điện an toàn, tin cậy cho TP. Hồ Chí Minh sẽ gặp nhiều khó khăn khi các thiết bị truyền tải thường xuyên vận hành ở trạng thái đầy tải. Nếu không kịp thời đầu tư bổ sung nguồn và lưới điện, nguy cơ thiếu điện hoàn toàn có thể xảy ra.
Nhằm đáp ứng nhu cầu phụ tải ngày càng tăng và nâng cao độ tin cậy cung cấp điện, EVNNPT đang khẩn trương triển khai hàng loạt dự án truyền tải điện trên địa bàn thành phố.

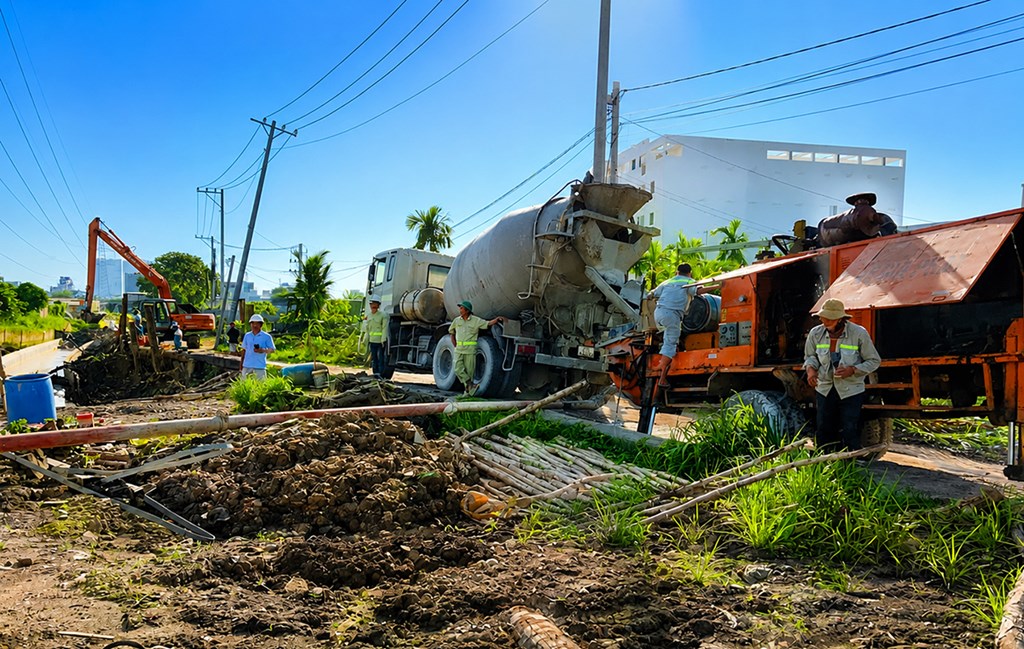

Hiện EVNNPT đang thực hiện đầu tư xây dựng 34 dự án, trong đó có 19 dự án ở giai đoạn chuẩn bị đầu tư và 15 dự án đang triển khai thi công. Một số dự án được sự vào cuộc của chính quyền địa phương và sự ủng hộ của người dân nên có dự án đã hoàn thành hoặc có dự án đang hoàn thành sẵn sàng đóng điện. Tuy nhiên, phần lớn các dự án đều gặp khó khăn, vướng mắc liên quan đến thủ tục đầu tư, giải phóng mặt bằng và công tác chấp thuận chủ trương đầu tư.
Điển hình là Dự án đường dây 500kV Bình Dương 1 - Chơn Thành, theo kế hoạch phải hoàn thành đóng điện trong quý I/2026. Tuy nhiên đến nay vẫn còn 122 trong tổng số 282 hộ dân chưa được phê duyệt phương án bồi thường; 23 căn nhà, một nhà xưởng và 10 công trình trong hành lang tuyến chưa hoàn tất công tác bồi thường, hỗ trợ.
Tương tự, Dự án đường dây 500kV Đức Hòa - Chơn Thành cũng chưa thể hoàn thành theo kế hoạch do còn vướng mắc tại khoảng cột từ vị trí 126 đến 127 thuộc xã Thanh An, khi vẫn còn hai hộ dân chưa được phê duyệt phương án bồi thường và 10 hộ chưa nhận tiền đền bù.
Bên cạnh đó, nhiều dự án trạm biến áp và đường dây truyền tải khác vẫn đang trong quá trình trình cấp có thẩm quyền xem xét chấp thuận chủ trương đầu tư và lựa chọn nhà đầu tư.
Trước thực tế trên, EVNNPT kiến nghị UBND TP. Hồ Chí Minh chỉ đạo các sở, ngành liên quan đẩy nhanh việc phê duyệt hướng tuyến, vị trí các công trình điện; rút ngắn thời gian thẩm định, phê duyệt chủ trương đầu tư, phấn đấu hoàn thành trong vòng ba tháng kể từ thời điểm chủ đầu tư nộp hồ sơ.
Trong đó, EVNNPT đề nghị thành phố sớm xem xét phê duyệt chủ trương đầu tư đối với Trạm biến áp 220kV Long Sơn và đấu nối; Trạm biến áp 220kV An Thạnh (VSIP) và đường dây đấu nối.
UBND TP. Hồ Chí Minh xem xét chỉ đạo các xã, phường và các bên liên quan hỗ trợ EVNNPT và các đơn vị trực thuộc đẩy nhanh công tác BTGPMB, vận động, bàn giao mặt bằng để triển khai thi công. Phối hợp, hỗ trợ, tuyên truyền vận động để các hộ dân đồng thuận, phối hợp bàn giao mặt bằng, đường vào cho thi công.
*Hạ tầng năng lượng phải được chuẩn bị từ sớm, từ xa
Tại buổi làm việc với UBND TP. Hồ Chí Minh mới đây về rà soát thực hiện các dự án điện trong Quy hoạch điện VIII điều chỉnh trên địa bàn, Thứ trưởng Bộ Công Thương Nguyễn Hoàng Long nhấn mạnh quan điểm nhất quán là điện lực phải đi trước một bước, hạ tầng năng lượng phải được chuẩn bị từ sớm, từ xa.
Theo Thứ trưởng Nguyễn Hoàng Long, TP. Hồ Chí Minh không thể chờ đến khi nhu cầu điện tăng cao hoặc xảy ra thiếu hụt mới bắt đầu triển khai đầu tư, bởi các dự án nguồn điện và lưới điện đều có thời gian chuẩn bị và thực hiện kéo dài. Vì vậy, công tác quy hoạch, chuẩn bị quỹ đất, nguồn lực đầu tư và các thủ tục liên quan cần được triển khai đồng bộ ngay từ bây giờ.
Thực tiễn triển khai các dự án điện thời gian qua cho thấy, chỉ cần một khâu bị chậm trễ thì toàn bộ tiến độ dự án sẽ bị ảnh hưởng. Do đó, sự phối hợp giữa các cơ quan quản lý nhà nước, chính quyền địa phương, ngành điện và các chủ đầu tư có ý nghĩa đặc biệt quan trọng.
Thứ trưởng Nguyễn Hoàng Long đề nghị TP. Hồ Chí Minh nghiên cứu thành lập bộ phận thường trực Ban Chỉ đạo về bảo đảm an ninh năng lượng nhằm tạo đầu mối theo dõi tổng thể, kịp thời tham mưu cho lãnh đạo thành phố trong công tác chỉ đạo, điều hành.
Bên cạnh đó, Thứ trưởng yêu cầu các đơn vị liên quan quán triệt tinh thần không để TP. Hồ Chí Minh thiếu điện trong bất kỳ hoàn cảnh nào. Đây không chỉ là nhiệm vụ chuyên môn của ngành điện mà còn là nhiệm vụ chính trị quan trọng của Bộ Công Thương, các tập đoàn, tổng công ty và chính quyền địa phương.
Việc bảo đảm cung ứng điện ổn định, liên tục là nền tảng để duy trì tốc độ tăng trưởng kinh tế, thu hút đầu tư và nâng cao chất lượng cuộc sống của người dân.
Thứ trưởng Nguyễn Hoàng Long khẳng định Bộ Công Thương sẽ luôn đồng hành cùng TP. Hồ Chí Minh trong công tác bảo đảm an ninh năng lượng. Bộ Công Thương sẽ tiếp tục phối hợp chặt chẽ với Tập đoàn Điện lực Việt Nam (EVN),
Tổng công ty Truyền tải điện Quốc gia, Tổng công ty Điện lực TP. Hồ Chí Minh cùng các cơ quan liên quan để tháo gỡ khó khăn, đẩy nhanh tiến độ các công trình trọng điểm, đáp ứng nhu cầu điện phục vụ phát triển kinh tế - xã hội của thành phố.
Thứ trưởng Nguyễn Hoàng Long cũng đề nghị TP. Hồ Chí Minh khẩn trương hoàn thành các thủ tục liên quan đến lựa chọn nhà đầu tư, chấp thuận chủ trương đầu tư đối với các dự án điện theo quy hoạch; đồng thời đẩy nhanh việc cập nhật, điều chỉnh các quy hoạch liên quan đến đất đai, xây dựng, giao thông và hạ tầng kỹ thuật nhằm bảo đảm tính đồng bộ, tránh phát sinh vướng mắc trong quá trình triển khai.
Với vai trò là “mạch máu” của hệ thống điện, việc đẩy nhanh tiến độ các công trình truyền tải và tháo gỡ các điểm nghẽn trong đầu tư sẽ góp phần bảo đảm an ninh năng lượng, tạo dư địa phát triển lâu dài cho TP. Hồ Chí Minh - đầu tàu kinh tế của cả nước.
Tin liên quan
EVNNPT sẵn sàng các giải pháp cho cao điểm nắng nóng tiếp theo
EVNNPT tập trung triển khai đồng bộ các giải pháp nhằm bảo đảm hệ thống truyền tải điện quốc gia vận hành an toàn, liên tục trước đợt cao điểm nắng nóng mới.
Tin cùng chuyên mục
-
Doanh nghiệpTrao quyết định Trưởng Ban Thăm dò Khai thác dầu khí Petrovietnam
Ngày 23/6, Tập đoàn Công nghiệp - Năng lượng Quốc gia Việt Nam (Petrovietnam) đã trao quyết định Trưởng Ban Thăm dò Khai thác dầu khí Tập đoàn với ông Nguyễn Văn Khương.
-
Doanh nghiệpEVNNPC và EVNNPT họp triển khai các dự án phục vụ cấp điện cho Bắc Ninh
Tổng công ty Điện lực miền Bắc (EVNNPC) và Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đã họp bàn về việc triển khai các dự án cấp điện trên địa bàn tỉnh Bắc Ninh.
-
Doanh nghiệpVietnam Airlines nhận bảo lãnh hơn 2,9 tỷ USD cho dự án 50 tàu bay Boeing 737
Cam kết bảo lãnh sơ bộ của EXIM giúp Vietnam Airlines nâng cao khả năng tiếp cận các nguồn vốn quốc tế với chi phí cạnh tranh.
-
Doanh nghiệpHoàn thiện chính sách để doanh nghiệp nhỏ và vừa tiếp cận hỗ trợ hiệu quả
Các chuyên gia, doanh nghiệp đề xuất sửa đổi Luật Hỗ trợ doanh nghiệp nhỏ và vừa theo hướng tăng khả năng tiếp cận chính sách, thúc đẩy phát triển khu vực kinh tế tư nhân giai đoạn 2026-2030.
-
Doanh nghiệpCông bố Top 10 ngân hàng thương mại Việt Nam uy tín năm 2026
Ngày 22/6, Vietnam Report công bố Top 10 ngân hàng thương mại Việt Nam uy tín năm 2026 và dự kiến lễ vinh danh sẽ được tổ chức vào tháng 8/2026 tại Hà Nội.
-
Doanh nghiệpKhánh thành cặp trạm dừng nghỉ trên cao tốc Bắc – Nam, đoạn qua Thanh Hóa
Ngày 22/6, tại Km329+700 thuộc Dự án thành phần Mai Sơn – Quốc lộ 45 trên tcao tốc Bắc – Nam phía Đông, Tập đoàn Xăng dầu Việt Nam (Petrolimex) khánh thành cặp trạm dừng nghỉ Petrolimex Thanh Hóa,
-
Doanh nghiệpYum Brands bán Pizza Hut giá 2,7 tỷ USD sau 68 năm phát triển
Yum Brands đạt thỏa thuận bán chuỗi Pizza Hut với giá 2,7 tỷ USD trong bối cảnh thương hiệu pizza lâu đời này đối mặt áp lực cạnh tranh từ các nền tảng giao đồ ăn và sự thay đổi thói quen tiêu dùng.
-
Doanh nghiệpĐào tạo chuyên sâu về quản trị rủi ro tuân thủ của Petrovietnam
Tập đoàn Công nghiệp - Năng lượng Quốc gia Việt Nam (Petrovietnam) vừa tổ chức chương trình đào tạo chuyên sâu về quản trị rủi ro tuân thủ cho cán bộ, chuyên viên các ban, Văn phòng Tập đoàn.
-
Doanh nghiệpBIENDONG POC cán mốc 5.000 ngày vận hành an toàn liên tục, duy trì thành tích Zero LTI
Công ty Điều hành Dầu khí Biển Đông (BIENDONG POC) đã cán mốc 5.000 ngày vận hành an toàn liên tục, duy trì thành tích Zero Lost Time Injury - Zero LTI.
