Cắt điện thành phố Quy Nhơn để thi công công trình trọng điểm tỉnh Bình Định

21:36' - 18/06/2019
BNEWS Trong ngày 18/6, có hơn 32.000 khách hàng ở thành phố Quy Nhơn đã bị cắt điện từ 3 giờ 30 phút đến 19 giờ 30 phút để phục vụ nâng cấp đường dây 110kV.

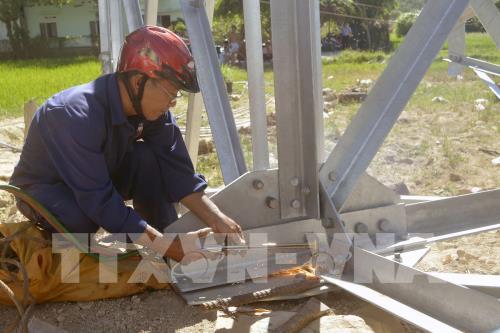

Lắp đặt mới đường dây 110Kv tại TP.Quy Nhơn. Ảnh: Nguyên Linh-TTXVN

Ngày 18/6, Công ty Điện lực Bình Định đã cắt điện tuyến đường dây 110kV Phú Tài - Quy Nhơn, 2/3 hộ dân ở thành phố Quy Nhơn đã bị mất điện, ảnh hưởng đến việc cấp điện liên tục và công tác dịch vụ khách hàng của Công ty Điện lực Bình Định.

Ông Huỳnh Ngọc Việt, Giám đốc Công ty Điện lực Bình Định cho biết, việc cắt điện theo chỉ đạo của Chủ tịch UBND tỉnh Hồ Quốc Dũng là để phục vụ thi công đảm bảo tiến độ hoàn thành công trình trọng điểm nâng cấp tuyến đường ĐT 638 của tỉnh Bình Định.

Công ty Điện lực tỉnh đã giao cho các bộ phận chuyên môn trong công ty lập phương án, kế hoạch để di dời, nâng cấp đường dây 110kV để phục vụ phát triển kinh tế-xã hội của tỉnh Bình Định. Toàn bộ công tác này đều đã được chuẩn bị kỹ càng và thực hiện thi công gấp rút, an toàn, theo đúng tiến độ.

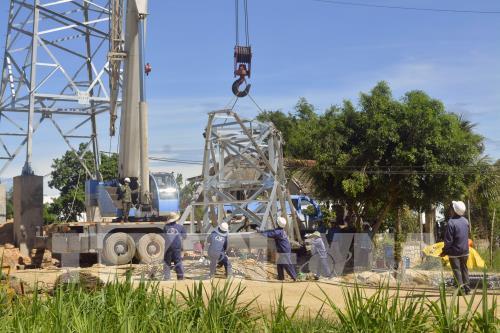

Công nhân đang lắp đặt mới đường dây 110Kv tại TP.Quy Nhơn. Ảnh: Nguyên Linh-TTXVN

Theo đó, trong ngày 18/6, có hơn 32.000 khách hàng ở thành phố Quy Nhơn đã bị cắt điện từ 3 giờ 30 phút đến 19 giờ 30 phút, gồm: khu vực phường Hải Cảng, Ngô Mây, Nguyễn Văn Cừ, Ghềnh Ráng và một phần phường Lê Lợi, Trần Hưng Đạo, Lê Hồng Phong, Trần Phú, Ngô Mây, Quang Trung.

Đến chiều 18/6, hệ thống dây và cột mới đường dây 110kv được khẩn trương lắp đặt, hoàn thành đúng tiến độ và an toàn, phục vụ cho thi công tuyến đường ĐT 638, công trình giao thông huyết mạch, trọng điểm của tỉnh. Công trình di dời, nâng cấp đường dây 110kV này được đầu tư khoảng 7 tỷ đồng, do Trung tâm Phát triển quỹ đất TP Quy Nhơn làm chủ đầu tư.

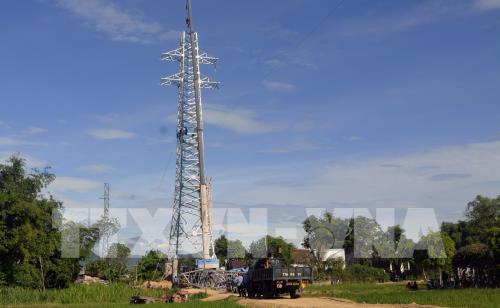

Lắp đặt mới đường dây 110Kv tại TP.Quy Nhơn. Ảnh: Nguyên Linh-TTXVN

Dự án nâng cấp mở rộng tuyến đường ĐT 638 là 1 trong 3 công trình trọng điểm của tỉnh Bình Định nối thành phố Quy Nhơn với khu công nghiệp, dịch vụ Becamex Bình Định. Dự án đang trong giai đoạn hoàn thiện những công đoạn cuối cùng, dự kiến về đích vào cuối tháng 7/2019. Tuy nhiên, hiện đang vướng đường dây điện 110kV bắc ngang qua tuyến đường, cản trở thi công.

Trước tình hình đó, Chủ tịch UBND tỉnh Bình Định chỉ đạo ngành điện lực khẩn trương di dời, nâng cao hệ thống cột điện đường dây 110kV Phú Tài - Quy Nhơn để phục vụ dự án nâng cấp đường ĐT 638, hoàn thiện hạ tầng giao thông, thúc đẩy phát triển kinh tế -xã hội của tỉnh Bình Định./.
